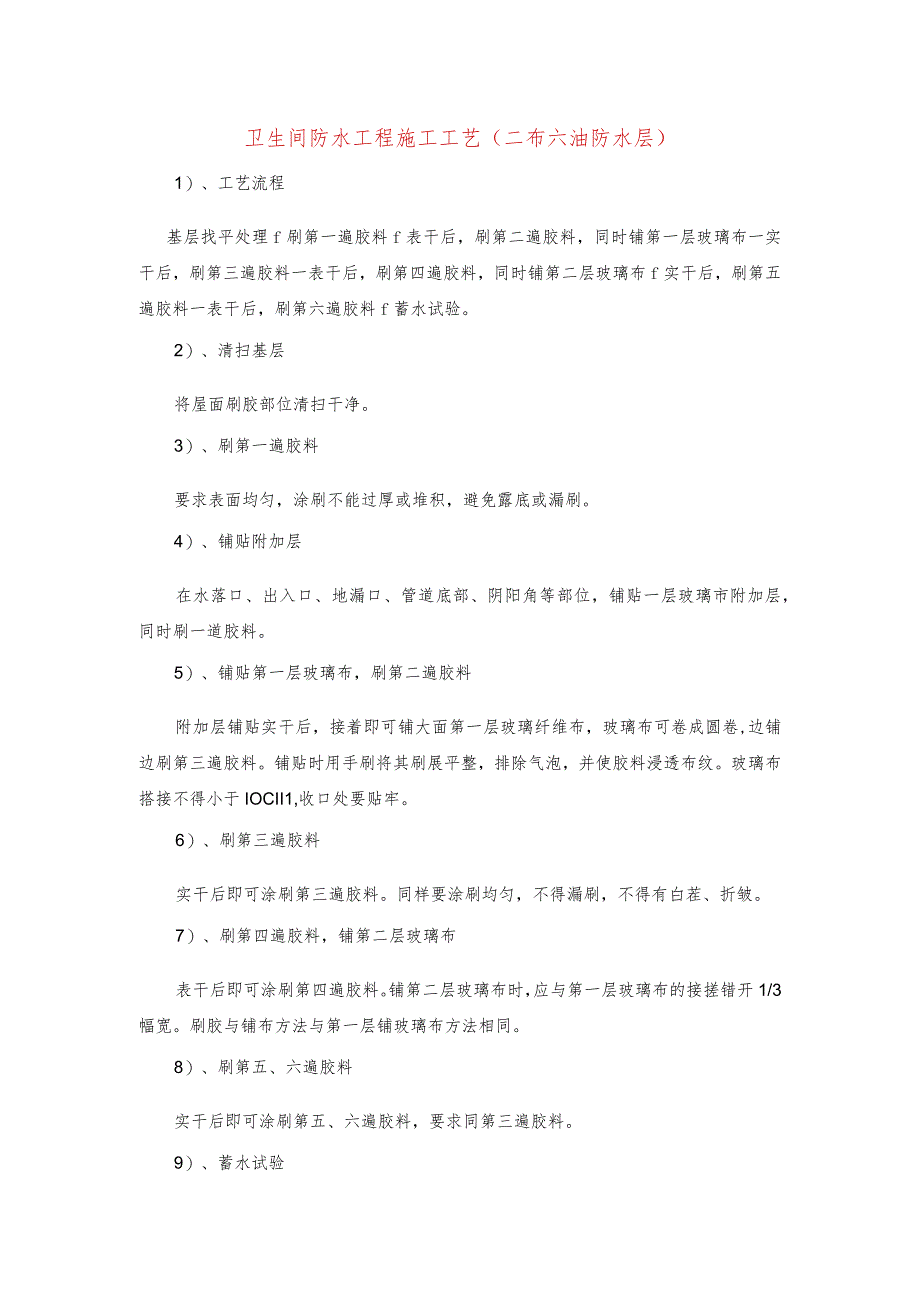

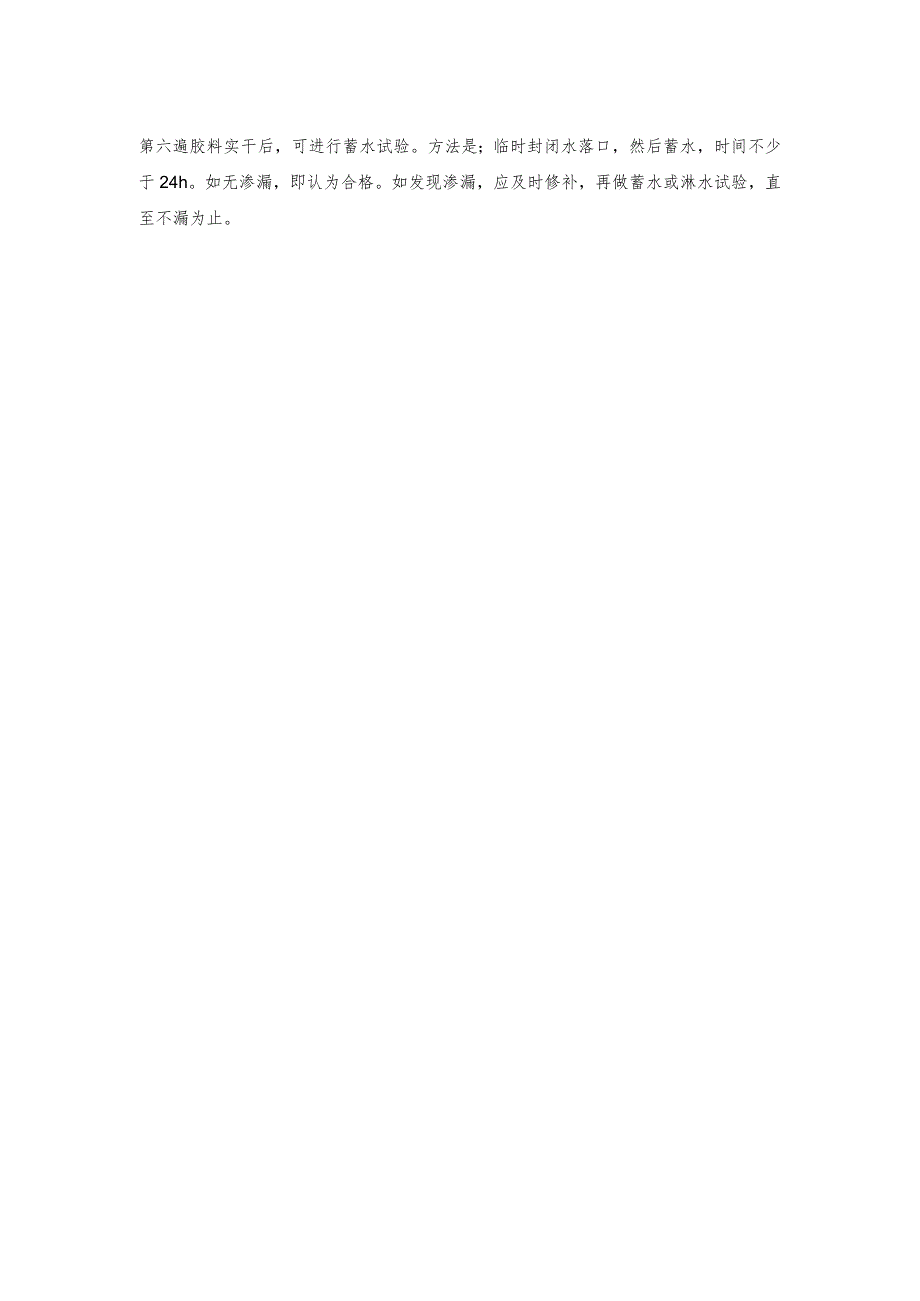

卫生间防水工程施工工艺(二布六油防水层)1)、工艺流程基层找平处理f刷第一遍胶料f表干后,刷第二遍胶料,同时铺第一层玻璃布一实干后,刷第三遍胶料一表干后,刷第四遍胶料,同时铺第二层玻璃布f实干后,刷第五遍胶料一表干后,刷第六遍胶料f蓄水试验。2)、清扫基层将屋面刷胶部位清扫干净。3)、刷第一遍胶料要求表面均匀,涂刷不能过厚或堆积,避免露底或漏刷。4)、铺贴附加层在水落口、出入口、地漏口、管道底部、阴阳角等部位,铺贴一层玻璃市附加层,同时刷一道胶料。5)、铺贴第一层玻璃布,刷第二遍胶料附加层铺贴实干后,接着即可铺大面第一层玻璃纤维布,玻璃布可卷成圆卷,边铺边刷第三遍胶料。铺贴时用手刷将其刷展平整,排除气泡,并使胶料浸透布纹。玻璃布搭接不得小于IOCII1,收口处要贴牢。6)、刷第三遍胶料实干后即可涂刷第三遍胶料。同样要涂刷均匀,不得漏刷,不得有白茬、折皱。7)、刷第四遍胶料,铺第二层玻璃布表干后即可涂刷第四遍胶料。铺第二层玻璃布时,应与第一层玻璃布的接搓错开1/3幅宽。刷胶与铺布方法与第一层铺玻璃布方法相同。8)、刷第五、六遍胶料实干后即可涂刷第五、六遍胶料,要求同第三遍胶料。9)、蓄水试验第六遍胶料实干后,可进行蓄水试验。方法是;临时封闭水落口,然后蓄水,时间不少于24h。如无渗漏,即认为合格。如发现渗漏,应及时修补,再做蓄水或淋水试验,直至不漏为止。
