土方工程作业指导书全套.docx

上传人:p** 文档编号:503106 上传时间:2023-10-02 格式:DOCX 页数:15 大小:26.84KB
下载 相关 举报
土方工程作业指导书全套.docx_第1页
第1页 / 共15页
土方工程作业指导书全套.docx_第2页
第2页 / 共15页
土方工程作业指导书全套.docx_第3页
第3页 / 共15页
土方工程作业指导书全套.docx_第4页
第4页 / 共15页
土方工程作业指导书全套.docx_第5页
第5页 / 共15页
土方工程作业指导书全套.docx_第6页
第6页 / 共15页
土方工程作业指导书全套.docx_第7页
第7页 / 共15页
土方工程作业指导书全套.docx_第8页
第8页 / 共15页
土方工程作业指导书全套.docx_第9页
第9页 / 共15页
土方工程作业指导书全套.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《土方工程作业指导书全套.docx》由会员分享,可在线阅读,更多相关《土方工程作业指导书全套.docx(15页珍藏版)》请在第壹文秘上搜索。

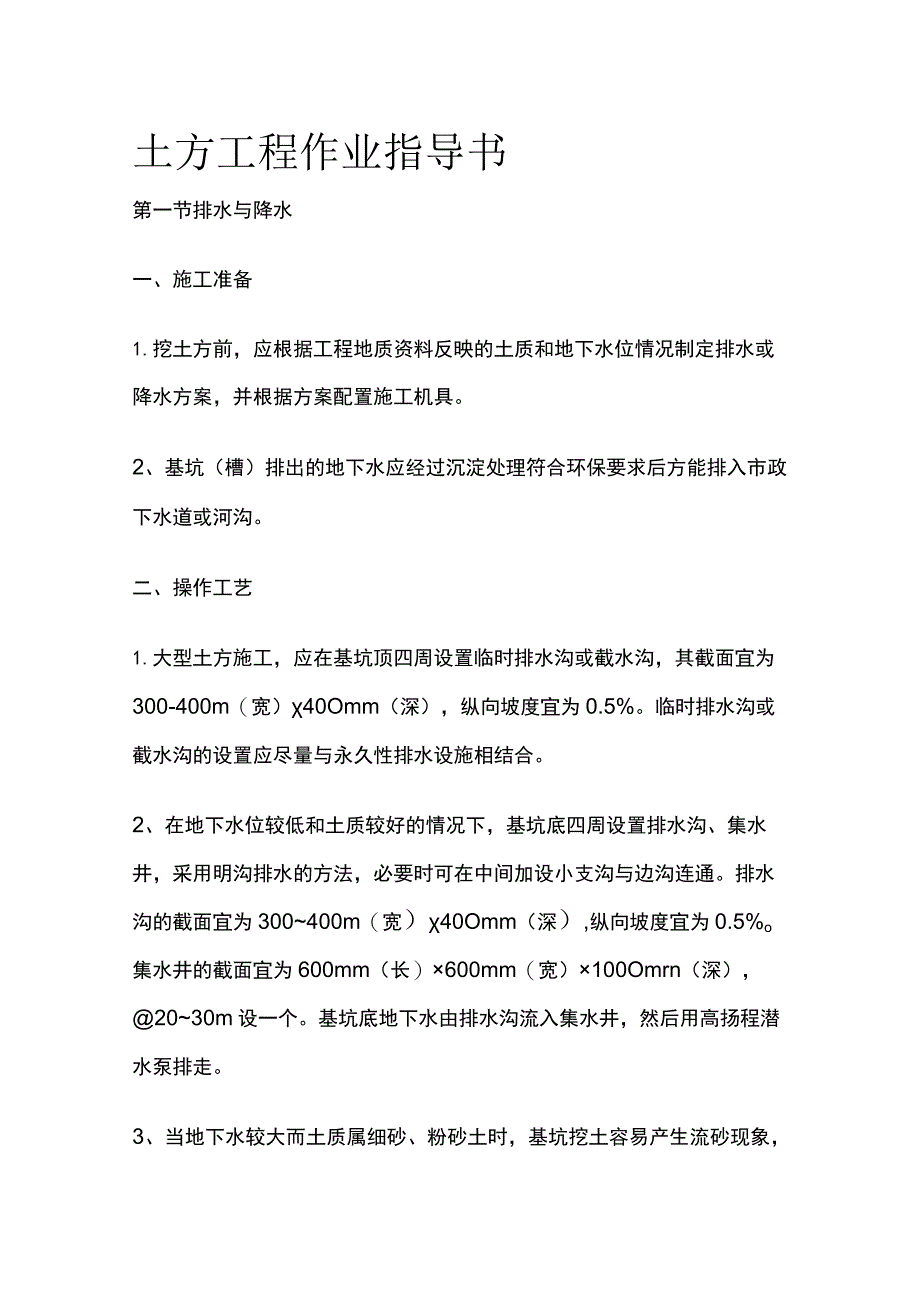

1、土方工程作业指导书第一节排水与降水一、施工准备1.挖土方前,应根据工程地质资料反映的土质和地下水位情况制定排水或降水方案,并根据方案配置施工机具。2、基坑(槽)排出的地下水应经过沉淀处理符合环保要求后方能排入市政下水道或河沟。二、操作工艺1.大型土方施工,应在基坑顶四周设置临时排水沟或截水沟,其截面宜为300-400m(宽)40Omm(深),纵向坡度宜为0.5%。临时排水沟或截水沟的设置应尽量与永久性排水设施相结合。2、在地下水位较低和土质较好的情况下,基坑底四周设置排水沟、集水井,采用明沟排水的方法,必要时可在中间加设小支沟与边沟连通。排水沟的截面宜为300400m(宽)40Omm(深),纵

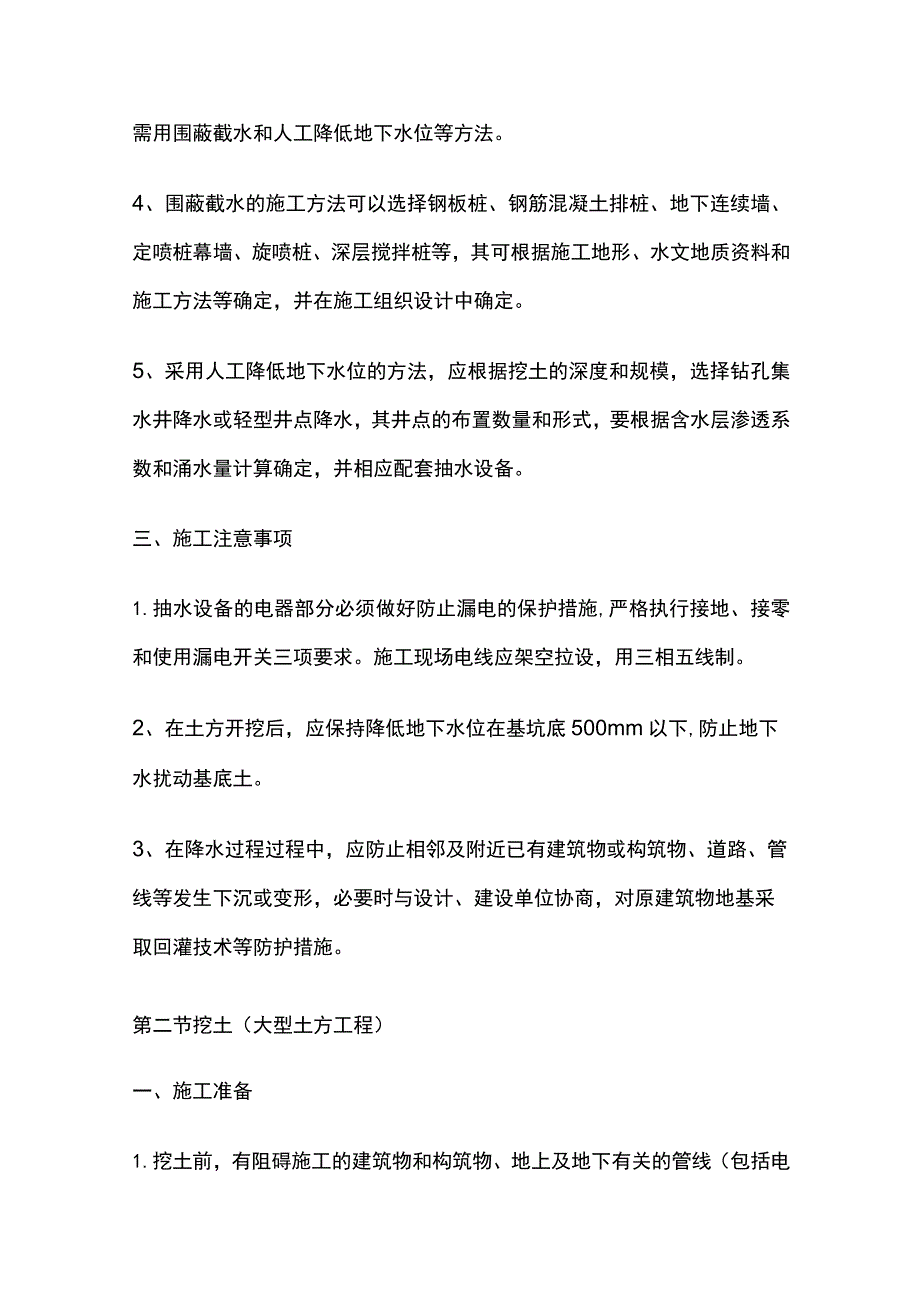

2、向坡度宜为0.5%o集水井的截面宜为600mm(长)600mm(宽)100Omrn(深),2030m设一个。基坑底地下水由排水沟流入集水井,然后用高扬程潜水泵排走。3、当地下水较大而土质属细砂、粉砂土时,基坑挖土容易产生流砂现象,需用围蔽截水和人工降低地下水位等方法。4、围蔽截水的施工方法可以选择钢板桩、钢筋混凝土排桩、地下连续墙、定喷桩幕墙、旋喷桩、深层搅拌桩等,其可根据施工地形、水文地质资料和施工方法等确定,并在施工组织设计中确定。5、采用人工降低地下水位的方法,应根据挖土的深度和规模,选择钻孔集水井降水或轻型井点降水,其井点的布置数量和形式,要根据含水层渗透系数和涌水量计算确定,并相应配

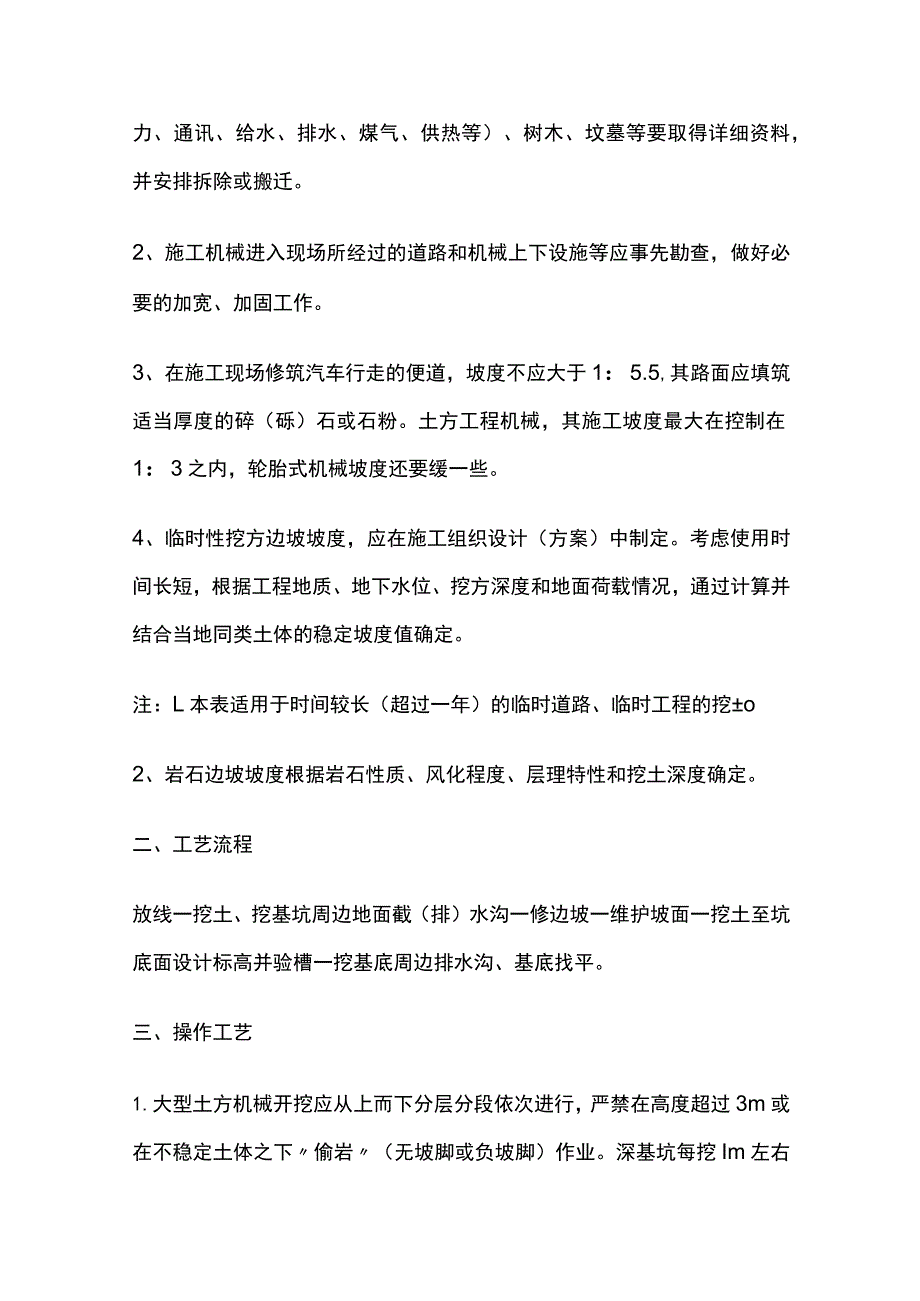

3、套抽水设备。三、施工注意事项1.抽水设备的电器部分必须做好防止漏电的保护措施,严格执行接地、接零和使用漏电开关三项要求。施工现场电线应架空拉设,用三相五线制。2、在土方开挖后,应保持降低地下水位在基坑底500mm以下,防止地下水扰动基底土。3、在降水过程过程中,应防止相邻及附近已有建筑物或构筑物、道路、管线等发生下沉或变形,必要时与设计、建设单位协商,对原建筑物地基采取回灌技术等防护措施。第二节挖土(大型土方工程)一、施工准备1.挖土前,有阻碍施工的建筑物和构筑物、地上及地下有关的管线(包括电力、通讯、给水、排水、煤气、供热等)、树木、坟墓等要取得详细资料,并安排拆除或搬迁。2、施工机械进入现

4、场所经过的道路和机械上下设施等应事先勘查,做好必要的加宽、加固工作。3、在施工现场修筑汽车行走的便道,坡度不应大于1:5.5,其路面应填筑适当厚度的碎(砾)石或石粉。土方工程机械,其施工坡度最大在控制在1:3之内,轮胎式机械坡度还要缓一些。4、临时性挖方边坡坡度,应在施工组织设计(方案)中制定。考虑使用时间长短,根据工程地质、地下水位、挖方深度和地面荷载情况,通过计算并结合当地同类土体的稳定坡度值确定。注:L本表适用于时间较长(超过一年)的临时道路、临时工程的挖o2、岩石边坡坡度根据岩石性质、风化程度、层理特性和挖土深度确定。二、工艺流程放线一挖土、挖基坑周边地面截(排)水沟一修边坡一维护坡面

5、一挖土至坑底面设计标高并验槽一挖基底周边排水沟、基底找平。三、操作工艺1.大型土方机械开挖应从上而下分层分段依次进行,严禁在高度超过3m或在不稳定土体之下偷岩(无坡脚或负坡脚)作业。深基坑每挖Im左右即应检查通直修边,随时修正偏差。在挖方边坡上如发现有危岩、孤岩、古滑波等土体或导致岩(土)体向挖方一侧滑移的软弱夹层、裂隙时,应及时清除和采取相应措施,以防止岩(土)体崩塌与下滑。2、在滑坡地段挖方时,应详细了解地质资料,从挖土的方向和手段制定方案,防止滑坡发生。3、在软土地区设桩密集的场地内开挖深基坑时,邻近四周不得有振动作用。挖土宜分层均匀进行,并应注意基坑土体的稳定,加强土体变形监测,防止由

6、于挖土过快或边坡过徒使基坑中卸载过速、土体失稳等原因而引起的桩身上浮、倾斜、位移、断裂等事故。4、基坑开挖接近坑底标高时,应尽量保护好地基土结构,减少对地基土的扰动。使用挖土机开挖(正铲或反铲)时,可在设计开挖标高以上保留30cm的土层暂时不挖。所有预留厚度应在基础施工前用人工挖除。5、土方边坡的加固(包括填方、排水沟和截水沟等的边坡),应遵照设计图纸要求和施工组织设计(方案)进行施工。第三节基坑(槽)开挖与围护一、施工准备材料钢筋混凝土原材料。围护材料、各种钢、木板防材。作业条件建筑物位置的标准轴线桩、水平桩及灰线尺寸,已经过复核。在基坑施工前,应编制施工组织设计(方案)。根据地质资料和地下

7、水位对基坑开挖的影响,确定基坑开挖的围护方案,以保证基坑作业顺利进行。决定挖土方案,包括开挖方法、挖土顺序、堆土弃土位置、运土方法及路线等。障碍物和地下管道已进行处理或迁移。排水或降水的设施准备就绪。二、工艺流程放线一分层开挖一修边(坡)一基(槽)底整平一基什曹)底预留土层一基(槽)底找平.三、操作工艺1.土质均匀,且地下水位低于基坑(槽)或管沟底面标高,挖方深度不超过下列规定时,可以考虑不放坡和不加支撑。密实、中等密实的砂土和碎石类土(填充物为砂土)1.0m;硬塑、可塑的轻亚粘土及亚粘土1.25m;硬塑、可塑的粘土1.5m;坚硬的粘土2mo2、当地质条件良好,土质均匀且地下水位低于基坑(槽)

8、或管沟底面标高时,挖土深度在5m以内不加支撑的边坡,其边坡坡度应符合表2-2的规定。超过5m深度的基坑(槽)和管沟开挖时,其边坡坡度应根据土的内摩擦角和凝聚力计算确定。3、当基坑(槽)必须设置坑壁支撑时,应根据开挖深度、土质条件、地下水位、施工时间长短、施工季节和当地气象条件、施工方法与相邻建(构)筑物等情况进行设计和选择,一般上述条件均有利于施工的,可采用断续垂直支撑、断续水平支撑和连续垂直支撑、连续水平支撑等方法,可参考表2-3o当深度较大和土质复杂时,必须选择有效的深基坑支护技术,一般应由相应资质的一级设计单位负责设计。按省建委有关文件,也可由公司有经验的技术人员通过认真周密的设计并制定

9、方案,但须经公司总工程师审定后方能实施。5、采用钢(木)板桩、钢筋混凝土预制桩或灌注桩作坑壁支撑时,其构造或是否加设锚杆应按设计方案的规定。施工中应经常检查,如发现有变形、沉降等现象,应及时采取加固措施,以及通知设计人员。在雨期更应加强检查。6、采用钢筋混凝土地下连续墙用坑壁支撑时,其施工和验收要求应按设计图和有关规范规定执行。7、基坑(槽)底部开挖宽度应根据基础或防水处理施工工艺决定。混凝土基础或垫层需支模者,每边增加工作面0.3m;需用防水涂料(卷材)或防水砂浆做垂直防水(潮)层时,增加工作面lL2m08、管沟底部开挖宽度(有支撑者为撑板间的净宽),除管道结构宽度外,每侧增加工作面宽度,可

10、参照下表采用。管沟底部每侧工作面宽度9、在原有建(构)筑物邻近挖土,如深度超过原建(构)筑物基础底标高,其挖土坑(槽)边与原基础边缘的距离必须大于高差的12倍(土质好时可取低限),并对边坡采取保护措施;如对旧有建(构)筑物基底有影响时,必须提请有关部门有建(构)筑物基础变形、沉陷的加固措施后方可施工。10、基坑(槽)和管沟的土方完成后应排干积水和清底,及时进行下一工序的施工。IL基坑(槽)和管沟挖土深度不得超过设计基底标高,对于个别超挖处,应使用石粉、碎石填补,并应夯实至要求的密实度。在天然地基或重要部位超挖时,应采用设计单位同意的补填方法(若采用低强度等级素混凝土等)去填补,并办好签证手续。

11、12、采用天然地基的基础,挖至基坑(槽)底时,应会同甲方、质量监督站和设计人进行验槽。如缺乏地质资料或土质复杂的情况,必须进行钎探。钎探布置设计未规定时,可按下表执行。钎探可采用人力或机械进行。钢钎可选用2225mm圆钢制成,长1.81.3m,钎尖呈60。锥状,用锤重3.64.5kg落锤高度500700mm,将钢钎垂上打入土中,每打入300mm记录一次锤击数,最后将钎探记录和结果分析对照天然地基情况而作出鉴定,如设计人提出也可使用轻便触探器进行试3佥。钎探后的孔要填灌中砂至密实状态。钎探排列表13、挖方的弃土或放土,应保证挖方边坡的稳定与排水,当土质良好时,应距槽沟边缘0.8m以外堆放,且高度

12、不宜超过1.5m。在软土地区,不得在挖方上侧放土。14、在软土地区开挖基坑(槽)或管沟时,应按施工组织设计或方案规定施工。15、土方工程一般不宜在雨天进行。在雨季施工时,工作面不宜过大。应逐段、逐片地完成,并应切实制订雨季施工的安全技术措施。16、土方边坡的加固(包括填方、排水沟和截水沟等边坡),应按土质、地下水位情况,并结合施工周期和季节制定保护方案。17、为减少对地基土的扰动,机械挖土应在基底标高以上保留200300mm左右,以后用人工挖平清底;如人工挖土后不能立即修筑基础或铺设管道时,也应保留15Omm厚的土层暂时不挖。所有预留厚度应在基础施工前用人工挖除。四、质量标准保证项目基坑、基槽

13、和管沟底的土质必须符合设计要求,并严禁扰动。土方工程允许偏差项目五、施工注意事项避免工程质量通病基坑开挖,在有水平标准严格控制基底的标高,标桩间的距离3m,以防基底超挖。在软土地层开挖桩基承台基坑时,应按工程桩施工顺序流水作业,以保证桩身强度达到70%以上时才开挖基坑。挖方要对称进行,高差不应超过0.8m,防止软土滑陷而发生桩身位移。在地下水位以下挖土,必须有措施、有方案。地质资料反映有细砂粉土、中粗砂层的工程项目,必须有截水、降水等有效防止流砂的措施。主要安全技术措施夜间施工时,施工现场应有足够照明设施,在危险地段设置明显的警示标志和护栏。土方开挖前,应对周围环境进行普查,清除安全隐患。对邻

14、近设施在施工中进行沉降和位移观测。产品保护对定位桩、水准点等应注意保护好,挖运土时不得碰撞。并应定期复测,检查其可靠性。基坑(槽)、管沟的直立壁和边坡,在开挖后应有措施,避免塌陷。挖土需要的支护结构,在基础施工的全过程要做好保护,不得任意损坏或拆除。第四节回填土一、施工准备1.材料回填土:且优先利用基槽中挖出的优质土。回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求。石屑:不应含有有机杂质。填土材料如无设计要求,应符合下列规定:1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石硝;可作表层以下的填料。含水量符合压实要求的粘性土,可作各层的填料。碎块草

15、皮和有机含量大于8%的粘性土,仅用于无压实要求的填方。4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区,经处理其含水率符合压实要求的,可用于填方中的次要部位。5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于8%的粘性土等,不得用作填方材料。2、作业条件填土基底已按设计要求完成或处理好,并办理验槽签证。基础、地下构筑物及地下防水层、保护层等已进行检查和办好隐蔽验收手续,其结构已达到规定强度。大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数。重要的填方工程和路基,其参数应通过压实测定确定。室内地台和管沟的回填,应在完成上下水道安装(经试水合格)或间墙砌筑,并将填区内的积水和有机杂物等清除干净后再进行。在建(构)筑物地面以下的填方,若填筑厚度小于0.5m,应清除基底上的草皮和垃圾;若填筑厚度小于Im,应清除树墩及割去长草。填土前,应做好水平高程的测设。基坑(槽)或沟坡边上按需要的问距打入水平桩,室内和散水的墙边应有水平标记。二、操作工艺1.当填方基底为积土或耕植土时,如设计无要求,可采用推土机或工程机械压实56遍。2、填筑粘性土,应在填土前检验填料的含水率。含水量偏高时,可

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
