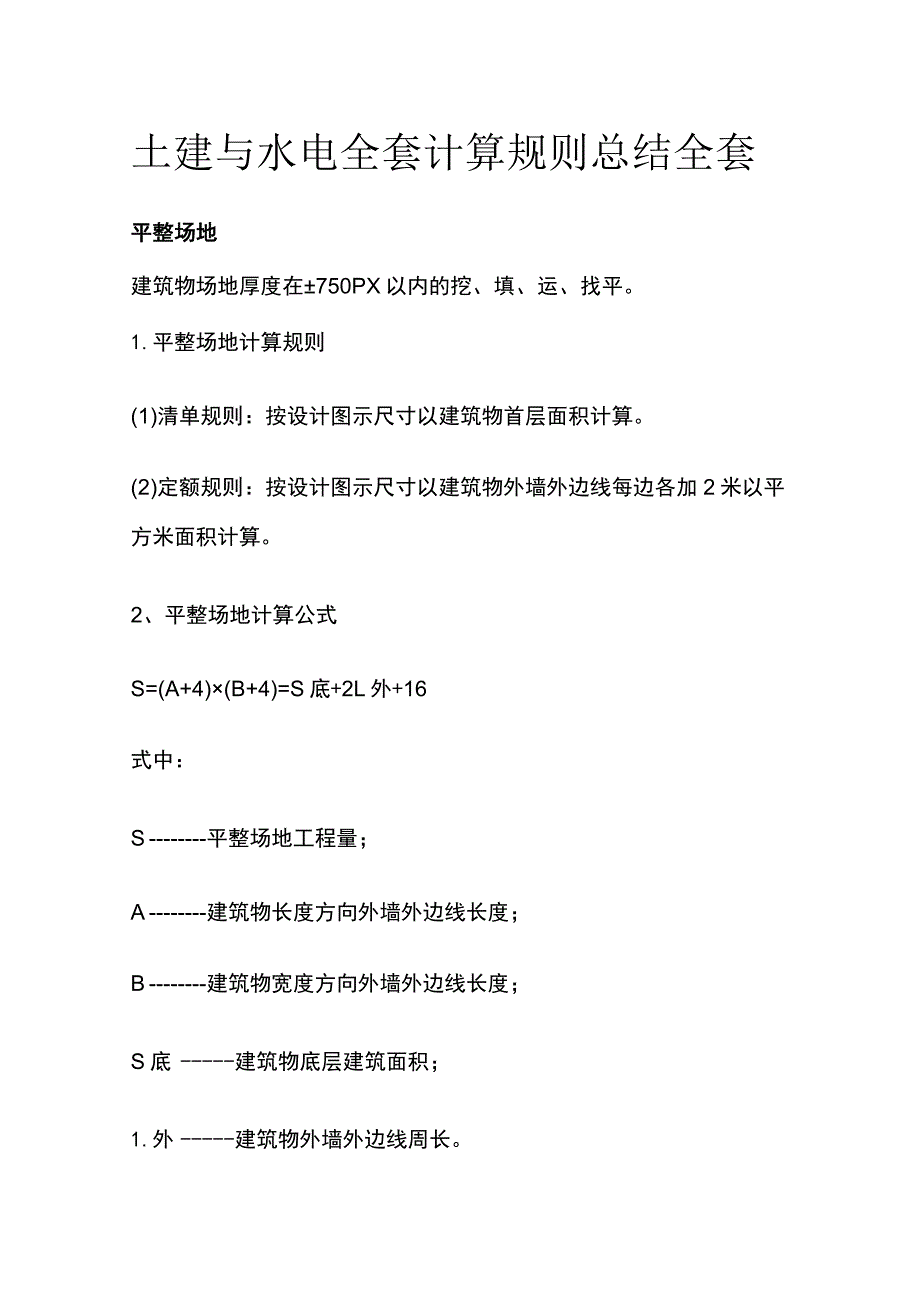

1、土建与水电全套计算规则总结全套平整场地建筑物场地厚度在750PX以内的挖、填、运、找平。1.平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。2、平整场地计算公式S=(A+4)(B+4)=S底+2L外+16式中:S平整场地工程量;A建筑物长度方向外墙外边线长度;B建筑物宽度方向外墙外边线长度;S底建筑物底层建筑面积;1.外建筑物外墙外边线周长。该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。基础土方开搀计算1、开挖土方计算规则Q)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖

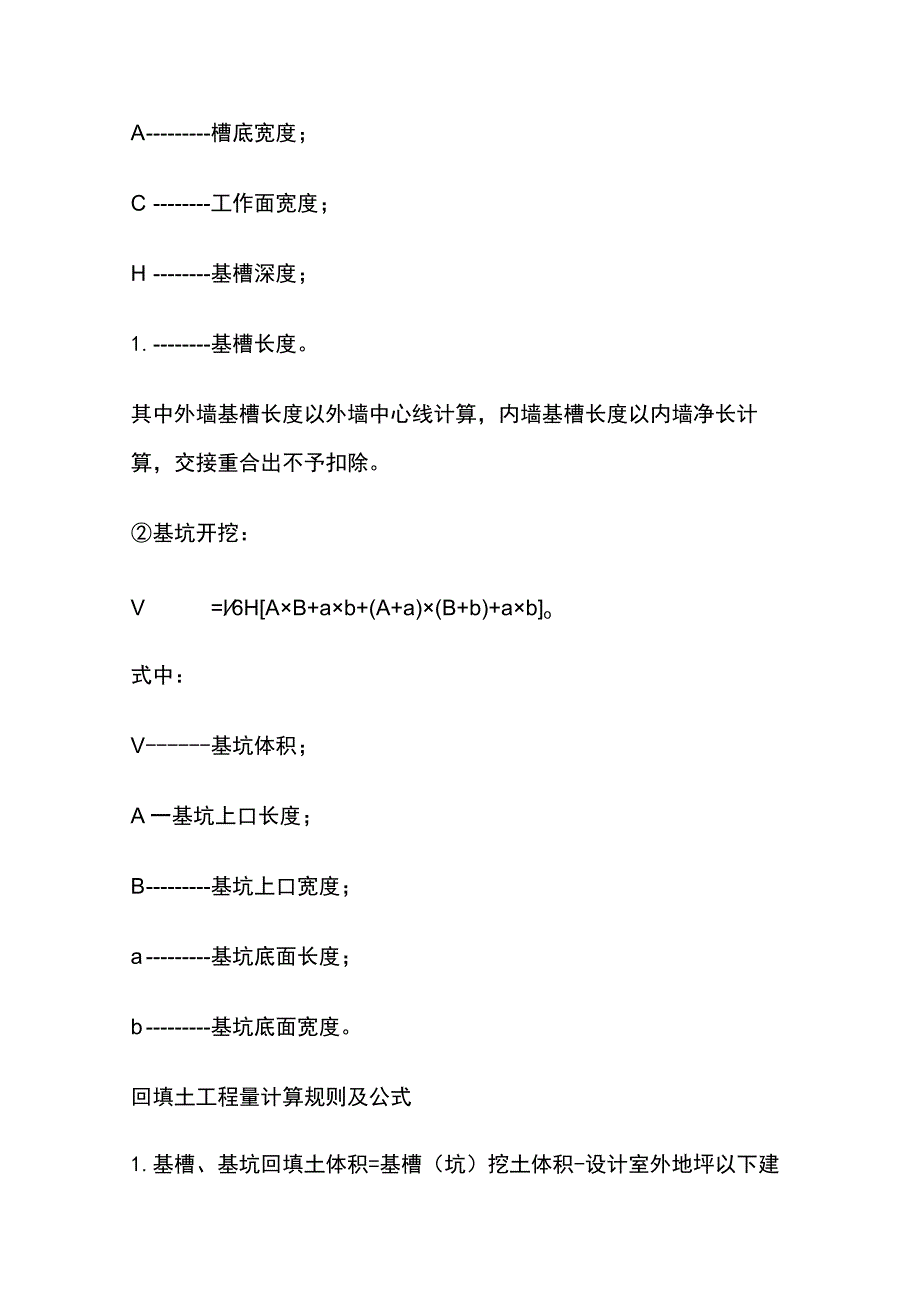

2、土深度计算。定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。2、开挖土方计算公式:(1)清单计算挖土方的体积:土方体积=挖土方的底面积X挖土深度。(2)定额规则:基槽开挖:V=(A+2C+KH)HLo式中:V 基槽土方量;A槽底宽度;C工作面宽度;H基槽深度;1.基槽长度。其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。基坑开挖:V =l6HAB+ab+(A+a)(B+b)+abo式中:V 基坑体积;A一基坑上口长度;B基坑上口宽度

3、;a基坑底面长度;b基坑底面宽度。回填土工程量计算规则及公式1.基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积X回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中X墙厚+L内X墙厚)式中:底底层建筑面积;1.中外墙中心线长度;1.内内墙净长线长度。回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度。运土方计算规则及公式1.运土方计算规则运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回

4、填。土方运输应按不同的运输方式和运距分别以立方米计算。2.运土方计算公式运土工程量=挖土总体积-回填土总体积式中计算结果为正值时表示余土外运,为负值时表示取土回填。打、压预制钢筋混凝土方桩1、打预制钢筋混凝土桩的体积按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。体积计算公式如下:V二桩截面积X设计桩长(包括桩尖长度)计量单位:m3,2、送钢筋混凝土方桩(送桩)当设计要求把钢筋碎桩顶打入地面以下时,打桩机必须借助工具桩才能完成,这个借助工具桩(一般23m长,由硬木或金属制成)完成打桩的过程叫送桩。计算方法按定额规定以送桩长度即桩顶面至自然地坪另加05米乘以横截面积以立方米计算

5、,计算公式V二桩截面积X(送桩长度+0.5m)计量单位:m3送桩长度一一设计桩顶标高至自然地坪。3、接桩接桩是指按设计要求按桩的总厂分节预制运至现场先将第一根桩打入将第二根桩垂直吊起和第一根桩相连后再继续打桩硫磺胶泥按桩一一计量单位:m2;按桩截面积电焊接桩一一计量单位:t;按包角钢或包钢板的重量。打、压预应力钢筋磴管桩1.计算规则按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除,管桩的空心体积应扣除,管桩的空心部分设计要求灌注混凝土或其他填充材料时,应另行计算。2.体积计算公式V二桩截面积X设计桩长(包括桩尖长度)计量单位:m3,桩内灌芯工程量计算:V=管桩桩孔内径截面积X设

6、计灌芯深度计量单位:m3灌注桩1.打孔沉管灌注桩单打、复打V=管外径截面积X(设计桩长+加灌长度)设计桩长一一根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括加灌长度一一用来满足佐灌注充盈量,按设计规定;无规定时,按0.25m计取。计量单位:m32 .夯扩桩Vl(一、二次夯扩)二标准管内径截面积X设计夯扩投料长度(不包括预制桩尖)V2(最后管内灌注碎)二标准管外径截面积(设计桩长+0.25)设计夯扩投料长度一一按设计规定计算。计量单位:m33 .钻孔混凝土灌注桩成孔工程量,钻土孔V二桩径截面积X自然地面至岩石表面的深度;钻岩孔V二桩径截面积X入岩深度度计量单位:m34

7、 .混凝土灌入工程量V二桩径截面积X有效桩长,有效桩长设计有规定按规定,无规定按下列公式:有效桩长二设计桩长(含桩尖长)+桩直径设计桩长一一桩顶标高至桩底标高基础超灌长度一一按设计要求另行计算。计量单位:m35 .泥浆运输工程量:工程量按成孔工程量计取。计量单位:m3人工挖孔桩1.人工挖孔工程量V(人工挖土)二护壁外围截面积X成孔长度成孔长度一一自然地坪至设计桩底标高V(淤泥、流砂、岩石)二实际开挖(凿)量计量单位:m32.砖、混凝土护壁及灌注桩芯混凝土工程量工程量按设计图示尺寸的实体积计量单位:m3水泥搅拌桩、粉喷桩以立方米计算V=(设计桩长+500MM)X设计桩截面面积(长度如有设计要求则

8、按设计长度)。双轴的工程量不得重复计算,群桩间的搭接不扣除。长螺旋或旋挖法钻孔灌注桩以立方米计算V=(设计桩长+500MM)X设计桩截面面积或螺旋外径面积(长度如有设计要求则按设计长度)O基坑锚喷护壁成孔及孔内注浆按设计图纸以延长米计算护壁喷射混凝土按设计图纸以延长米计算砖基础计算规则1、基础与墙身(柱身)的划分:(1)基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界),以下为基础,以上为墙(柱)身。(2)基础与墙身使用不同材料时,位于设计室内地面300MM以内时,以不同材料为分界线,超过+300MM时,以设计室内地面为分界线。(3)砖、石围墙,以设计

9、室外地坪为界线,以下为基础,以上为墙身。2、砖基础的计算方法(计价表规则)(1)砖基础不分墙厚和高度,按图示尺寸以m3计算。其中基础长度:外墙墙基按外墙的中心线计算;内墙墙基按内墙基最上一步的净长线计算。(2)不扣除的部分:基础大放脚T形接头处的重叠部分,嵌入基础内的钢筋、铁件、管道、基础防潮层、单个面积在03m2以内孔洞所占体积,但靠墙暖气沟的挑檐亦不增加。附墙垛基础宽出部分体积应并入基础工程量内。(3)应扣除的部分:嵌入基础内的钢筋碎柱梁板和地圈梁的体积(4)砖基础大放脚的工程量计算:常用砖基础一般为定型的阶梯形式,每个台阶以固定尺寸向外层层叠放出去,俗称大放脚基础。根据大放脚的断面形式分

10、为:等高式大放脚和间隔式大放脚。为了简便砖大放脚基础工程量的计算,可将放脚部分的面积折成相等墙基断面的面积。一般情况,我们可以先从折算表中查出折算高,再去计算增加断面。大放脚计算公式为:大放脚基础工程量=基础长度X墙基厚度X(基础高度+折算高度)砖砌实砌墙体工程量计算规则1、计算方法及公式应区分不同墙厚和砌筑砂浆种类以m3计算。墙体体积二(墙体长度X墙体高度一门窗洞口面积)X墙厚-嵌入墙体内的钢筋碎柱、圈梁、过梁体积+砖垛、女儿墙等体积2、注意事项(1)应扣除部分:门窗洞口、过人洞、空圈,嵌入墙身的钢筋硅柱(如GZ)、梁(GL、QL等),钢筋砖过梁,暖气包壁龛等的体积。(2)不扣除部分:梁头,

11、内外墙板头,橡木,垫木,木楞头,沿椽木,木砖、门窗走头,砖墙内的加固钢筋,木筋,铁件,钢管,每个在0.3m2以下孔洞等所占体积。(3)不增加部分:凸出墙面的窗台虎头砖,压顶线,山墙泛水,烟囱根,门窗套,三皮砖以内的腰线和挑檐等体积;3、墙体长度的确定外墙长度按外墙的中心线计算,内墙长度按内墙的净长线计算。4、墙身局)度的确定(1)外墙墙身高度坡屋面无檐口天棚者算至墙中心线屋面板底,无屋面板,算至椽子顶面有屋架、且室内外均有天棚者,算至屋架下弦另加200mm;无天棚者算至屋架下弦底加300mm有现浇钢筋混凝土平板楼层者,应算至平板底面。(2)内墙墙身高度位于屋架下弦者,其高度算至屋架底。无屋架者

12、,算至天棚底另加120mm。有钢筋硅楼板隔层者,算至板底面。有框架梁时,即框架结构的填充墙,应算至框架梁底面。(3)内、外山墙墙身高度按其平均高度计算。女儿墙高度从外墙梁板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)框架结构填充墙工程量计算规则框架间砌体,以框架梁柱间的净空面积乘以厚度计算。框架外表镶贴砖部分,应并入框架间砌体工程量内计算。空花墙、空斗墙工程量计算规则空花墙按外形尺寸以m3计算,空花部分不扣除,空花墙外有实砌墙,其中的实砌部分以m3另行计算。空斗墙按外形尺寸以m3计算。空斗部分不扣除。砖砌围墙工程量计算规则砖砌围墙以设计图示长度乘以高度以立方米计算;围墙高度为设计室外

13、地坪至砖顶面。砖顶面为如有砖压顶者,算至压顶顶面;如无压顶者,算至围墙顶面;如为混凝土压顶则算至压顶底面。多孔砖墙、空心砖墙工程量计算规则按图示厚度以m3计算,不扣除其孔、空心部分的体积。砌块砌体工程量计算规则加气磴墙、硅酸盐砌块墙、小型空心砌块墙等,按图示尺寸以m3计算,砌块本身空心部分体积不予扣除。按设计规定需要镶嵌砖砌体部分,已包含在定额内,不另计算。垃圾道、烟道.通风道、附墙烟囱等工程量计算规则按外形体积计算,并入所依附的墙体体积内。不扣除每一孔洞横截面在0.1m2以下的体积,但孔洞内抹灰的工程量也不增加。其他砌体工程量计算规则1.砖砌台阶不包括梯带按水平投影面积以平方米计算。2 .砖

14、砌门蹲、房上烟囱、地垄墙、水槽、水池脚、垃圾箱、台阶面上矮墙、花台、煤箱、垃圾箱、容积在3立方米内的水池、大小便槽包括踏步、阳台栏板按实砌体积,以m3计算,套用小型砌体项目3 .地沟砖砌地沟部不分墙身和墙基,应将其体积合并以立方米计算。钢筋工程量基本计算规则及公式1.计算规则钢筋工程量应区分不同钢筋类别、钢种和直径分别以吨(t)计算其重量。2 .计算公式钢筋工程量=钢筋下料长度(m)相应钢筋每米重量(kgm)式中钢筋下料长度(m)=构件图示尺寸-硅保护层厚度+钢筋弯钩增加长度+弯起钢筋弯起部分的增加长度-量度差(钢筋弯曲调整值)图中已经注明的搭接长度计算钢筋工程量时,设计已规定钢筋搭接长度的,

15、按规定搭接长度计算;自然接头损耗及下料损耗已包括在钢筋的损耗率之内,不得另计。钢筋的电渣压力焊、套筒挤压等接头,以“个“计算。3 .钢筋工程量计算步骤(1)确定构件碎的强度等级和抗震级别;(2)确定钢筋保护层的厚度;(3)计算钢筋的锚固长度La,抗震锚固长度Lae,钢筋的搭接长度Ll,抗震搭接长度Lle;(4)计算钢筋的下料长度和重量;(5)按不同直径和钢种分别汇总现浇构件钢筋重量(6)计算或查用标准图集确定预制构件钢筋重量;(7)按不同直径和钢种分别汇总预制构件钢筋重量梁的钢筋计算规则及公式1、单跨梁钢筋的计算公式:直钢筋净长=L-2C;弯起钢筋净长=L2C+2O.414(0.268或0.577)X弯起高度;弯起钢筋两端带直钩净长=L-2C+2O.414(0.268或0.577)X弯起高度+2(梁高-保护层厚度
