地板砖楼地面施工方案.docx

上传人:p** 文档编号:503137 上传时间:2023-10-02 格式:DOCX 页数:2 大小:14.76KB
下载 相关 举报
地板砖楼地面施工方案.docx_第1页
第1页 / 共2页
地板砖楼地面施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《地板砖楼地面施工方案.docx》由会员分享,可在线阅读,更多相关《地板砖楼地面施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

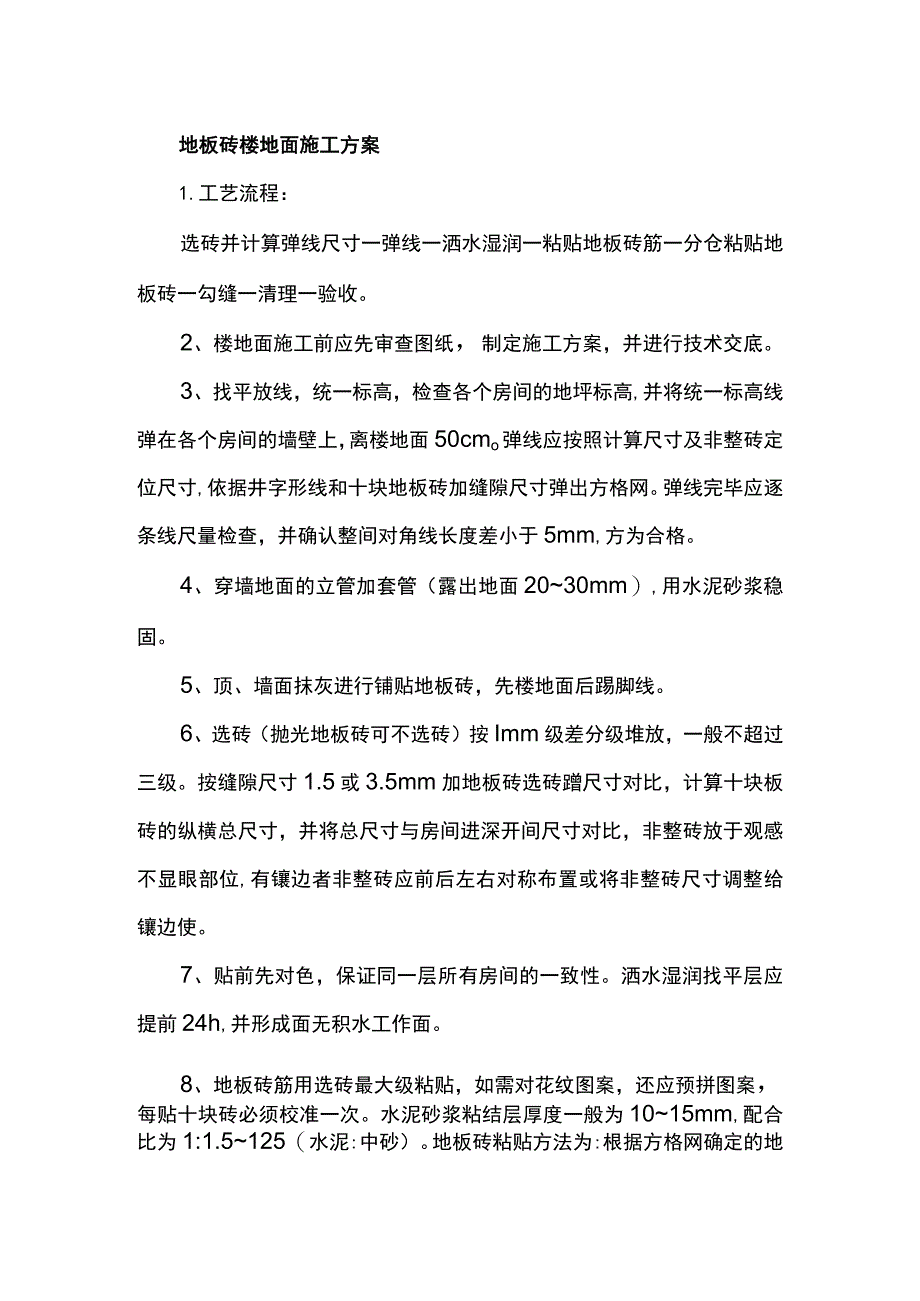

1、地板砖楼地面施工方案1.工艺流程:选砖并计算弹线尺寸一弹线一洒水湿润一粘贴地板砖筋一分仓粘贴地板砖一勾缝一清理一验收。2、楼地面施工前应先审查图纸,制定施工方案,并进行技术交底。3、找平放线,统一标高,检查各个房间的地坪标高,并将统一标高线弹在各个房间的墙壁上,离楼地面50cmo弹线应按照计算尺寸及非整砖定位尺寸,依据井字形线和十块地板砖加缝隙尺寸弹出方格网。弹线完毕应逐条线尺量检查,并确认整间对角线长度差小于5mm,方为合格。4、穿墙地面的立管加套管(露出地面2030mm),用水泥砂浆稳固。5、顶、墙面抹灰进行铺贴地板砖,先楼地面后踢脚线。6、选砖(抛光地板砖可不选砖)按Imm级差分级堆放,

2、一般不超过三级。按缝隙尺寸1.5或3.5mm加地板砖选砖蹭尺寸对比,计算十块板砖的纵横总尺寸,并将总尺寸与房间进深开间尺寸对比,非整砖放于观感不显眼部位,有镶边者非整砖应前后左右对称布置或将非整砖尺寸调整给镶边使。7、贴前先对色,保证同一层所有房间的一致性。洒水湿润找平层应提前24h,并形成面无积水工作面。8、地板砖筋用选砖最大级粘贴,如需对花纹图案,还应预拼图案,每贴十块砖必须校准一次。水泥砂浆粘结层厚度一般为1015mm,配合比为1:1.5125(水泥:中砂)。地板砖粘贴方法为:根据方格网确定的地板砖筋两侧端钉四个水泥钉并拉通长双线,线高定位依据房间标高线,先贴两端及中间砖。粘贴时,用抹子

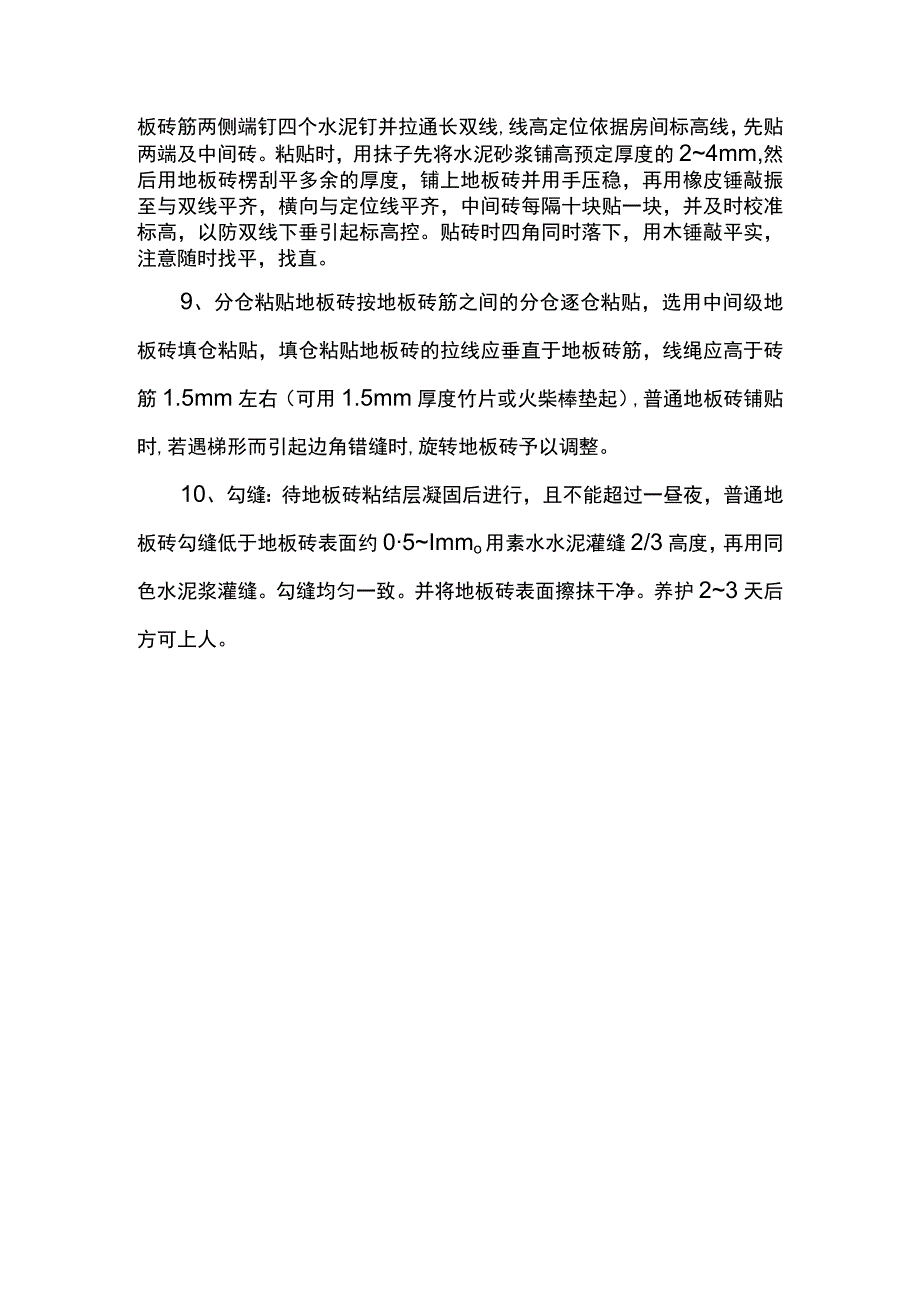

3、先将水泥砂浆铺高预定厚度的24mm,然后用地板砖楞刮平多余的厚度,铺上地板砖并用手压稳,再用橡皮锤敲振至与双线平齐,横向与定位线平齐,中间砖每隔十块贴一块,并及时校准标高,以防双线下垂引起标高控。贴砖时四角同时落下,用木锤敲平实,注意随时找平,找直。9、分仓粘贴地板砖按地板砖筋之间的分仓逐仓粘贴,选用中间级地板砖填仓粘贴,填仓粘贴地板砖的拉线应垂直于地板砖筋,线绳应高于砖筋1.5mm左右(可用1.5mm厚度竹片或火柴棒垫起),普通地板砖铺贴时,若遇梯形而引起边角错缝时,旋转地板砖予以调整。10、勾缝:待地板砖粘结层凝固后进行,且不能超过一昼夜,普通地板砖勾缝低于地板砖表面约05Immo用素水水泥灌缝2/3高度,再用同色水泥浆灌缝。勾缝均匀一致。并将地板砖表面擦抹干净。养护23天后方可上人。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
