某公区装修技术要求讨论.docx

上传人:p** 文档编号:504405 上传时间:2023-10-02 格式:DOCX 页数:4 大小:16.71KB
下载 相关 举报
某公区装修技术要求讨论.docx_第1页
第1页 / 共4页
某公区装修技术要求讨论.docx_第2页
第2页 / 共4页
某公区装修技术要求讨论.docx_第3页
第3页 / 共4页
某公区装修技术要求讨论.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《某公区装修技术要求讨论.docx》由会员分享,可在线阅读,更多相关《某公区装修技术要求讨论.docx(4页珍藏版)》请在第壹文秘上搜索。

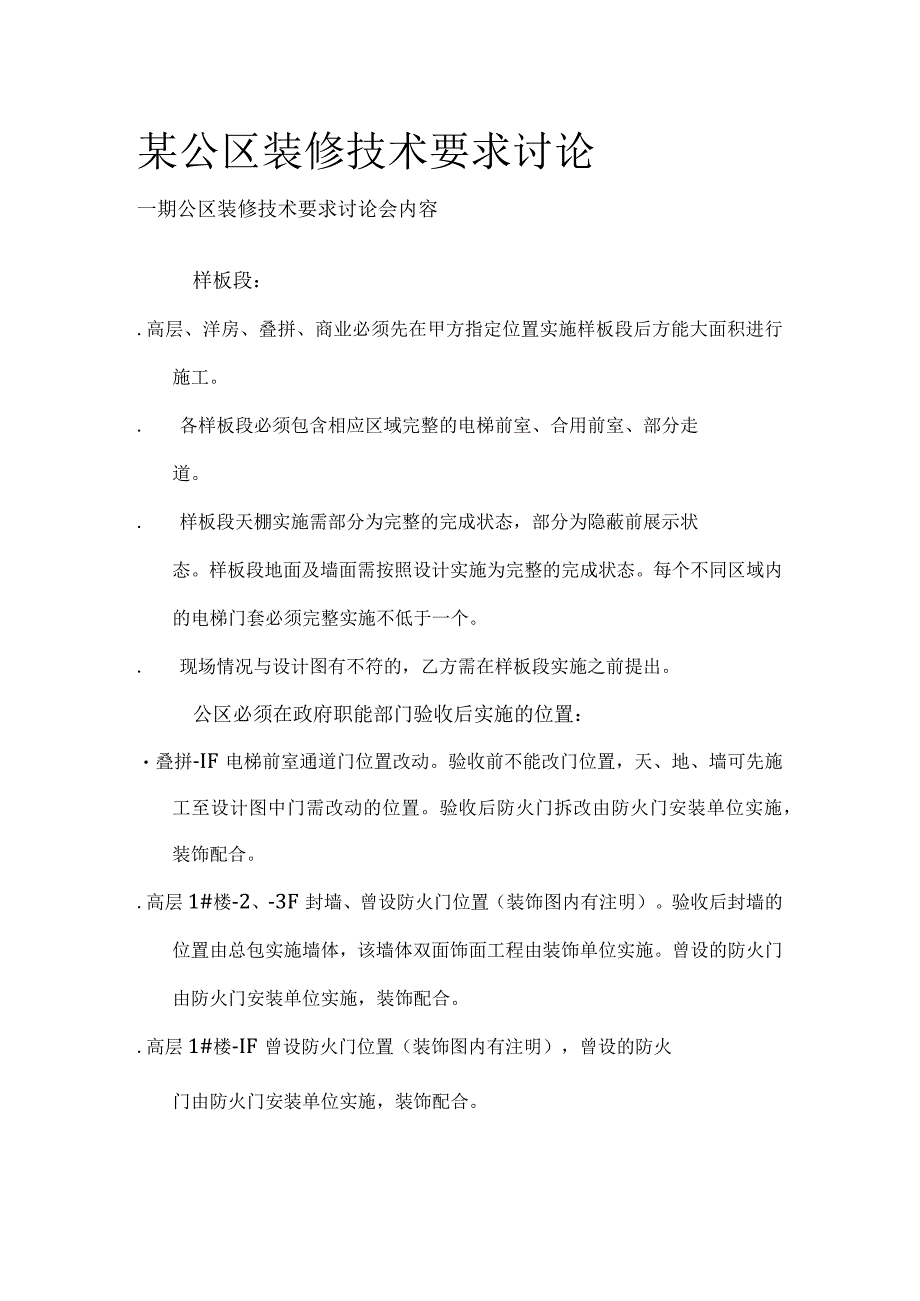

1、某公区装修技术要求讨论一期公区装修技术要求讨论会内容样板段:.高层、洋房、叠拼、商业必须先在甲方指定位置实施样板段后方能大面积进行施工。.各样板段必须包含相应区域完整的电梯前室、合用前室、部分走道。.样板段天棚实施需部分为完整的完成状态,部分为隐蔽前展示状态。样板段地面及墙面需按照设计实施为完整的完成状态。每个不同区域内的电梯门套必须完整实施不低于一个。.现场情况与设计图有不符的,乙方需在样板段实施之前提出。公区必须在政府职能部门验收后实施的位置:叠拼-IF电梯前室通道门位置改动。验收前不能改门位置,天、地、墙可先施工至设计图中门需改动的位置。验收后防火门拆改由防火门安装单位实施,装饰配合。.

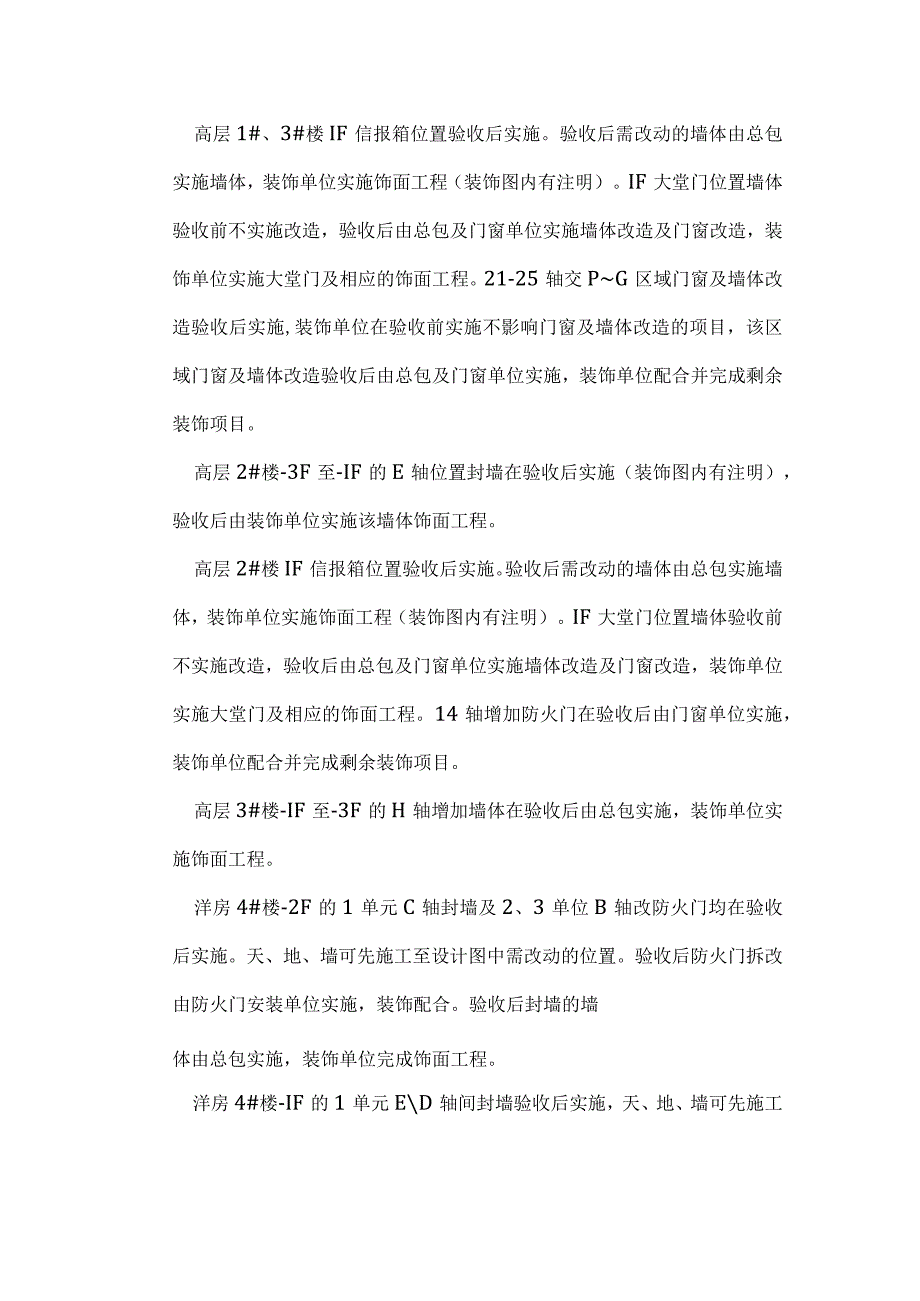

2、高层1#楼-2、-3F封墙、曾设防火门位置(装饰图内有注明)。验收后封墙的位置由总包实施墙体,该墙体双面饰面工程由装饰单位实施。曾设的防火门由防火门安装单位实施,装饰配合。.高层1#楼-IF曾设防火门位置(装饰图内有注明),曾设的防火门由防火门安装单位实施,装饰配合。高层1#、3#楼IF信报箱位置验收后实施。验收后需改动的墙体由总包实施墙体,装饰单位实施饰面工程(装饰图内有注明)。IF大堂门位置墙体验收前不实施改造,验收后由总包及门窗单位实施墙体改造及门窗改造,装饰单位实施大堂门及相应的饰面工程。21-25轴交PG区域门窗及墙体改造验收后实施,装饰单位在验收前实施不影响门窗及墙体改造的项目,该

3、区域门窗及墙体改造验收后由总包及门窗单位实施,装饰单位配合并完成剩余装饰项目。高层2#楼-3F至-IF的E轴位置封墙在验收后实施(装饰图内有注明),验收后由装饰单位实施该墙体饰面工程。高层2#楼IF信报箱位置验收后实施。验收后需改动的墙体由总包实施墙体,装饰单位实施饰面工程(装饰图内有注明)。IF大堂门位置墙体验收前不实施改造,验收后由总包及门窗单位实施墙体改造及门窗改造,装饰单位实施大堂门及相应的饰面工程。14轴增加防火门在验收后由门窗单位实施,装饰单位配合并完成剩余装饰项目。高层3#楼-IF至-3F的H轴增加墙体在验收后由总包实施,装饰单位实施饰面工程。洋房4#楼-2F的1单元C轴封墙及2

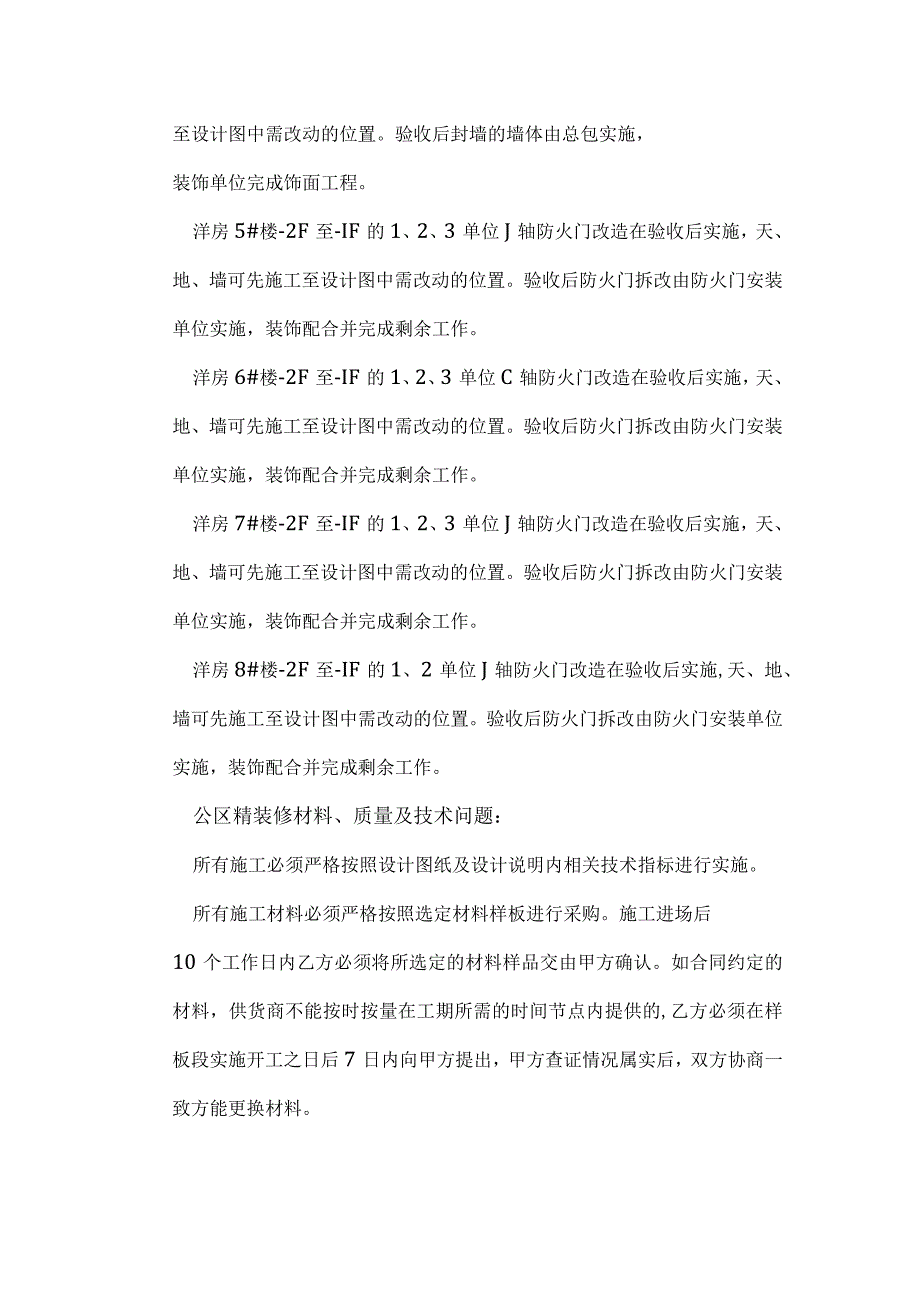

4、、3单位B轴改防火门均在验收后实施。天、地、墙可先施工至设计图中需改动的位置。验收后防火门拆改由防火门安装单位实施,装饰配合。验收后封墙的墙体由总包实施,装饰单位完成饰面工程。洋房4#楼-IF的1单元ED轴间封墙验收后实施,天、地、墙可先施工至设计图中需改动的位置。验收后封墙的墙体由总包实施,装饰单位完成饰面工程。洋房5#楼-2F至-IF的1、2、3单位J轴防火门改造在验收后实施,天、地、墙可先施工至设计图中需改动的位置。验收后防火门拆改由防火门安装单位实施,装饰配合并完成剩余工作。洋房6#楼-2F至-IF的1、2、3单位C轴防火门改造在验收后实施,天、地、墙可先施工至设计图中需改动的位置。验

5、收后防火门拆改由防火门安装单位实施,装饰配合并完成剩余工作。洋房7#楼-2F至-IF的1、2、3单位J轴防火门改造在验收后实施,天、地、墙可先施工至设计图中需改动的位置。验收后防火门拆改由防火门安装单位实施,装饰配合并完成剩余工作。洋房8#楼-2F至-IF的1、2单位J轴防火门改造在验收后实施,天、地、墙可先施工至设计图中需改动的位置。验收后防火门拆改由防火门安装单位实施,装饰配合并完成剩余工作。公区精装修材料、质量及技术问题:所有施工必须严格按照设计图纸及设计说明内相关技术指标进行实施。所有施工材料必须严格按照选定材料样板进行采购。施工进场后10个工作日内乙方必须将所选定的材料样品交由甲方确

6、认。如合同约定的材料,供货商不能按时按量在工期所需的时间节点内提供的,乙方必须在样板段实施开工之日后7日内向甲方提出,甲方查证情况属实后,双方协商一致方能更换材料。石材、砖、板材等到场的材料规格均应满足图纸及合同要求,经现场检查发现有不符合的,乙方无条件更换。样板段地面、墙面石材或砖等饰面工程施工单位可在样板段实施阶段根据设计方案及现场情况对排版方式进行美观性优化,但实施前排版方式如有变动需交由甲方工程师确认后方可实施。地面铺装厚度约定为60mm0吊顶实施高度与设计图纸标注高度误差超过30mm以上,必须上报甲方同意后方可施工。地面、墙面的砖及石材空鼓率不得超过5%。天棚、墙面、地面完成面平整度误差不得超过3mm。墙面垂直度误差不得超过3mm。所有装饰区域地面、门窗等完成后乙方必须采取成品保护措施(例如用石膏板或木工板进行铺垫保护)。所有装饰项目未竣工验收并移交甲方前,乙方自行负责保护及保管。现场施工过程中乙方必须做好现场清洁工作,装饰垃圾必须每天下班后统一清扫,每3天进行一次除渣(甲方指定堆放地点或者自行外运),保证施工场地不得长时间堆放装饰垃圾。所有装饰材料、装饰垃圾的堆放不得占用施工区域施工人员及材料进出通道。甲方未做特别要求的技术标准,乙方必须参照国家相关规范标准进行施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
