某安置房工程土石方基础工程施工.docx

上传人:p** 文档编号:504515 上传时间:2023-10-02 格式:DOCX 页数:5 大小:19.67KB
下载 相关 举报
某安置房工程土石方基础工程施工.docx_第1页
第1页 / 共5页
某安置房工程土石方基础工程施工.docx_第2页
第2页 / 共5页
某安置房工程土石方基础工程施工.docx_第3页
第3页 / 共5页
某安置房工程土石方基础工程施工.docx_第4页
第4页 / 共5页
某安置房工程土石方基础工程施工.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《某安置房工程土石方基础工程施工.docx》由会员分享,可在线阅读,更多相关《某安置房工程土石方基础工程施工.docx(5页珍藏版)》请在第壹文秘上搜索。

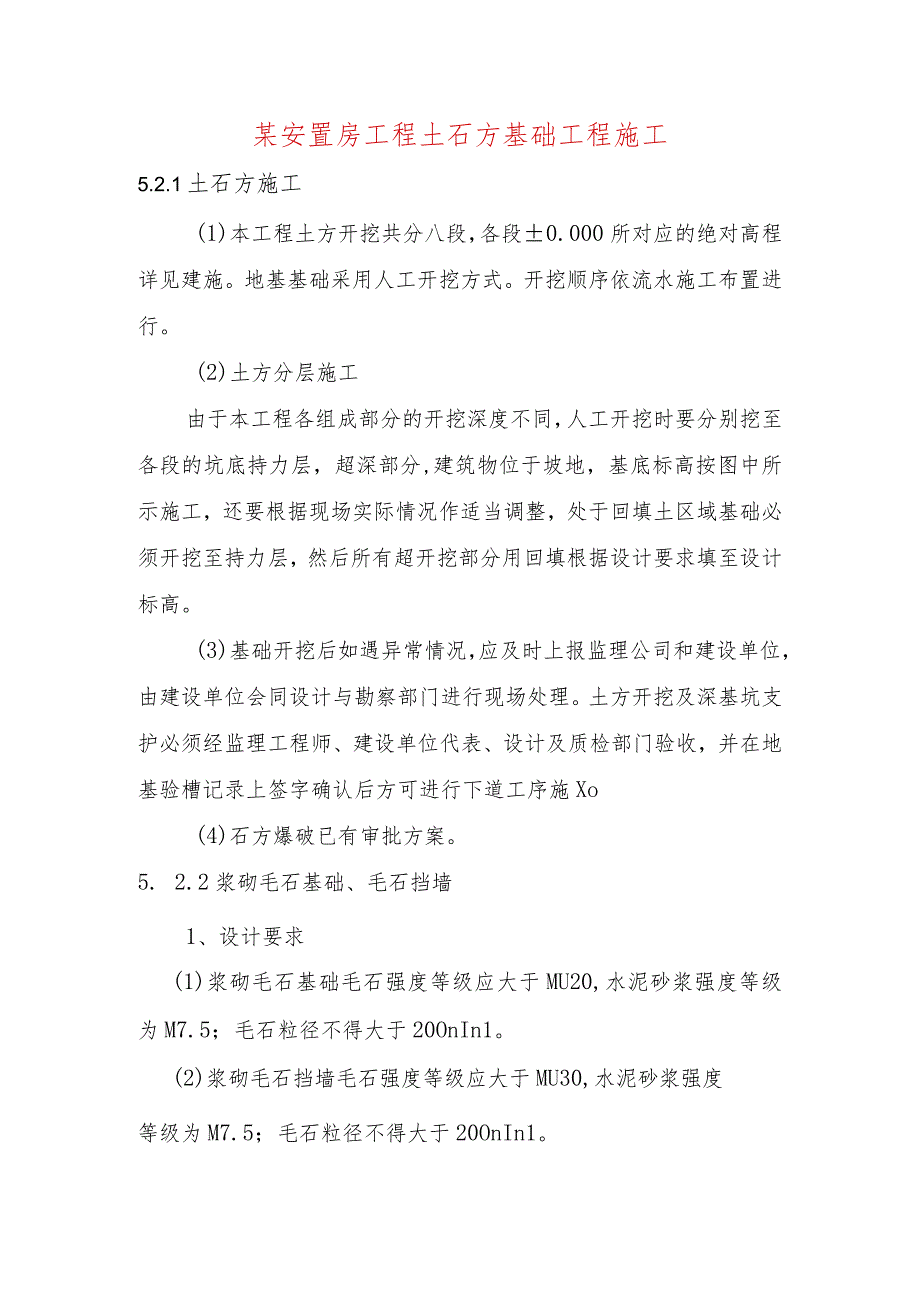

1、某安置房工程土石方基础工程施工5.2.1土石方施工(1)本工程土方开挖共分八段,各段0.000所对应的绝对高程详见建施。地基基础采用人工开挖方式。开挖顺序依流水施工布置进行。(2)土方分层施工由于本工程各组成部分的开挖深度不同,人工开挖时要分别挖至各段的坑底持力层,超深部分,建筑物位于坡地,基底标高按图中所示施工,还要根据现场实际情况作适当调整,处于回填土区域基础必须开挖至持力层,然后所有超开挖部分用回填根据设计要求填至设计标高。(3)基础开挖后如遇异常情况,应及时上报监理公司和建设单位,由建设单位会同设计与勘察部门进行现场处理。土方开挖及深基坑支护必须经监理工程师、建设单位代表、设计及质检部

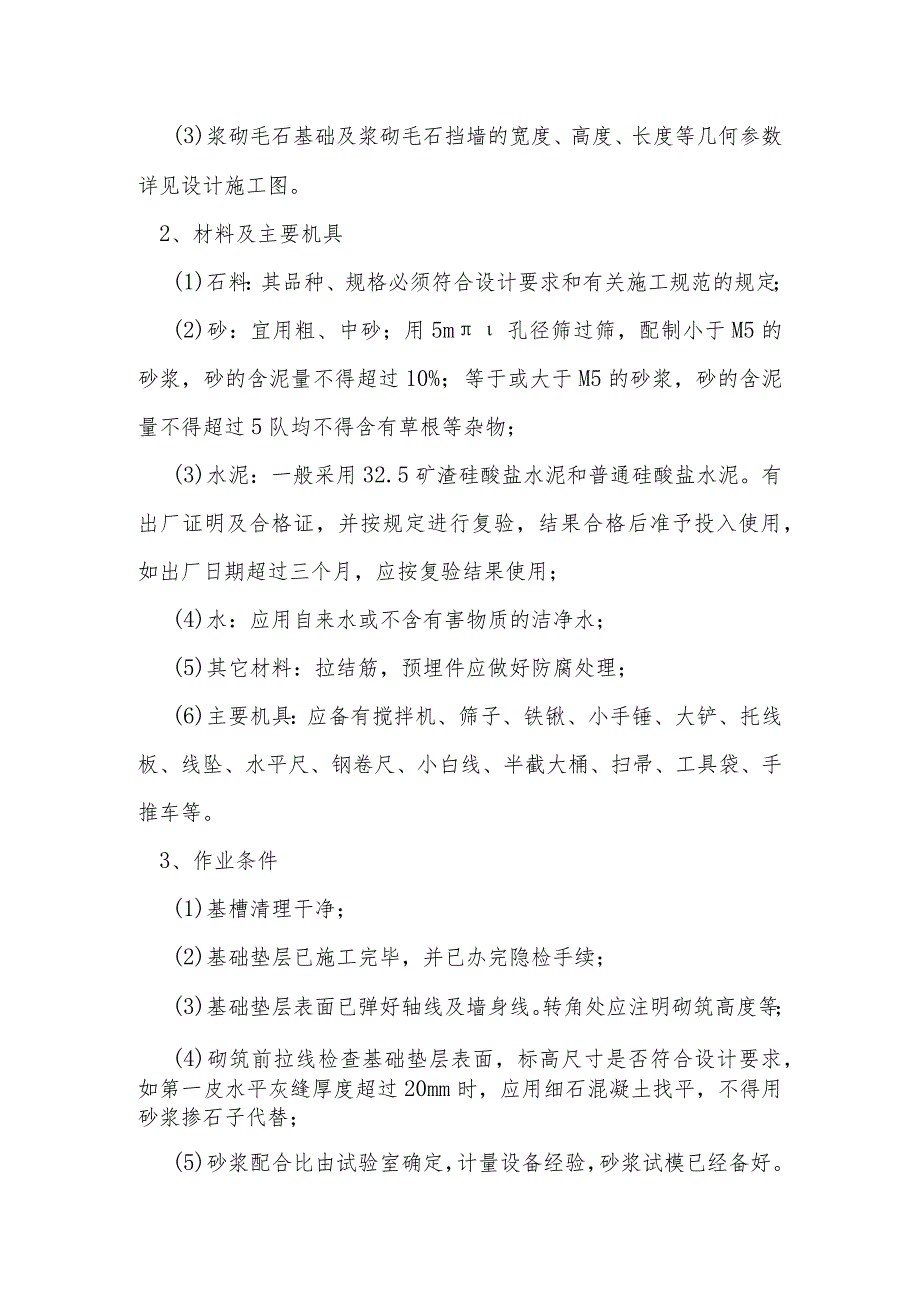

2、门验收,并在地基验槽记录上签字确认后方可进行下道工序施Xo(4)石方爆破已有审批方案。5. 2.2浆砌毛石基础、毛石挡墙1、设计要求(1)浆砌毛石基础毛石强度等级应大于MU20,水泥砂浆强度等级为M7.5;毛石粒径不得大于20OnIn1。(2)浆砌毛石挡墙毛石强度等级应大于MU30,水泥砂浆强度等级为M7.5;毛石粒径不得大于20OnIn1。(3)浆砌毛石基础及浆砌毛石挡墙的宽度、高度、长度等几何参数详见设计施工图。2、材料及主要机具(1)石料:其品种、规格必须符合设计要求和有关施工规范的规定;(2)砂:宜用粗、中砂;用5m孔径筛过筛,配制小于M5的砂浆,砂的含泥量不得超过10%;等于或大于M

3、5的砂浆,砂的含泥量不得超过5队均不得含有草根等杂物;(3)水泥:一般采用32.5矿渣硅酸盐水泥和普通硅酸盐水泥。有出厂证明及合格证,并按规定进行复验,结果合格后准予投入使用,如出厂日期超过三个月,应按复验结果使用;(4)水:应用自来水或不含有害物质的洁净水;(5)其它材料:拉结筋,预埋件应做好防腐处理;(6)主要机具:应备有搅拌机、筛子、铁锹、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车等。3、作业条件(1)基槽清理干净;(2)基础垫层已施工完毕,并已办完隐检手续;(3)基础垫层表面已弹好轴线及墙身线。转角处应注明砌筑高度等;(4)砌筑前拉线检查基础垫层

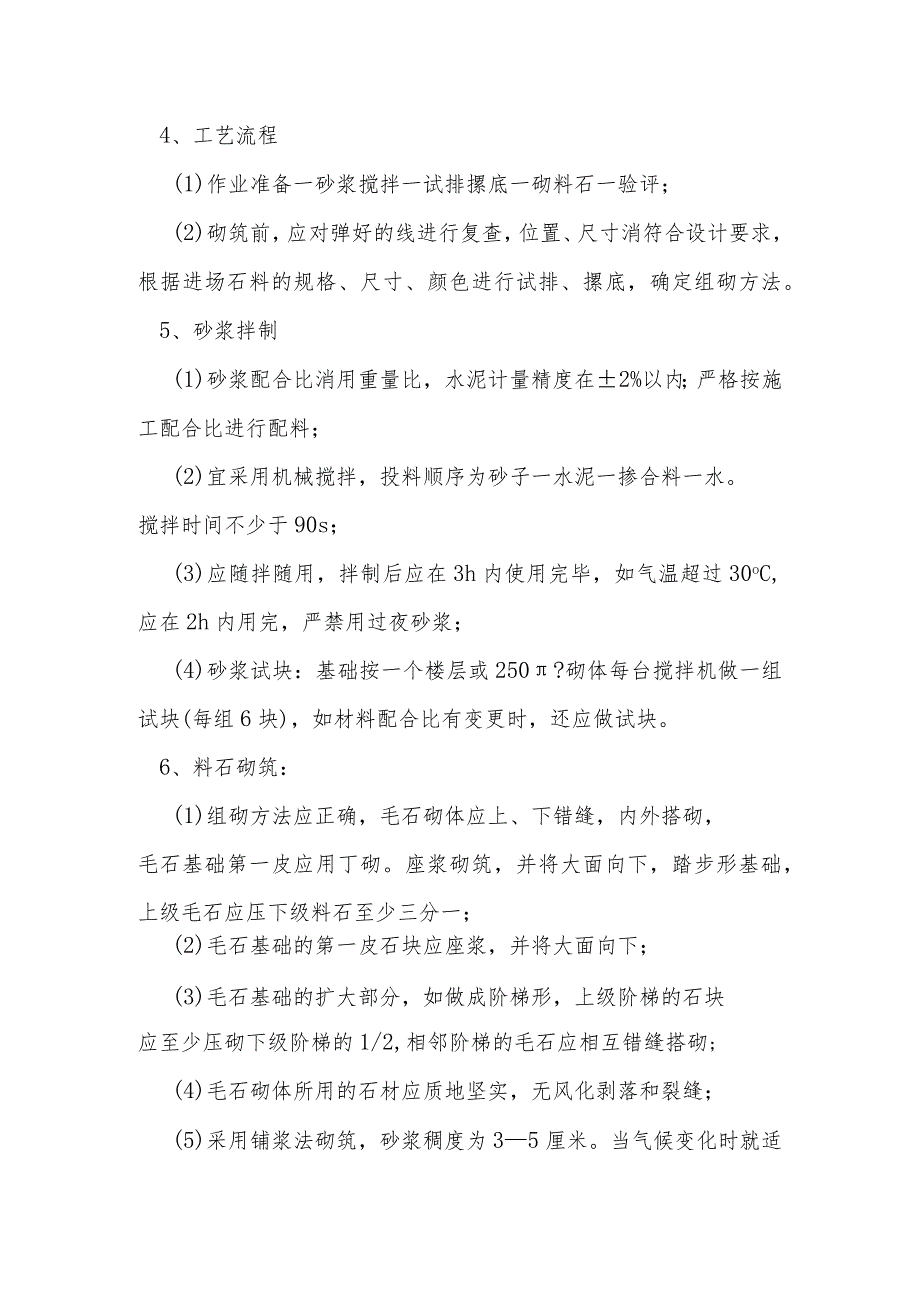

4、表面,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过20mm时,应用细石混凝土找平,不得用砂浆掺石子代替;(5)砂浆配合比由试验室确定,计量设备经验,砂浆试模已经备好。4、工艺流程(1)作业准备一砂浆搅拌一试排摞底一砌料石一验评;(2)砌筑前,应对弹好的线进行复查,位置、尺寸消符合设计要求,根据进场石料的规格、尺寸、颜色进行试排、摞底,确定组砌方法。5、砂浆拌制(1)砂浆配合比消用重量比,水泥计量精度在2%以内;严格按施工配合比进行配料;(2)宜采用机械搅拌,投料顺序为砂子一水泥一掺合料一水。搅拌时间不少于90s;(3)应随拌随用,拌制后应在3h内使用完毕,如气温超过30oC,应在2h内用

5、完,严禁用过夜砂浆;(4)砂浆试块:基础按一个楼层或250?砌体每台搅拌机做一组试块(每组6块),如材料配合比有变更时,还应做试块。6、料石砌筑:(1)组砌方法应正确,毛石砌体应上、下错缝,内外搭砌,毛石基础第一皮应用丁砌。座浆砌筑,并将大面向下,踏步形基础,上级毛石应压下级料石至少三分一;(2)毛石基础的第一皮石块应座浆,并将大面向下;(3)毛石基础的扩大部分,如做成阶梯形,上级阶梯的石块应至少压砌下级阶梯的1/2,相邻阶梯的毛石应相互错缝搭砌;(4)毛石砌体所用的石材应质地坚实,无风化剥落和裂缝;(5)采用铺浆法砌筑,砂浆稠度为35厘米。当气候变化时就适当调整;(6)石砌体的转角处和立接处

6、应同时砌筑,对不能砌筑而必须留置的临时间断处,应砌成斜槎;(7)灰缝厚度20毫米,砂浆饱满;(8)石块间较大的空隙应先填塞砂浆,后用碎石块嵌实,不得采用先摆碎石块后塞砂浆或干填石块的方法;(9)毛石墙必须设置拉结石,拉结石应均匀分布相互错开,每0.7平方米墙面至少应设置一块且同皮边中距不应大于2Mo拉结石的长度,如墙厚W40mm,其中一块不应小于墙厚的2/3;(10)毛石墙面的灰缝厚度不得大于40mm;(11)毛石墙34皮为一个分层高度,分层高度上应找平两个分层高度间的错缝不得小于80mm;(12)露天毛石墙应按设计留置泄水孔;(13)毛石墙长度超过设计规定时,应按设计要求设置变形缝,毛石墙分

7、段砌筑时,其砌筑高低差不得超过1.2m。7、冬雨期施工(1)当预计连续IOd内日平均气温低于5C或当日最低气温低于-3C时,即进入冬期施工;(2)冬期施工宜采用普通硅酸盐水泥,按冬施方案并对水、砂进行加热,砂浆使用时的温度应在+5C以上;(3)雨季施工应防止雨水冲刷墙体、下班收工时应覆盖砌体上表面,每天砌筑高度不宜超过1.2m。8、砌筑要求及允许偏差(1)毛石砌体应内外搭砌,上下错缝,拉结石、丁砌石交替设置,毛石放置平稳,灰缝均匀一致,灰缝厚度符合施工规范的规定;(2)料石砌体墙面消采用叨灰勾缝,粘结牢固,密实光洁,横、竖缝交接平整,墙面洁净,清晰美观。(3)、允许偏差项目,单位为mmoa、轴线位移:浆砌毛石基础20mm,浆砌毛石挡墙IOmni;b、标高:浆砌毛石基础20mm,浆砌毛石挡墙Iomni;c、砌体厚度:浆砌毛石基础士30mm,浆砌毛石挡墙10mm;d、平整度:浆砌毛石基础士20m,浆砌毛石挡墙10mm;e、水平灰缝平直度:浆砌毛石基础20mm,浆砌毛石挡墙10mm;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
