质量管理奖罚方案.docx

上传人:p** 文档编号:506035 上传时间:2023-10-02 格式:DOCX 页数:3 大小:16.29KB
下载 相关 举报
质量管理奖罚方案.docx_第1页
第1页 / 共3页
质量管理奖罚方案.docx_第2页
第2页 / 共3页
质量管理奖罚方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《质量管理奖罚方案.docx》由会员分享,可在线阅读,更多相关《质量管理奖罚方案.docx(3页珍藏版)》请在第壹文秘上搜索。

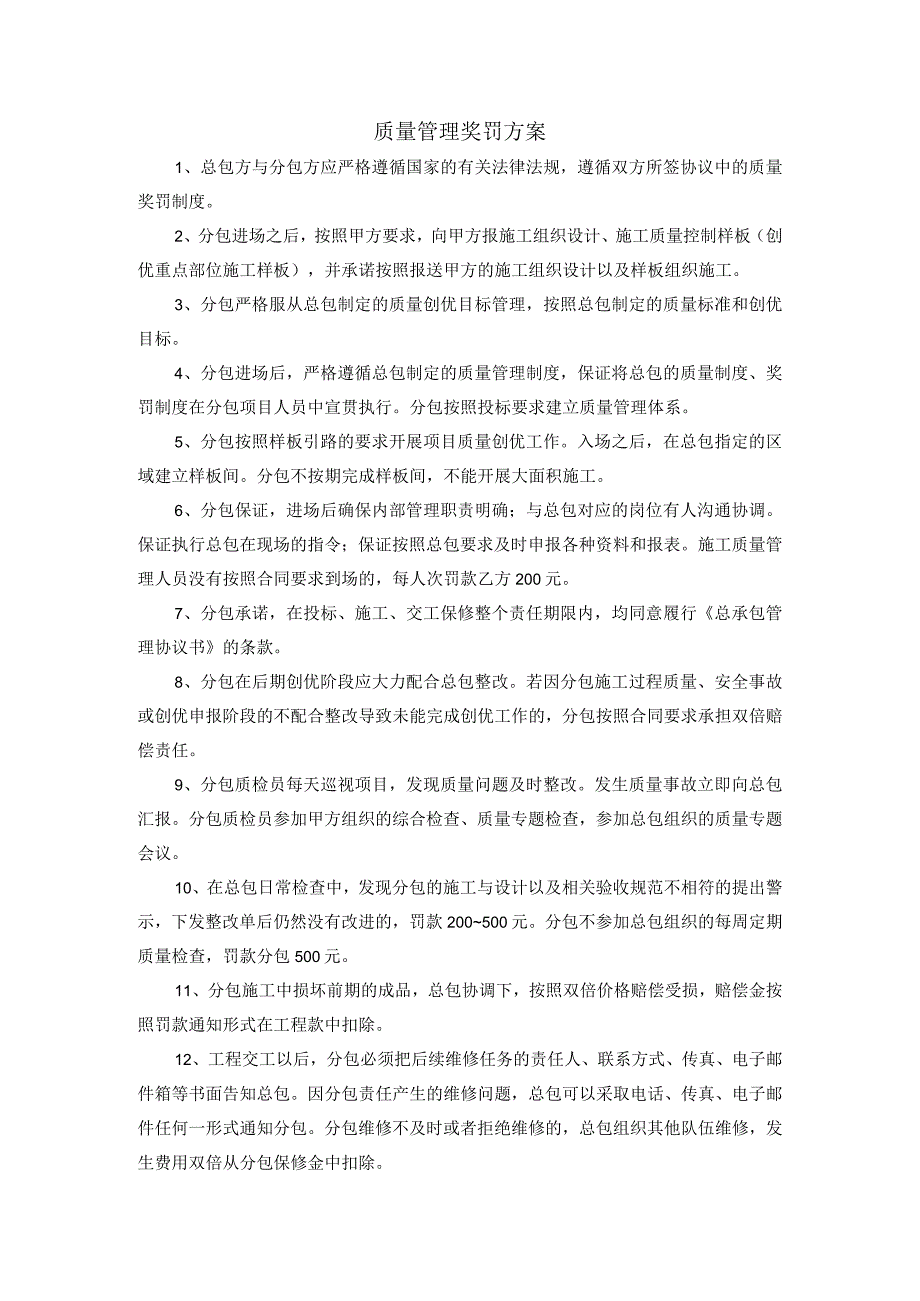

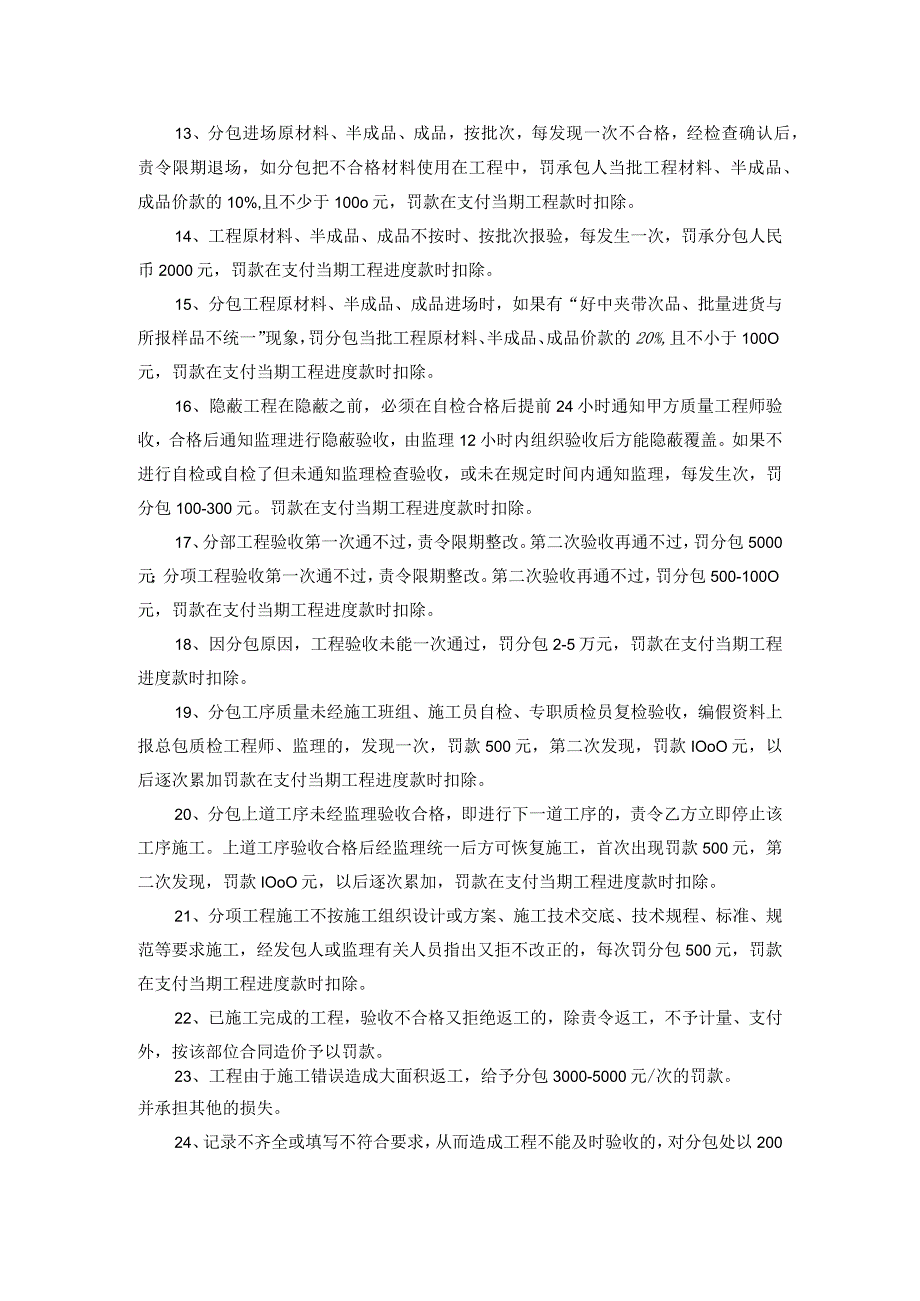

1、质量管理奖罚方案1、总包方与分包方应严格遵循国家的有关法律法规,遵循双方所签协议中的质量奖罚制度。2、分包进场之后,按照甲方要求,向甲方报施工组织设计、施工质量控制样板(创优重点部位施工样板),并承诺按照报送甲方的施工组织设计以及样板组织施工。3、分包严格服从总包制定的质量创优目标管理,按照总包制定的质量标准和创优目标。4、分包进场后,严格遵循总包制定的质量管理制度,保证将总包的质量制度、奖罚制度在分包项目人员中宣贯执行。分包按照投标要求建立质量管理体系。5、分包按照样板引路的要求开展项目质量创优工作。入场之后,在总包指定的区域建立样板间。分包不按期完成样板间,不能开展大面积施工。6、分包保证

2、,进场后确保内部管理职责明确;与总包对应的岗位有人沟通协调。保证执行总包在现场的指令;保证按照总包要求及时申报各种资料和报表。施工质量管理人员没有按照合同要求到场的,每人次罚款乙方200元。7、分包承诺,在投标、施工、交工保修整个责任期限内,均同意履行总承包管理协议书的条款。8、分包在后期创优阶段应大力配合总包整改。若因分包施工过程质量、安全事故或创优申报阶段的不配合整改导致未能完成创优工作的,分包按照合同要求承担双倍赔偿责任。9、分包质检员每天巡视项目,发现质量问题及时整改。发生质量事故立即向总包汇报。分包质检员参加甲方组织的综合检查、质量专题检查,参加总包组织的质量专题会议。10、在总包日

3、常检查中,发现分包的施工与设计以及相关验收规范不相符的提出警示,下发整改单后仍然没有改进的,罚款200500元。分包不参加总包组织的每周定期质量检查,罚款分包500元。11、分包施工中损坏前期的成品,总包协调下,按照双倍价格赔偿受损,赔偿金按照罚款通知形式在工程款中扣除。12、工程交工以后,分包必须把后续维修任务的责任人、联系方式、传真、电子邮件箱等书面告知总包。因分包责任产生的维修问题,总包可以采取电话、传真、电子邮件任何一形式通知分包。分包维修不及时或者拒绝维修的,总包组织其他队伍维修,发生费用双倍从分包保修金中扣除。13、分包进场原材料、半成品、成品,按批次,每发现一次不合格,经检查确认

4、后,责令限期退场,如分包把不合格材料使用在工程中,罚承包人当批工程材料、半成品、成品价款的10%,且不少于100o元,罚款在支付当期工程款时扣除。14、工程原材料、半成品、成品不按时、按批次报验,每发生一次,罚承分包人民币2000元,罚款在支付当期工程进度款时扣除。15、分包工程原材料、半成品、成品进场时,如果有“好中夹带次品、批量进货与所报样品不统一”现象,罚分包当批工程原材料、半成品、成品价款的20%,且不小于100O元,罚款在支付当期工程进度款时扣除。16、隐蔽工程在隐蔽之前,必须在自检合格后提前24小时通知甲方质量工程师验收,合格后通知监理进行隐蔽验收,由监理12小时内组织验收后方能隐

5、蔽覆盖。如果不进行自检或自检了但未通知监理检查验收,或未在规定时间内通知监理,每发生次,罚分包100-300元。罚款在支付当期工程进度款时扣除。17、分部工程验收第一次通不过,责令限期整改。第二次验收再通不过,罚分包5000元;分项工程验收第一次通不过,责令限期整改。第二次验收再通不过,罚分包500-100O元,罚款在支付当期工程进度款时扣除。18、因分包原因,工程验收未能一次通过,罚分包2-5万元,罚款在支付当期工程进度款时扣除。19、分包工序质量未经施工班组、施工员自检、专职质检员复检验收,编假资料上报总包质检工程师、监理的,发现一次,罚款500元,第二次发现,罚款IOoO元,以后逐次累加

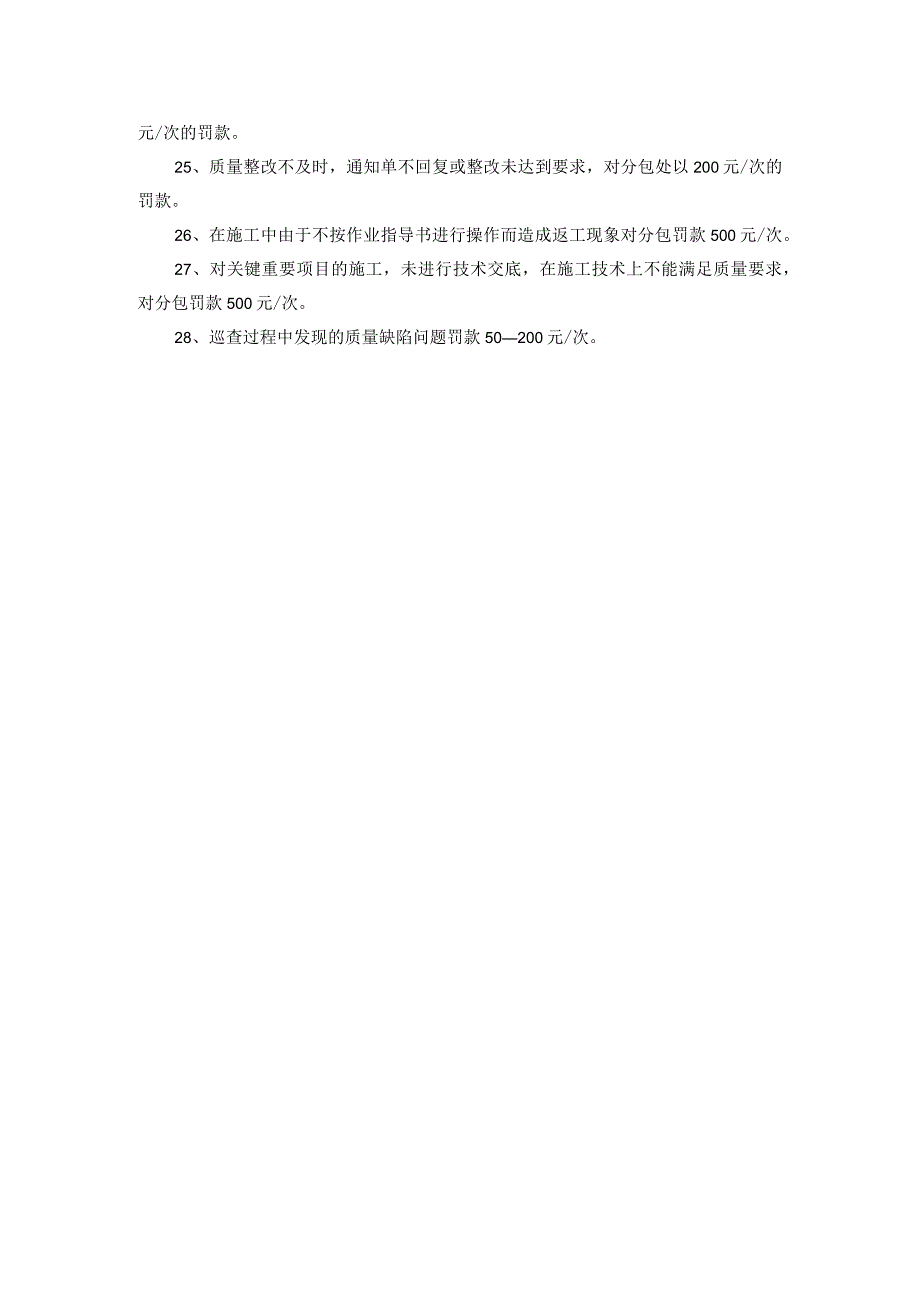

6、罚款在支付当期工程进度款时扣除。20、分包上道工序未经监理验收合格,即进行下一道工序的,责令乙方立即停止该工序施工。上道工序验收合格后经监理统一后方可恢复施工,首次出现罚款500元,第二次发现,罚款IOoO元,以后逐次累加,罚款在支付当期工程进度款时扣除。21、分项工程施工不按施工组织设计或方案、施工技术交底、技术规程、标准、规范等要求施工,经发包人或监理有关人员指出又拒不改正的,每次罚分包500元,罚款在支付当期工程进度款时扣除。22、已施工完成的工程,验收不合格又拒绝返工的,除责令返工,不予计量、支付外,按该部位合同造价予以罚款。23、工程由于施工错误造成大面积返工,给予分包3000-5000元/次的罚款。并承担其他的损失。24、记录不齐全或填写不符合要求,从而造成工程不能及时验收的,对分包处以200元/次的罚款。25、质量整改不及时,通知单不回复或整改未达到要求,对分包处以200元/次的罚款。26、在施工中由于不按作业指导书进行操作而造成返工现象对分包罚款500元/次。27、对关键重要项目的施工,未进行技术交底,在施工技术上不能满足质量要求,对分包罚款500元/次。28、巡查过程中发现的质量缺陷问题罚款50200元/次。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
