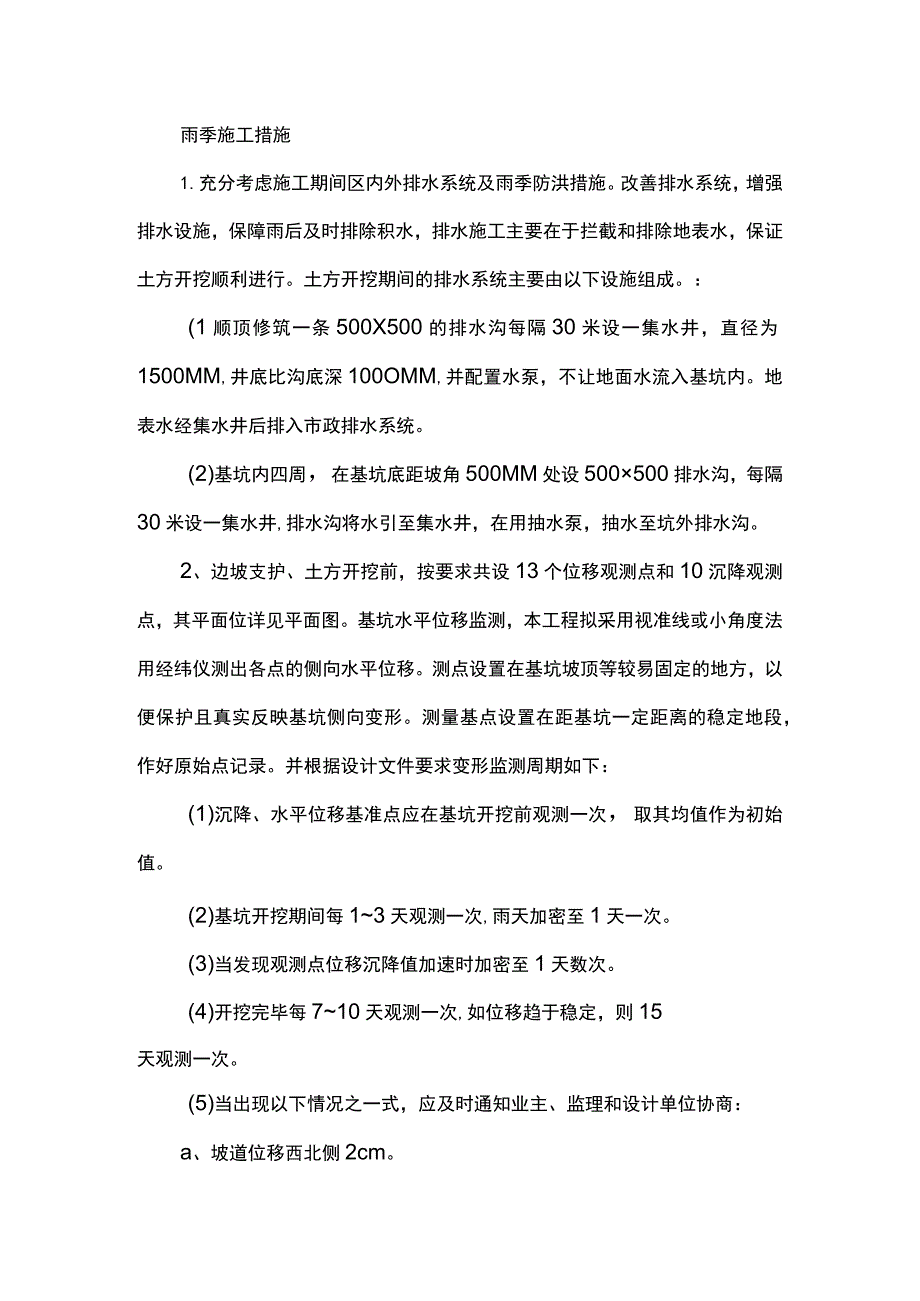

《雨季施工措施.docx》由会员分享,可在线阅读,更多相关《雨季施工措施.docx(2页珍藏版)》请在第壹文秘上搜索。
1、雨季施工措施1.充分考虑施工期间区内外排水系统及雨季防洪措施。改善排水系统,增强排水设施,保障雨后及时排除积水,排水施工主要在于拦截和排除地表水,保证土方开挖顺利进行。土方开挖期间的排水系统主要由以下设施组成。:(1顺顶修筑一条500X500的排水沟每隔30米设一集水井,直径为1500MM,井底比沟底深100OMM,并配置水泵,不让地面水流入基坑内。地表水经集水井后排入市政排水系统。(2)基坑内四周,在基坑底距坡角500MM处设500500排水沟,每隔30米设一集水井,排水沟将水引至集水井,在用抽水泵,抽水至坑外排水沟。2、边坡支护、土方开挖前,按要求共设13个位移观测点和10沉降观测点,其平

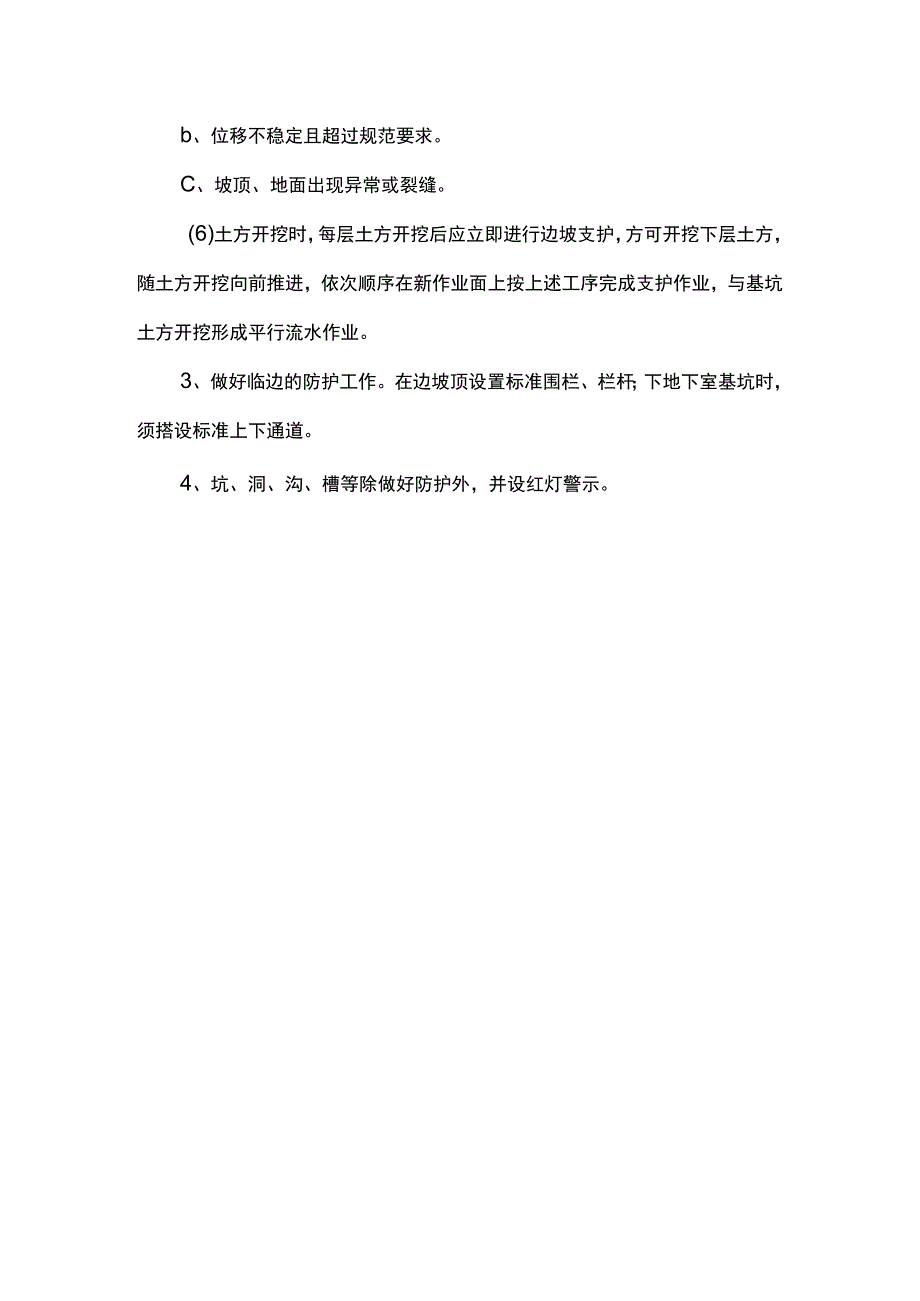

2、面位详见平面图。基坑水平位移监测,本工程拟采用视准线或小角度法用经纬仪测出各点的侧向水平位移。测点设置在基坑坡顶等较易固定的地方,以便保护且真实反映基坑侧向变形。测量基点设置在距基坑一定距离的稳定地段,作好原始点记录。并根据设计文件要求变形监测周期如下:(1)沉降、水平位移基准点应在基坑开挖前观测一次,取其均值作为初始值。(2)基坑开挖期间每13天观测一次,雨天加密至1天一次。(3)当发现观测点位移沉降值加速时加密至1天数次。(4)开挖完毕每710天观测一次,如位移趋于稳定,则15天观测一次。(5)当出现以下情况之一式,应及时通知业主、监理和设计单位协商:a、坡道位移西北侧2cm。b、位移不稳定且超过规范要求。C、坡顶、地面出现异常或裂缝。(6)土方开挖时,每层土方开挖后应立即进行边坡支护,方可开挖下层土方,随土方开挖向前推进,依次顺序在新作业面上按上述工序完成支护作业,与基坑土方开挖形成平行流水作业。3、做好临边的防护工作。在边坡顶设置标准围栏、栏杆;下地下室基坑时,须搭设标准上下通道。4、坑、洞、沟、槽等除做好防护外,并设红灯警示。
