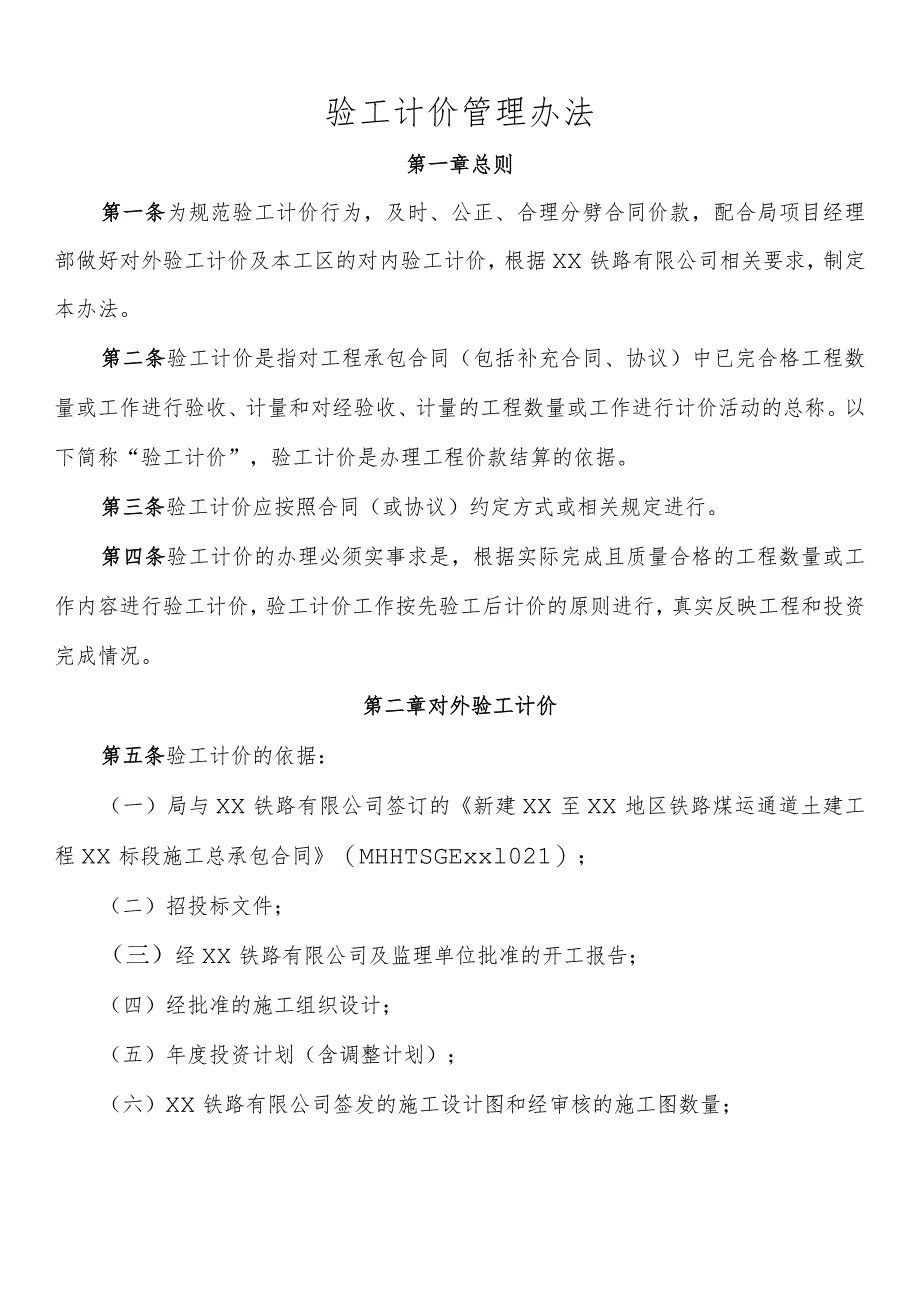

《验工计价管理办法.docx》由会员分享,可在线阅读,更多相关《验工计价管理办法.docx(5页珍藏版)》请在第壹文秘上搜索。
1、验工计价管理办法第一章总则第一条为规范验工计价行为,及时、公正、合理分劈合同价款,配合局项目经理部做好对外验工计价及本工区的对内验工计价,根据XX铁路有限公司相关要求,制定本办法。第二条验工计价是指对工程承包合同(包括补充合同、协议)中已完合格工程数量或工作进行验收、计量和对经验收、计量的工程数量或工作进行计价活动的总称。以下简称“验工计价”,验工计价是办理工程价款结算的依据。第三条验工计价应按照合同(或协议)约定方式或相关规定进行。第四条验工计价的办理必须实事求是,根据实际完成且质量合格的工程数量或工作内容进行验工计价,验工计价工作按先验工后计价的原则进行,真实反映工程和投资完成情况。第二章
2、对外验工计价第五条验工计价的依据:(一)局与XX铁路有限公司签订的新建XX至XX地区铁路煤运通道土建工程XX标段施工总承包合同(MHHTSGExxl021);(二)招投标文件;(三)经XX铁路有限公司及监理单位批准的开工报告;(四)经批准的施工组织设计;(五)年度投资计划(含调整计划);(六)XX铁路有限公司签发的施工设计图和经审核的施工图数量;(七)按规定程序经批准的变更设计、费用调整等资料;(八)合同约定的工程或工作质量合格的证明第三章验工计价周期第六条验工计价分“月度验工计价”“季度验工计价”和“末次验工计价”三阶段办理。工程竣工完成后进行末次验工计价,并据此结清全部工程费用。(一)月度

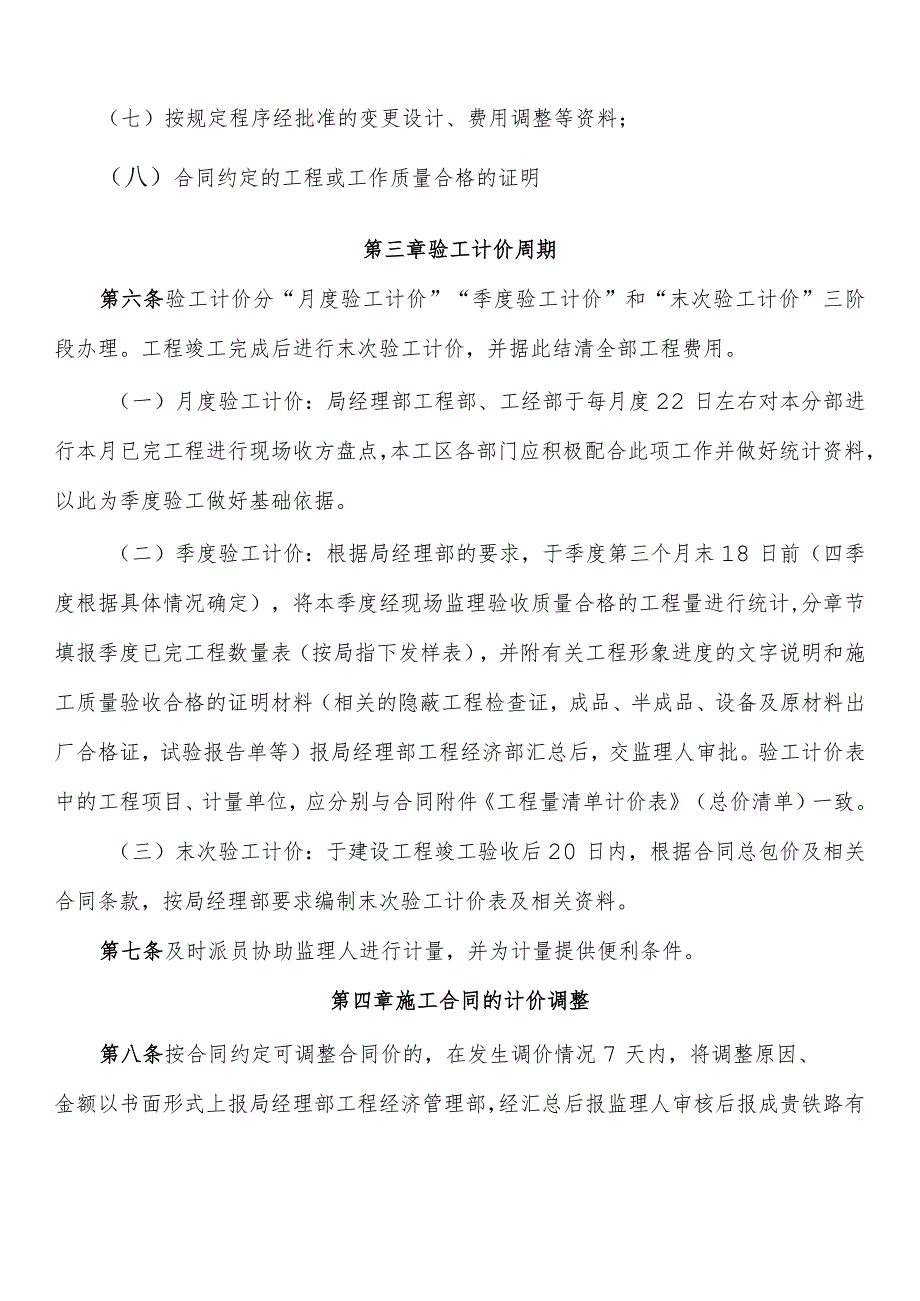

3、验工计价:局经理部工程部、工经部于每月度22日左右对本分部进行本月已完工程进行现场收方盘点,本工区各部门应积极配合此项工作并做好统计资料,以此为季度验工做好基础依据。(二)季度验工计价:根据局经理部的要求,于季度第三个月末18日前(四季度根据具体情况确定),将本季度经现场监理验收质量合格的工程量进行统计,分章节填报季度已完工程数量表(按局指下发样表),并附有关工程形象进度的文字说明和施工质量验收合格的证明材料(相关的隐蔽工程检查证,成品、半成品、设备及原材料出厂合格证,试验报告单等)报局经理部工程经济部汇总后,交监理人审批。验工计价表中的工程项目、计量单位,应分别与合同附件工程量清单计价表(总

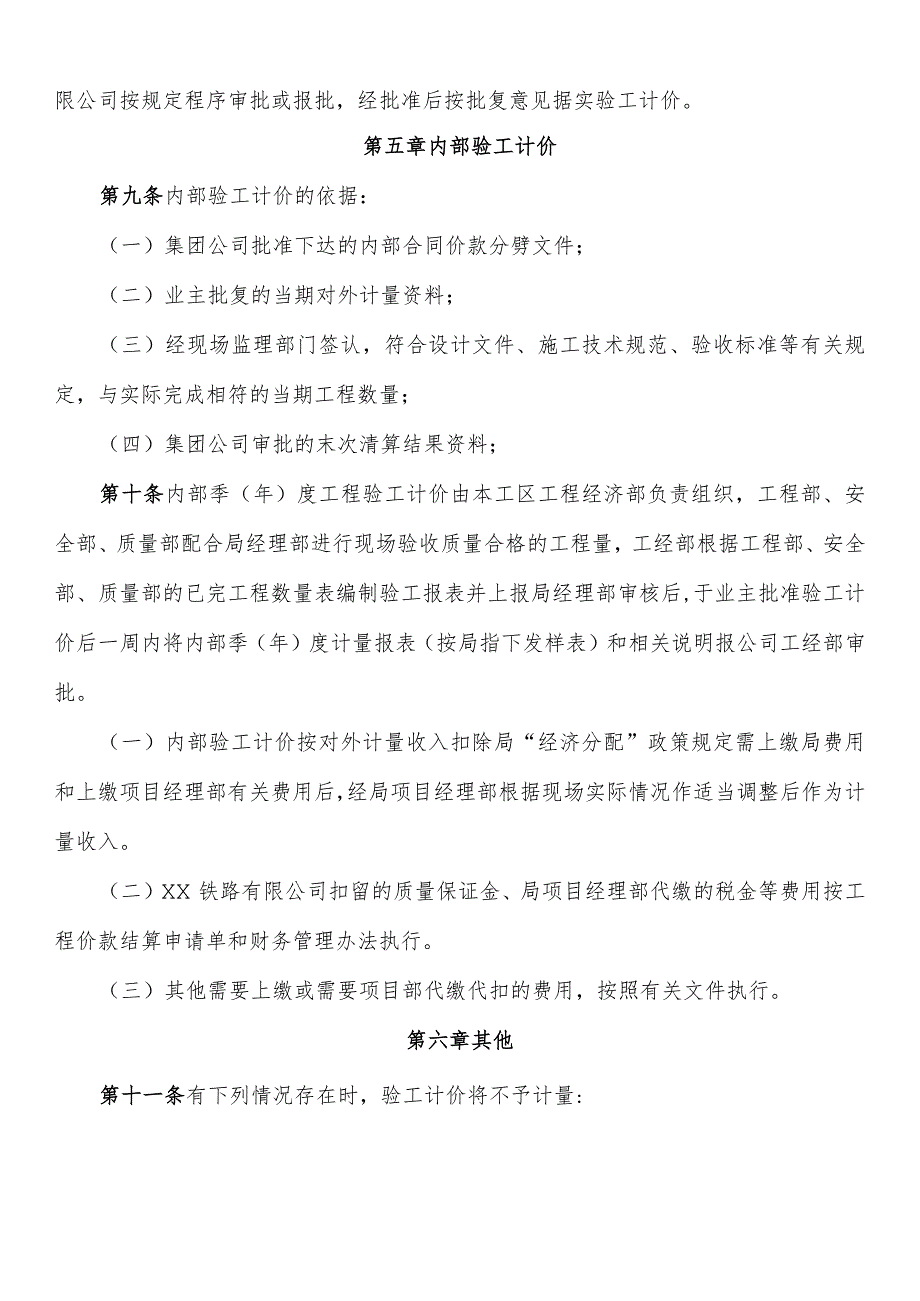

4、价清单)一致。(三)末次验工计价:于建设工程竣工验收后20日内,根据合同总包价及相关合同条款,按局经理部要求编制末次验工计价表及相关资料。第七条及时派员协助监理人进行计量,并为计量提供便利条件。第四章施工合同的计价调整第八条按合同约定可调整合同价的,在发生调价情况7天内,将调整原因、金额以书面形式上报局经理部工程经济管理部,经汇总后报监理人审核后报成贵铁路有限公司按规定程序审批或报批,经批准后按批复意见据实验工计价。第五章内部验工计价第九条内部验工计价的依据:(一)集团公司批准下达的内部合同价款分劈文件;(二)业主批复的当期对外计量资料;(三)经现场监理部门签认,符合设计文件、施工技术规范、验
5、收标准等有关规定,与实际完成相符的当期工程数量;(四)集团公司审批的末次清算结果资料;第十条内部季(年)度工程验工计价由本工区工程经济部负责组织,工程部、安全部、质量部配合局经理部进行现场验收质量合格的工程量,工经部根据工程部、安全部、质量部的已完工程数量表编制验工报表并上报局经理部审核后,于业主批准验工计价后一周内将内部季(年)度计量报表(按局指下发样表)和相关说明报公司工经部审批。(一)内部验工计价按对外计量收入扣除局“经济分配”政策规定需上缴局费用和上缴项目经理部有关费用后,经局项目经理部根据现场实际情况作适当调整后作为计量收入。(二)XX铁路有限公司扣留的质量保证金、局项目经理部代缴的
6、税金等费用按工程价款结算申请单和财务管理办法执行。(三)其他需要上缴或需要项目部代缴代扣的费用,按照有关文件执行。第六章其他第十一条有下列情况存在时,验工计价将不予计量:(一)开工报告未经批准者;(二)工程质量不合格须返工或待处理者;(三)超出设计图纸范围或因自身原因造成返工的工程量或未完成的工程量;(四)未列入年度施工计划和季度施工计划的项目;(五)隐蔽工程未经检查,或未提供主要材料、成品、半成品试验资料,监理未签字者;(六)对质量安全存在问题,发出质量安全通知书后未及时整改的工程;(七)未按变更设计程序报批的工程;(八)合同约定的其他条款。第十二条验工计价的格式和资料保存期限要求。(一)按照业主、公司及局指项目经理部的计价格式要求,规范化、系统化、程序化的上报验工计价报表。(二)验工计价采用书面报表和电子报盘两种方式,电子报盘和书面报表应认真核对保持一致,当二者不一致时,上级部门将以书面报表为准。(三)验工计价报表、汇总表等各类上报资料的书面报表文件,各级签字必须齐全,未经签字或签字不全者,将不予计价。(四)已完工程数量表和验工计价表(按局指下发样表)采用A4纸并统一格式填写一式八份(本分部自留三份、监理人一份、项目经理部四份)。(五)对验工计价有关资料应当妥善保存,不得伪造、编造、隐匿或者销毁。验工计价资料保存期限应根据相关规定办理。第十四条本办法自XX年8月20日起实施。
