2022年一建《通信工程管理与实务》万人模考(一)含解析.docx

上传人:p** 文档编号:507161 上传时间:2023-10-04 格式:DOCX 页数:15 大小:76.70KB
下载 相关 举报
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第1页
第1页 / 共15页
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第2页
第2页 / 共15页
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第3页
第3页 / 共15页
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第4页
第4页 / 共15页
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第5页
第5页 / 共15页
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第6页
第6页 / 共15页
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第7页
第7页 / 共15页
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第8页
第8页 / 共15页
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第9页
第9页 / 共15页
2022年一建《通信工程管理与实务》万人模考(一)含解析.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2022年一建《通信工程管理与实务》万人模考(一)含解析.docx》由会员分享,可在线阅读,更多相关《2022年一建《通信工程管理与实务》万人模考(一)含解析.docx(15页珍藏版)》请在第壹文秘上搜索。

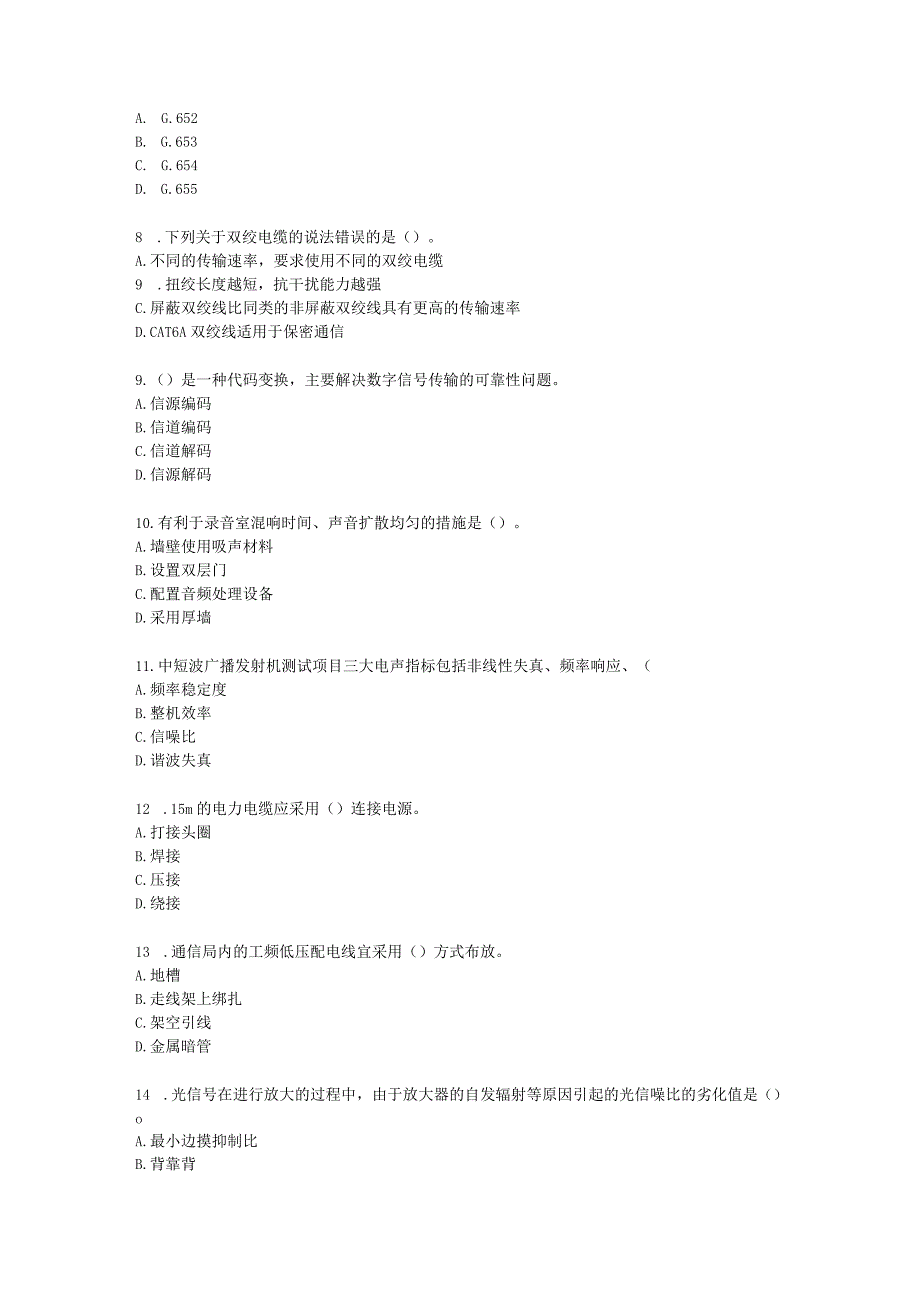

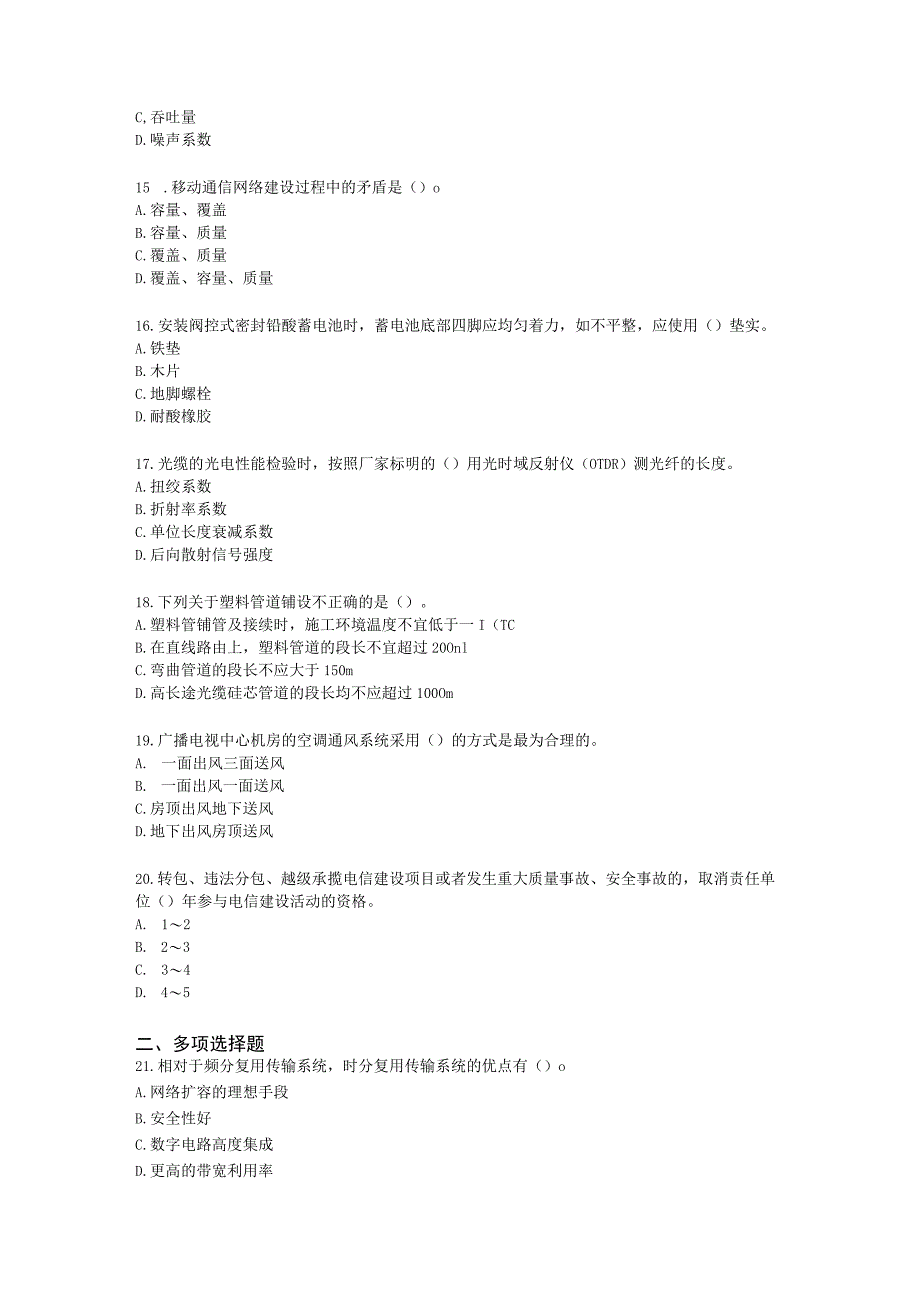

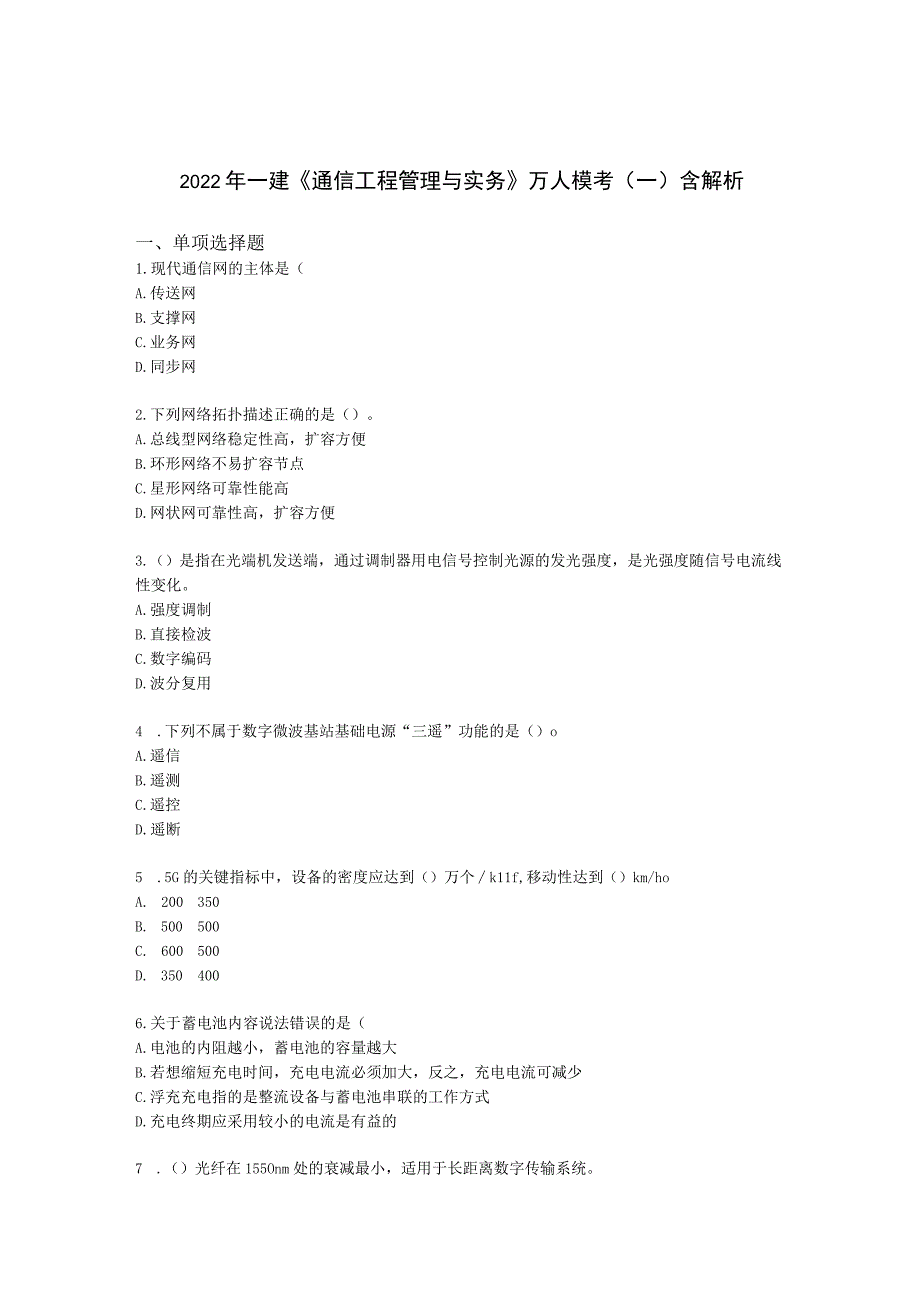

1、2022年一建通信工程管理与实务万人模考(一)含解析一、单项选择题1.现代通信网的主体是(A.传送网B.支撑网C.业务网D.同步网2.下列网络拓扑描述正确的是()。A.总线型网络稳定性高,扩容方便B.环形网络不易扩容节点C.星形网络可靠性能高D.网状网可靠性高,扩容方便3.()是指在光端机发送端,通过调制器用电信号控制光源的发光强度,是光强度随信号电流线性变化。A.强度调制B.直接检波C.数字编码D.波分复用4 .下列不属于数字微波基站基础电源“三遥”功能的是()oA.遥信B.遥测C.遥控D.遥断5 .5G的关键指标中,设备的密度应达到()万个k11f,移动性达到()km/hoA. 20035

2、0B. 500500C. 600500D. 3504006.关于蓄电池内容说法错误的是(A.电池的内阻越小,蓄电池的容量越大B.若想缩短充电时间,充电电流必须加大,反之,充电电流可减少C.浮充充电指的是整流设备与蓄电池串联的工作方式D.充电终期应采用较小的电流是有益的7 .()光纤在155Onm处的衰减最小,适用于长距离数字传输系统。A. G.652B. G.653C. G.654D. G.6558 .下列关于双绞电缆的说法错误的是()。A.不同的传输速率,要求使用不同的双绞电缆9 .扭绞长度越短,抗干扰能力越强C.屏蔽双绞线比同类的非屏蔽双绞线具有更高的传输速率D.CAT6A双绞线适用于保密

3、通信9.()是一种代码变换,主要解决数字信号传输的可靠性问题。A.信源编码B.信道编码C.信道解码D.信源解码10.有利于录音室混响时间、声音扩散均匀的措施是()。A.墙壁使用吸声材料B.设置双层门C.配置音频处理设备D.采用厚墙11.中短波广播发射机测试项目三大电声指标包括非线性失真、频率响应、(A.频率稳定度B.整机效率C.信噪比D.谐波失真12 .15m的电力电缆应采用()连接电源。A.打接头圈B.焊接C.压接D.绕接13 .通信局内的工频低压配电线宜采用()方式布放。A.地槽B.走线架上绑扎C.架空引线D.金属暗管14 .光信号在进行放大的过程中,由于放大器的自发辐射等原因引起的光信噪

4、比的劣化值是()oA.最小边摸抑制比B.背靠背C,吞吐量D.噪声系数15 .移动通信网络建设过程中的矛盾是()oA.容量、覆盖B.容量、质量C.覆盖、质量D.覆盖、容量、质量16.安装阀控式密封铅酸蓄电池时,蓄电池底部四脚应均匀着力,如不平整,应使用()垫实。A.铁垫B.木片C.地脚螺栓D.耐酸橡胶17.光缆的光电性能检验时,按照厂家标明的()用光时域反射仪(OTDR)测光纤的长度。A.扭绞系数B.折射率系数C.单位长度衰减系数D.后向散射信号强度18.下列关于塑料管道铺设不正确的是()。A.塑料管铺管及接续时,施工环境温度不宜低于一I(TCB.在直线路由上,塑料管道的段长不宜超过20OnlC

5、.弯曲管道的段长不应大于150mD.高长途光缆硅芯管道的段长均不应超过100Om19.广播电视中心机房的空调通风系统采用()的方式是最为合理的。A. 一面出风三面送风B. 一面出风一面送风C.房顶出风地下送风D.地下出风房顶送风20.转包、违法分包、越级承揽电信建设项目或者发生重大质量事故、安全事故的,取消责任单位()年参与电信建设活动的资格。A. 12B. 23C. 34D. 45二、多项选择题21.相对于频分复用传输系统,时分复用传输系统的优点有()oA.网络扩容的理想手段B.安全性好C.数字电路高度集成D.更高的带宽利用率E.线路设备简单22 .PTN的网络结构可分为()A.通道层B.通

6、路层C.电路层D.控制层E.传输媒介层23 .越区切换可分为()。A.硬切换B.软切换C.更软切换D.ATM交换E.接力切换24.通信电源直流供电系统包括()等部分。A.整流设备B.燃油发电机组C.低压交流配电屏D.逆变器E.直流变换器(DC/DC)25 .双绞电缆的特性阻抗分为()oA. 100B. 75C. 120D. 150E. 200Q26 .彩色电视电光转换用到的器件包括()。A. CRT(阴极射线管)B. CCD器件C.LCD(液晶显示器)D.摄像管E.PDP(等离子显示板)27 .扬声系统安装应符合设计要求,固定应安全可靠,()应能在设计要求范围内。A.水平角B.仰角C.夹角D.

7、俯角E.张角28 .对于各种天线要求,()应严格执行。A.天线应处于避雷针下60角的保护范围内B.天线收、发水平间距应不小于3mC.在屋顶安装时天线与避雷器之间的水平间距不小于2.5mD.天线离塔体间距应不小于1.5mE.当站距在45km以内时,微波天线接收场强的实测值与计算值之差允许在2dB之内29.通信建设工程项目负责人安全生产管理能力考核要点包括()。A.贯彻执行国家有关安全生产法律法规B.制定本工程安全施工措施C.制止现场违章指挥和违章操作行为D及时、如实上报生产安全事故E.确保安全生产费的有效使用30 .广播电视中心防火要求说法正确的是()。A.建筑面积400m2以上的演播室,应设雨

8、喷淋水灭火系统B.建筑面积120m2以上已记录的磁、纸介质库和重要的设备机房,应设置固定的气体灭火系统C.建筑面积120m2以上的演播室和录音室以及疏散走廊、楼梯间、自备发电机、配电室、工艺设备控制室和消防控制室等,应设置事故照明D.建筑面积120m2以上演播室、录音室、候播厅以及安全出口、疏散走廊和休息厅等,应设置灯光疏散指示标志E.除面积小于5m2的卫生间以外,均应设置火灾自动报警系统三、简答题31 .背景资料某施工单位承接光缆施工工程,包括新建管道线路工程和新建架空线路工程,其中部分管道线路工程与燃气、其他运营商管线交越:施工单位做好了施工现场准备工作,并设立的临时设施;工程开工前,施工

9、单位按照批准的施工图设计进行了路由复测,核定了光电缆的走向及敷设方式、敷设位置、环境条件配套设施的安装地点,核定了路由中障碍物的具体位置及技术措施:施工过程中,因项目建设周期紧张,监理单位和建设单位施工完毕的部分及时进行了部分验收。新建架空线路中某处角杆的位置如下,cos650=0.420问题1 .施工单位应怎么做好新建管道交越处的施工?2 .简述新建管道线路现场准备的工作内容;临时设施的设置原则。3 .施工单位路由复测内容明显缺少,请补充。4 .部分验收的工作程序。5 .假设吊线采用7/2.6程式,图中角杆拉线应如何安装。32.背景资料总承包一级资质的A公司,承担了500个基站的施工任务,内

10、容包括基站设备安装调测和部分基站的机房装修,合同工期20天,经建设单位同意,项目经理将机房装修任务分包给了具有建筑装饰专业承包三级资质的B公司。施工过程如下:1.省通管质监人员到了现场检查设施质量,项目经理以现场有监理工程师及工期紧为由拒绝接受检查。2 .某天,小雨,A公司项目经理对郊区基站质量巡检,发现塔上有人穿着拖鞋施工,塔下人员未戴安全帽,项目经理叮嘱队长“注意安全,明天必须佩戴齐全安全防护用具”后离开,收工阶段,2人下塔时滑落,导致1死,1重伤。本事故的调查报告内容包括了施工发生单位的概况,施工救援情况,施工造成的人员伤亡和直接经济损失,事故责任认定,事故防范和整改措施。3 .监理工程

11、师审核施工资料时发现提供的基站站点参数仅包括,站名、站号、配置基站类型、参数信息,要求补充完善。问题LA公司的分包行为是否合法,说明理由。2.事件一中,项目经理的做法是否妥当,说明理由。3.指出事件二中相关人员违规之处并说明理由。4.判定事故等级,补充事故调查报告还应包含的内容。5.补充基站站点参数表缺少的参数。33.背景资料某施工单位承接了一次架空光缆线路工程,其中一段经过热闹市区,开工前项目经理组织参与项目的所有管理人员召开了技术交底会,会上专职安全员对本项目的作业特点和危险因素,应该的安全注意事项进行了交底,交底人和被交底人在交底记录上签字,光缆敷设完毕后,项目部抽调了经验丰富的操作人员

12、实施接续工作,在过程中,操作人员采用了光纤熔接机的显示值作为接头损耗值,加快了工作进度。测试时发现光缆接续损耗过大,项目部组织了相关人员进行了分析和整改,工程如期完成。问题L指出安全技术交底的不妥之处,并说明理由。2.指出本工程需要持证上岗的人员及证件名称。3.在闹市区人行街道上拉线应采取哪些防护措施。4.指出工程光缆接续中错误之处,说明正确做法。34.背景资料某公司承担了一项通信基站设备工程,主要工程量包括120个宏站和240个微站设备安装,合同约定:4月1日开工,6月30日完工,建设单位在7月10日完成初验,10月15日前完成竣工验收,11月11日办理竣工验收备案手续。项目部制定了进度计划

13、和成本预算:(1)周六、周日及节假日期间本项目正常施工,每周完成宏站10个,微站20个,计划4月1日开工,6月23日完工,工期12周。(2)宏站的施工预算费为6000元/站,微站预算费3000元/站,管理预算费用12000/周。工程进行到4周末和8周末时,工程进度及相关成本费用如下表所示:时间点宏站进度(站)徐站进度(站)实际费用(元)管理费用(元)第4周末309042500045000第8周末851651000000100000问题1.分别计算第4周末和第8周末计划工作预算费用BCwS,已完工作预算费用BCWP,已完工作实际费用ACWPo2 .分别计算第4周末和第8周末的CV、SVo3 .分

14、析第4周末和第8周末进度和费用偏差情况并制定纠偏措施。4 .建设单位的做法有哪些不妥之处?正确做法。5 .建设单位办理竣工验收备案手续应提交哪些资料?6 .高处作业应采取的安全防护措施?35.背景资料一核心网交换设备安装工程,合同约定工期30日历天,采用包工不包料的承包形式,设备主材由建设单位提供,施工单位根据摸底情况编制了工作分解表、制定了进度计划。工作内容工作代号持续时间费用(千元)施工准备A48I对设备安装B412Il队设备安装C28川队布缆线及成端D424IV队布统境及成端E618V队布缆及成就F1020设备加电及测试G1030姐制竣工文件H246 E10J 2 6注:图中商线下方数字为正常持续时间.括号内数字为最短持续时间.事件一:至12天,因HI队电缆未到货,导致D工作还需2天完成。事件二:因V队施工人员操作不慎,电缆放线器损坏需修复,导致F工作推迟1天。事件三:至18天,得知测试仪表比原计划推迟2天送到。问题1.列出本项目计划的关键工作。2 .分析说明三个事件对工程工期造成什么影响。3 .三个事件发生后,若不赶工,实际工期是多少天?4 .至18天,要按期完工,计算说明最佳工期压缩方案(假定只能按天压缩工作,各赶工费率为a)5

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
