2023年主变预试及继保校验项目技术规范书.docx

上传人:p** 文档编号:507206 上传时间:2023-10-04 格式:DOCX 页数:10 大小:31.41KB
下载 相关 举报
2023年主变预试及继保校验项目技术规范书.docx_第1页
第1页 / 共10页
2023年主变预试及继保校验项目技术规范书.docx_第2页
第2页 / 共10页
2023年主变预试及继保校验项目技术规范书.docx_第3页
第3页 / 共10页
2023年主变预试及继保校验项目技术规范书.docx_第4页
第4页 / 共10页
2023年主变预试及继保校验项目技术规范书.docx_第5页
第5页 / 共10页
2023年主变预试及继保校验项目技术规范书.docx_第6页
第6页 / 共10页
2023年主变预试及继保校验项目技术规范书.docx_第7页
第7页 / 共10页
2023年主变预试及继保校验项目技术规范书.docx_第8页
第8页 / 共10页
2023年主变预试及继保校验项目技术规范书.docx_第9页
第9页 / 共10页
2023年主变预试及继保校验项目技术规范书.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《2023年主变预试及继保校验项目技术规范书.docx》由会员分享,可在线阅读,更多相关《2023年主变预试及继保校验项目技术规范书.docx(10页珍藏版)》请在第壹文秘上搜索。

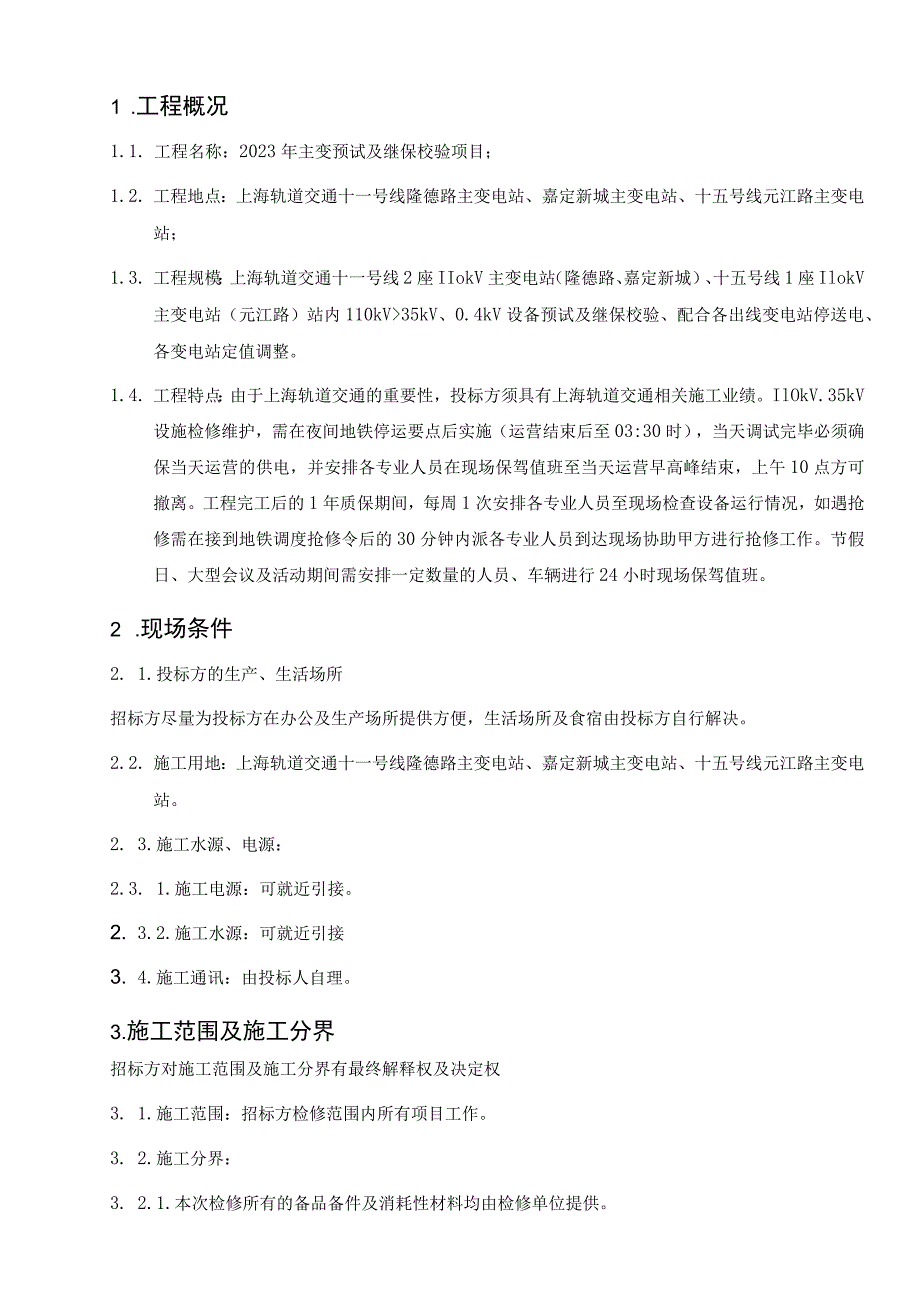

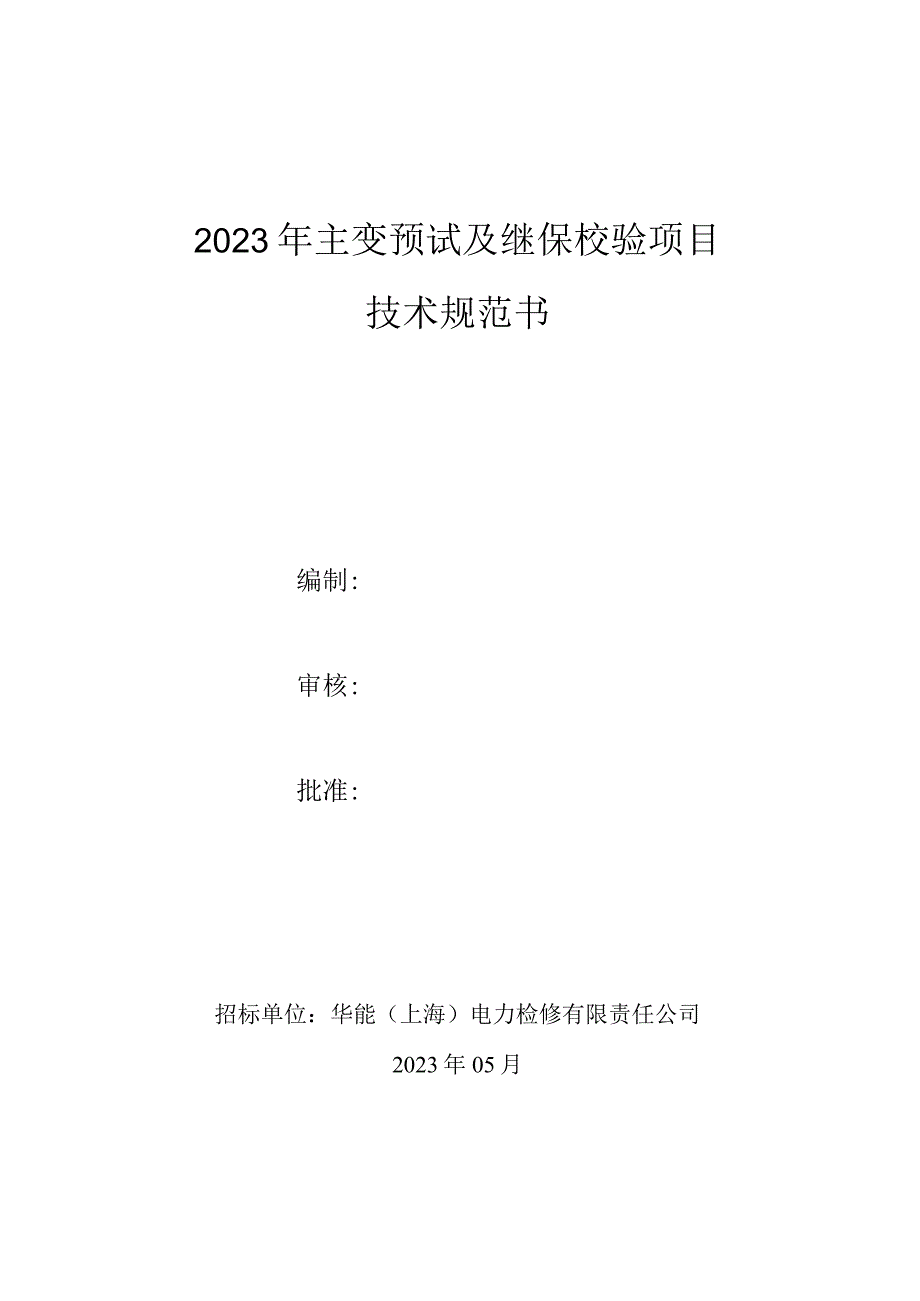

1、2023年主变预试及继保校验项目技术规范书编制:审核:批准:招标单位:华能(上海)电力检修有限责任公司2023年05月工程概况现场条件施工范围及施工分界工期质量标准工程量清单其他相关技术要求错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。1 .工程概况1.1. 工程名称:2023年主变预试及继保校验项目;1.2. 工程地点:上海轨道交通十一号线隆德路主变电站、嘉定新城主变电站、十五号线元江路主变电站;1.3. 工程规模:上海轨道交通十一号线2座IIokV主变电站(隆德路、嘉定新城)、十五号线1座IlokV主变电站(元

2、江路)站内110kV35kV、0.4kV设备预试及继保校验、配合各出线变电站停送电、各变电站定值调整。1.4. 工程特点:由于上海轨道交通的重要性,投标方须具有上海轨道交通相关施工业绩。IlOkV.35kV设施检修维护,需在夜间地铁停运要点后实施(运营结束后至03:30时),当天调试完毕必须确保当天运营的供电,并安排各专业人员在现场保驾值班至当天运营早高峰结束,上午10点方可撤离。工程完工后的1年质保期间,每周1次安排各专业人员至现场检查设备运行情况,如遇抢修需在接到地铁调度抢修令后的30分钟内派各专业人员到达现场协助甲方进行抢修工作。节假日、大型会议及活动期间需安排一定数量的人员、车辆进行2

3、4小时现场保驾值班。2 .现场条件2. 1.投标方的生产、生活场所招标方尽量为投标方在办公及生产场所提供方便,生活场所及食宿由投标方自行解决。2.2. 施工用地:上海轨道交通十一号线隆德路主变电站、嘉定新城主变电站、十五号线元江路主变电站。2. 3.施工水源、电源:2.3. 1.施工电源:可就近引接。2. 3.2.施工水源:可就近引接3. 4.施工通讯:由投标人自理。3.施工范围及施工分界招标方对施工范围及施工分界有最终解释权及决定权3. 1.施工范围:招标方检修范围内所有项目工作。3. 2.施工分界:3. 2.1.本次检修所有的备品备件及消耗性材料均由检修单位提供。3. 2.2.投标方负责提

4、供人工、检修常用工器具、劳防用品、安全防护用具等;检修过程中需用的其他消耗性材料由投标方负责。3. 2.3.投标方负责提供起重作业设备及人员;3. 2.4.所有特殊工种人员均需持证上岗,并在有效期内。3. 2.5.检修现场所需临时照明及工作电源接线由投标方自行解决。3. 2.6.投标方需配合完成招标方自行或委托第三方进行各项技术监督所需的各项配合工作。3. 2.7.投标方检修工作中应防止非检修设备和附件及厂房、地面等破坏、污损,采取必要的保护措施,保护所需的设施,围栏、地面防护设施、木板等由招标方提供。3. 2.8.项目内牵涉到不同专业之间的配合工作,由双方协调解决,投标方不得有异议或藉此要求

5、额外费用。4. 2.9.检修过程中招标方有权根据现场检修情况临时增减项目,并依据相关合同条款进行费用结算。4.2. 10.如果投标方承包检修项目涉及到的设备界面划分不明确的,由招标方另行界定。5. 工期2023年06月01日一2023年12月31日,具体开工以招标方通知为准。6. 质量标准5.1.工程执行的标准、规范、规程不限于此。5.2.所列标准若有新的标准则执行新标准,替代原有标准及其它相关标准。除所列国家及电力工业部颁发的规范、规程以外,检查验收仍需遵照如下图纸、文件:经会审签证的施工图纸和设计文件;批准签证的设计变更;设备制造厂家提供的图纸和技术文件;(1)继电保护设备预防性试验规程(

6、上海申通地铁集团有限公司2018年版);(2)电气设备检修及预防性试验规程(上海申通地铁集团有限公司2019年版);(3)电力设备预防性试验规程DL/T5961996的相关要求;(4)受托方的安全体系及网络和确保本项目的安全措施;(5)其它现行的国家及行业相关规程和规范。5 .3.招标方设备检修工艺卡6 .4.业主方检修文件包7 .工程量清单工程量清单单位工程名称:2023年主变预试及继保校验项目(11号线隆德路、嘉定新城、15号线元江路主变电站)序号编制依据项目名称及规范单位数量继电保护、预试调试1YS1-350变压器保护装置调试UoKV(IlOkV主变压器系统)台62YS1-349变压器保

7、护装置调试35KV(35kV变压器系统)台63YS1-344送配电保护装置调试11()KV(IloKV系统)间隔64YS1-343送配电保护装置调试35KV(35KV系统开关)间隔3()5YS1-025变压器调试IIOKV(315OOkVA主变压器系统)台66YS1-021变压器调试35KV(25OkVA变压器系统)台67YS1-041接地变压器调试(电压3kV以上)组68YS1-060断路器电压35kV台3()9YS1-092支柱绝缘子35kV组241()YS1-097电力电缆电压35kV蛆611145六氟化硫气体试验样3012141油简化试验样613144油色谱试验样68 .其他相关技术要

8、求8.1. 组织机构、人员配置及工器具配置7.1.1.组织机构及人员配置中至少应包含以下内容:D项目组织机构图(投标人根据项目要求和自身项目组织机构编制)。2)检修人员配置情况。3)主要人员清单(项目负责人及主要工作负责人员情况,参照下表填写)。项目主要负责人简历表招标项目名称项目姓名性别年龄职务职称学历参加工作时间担任技术负责人年限工作经历项目名称时间担任角色(参与或主要负责人)拟投入本项目的人力资源配置表招标项目名称项目序号姓名性别年龄专业学历职称从事本专业年限是否有专业证书备注投标人应对其拟投入的人力情况进行详细说明。项目主要人员原则上不允许更换,如确需更换,必须提前10个工作日向招标方

9、提出申请,待招标方审核批准后才能更换。7.2.项目实施方案按照技术规格书要求,编制项目实施方案。方案中至少应包含以下内容:7.2.1.检修工期控制满足情况;7.2.2.初步的检修工艺措施;7.2.3.检修安全保证措施;7.2.4.检修质量保证措施;7.2.5.拟投入本项目主要工器具材料(参照下表)拟投入本项目的主要工器具表招标项目名称项目表5.2序号工器具名称型号规格数量有效期备注7.2.6.应急措施。7.3.检修管理要求7.3.1.投标方应配备足够数量的检修人员,按招标方要求安排人员提前进场,学习相关检修管理要求。7.3.2.严格按检修计划项目进行进修工作,坚持应修必修,修必修好的原则,做到

10、不过修,不欠修。7.3.3.应保证检修工期,必须严格按检修网络图进度要求组织检修工作,不得随意改变网络工期。7.3.4.不得随意增减项目,如确需增减需经招标方确认,报招标方检修项目部批准。7.3.5.做到三个到位:设备解体检查到位,专业人员指导到位,设备回装验收到位。7.3.6.修后达到一净:场地设备净,二高:高标准,高质量,三完好:设备标志、铭牌完好、设备保温油漆完好、设备系统布置走向完好。7.3.7.严格执行发电管理系统,检修文件包、检修作业卡等标准。7.3.8.坚持安全第一的原则,坚决杜绝习惯性违章现象。7. 3.10.严格执行三级验收制度。7.4. 检修质量管理要求7.4.1.投标方承

11、包项目的检修质量及验收标准,均按招标方提供的标准执行(或投标方制定招标方审核确认的标准),若遇招标方没有提供质量和验收标准的,则经招标方同意,可按照国家和行业相关标准或设备制造厂家标准执行,两个标准就高执行。7.4.2.招标方应向投标方对其所承包项目的技术要求和质量标准进行交底。7.4.3.投标方应按照招标方要求对其承包的检修项目实施质量管理(按照三级验收制度执行)。在自身验收合格后递交招标方进行质量验收,双方进行验收确认;对验收结果存异议时,并经协调无效后。由招标方项目总工裁决;未经招标方验收合格的设备不得进行下道工序。7.4.4.投标方应严格执行招标方的“不符合项管理程序”。7.4.5.投

12、标方在检修中应认真负责,如因投标方责任造成设备损坏,投标方负责赔偿。7.4.6.分步试运转按招标方和设备方制度执行,投标方应主动安排好试转配合人员。7.4.7.设备修后启动至并网后168小时内,投标方应安排维护人员值班,以便及时消除设备缺陷。7.4.8.在检修质量保证期内,若因投标方检修质量问题造成被迫停运或降低出力运行,投标方负责检修,并按合同条款进行考核。7.5.现场安全文明生产要求7.5.1.项目安全检修总体要求:无人身轻伤事故、无设备损坏事故、无环境污染事故、无火警以上(包括火警)事故。7.5.2.投标方承包的检修工作要根据招标方要求设置安全管理机构,并在投标技术文件中予以描述,简述项

13、目安全施工措施。7.5.3.中标后,投标方对重大项目要制订专项安全措施,确保人身和设备安全。7.5.5.检修过程中坚持安全第一的原则,坚决杜绝习惯性违章现象。7.5.6.投标方在检修过程中,必须遵守国家及招标方和设备方的各项安全规程、规定,并严格遵守投标方和设备方的各项安全管理规章制度。7.5.7.投标方自带的安全工器具和电动工器具必须经校验合格,正确使用,并由投标方全权负责。7.5.8.投标方承包的检修,工作票由招标方填写,投标方负责确认安全措施正确性以外,还要负责施工人员及现场的安全工作。7. 5.9.修区域内严格执行检修三不落地要求。7.1. 5.10.检修后,投标方负责对检修范围所有设

14、备和地面进行全面卫生清理,保证设备修后见本色,设备本体破损的油漆进行修补,设备标识等附件恢复完整。7.5. 11.招标方提供合格的现场起吊设施(行车类)供投标方使用,投标方在使用前应进行认真检查,联合验收,检修期间,起吊设备的安全责任由投标方负责,投标方使用结束后须经招标方验收后交还,若损坏,由投标方负责维修。7.6. 12.施工工器具每天使用后应收回,不用的机械设备、施工器材、材料及时撤出现场。电焊软线、链条葫芦收回后应挂在统一样式的架子上。7.7. 13.工作中的工器具、材料、现场安装用或拆除的周转性物料应随时堆放整齐、定置摆放,禁止随意散放。除收入箱柜中外,其它现场摆放的物件须用临时红白相间围栏或提示遮栏封闭摆放。检修现场应做到“工完、料尽、场地清”,投标方应配备专门检修废物废料箱。7.8. 14.投标方应按招标方要求,对承担项目的主要区域进行隔离,以限制人员进入或限制施工行为。同时按要求设置定置管理图、安全责任牌、安全警示牌、危险点分析及预控措施提示牌等。临时安全区域,挂设安全带。所有材料由招标方提供材料。7.5.15. 投标方必须按招标方要求统

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
