李松树中低产田改造项目工程施工组织设计.docx

上传人:p** 文档编号:512853 上传时间:2023-10-05 格式:DOCX 页数:20 大小:30.89KB
下载 相关 举报
李松树中低产田改造项目工程施工组织设计.docx_第1页
第1页 / 共20页
李松树中低产田改造项目工程施工组织设计.docx_第2页
第2页 / 共20页
李松树中低产田改造项目工程施工组织设计.docx_第3页
第3页 / 共20页
李松树中低产田改造项目工程施工组织设计.docx_第4页
第4页 / 共20页
李松树中低产田改造项目工程施工组织设计.docx_第5页
第5页 / 共20页
李松树中低产田改造项目工程施工组织设计.docx_第6页
第6页 / 共20页
李松树中低产田改造项目工程施工组织设计.docx_第7页
第7页 / 共20页
李松树中低产田改造项目工程施工组织设计.docx_第8页
第8页 / 共20页
李松树中低产田改造项目工程施工组织设计.docx_第9页
第9页 / 共20页
李松树中低产田改造项目工程施工组织设计.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《李松树中低产田改造项目工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《李松树中低产田改造项目工程施工组织设计.docx(20页珍藏版)》请在第壹文秘上搜索。

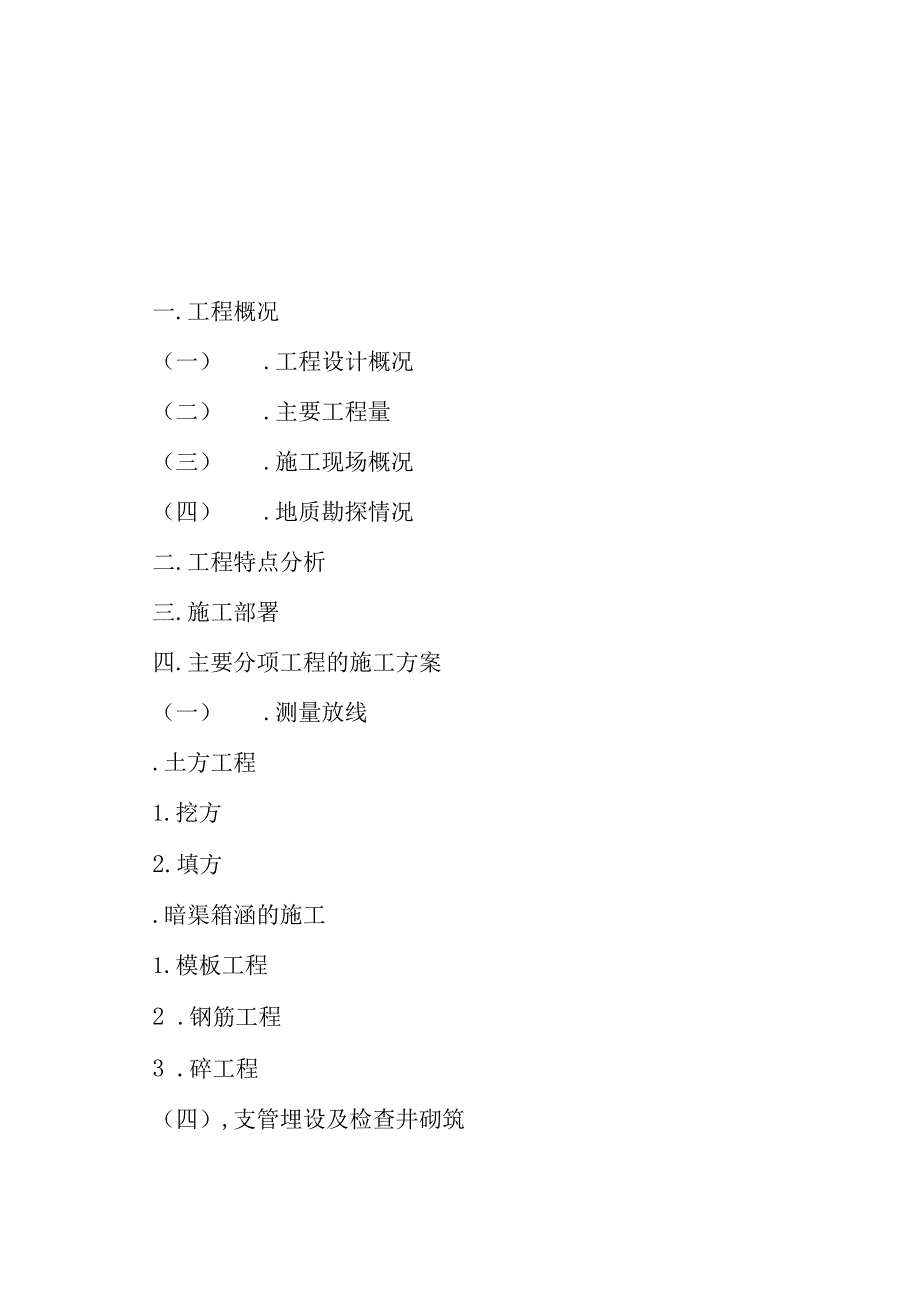

1、一.工程概况(一) .工程设计概况(二) .主要工程量(三) .施工现场概况(四) .地质勘探情况二.工程特点分析三.施工部署四.主要分项工程的施工方案(一) .测量放线.土方工程1.挖方2.填方.暗渠箱涵的施工1.模板工程2 .钢筋工程3 .碎工程(四),支管埋设及检查井砌筑五.各分项工程的施工流程图六.确保工程质量和工期措施(一) .施工质量保证措施(二) .工期保证措施七.雨季施工的工作安排及措施八.安全生产保证措施(一) .保证安全生产一般措施(二) .针对本工程实际采取的安全措施九.文明施工和环境保护措施(一) .文明施工保证措施(二) .环境保护措施十.施工总进度计划H一.施工总平

2、面布置图一.工程概况:(一) .工程设计概况:本工程为市区李松树中低产田改造项目工程二标段,渠道工程,改造7000亩。(二) .主要工程量:U型渠:30“U”型渠20000米T型渠:T型中渠:1500米T型大渠:2000米二.工程特点分析:1、结构及建造要点本工程U型衬砌渠开口(内径)35Cnb渠深(内径)35Cnb渠壁厚5cm,渠壁顶部,向外扩展5cm,渠底弧度宽25cm;衬砌渠壁采用200#混凝土;渠底高出地平面10cm;U型渠坡度1%。2、施工工期2011年4月开工,2012年6月竣工。3、建设地点:区哈业胡同镇三.施工部署:(一) .组织管理机构(详见附图一):(二) .人力、物资、机

3、具准备:开工前必须做好人力准备,选择素质好,施工经验丰富的技术工人,由专业人员领队,进行合理的分工安排及调配。根据材料供应计划(做预算时一同做出),联系各种材料的购买地点,落实好材料供应计划(包括订货数量和供给时间),并对原材料进行化验(含碎及砂浆配合比设计)。根据施工图的施工实物量及现场实际情况,施工进度计划(详后面)确定各种机具的规格、型号、数量,对本公司现有各种机械设备进行检查维修,做到工程一开工,人力、物资、机具一应俱全。附:劳力计划、材料、机具一览表:附一:劳力计划:劳力计划是以保证工程质量、安全为前提,加快施工进度为宗旨,适当加班作业,尽量避免窝工,提高经济效益为目的的。.技术准备

4、:1.施工前组织有关人员熟读施工图纸,掌握施工的全部内容和设计意图,明确工程的施工重点及难点,了解设计用料情况,做好施工图的会审工作。2 .组织施工人员及各班组长到现场进行考察,了解现场的地质地貌,以及地下原有管线的分布情况,针对工程实际,确定动工时即将必须解决的实际问题。3 .系统、周密地考虑施工期间可能碰到的问题及解决方法,确定各分项工程的施工方案及技术措施,狠抓施工重点,攻克技术难关。4 .技术交底:开工前由技术负责人向各班组长,施工人员进行技术、质量及安全交底。内容有:图纸交底、施工组织交底,设计变更、质量及安全等,使各人在施工前明确自己必须认真做好的地方。(三) .现场准备:1 .开

5、设施工出入口,铺设场内施工临时道路,搭设临时工棚,落实施工现场的水源、电源接驳位置,做好施工临时用水、用电的接驳工作。2 .做好现场排水准备,明确鱼塘抽水排水的位置及方向。3 .现场拆迁:协助建设单位做好现有房屋及临时棚舍的拆迁工作,清除施工场地及临时占用场地内的所有障碍物(含树木、电杆等),确保工程能够顺利开工及施工。4 .与建设单位联系,尽快做好原始坐标控制点及高程控制点的交接工作。并明确地下现有管线的分布情况,及时落实现有地下管线的保护措施。四,主要分项工程的施工方案:.测量放线:1.暗渠开挖前应先将建设单位提供的原始坐标控制点及高程控制点引测到施工范围内,在施工范围内适当位置做出本工程

6、的渠中线、界线及高程控制点,并经反复校核准确。2 .测出各渠段的中线,定出各检查井的位置,增设中线控制桩(坐标桩)及高程控制点,固定好测出线路的主要控制点(交点、转点、临界点)。3 .起纵横控制作用的控制桩应尽量做好桩记,由于暗渠开挖时渠中线控制桩容易被破坏,故应在开挖暗渠的放坡范围外沿增设渠中线辅助线,并把辅助线桩标记记在笔记本上,同时均应注明桩号移向及距离。4 .为控制测量精度,施工期间应及时把固定桩恢复原位,并检查是否符合设计要求。5 .中线的测设宜采用交会法,高程的测量宜采用闭合法,并反复校核,以提高测量精度。(一) .土方工程:土方工程应根据现场的实际情况和设计要求,计算各施工段挖方

7、与填方的数量,互相衡量后,确定各段施工顺序的先后及堆土位置,运土线路,再进行施工。1.挖方:第一施工段的土方开挖主要分为起点至鱼塘边人工填土部分(IlOM)及池塘淤泥的开挖(180M)两部分。第一部分开挖沟槽应根据施工图纸的要求挖至暗渠垫层底面,由于暗渠开挖的土方量较大,故宜采用机械开挖,人工配合清理基槽的方法。并沿工作面两边修两条排水沟,以经导水。每隔30M设一个600X600X800集水坑,及时排除地下水(本工程地下水位处于0000-2.5OM高程处,而垫层底面高程为-3.651-3.034M处,地下水位在垫层底面以上),并视地下水量设置抽水机台数,保证垫层在施工过程中基底的干燥。开挖前必

8、须先放出开挖暗渠的白灰线,并把坐标控制点、高程控制点引至暗渠开挖边线外沿,做好记录,以利随时复核,按20M为间距在暗渠两侧定桩点,后用挖土机挖至距离垫层面约1020CM之处,经再一次精细的高程测量后,再采用人工用铁铲及锄头修平,确保基底土层不因超深而出现松软。根据地质勘探资料及暗渠垫层底面设计高程,该施工段在暗渠垫层底面设计高程以上为人工填土、植物土层及海相沉积土层,土质较差,故放坡系数宜适当加大,该部分以L0.9放坡系数进行放坡,部分土质太软弱处应根据实际情况放大放坡系数。开挖前应贮备一定数量的钢板桩,木桩及挡土板及时加强边坡的防护。若开挖至设计高程后暗渠底基土质仍为池塘淤泥,低洼积水草泥土

9、及杂回填士,应报建设单位,设计院及监理工程师,待做出软弱地基处理报告,并进行软基处理后,方可继续下一道工序的施工,(本公司建议在软弱地基上抛填片石挤出淤泥,机械配合人工清除浮泥,再在片石层上面铺20CM厚石粉渣找平的方法进行施工。)以保证暗渠持力层的稳定。本施工段由于开挖深度较深(5.46.7M),故宜采用机械二次挖运将土方运走。施工时先用挖土机挖除淤泥,然后回填开山片石,用挖土机挖斗压实几遍,使挖土机以试探方式慢慢进入压实的回填开山片石上面,并逐渐向池塘中间扩展,边挖淤泥,边回填开山石,边压实,一直挖、填至暗渠垫层外边1.5M处。开挖深度以挖至持力层一一残积土层为准。开挖后的淤泥应全部运走,

10、以后欠缺部分土方由其它土质比较好的地方拉来回填。淤泥的开挖应及时排除积水,使淤泥不致处于流动状态。第二施工段的施工参照第一施工段起点至沟渠边人工填土部分进行施工。第三施工段场地较为宽敞,两侧有足够的场地堆放土方,故可一次性开挖。以后施工方法同第一施工段起点至沟渠边人工填土部分。各施工段的土方开挖过程中,应将土质较好的粘性土,砂质粘性土,砂砾土在场内适当的位置进行堆放,在暗渠施工完毕后进行回填,尽量减少回填场外取土。2.填方:土方回填时回填土必须采用土质较好的粘性,砂砾土,不得使用腐植土,垃圾土,回填土中不得含草、树根等杂物。回填时暗渠两侧必须均匀回填,禁止仅回填一侧而另一侧不填,使暗渠壁板仅承

11、受一侧的土压力而导致滑动,移位,甚至压跨的情况出现。各施工段暗渠施工完毕并经养护达到龄期,组织闭水试验合格后立即进行回填,整平,以停出一定的场地做为施工下一施工段的施工场所。土方回填应根据设计及规范要求进行分层填压,每层摊铺厚度不能超过500,暗渠两侧用蛙式打夯机进行分层夯实,暗渠顶面土方各层用挖土机或推土机整平后,用挖土机在上面行走压实几遍。由于整项工程地基土质都比较差,换填土的地方较多,施工时应注意土源的选择,其土质必须符合设计要求。(二) .暗渠箱涵的施工:当土方开挖,基底软基开挖达到一定高程,见到设计规定的土层(残积土层)时,应通知监理公司进行基槽验收,并按图纸结构尺寸进行放线,铺筑C

12、lO碎垫层,做到平整、密实。箱涵结构的施工在各伸缩缝处分开,分段先后进行,各工序分先后进行穿插,立体性作业。1.模板工程:暗渠箱涵以30M为一小施工段,每一小施工段内分为两个部分,即底板为一个部分,壁板与顶板为另一部分。箱涵计划用满足两小施工段(共60M)的模板、杨木及支撑进行连贯操作。模板采用2CM厚材质好,硬度强的进口胶合板,配50X100构木,尾径为80松木条做为支撑进行安装。壁板材木纵横间距为500,并用12螺栓进行紧固。制安模板及支撑前,应按图纸要求做到成型准确,并保证有足够的强度和刚度,使整个支撑系统具有足够的稳定性。制安完成后,应复验结构的几何尺寸、标高是否准确,认真检查支架的每

13、个节点是否牢固,并做好模板自检记录。捣碎时应派专人负责跟踪,观察模板的稳定情况,防止胀模及其它事故的发生。模板拆除后,e12螺栓留在碎壁板里面,各螺栓四周碎各用人工凿成用40圆孔,深1CM,燃断钢筋后,用沥青膏补平。2.钢筋工程:钢筋制安除严格按设计要求保证钢筋直径、间距、条数、驳接头、锚固长度符合要求外,还应做好以下几方面工作: .严格质量,科学下料,对需焊接及驳接钢筋先安排下料,保证钢筋在非主要承力区焊接或驳接,并保证接头长度不小于规范要求,焊口处理也符合规范要求。 .伸缩缝处钢筋应严格按设计要求制安,并保证橡胶止水带放置准确,牢固。橡胶止水带从底板伸入壁板处宜剪断钢筋,使橡胶止水带通过,

14、保证钢筋不致伤及橡胶止水带,导致捣碎后局部地方渗水。 .在浇捣碎时,根据运料道路的需要,在钢筋上铺设架空运输道路,防止施工运料时踩乱钢筋,同时配套专职钢筋工随时调正施工局部移位的钢筋。 .钢筋制安完成后,由施工员及工地技术负责人总检,总检符合设计要求后报请业主、设计院、监理单位及质检部门进行检验,同时做好隐蔽工程验收手续,方可进行下一道工序的施工。3.碎工程:本工程采用商品碎,根据设计要求及现场实际情况,施工时应注意以下几个方面: .施工前应由商品碎供应商提供水泥、中砂、碎石物理性能检验合格报告,并做好各标号碎的配合比设计。 .结构的捣固:底板、顶板采用平板振动器,壁板采用插入式振动器。底板、

15、壁板、顶板分二次进行捣固。第一次浇捣碎底板;第二次壁板与顶板同时浇捣,并应顺方向进行,少留接口,且争取不留,在不得不留置时应留成斜口,并浇注纯水泥浆。 .前台的振捣,压平应由具有丰富经验的技术工人操作,做到振捣密实,表面平整,尽量杜绝蜂窝、麻面、以及露筋现象的发生。特别是伸缩缝橡胶止水带下更应振插密实。 .各类孔洞,预埋件应密切配合预留、预埋,不得事后开凿。分期浇灌的碎结合面,须先将表面凿毛,按施工缝处理后再浇捣碎。 .碎浇捣完成之日起7天内,每天进行3次以上洒水养护,确保碎的强度。碎浇捣后模板拆除,应视天气气温情况,按规范规定确定拆模天数,进行拆模,以确保暗渠的质量及安全。(四).支管埋设及检查井的砌筑:1 .管道基槽开挖后应经验槽合格后复回中线,再行铺筑碎垫层。碎垫层强度达到30%时复测中心线和标高,后进行管道铺设。2 .下管时若基槽太深,且管道管径、重量较大者,应注意绑好管道,并用吊车或挖土机吊管就位。若采用人工下管,则应用绳子绑好管道,拉住绳子,由两侧慢慢滚入基槽的方法施工。3 .各段管道铺设应顺直,稳固,管道埋设的坡度和走向应符合设计要求,各管道接头应严密,不渗水。4管道安装完毕,应重新校测各管线的管顶标高及管道的中心线是否符合设计要求,同时做好管基管座及管道接头的碎及砂浆的养护工作。5 .检查井的砌筑应注意红砖先淋水,使砌筑时红砖的吸水率不少于35

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 招标投标

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
