沉井水下封底施工方案.docx

上传人:p** 文档编号:519539 上传时间:2023-10-11 格式:DOCX 页数:3 大小:15.60KB
下载 相关 举报

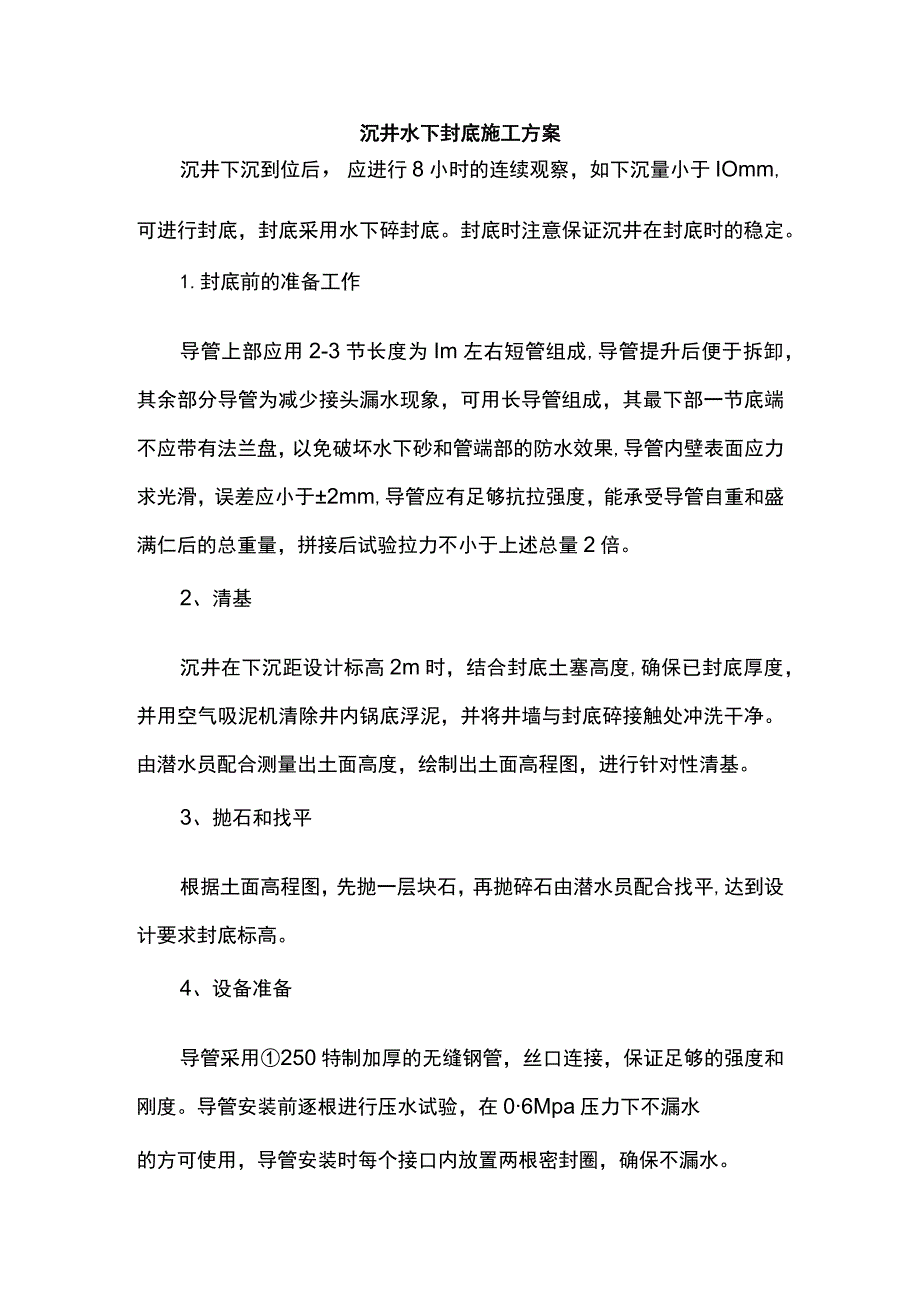

沉井水下封底施工方案.docx_第1页
第1页 / 共3页

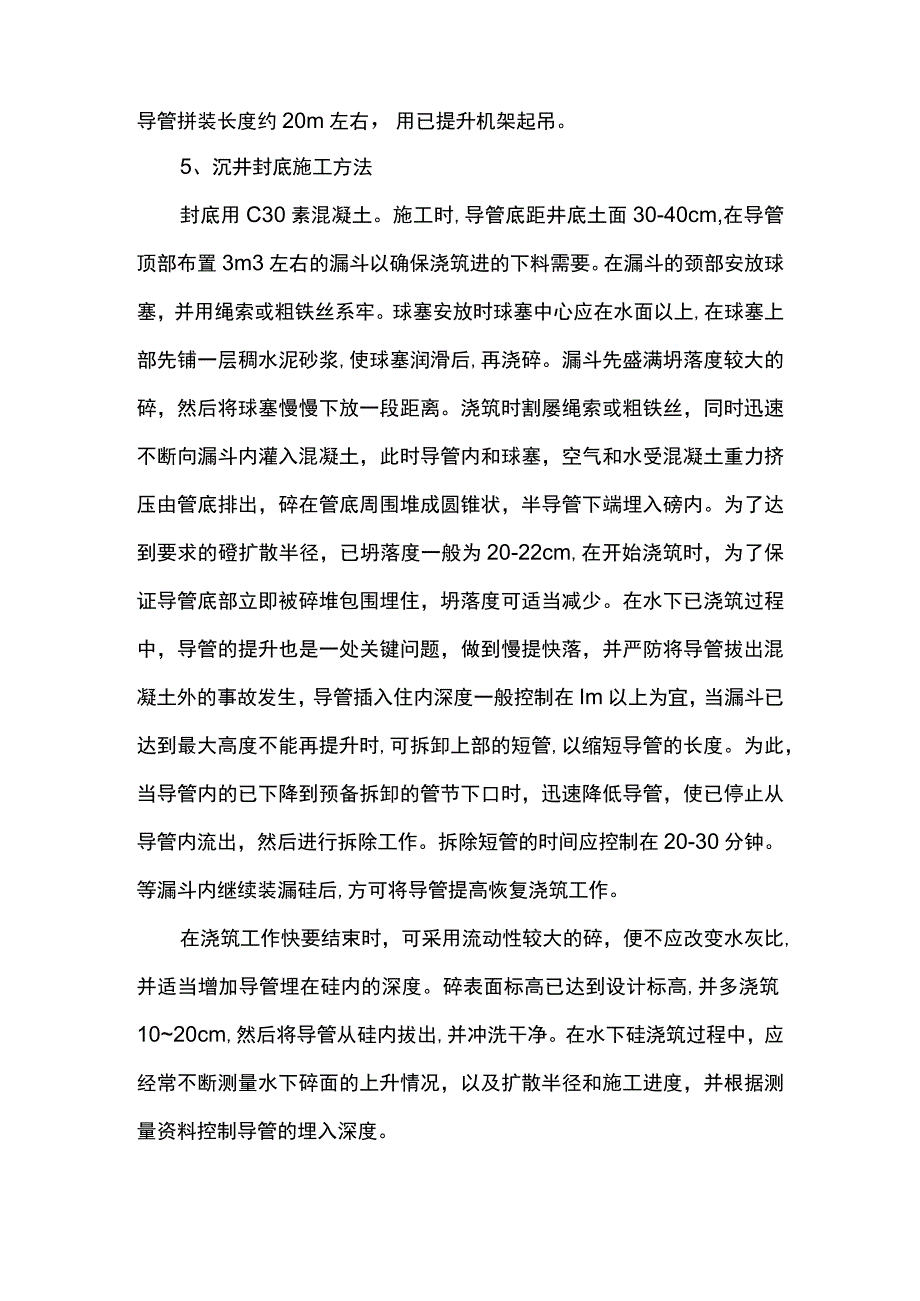

沉井水下封底施工方案.docx_第2页
第2页 / 共3页

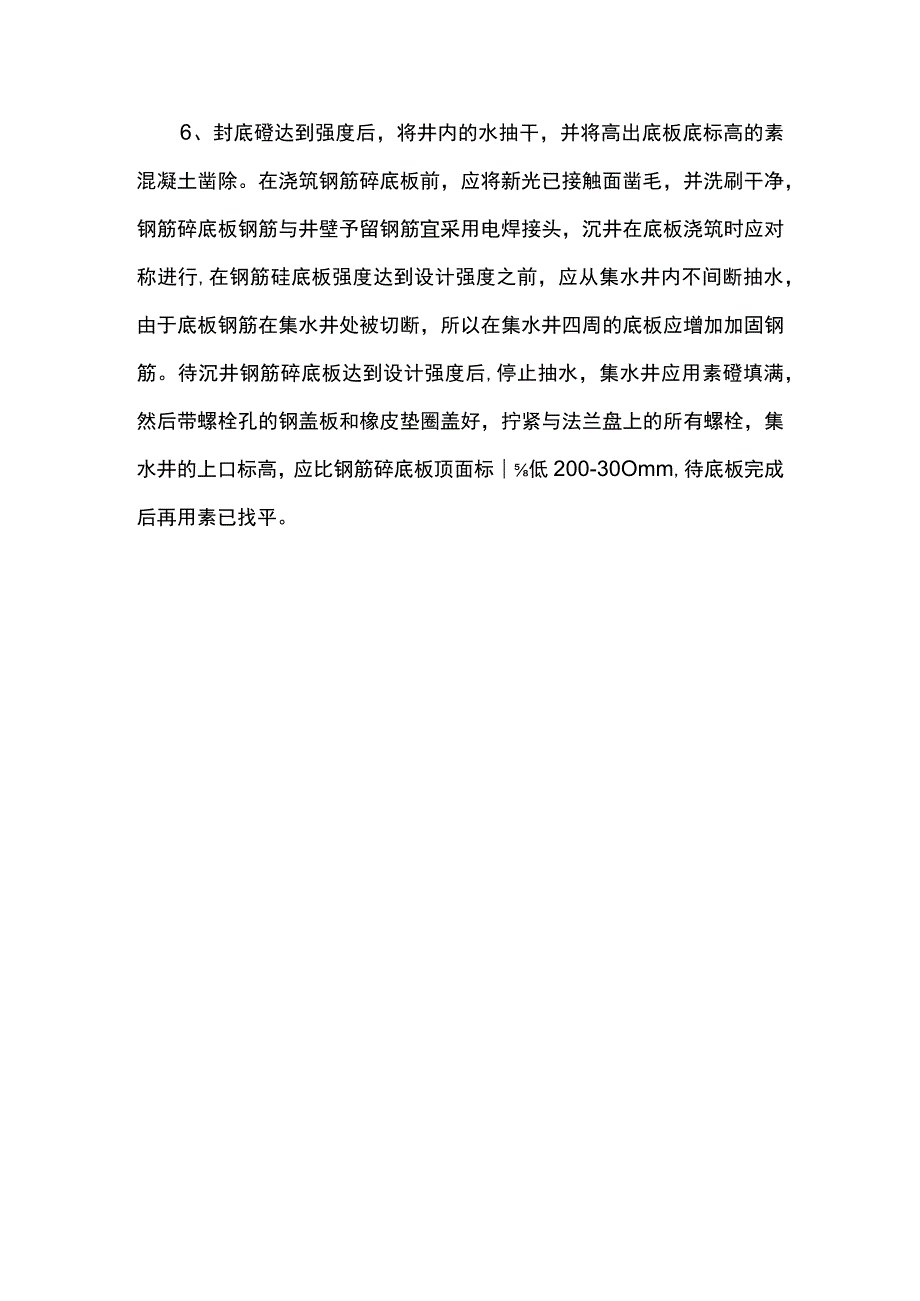

沉井水下封底施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《沉井水下封底施工方案.docx》由会员分享,可在线阅读,更多相关《沉井水下封底施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

1、沉井水下封底施工方案沉井下沉到位后,应进行8小时的连续观察,如下沉量小于IOmm,可进行封底,封底采用水下碎封底。封底时注意保证沉井在封底时的稳定。1.封底前的准备工作导管上部应用2-3节长度为Im左右短管组成,导管提升后便于拆卸,其余部分导管为减少接头漏水现象,可用长导管组成,其最下部一节底端不应带有法兰盘,以免破坏水下砂和管端部的防水效果,导管内壁表面应力求光滑,误差应小于2mm,导管应有足够抗拉强度,能承受导管自重和盛满仁后的总重量,拼接后试验拉力不小于上述总量2倍。2、清基沉井在下沉距设计标高2m时,结合封底土塞高度,确保已封底厚度,并用空气吸泥机清除井内锅底浮泥,并将井墙与封底碎接触

2、处冲洗干净。由潜水员配合测量出土面高度,绘制出土面高程图,进行针对性清基。3、抛石和找平根据土面高程图,先抛一层块石,再抛碎石由潜水员配合找平,达到设计要求封底标高。4、设备准备导管采用250特制加厚的无缝钢管,丝口连接,保证足够的强度和刚度。导管安装前逐根进行压水试验,在06Mpa压力下不漏水的方可使用,导管安装时每个接口内放置两根密封圈,确保不漏水。导管拼装长度约20m左右,用已提升机架起吊。5、沉井封底施工方法封底用C30素混凝土。施工时,导管底距井底土面30-40cm,在导管顶部布置3m3左右的漏斗以确保浇筑进的下料需要。在漏斗的颈部安放球塞,并用绳索或粗铁丝系牢。球塞安放时球塞中心应

3、在水面以上,在球塞上部先铺一层稠水泥砂浆,使球塞润滑后,再浇碎。漏斗先盛满坍落度较大的碎,然后将球塞慢慢下放一段距离。浇筑时割屡绳索或粗铁丝,同时迅速不断向漏斗内灌入混凝土,此时导管内和球塞,空气和水受混凝土重力挤压由管底排出,碎在管底周围堆成圆锥状,半导管下端埋入磅内。为了达到要求的磴扩散半径,已坍落度一般为20-22cm,在开始浇筑时,为了保证导管底部立即被碎堆包围埋住,坍落度可适当减少。在水下已浇筑过程中,导管的提升也是一处关键问题,做到慢提快落,并严防将导管拔出混凝土外的事故发生,导管插入住内深度一般控制在Im以上为宜,当漏斗已达到最大高度不能再提升时,可拆卸上部的短管,以缩短导管的长

4、度。为此,当导管内的已下降到预备拆卸的管节下口时,迅速降低导管,使已停止从导管内流出,然后进行拆除工作。拆除短管的时间应控制在20-30分钟。等漏斗内继续装漏硅后,方可将导管提高恢复浇筑工作。在浇筑工作快要结束时,可采用流动性较大的碎,便不应改变水灰比,并适当增加导管埋在硅内的深度。碎表面标高已达到设计标高,并多浇筑1020cm,然后将导管从硅内拔出,并冲洗干净。在水下硅浇筑过程中,应经常不断测量水下碎面的上升情况,以及扩散半径和施工进度,并根据测量资料控制导管的埋入深度。6、封底磴达到强度后,将井内的水抽干,并将高出底板底标高的素混凝土凿除。在浇筑钢筋碎底板前,应将新光已接触面凿毛,并洗刷干净,钢筋碎底板钢筋与井壁予留钢筋宜采用电焊接头,沉井在底板浇筑时应对称进行,在钢筋硅底板强度达到设计强度之前,应从集水井内不间断抽水,由于底板钢筋在集水井处被切断,所以在集水井四周的底板应增加加固钢筋。待沉井钢筋碎底板达到设计强度后,停止抽水,集水井应用素磴填满,然后带螺栓孔的钢盖板和橡皮垫圈盖好,拧紧与法兰盘上的所有螺栓,集水井的上口标高,应比钢筋碎底板顶面标低200-30Omm,待底板完成后再用素已找平。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
