脚手架搭设、拆除作业安全技术交底内容.docx

上传人:p** 文档编号:520116 上传时间:2023-10-11 格式:DOCX 页数:6 大小:19.73KB
下载 相关 举报
脚手架搭设、拆除作业安全技术交底内容.docx_第1页
第1页 / 共6页
脚手架搭设、拆除作业安全技术交底内容.docx_第2页
第2页 / 共6页
脚手架搭设、拆除作业安全技术交底内容.docx_第3页
第3页 / 共6页
脚手架搭设、拆除作业安全技术交底内容.docx_第4页
第4页 / 共6页
脚手架搭设、拆除作业安全技术交底内容.docx_第5页
第5页 / 共6页
脚手架搭设、拆除作业安全技术交底内容.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《脚手架搭设、拆除作业安全技术交底内容.docx》由会员分享,可在线阅读,更多相关《脚手架搭设、拆除作业安全技术交底内容.docx(6页珍藏版)》请在第壹文秘上搜索。

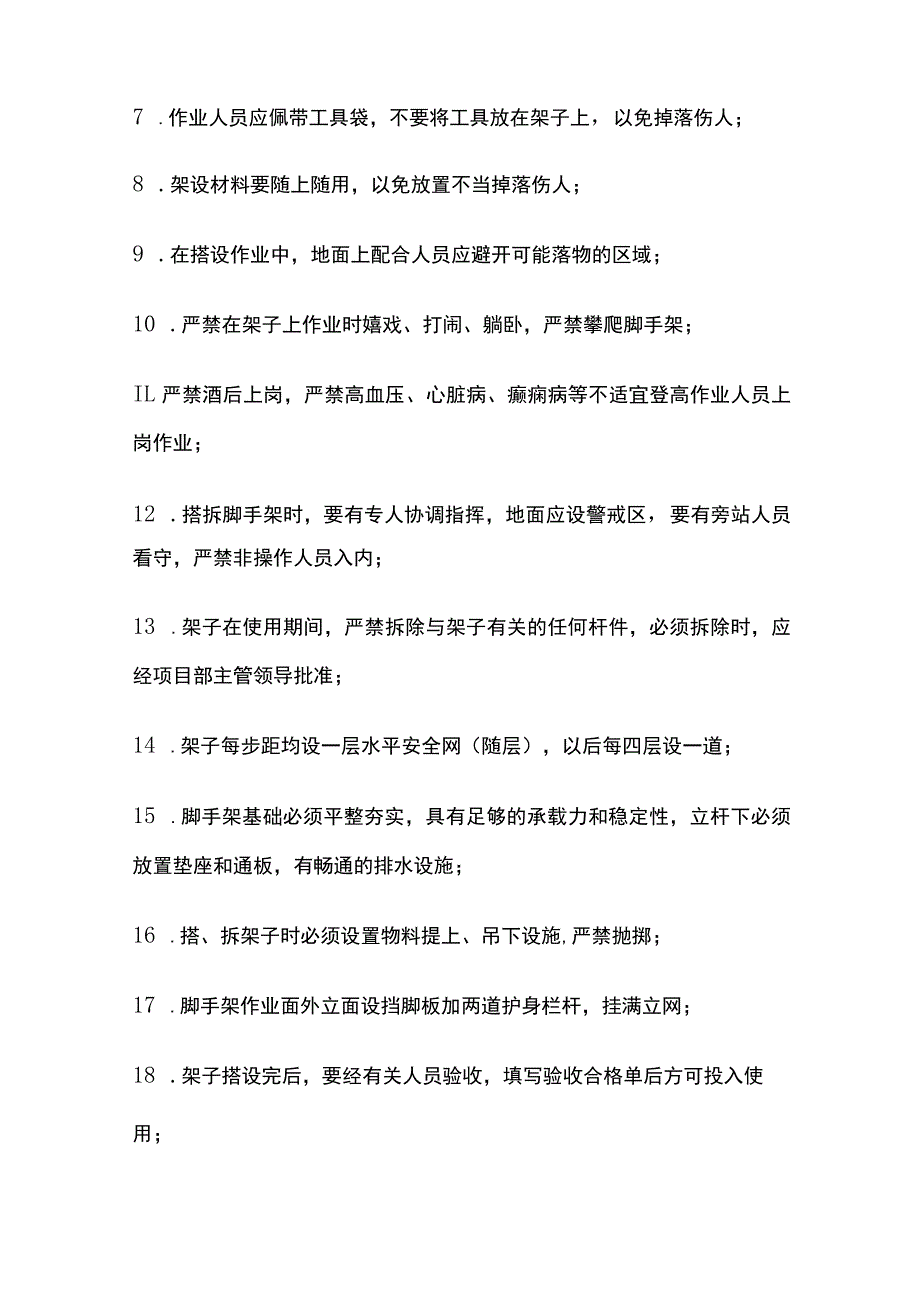

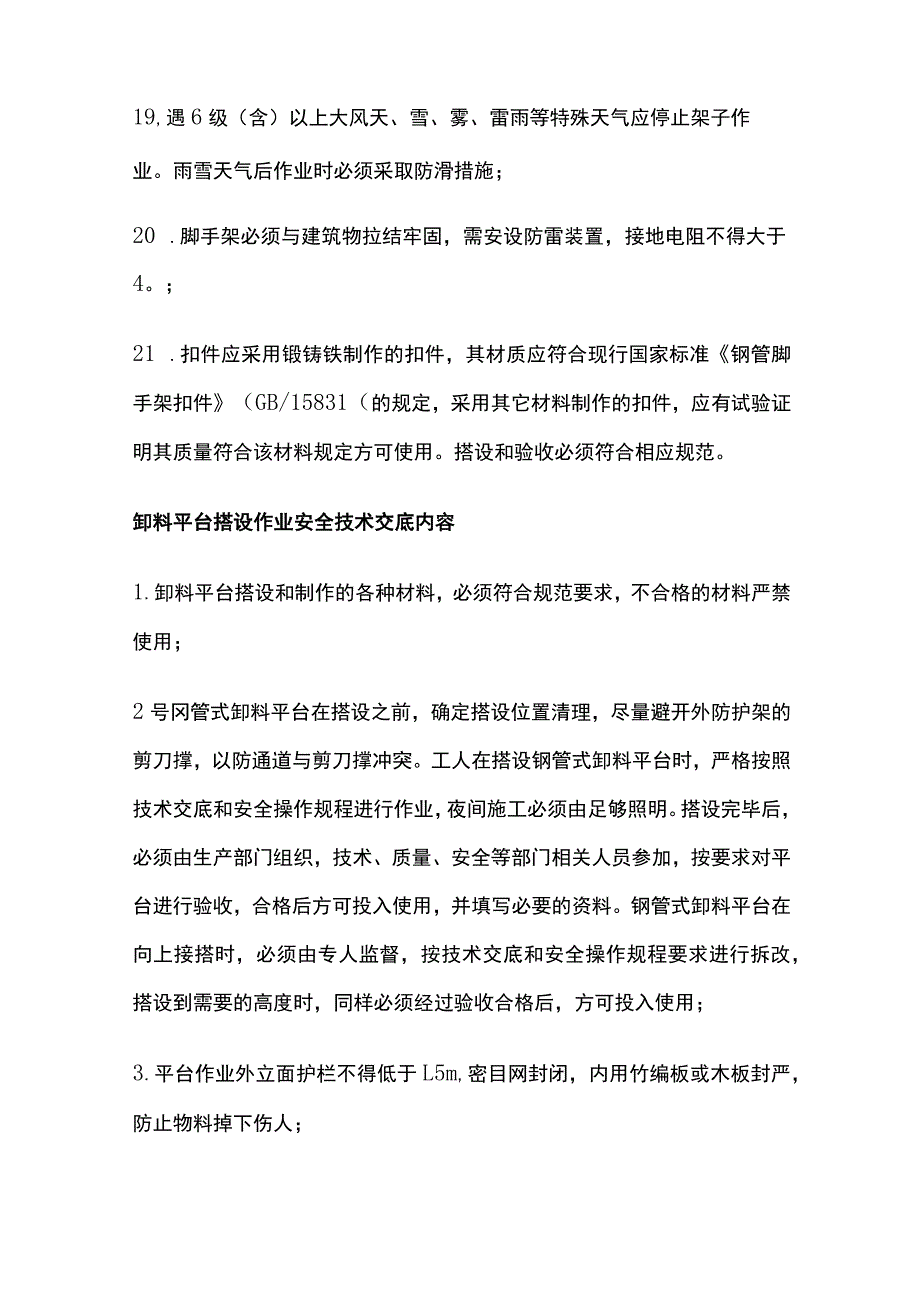

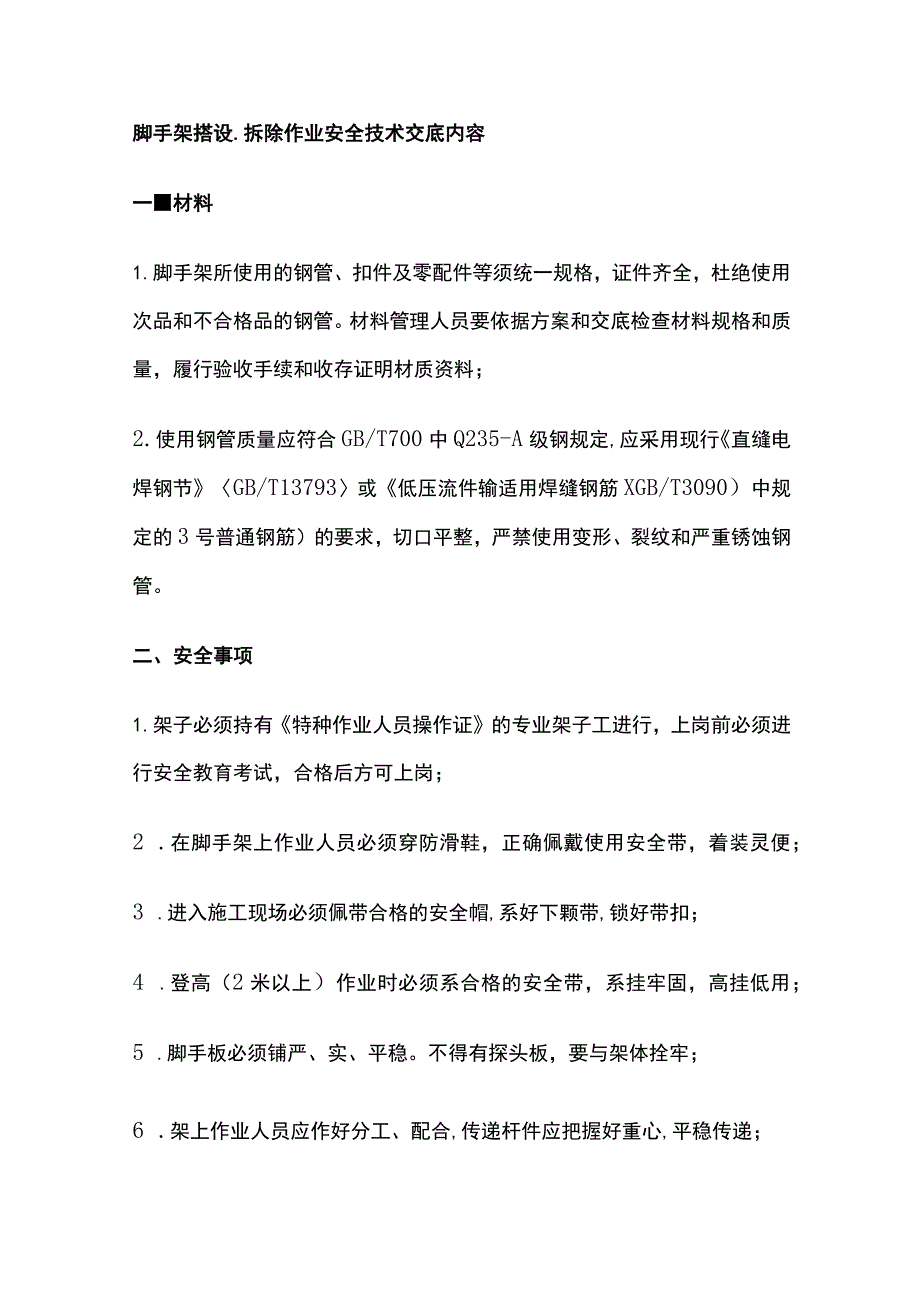

1、脚手架搭设.拆除作业安全技术交底内容一材料1.脚手架所使用的钢管、扣件及零配件等须统一规格,证件齐全,杜绝使用次品和不合格品的钢管。材料管理人员要依据方案和交底检查材料规格和质量,履行验收手续和收存证明材质资料;2.使用钢管质量应符合GB/T700中Q235-A级钢规定,应采用现行直缝电焊钢节GB/T13793或低压流件输适用焊缝钢筋XGB/T3090)中规定的3号普通钢筋)的要求,切口平整,严禁使用变形、裂纹和严重锈蚀钢管。二、安全事项1.架子必须持有特种作业人员操作证的专业架子工进行,上岗前必须进行安全教育考试,合格后方可上岗;2 .在脚手架上作业人员必须穿防滑鞋,正确佩戴使用安全带,着装

2、灵便;3 .进入施工现场必须佩带合格的安全帽,系好下颗带,锁好带扣;4 .登高(2米以上)作业时必须系合格的安全带,系挂牢固,高挂低用;5 .脚手板必须铺严、实、平稳。不得有探头板,要与架体拴牢;6 .架上作业人员应作好分工、配合,传递杆件应把握好重心,平稳传递;7 .作业人员应佩带工具袋,不要将工具放在架子上,以免掉落伤人;8 .架设材料要随上随用,以免放置不当掉落伤人;9 .在搭设作业中,地面上配合人员应避开可能落物的区域;10 .严禁在架子上作业时嬉戏、打闹、躺卧,严禁攀爬脚手架;IL严禁酒后上岗,严禁高血压、心脏病、癫痫病等不适宜登高作业人员上岗作业;12 .搭拆脚手架时,要有专人协调

3、指挥,地面应设警戒区,要有旁站人员看守,严禁非操作人员入内;13 .架子在使用期间,严禁拆除与架子有关的任何杆件,必须拆除时,应经项目部主管领导批准;14 .架子每步距均设一层水平安全网(随层),以后每四层设一道;15 .脚手架基础必须平整夯实,具有足够的承载力和稳定性,立杆下必须放置垫座和通板,有畅通的排水设施;16 .搭、拆架子时必须设置物料提上、吊下设施,严禁抛掷;17 .脚手架作业面外立面设挡脚板加两道护身栏杆,挂满立网;18 .架子搭设完后,要经有关人员验收,填写验收合格单后方可投入使用;19,遇6级(含)以上大风天、雪、雾、雷雨等特殊天气应停止架子作业。雨雪天气后作业时必须采取防滑

4、措施;20 .脚手架必须与建筑物拉结牢固,需安设防雷装置,接地电阻不得大于4。;21 .扣件应采用锻铸铁制作的扣件,其材质应符合现行国家标准钢管脚手架扣件(GB/15831(的规定,采用其它材料制作的扣件,应有试验证明其质量符合该材料规定方可使用。搭设和验收必须符合相应规范。卸料平台搭设作业安全技术交底内容1.卸料平台搭设和制作的各种材料,必须符合规范要求,不合格的材料严禁使用;2号冈管式卸料平台在搭设之前,确定搭设位置清理,尽量避开外防护架的剪刀撑,以防通道与剪刀撑冲突。工人在搭设钢管式卸料平台时,严格按照技术交底和安全操作规程进行作业,夜间施工必须由足够照明。搭设完毕后,必须由生产部门组织

5、,技术、质量、安全等部门相关人员参加,按要求对平台进行验收,合格后方可投入使用,并填写必要的资料。钢管式卸料平台在向上接搭时,必须由专人监督,按技术交底和安全操作规程要求进行拆改,搭设到需要的高度时,同样必须经过验收合格后,方可投入使用;3.平台作业外立面护栏不得低于L5m,密目网封闭,内用竹编板或木板封严,防止物料掉下伤人;4.悬挑式卸料平台制作过程中,严格按照技术交底和操作规程进行作业,焊缝的长度、高度和强度必须满足规范要求。制作完毕后,必须由生产部门组织,技术、质量、安全等部门相关人员参加,对平台进行验收,合格后方可投入使用。在首次吊装时,生产、技术、质量、安全等部门相关人员必须到场,对

6、吊装和安装过程进行监控,信号工、塔吊司机和安装工人紧密配合,严格按照操作规程作业。在吊装就位、钢丝绳拉紧后,要对平台和各种相关防护进行验收,并做荷载试压试验,合格后方可投入使用,并填写必要的资料。平台在倒运过程中,必须由专人进行监督,按照安全操作规程进行作业,安装就位后,必须再次经过验收合格后,方可投入使用;5.吊装时,利用平台四角的吊环将平台吊至安装位置,平行移动使主龙骨工字钢穿过外防护架(注意不要磕碰外防护架)就位,使定位角钢卡在结构边梁上(角钢下垫软物),然后拉结受力钢丝绳和保险绳,两道受力钢丝绳受力平衡后,慢慢放下平台,确认钢丝绳受力后,松去塔吊吊绳。钢绳要有防剪切保护,钢绳穿墙螺杆必

7、须双垫双帽,平台倒运时,先用塔吊将平台四角吊起,使平台拉结钢丝绳松弛,拆卸,然后慢慢平行向外移动,待平台工字钢完全伸出外防护架后,在向上吊装。向上吊装时,平台上严禁上人;6 .施工负责人要组织相关人员定期对搭设的卸料平台定期和不定期的检查,掌握平台的使用、维护情况,尤其是在大风大雨过后,要对卸料平台进行检查,对不合格的部位进行修复或更换,合格后方可继续使用;7 .平台上悬挂限重标志牌:标明吨位和卸料数量,严禁超载或长期堆放材料,随堆随吊;堆放材料高度不得超过平台护栏高度;工人限数1-2人,严禁将平台作为休息平台;8 .几种材料堆放的单独限量:平台限重2吨,合计20KN,施工荷载2.0KNm平台

8、尺寸(1)钢管0.04KN/m,_m,共根。(2)205木板(4m)0.22KN/m共91mIlO块,满铺4层,高20Cm(3)IOxlO木方(4m)0.44KNm2,共45.5m2,IlO根,满铺4层r局J40Cm(4)竹编板,1.222.44Irf(15mm)14kg11140块,铺放2堆,局J1.05r第8条是范例,各单位使用的平台不一样,码料数量也不一样。9 .工人入场前必须进行三级教育,考试合格后方可上岗;10 .进入施工现场必须戴合格安全帽,系好下颗带,锁好带扣;11 .安装时登高作业(2m以上)必须系合格安全带,系挂牢固,高挂低用,施工人员进入平台内必须将安全带与平台外专用保险绳挂牢;12 .施工现场严禁吸烟,严禁嬉戏打闹,严禁酒后上岗;13 .平台底面应用5Cm木板铺严,平台底下用大眼网兜严;14 .卸料平台必须按公司要求从本公司钢结构厂统一制作安装,项目部不得自行购置、制作;15 .卸料平台必须有专项方案和计算书;16 .钢丝绳的卡扣不小于4个,按规范要求顺向卡紧,不可反卡(U型环卡在短绳头一侧)。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
