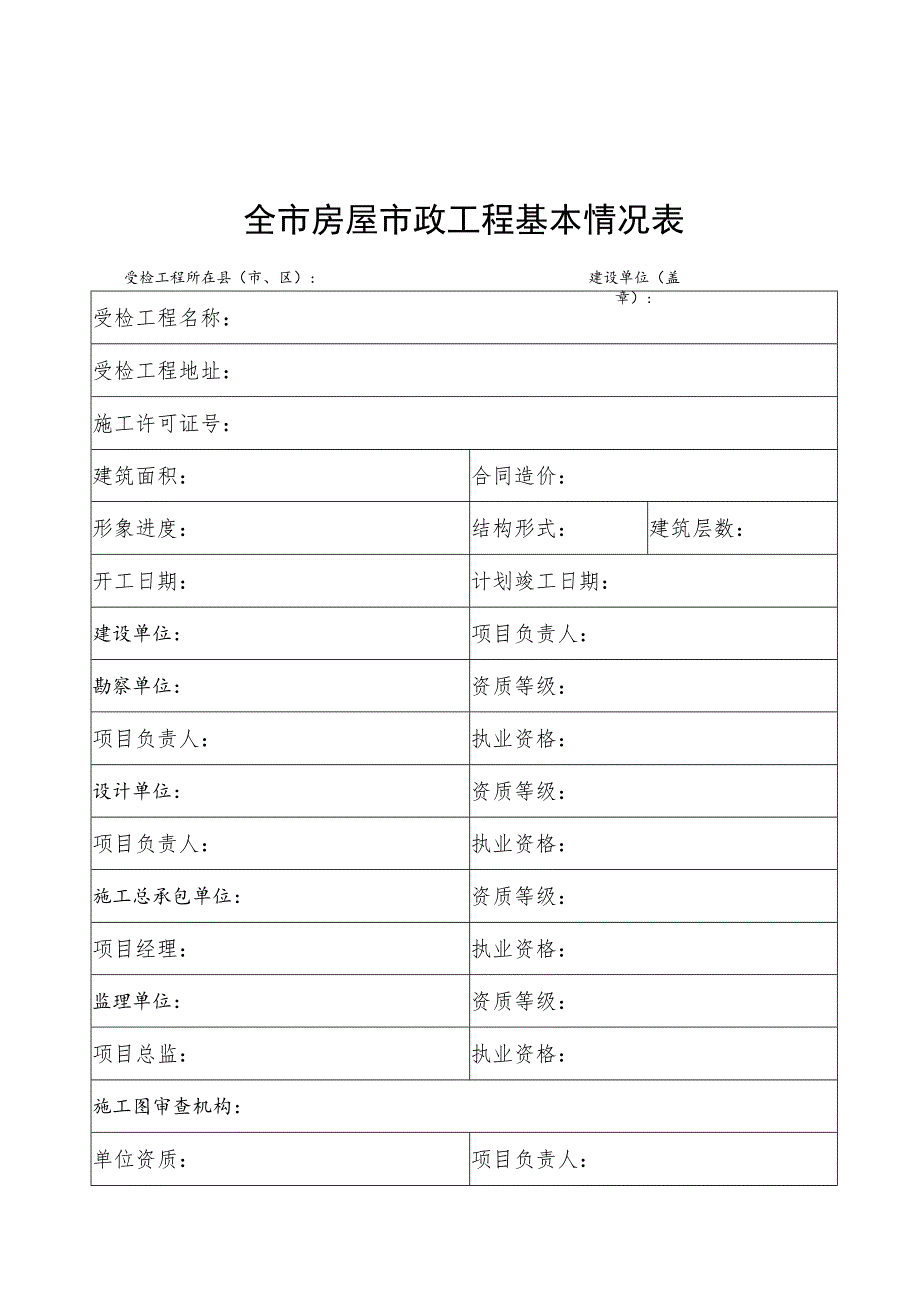

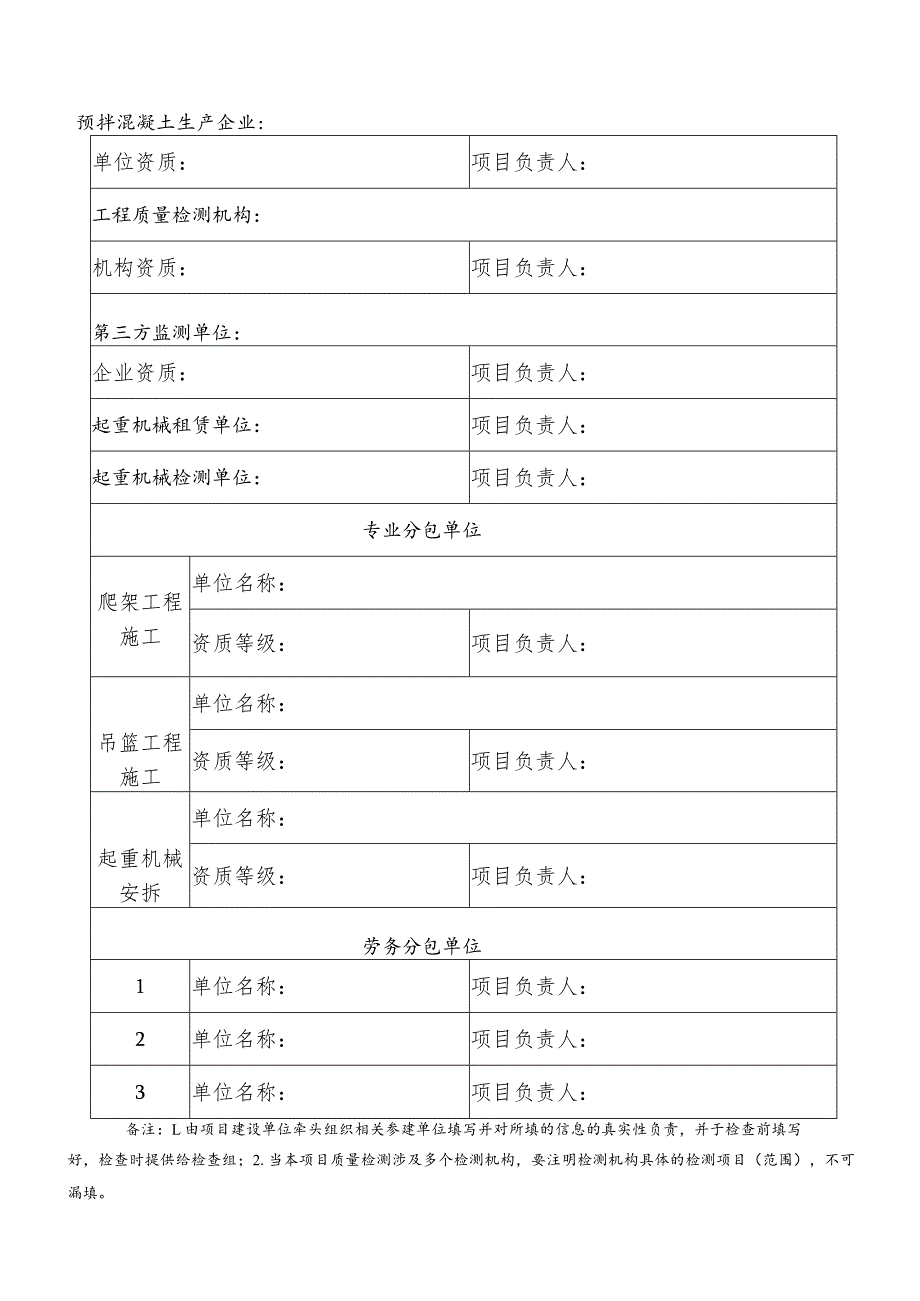

1、全市房屋市政工程基本情况表受检工程名称:受检工程地址:施工许可证号:建筑面积:合同造价:形象进度:结构形式:建筑层数:开工日期:计划竣工日期:建设单位:项目负责人:勘察单位:资质等级:项目负责人:执业资格:设计单位:资质等级:项目负责人:执业资格:施工总承包单位:资质等级:项目经理:执业资格:监理单位:资质等级:项目总监:执业资格:施工图审查机构:单位资质:项目负责人:受检工程所在县(市、区):建设单位(盖章):预拌混凝土生产企业:单位资质:项目负责人:工程质量检测机构:机构资质:项目负责人:第三方监测单位:企业资质:项目负责人:起重机械租赁单位:项目负责人:起重机械检测单位:项目负责人:专业
2、分包单位爬架工程施工单位名称:资质等级:项目负责人:吊篮工程施工单位名称:资质等级:项目负责人:起重机械安拆单位名称:资质等级:项目负责人:劳务分包单位1单位名称:项目负责人:2单位名称:项目负责人:3单位名称:项目负责人:备注:L由项目建设单位牵头组织相关参建单位填写并对所填的信息的真实性负责,并于检查前填写好,检查时提供给检查组;2.当本项目质量检测涉及多个检测机构,要注明检测机构具体的检测项目(范围),不可漏填。附件3全市房屋市政工程参建各方管理人员到岗履职情况检查表受检工程所在县(市、区):建设单位(盖章):受检工程名称形象进度参建单位名称职务合同约定签名备注建设单位项目负责人质量负责
3、人施工单位项目建造师项目技术负责人质检员专职安全员专职安全员专职安全员施工员监理单位总监总监代表安全监理工程师土建监理员水暖工程专业监理工程师电气专业监理工程师房屋建筑工程专JbI火汨日房屋建筑工程专业监理吊勘察单位项目负责人勘察人员设计单位项目负责人设计人员履职情况(直接填写或提供附件)建设单位:监理单位:施工单位:检查人员:检查时间:年月日备注:由项目建设单位牵头组织相关参建单位填写并对所填的信息的真实性负责,并于检查前填写好,检查时提供给检查组。附件4全市房屋市政工程质量安全执法检查安全生产检查表项目名称:序号检查项目检查内容检查结果需要说明的问题符合不符合1企业责任学习贯彻习近平总书记
4、关于安全生产重要论述情况2是否按规定办理质量安全监督、施工许可等手续,是否存在未批先建3建设单位是否将工程委托给不具备相应资质等级的施工单位、监理单位、检测单位4三级安全教育培训工作情况。(工人三级安全教育表)5建设、施工、监理单位等项目管理人员、关键岗位人员是否在岗及履职。(带班作业记录本)6专职安全生产管理人员安全日志是否采用省厅最新下发的版本7新修订江西省安全生产条例学习贯彻情况8江西省工程质量安全手册学习贯彻情况9安全管理人员、特种作业人员是否未按要求持证上岗(查资格证书)10中秋、国庆期间是否安排人员进行值班值守(值班安排表)11安全行为高处作业人员是否正确使用安全防护用品,如安全帽
5、、安全带等情况,临边防护措施是否符合要求12是否开展反“三违”行动(违章指挥,违章操作,违反劳动纪律)13是否开展房屋市政工程重大事故隐患专项整治行动(开展检查的相关记录和重大事故隐患台账、整改佐证)14危大工程辨识清单落实情况15是否制定应急预案16是否建立旬报制度并定期开展隐患排查整治,报送隐患治理旬报情况(旬报表)17模板支撑体系模板支撑体系方案编制、论证情况18模架材质架体是否按照规范要求的高度、宽度间距与建筑结构拉结19模架卸荷构造做法是否符合施工方案要求20立杆基础是否平实,扫地杆是否设置齐全21悬挑梁及架体稳定是否符合要求22脚手架工程脚手架工程搭设方案编制、论证情况23杆件间距
6、、剪刀撑设置及角度是否符合方案及规范要求24架体外侧是否满挂挂设密目式安全网25施工脚手板是否满铺,脚手板侧防护栏杆是否齐全26竖向主框架部位是否设置防坠装置,并附着在建筑物上,每一个升降机位防坠装置不少于一处27附墙支座锚固处是否采用两根或以上的附着锚固螺栓28竖向主框架覆盖的每个楼层是否设置一处附墙支座,附墙支座上是否配置防倾装置29卸料平台与操作平台卸料(操作)平台搭设方案编制、论证情况30卸料平台支撑系统与脚手架是否分离搭设31卸料平台是否有限定荷载标牌,并由专人监督32悬空作业(包括安装高强螺栓、管道或门窗,支设或拆除模板,钢筋绑扎等)是否有牢靠的立足点如操作平台33操作平台临边是否
7、设置L2m高防护栏杆和踢脚板34消防安全临时用电是否采用三级配电系统、TN-S系统、二级漏电保护系统35消防器材、设施设置情况(灭火器等是配备齐全)36宿舍生活区是否存在私拉乱接和违规使用大功率电器等行为37电动运输车辆充电是否在规范充电场所38高层建筑消防水源管道是否随层设置39易燃可燃物品是否集中堆放管理40动火审批手续履行情况(三级动火审批单)41扬尘治理是否落实扬尘治理“六个百分百”(工地周边100%围挡、施工工地周边100%围挡、物料堆放100%覆盖、出入车辆100%冲洗、施工现场地面100%硬化、拆迁工地100%湿法作业、渣土车辆100%密闭运输。42是否安装扬尘监测仪与远程视频监
8、控43食品安全工地食堂是否有经营许可证44食堂工作人员是否办理健康证45环境卫生是否达标(食堂环境是否干净整洁)建设单位(名称及项目负责人签名):施工单位(名称及项目负责人签名):监理单位(名称及项目负责人签名):监督机构监督人员(签名):检查日期:年月日附件5全市房屋市政工程质量安全执法检查建筑起重机械检查表项目名称:序号查目检项检查要点检查结果具体问题符合不符合1产权单位按照规定在江西住建云办理产权备案证。2按照规定建立建筑起重机械安全技术档案,包含定期检验报告、定期自行间检查记录、定期维护保养记录、累计运转记录等运行资料。3安装单位具备相应的起重机械安拆专业承包资质和安全生产许可证,安装
9、拆卸人员持证上岗。4在安装、拆卸前,按规定向工程所在地质量监督机构办理安装告知手续。5制定起重机械安装拆卸专项施工方案,并严格按照专项施工方案组织施工。6组织安全施工技术交底并签字确认。7施工总承包单位属于超危工程必须进行专家论证,并组织双验收。8设置相应的设备管理机构或者配备专职的设备管理人员。9指定专职设备管理人员、专职安全生产管理人员进行现场监督检查。10在建筑起重机械上安装非原制造厂制造的标准节和附着装置的。11在工程所在地建设行政主管部门申请办理建筑起重机械使用登记(自建筑起重机械安装验收合格之日起30日内),并在江西住建云取得使用登记电子证。登记标志置于或附着于该设备的显著位置。1
10、2对在用的建筑起重机械及其安全保护装置、吊具、索具等进行经常性和定期检查、维护和保养,并做好记录。13监理单位审核建筑起重机械特种设备制造许可证、产品合格证、制造监督检验证明、备案证明等文件。14审核建筑起重机械安装单位、使用单位的资质证书、安全生产许可证和特种作业人员的特种作业操作资格证书。15监督安装单位执行建筑起重机械安装、拆卸工程专项施工方案情况。16监督检查建筑起重机械的使用情况。17根据起重机械安装拆卸专项施工方案编制监理实施细则,并组织专项巡视检查。18检测检验机构核准证在有效期内,使用取得相应资格的人员从事检验、检测。19按照安全技术规程的要求进行检验、检测。20仪器设备已按规
11、定进行鉴定或校准。21出具虚假的检验、检测结果或检验、检测结果严重失实。22发现严重事故隐患,及时告知施工总承包单位,并立即向工程所在地质量监督机构报告。23塔式起重机实体塔式起重机起重力矩限制器、起重量限制器、行程、起升、回转、变幅等安全装置齐全、灵敏有效,符合规范要求。24塔式起重机采用TN-S接零保护系统供电。25塔式起重机基础与承载力满足起重机械的安全使用要求。26塔式起重机基础排水通畅,并与基坑保持安全距离。27塔式起重机避雷接地装置牢固可靠,符合规定。28塔式起重机与架空线路安全距离符合规范要求。29塔式起重机主要承重结构无开焊、开裂、变形、严重锈蚀。30塔式起重机吊钩、滑轮、卷简
12、应符合规范要求,安装钢丝绳防脱装置。31塔式起重机钢丝绳、吊索具的规格、使用符合规范要求。32起重机械主要承载结构件完好;结构件的连接螺栓、销轴有效;机构、零部件、电气设备线路和元件符合相关要求。33起重机械的基础、附着符合使用说明书及专项施工方案要求。34作业环境符合规范要求;多塔交叉作业防碰撞安全措施符合规范及专项方案要求。35吊索具的使用及吊装方法符合规范要求。36施工(物料)升降机实体.地面防护围栏符合规范要求。37停层平台等防护设施符合规范要求。38按规定安装起重量限制器、防坠安全器,且灵敏有效。39安装极限开关、上限位开关及下限位开关等安全装置并灵敏有效。40钢丝绳的规格、使用符合规范
