(新)XX公司综合楼混凝土施工方案.docx

上传人:p** 文档编号:530741 上传时间:2023-10-16 格式:DOCX 页数:37 大小:369.34KB
下载 相关 举报
(新)XX公司综合楼混凝土施工方案.docx_第1页
第1页 / 共37页
(新)XX公司综合楼混凝土施工方案.docx_第2页
第2页 / 共37页
(新)XX公司综合楼混凝土施工方案.docx_第3页
第3页 / 共37页
(新)XX公司综合楼混凝土施工方案.docx_第4页
第4页 / 共37页
(新)XX公司综合楼混凝土施工方案.docx_第5页
第5页 / 共37页
(新)XX公司综合楼混凝土施工方案.docx_第6页
第6页 / 共37页
(新)XX公司综合楼混凝土施工方案.docx_第7页
第7页 / 共37页
(新)XX公司综合楼混凝土施工方案.docx_第8页
第8页 / 共37页
(新)XX公司综合楼混凝土施工方案.docx_第9页
第9页 / 共37页
(新)XX公司综合楼混凝土施工方案.docx_第10页
第10页 / 共37页
亲,该文档总共37页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《(新)XX公司综合楼混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《(新)XX公司综合楼混凝土施工方案.docx(37页珍藏版)》请在第壹文秘上搜索。

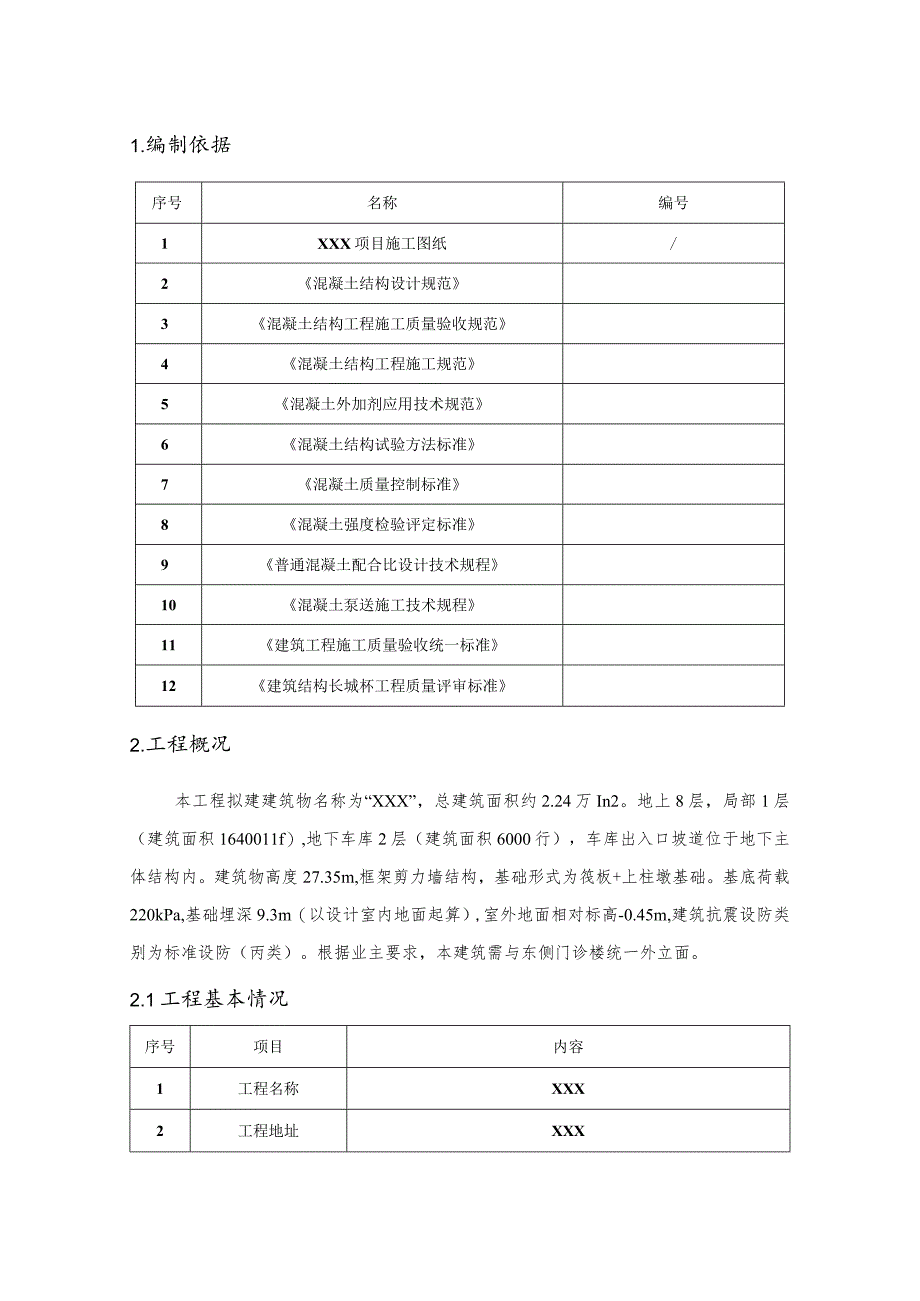

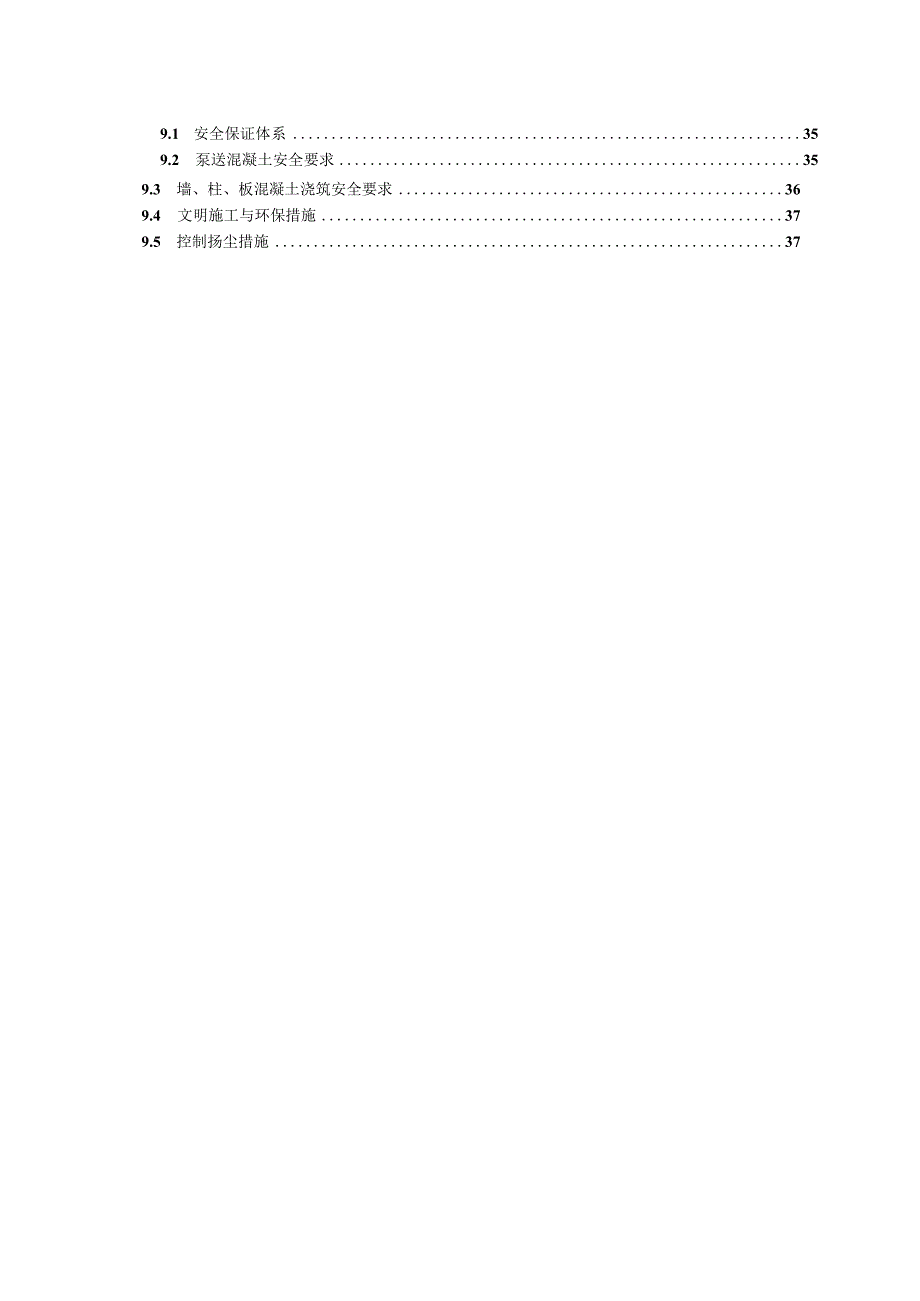

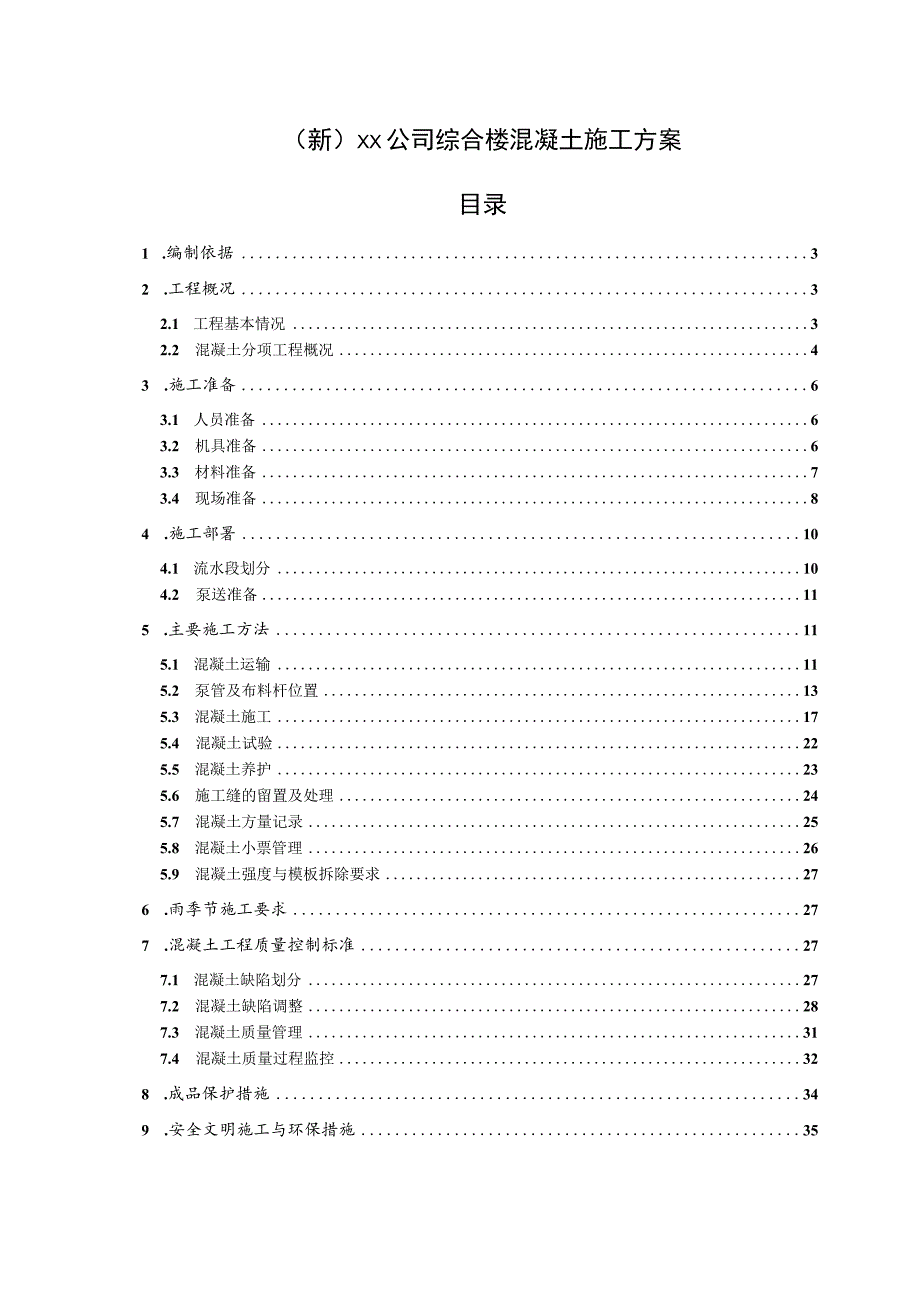

1、(新)XX公司综合楼混凝土施工方案目录1 .编制依据32 .工程概况32.1 工程基本情况32.2 混凝土分项工程概况43 .施工准备63.1 人员准备63.2 机具准备63.3 材料准备73.4 现场准备84 .施工部署104.1 流水段划分104.2 泵送准备115 .主要施工方法115.1 混凝土运输115.2 泵管及布料杆位置135.3 混凝土施工175.4 混凝土试验225.5 混凝土养护235.6 施工缝的留置及处理245.7 混凝土方量记录255.8 混凝土小票管理265.9 混凝土强度与模板拆除要求276 .雨季节施工要求277 .混凝土工程质量控制标准277.1 混凝土缺陷划

2、分277.2 混凝土缺陷调整287.3 混凝土质量管理317.4 混凝土质量过程监控328 .成品保护措施349 .安全文明施工与环保措施359.1 安全保证体系359.2 泵送混凝土安全要求359.3 墙、柱、板混凝土浇筑安全要求369.4 文明施工与环保措施379.5 控制扬尘措施371.编制依据序号名称编号1XXX项目施工图纸/2混凝土结构设计规范3混凝土结构工程施工质量验收规范4混凝土结构工程施工规范5混凝土外加剂应用技术规范6混凝土结构试验方法标准7混凝土质量控制标准8混凝土强度检验评定标准9普通混凝土配合比设计技术规程10混凝土泵送施工技术规程11建筑工程施工质量验收统一标准12建

3、筑结构长城杯工程质量评审标准2.工程概况本工程拟建建筑物名称为“XXX”,总建筑面积约2.24万In2。地上8层,局部1层(建筑面积1640011f),地下车库2层(建筑面积6000行),车库出入口坡道位于地下主体结构内。建筑物高度27.35m,框架剪力墙结构,基础形式为筏板+上柱墩基础。基底荷载220kPa,基础埋深9.3m(以设计室内地面起算),室外地面相对标高-0.45m,建筑抗震设防类别为标准设防(丙类)。根据业主要求,本建筑需与东侧门诊楼统一外立面。2.1工程基本情况序号项目内容1工程名称XXX2工程地址XXX3建设单位XX4勘察单位XX5设计单位XX6监理单位XX7质量监督XX8施

4、工总包XX9施工主要分包XX10预制构件生产单位XX11合同范围XX12投资性质XX13合同工期XX14合同质量目标XX2.2混凝土分项工程概况2.2.1基础和主体结构的混凝土,除预制构件外,均采用预拌混凝土,本工程采用的混凝土强度等级见下表:混凝土设计强度等级一览表构件部位混凝土等级防水於抗渗等级构件部位混凝土等级防水抗渗等级基础垫层C20/圈梁、构造柱C25/基础底板C35P8设备基础C25/梁、板C35地下室顶板梁P6坡道、连通口C35P6剪力墙C50(基础五层)地下室外墙C35P8C40(六层及以上)楼梯C35/框架柱C40(基础五层)人防墙C35/C35(六层及以上)/注:既是主楼剪

5、力墙,又是地下室外墙的,防水抗渗等级为P8。基础底面,外墙及顶板混凝土构件等与地下士康接触面刷聚合物水泥浆两遍。混凝土外加剂添加情况序号部位强度等级,抗渗等级其他要求1地下室外墙C35,P81、氧化镁膨胀剂、28d龄期20。C限制膨胀率力0.015,404限制膨胀率制0.030;(A级或1级)2、粉煤灰、高效减水剂、聚丙烯纤维2地下室顶板C35,P61、氧化镁膨胀剂、28d龄期20。C限制膨胀率20.015,40C限制膨胀率20.030;(A级或1级)2、粉煤灰、高效减水剂、聚丙烯纤维3楼板C35粉煤灰、高效减水剂、聚丙烯纤维2. 2.2混凝土环境类别及相关要求地下室外墙为微腐蚀环境,基础、水

6、池及露天构件为二(b)类;除地下室及外墙以外的地下室结构构件为二(a)类;地面以上卫生间楼板、水池等室内环境为二(b)类;其他混凝土结构得环境类别为一类。消防水池墙体混凝土最大氯离子含量0.1%序号环境类别最大水胶比最大氯离子最大碱含量10.600.31%不限制2二(a)0.550.21%3.0(kgm3)3二(b)0.500.151%3.0(kgm3)处于严寒和寒冷地区的二(b)环境中的混凝土应使用引气剂。因场地混凝土有微腐蚀性,所以地下部分与土接触的混凝土最大氯离子含量不大于0.1%,地下室外墙最小胶凝材料用量300(kgma)o3. 2.3钢筋的混凝土保护层厚度纵向受力钢筋的混凝土保护层

7、厚度指外层钢筋外边缘至混凝土表面的距离。11构件中受力钢筋的混凝土保护层厚度不得小于钢筋的公称直径do12)设计使用年限为50年的混凝土结构,最外层钢筋的保护层厚度应符合下表的规定:序号部位保护层厚度(mm)1地下室外墙外侧(柔性防水面)50内测202地下室楼板及顶板有覆土外侧(柔性防水面)25其他203剪力墙、暗柱、连梁地上部分20地下部分154地上各层楼板/155梁地下部分(迎土面)35地下部分25地上部分206水池池壁内测(防水面)257屋面/208雨篷/259柱普通柱20与土接触35水池内柱50备注:除以上注明者外,其余部位均根据国标图集(16GIOlT)页56确定。主筋保护层厚度不小

8、于钢筋直径。水池内柱保护层比地上柱大出的部分不应减小柱有效截面。注:1、表中钢筋的混凝土保护层厚度为最外层钢筋外边缘至混凝土表面的距离。各构件中应采用不低于相应混凝土构件强度等级的素混凝土垫块或其它可靠措施来控制主筋保护层厚度。2、特别注意:建筑防火墙下结构的梁板,在施工防火墙时在梁下、梁侧和板下抹灰,抹灰厚度不小于20mmo3、当混凝土保护层厚度大于50mm时,时,混凝土保护层应采用纤维混凝土或在保护层内配置5150xl50钢筋网片。构件钢筋保护层中设置的网片钢筋的保护层厚度不应小于25mm,并应对网片采取有效的绝缘和定位措施。4、当采用机械连接接头时,连接件的混凝土保护层厚度应满足受力钢筋

9、保护层最小厚度的要求且不得小于15mm,连接件之间的横向净距不宜小于25mm。4. 施工准备4.1 人员准备本工程划分为多个流水段,为了有序的组织施工,每浇筑一段混凝土时,现场应设一名总指挥,混凝土浇筑前由总指挥进行各方面协调、联络和布置。施工时由各区域的主要负责人处理各种关系,管理、监督控制混凝土的施工过程、施工顺序及施工质量。12)每区将混凝土劳动力分白班和夜班两大班,每班按地泵的数量分成小组,一台地泵配15人。(3】施工前技术部对项目管理人员及施工队主要负责人进行技术交底,项目管理人员对分包主要负责人进行交底,分包负责人对操作工人进行交底。4.2 机具准备施工前,一切施工用的机具及养护材

10、料准备充分。机具有:铁锹、混凝土吊斗、插入式振捣棒、木抹子、泵管、混凝土泵车、塔吊。所有机具均应在浇筑混凝土前进行检查。在混凝土浇筑期间,要保证水、电、照明不中断。为了防备临时停水停电,事先应在现场准备一定数量的人工拌和捣固用工具,以防出现意外施工缝。主要机具配置如下表:序号机具名称规格/型号单位数量1地泵HBT80台22布料机HGS15台13振捣棒/个104平板振捣器ZBl10-50台45空气压缩机/台46磨光机TZL3-SM-80台6上表数量为暂估量,以现场实际需求用量为准。3. 3材料准备4. 3.1材料厂家的选定本工程混凝土采用商品混凝土。计划选用信誉好、技术力量强,生产能力有保障的大

11、型搅拌站作为本工程的混凝土供应商,已选定北京中实上庄混凝土有限责任公司。所选搅拌站距离施工现场1520公里,到施工现场据实测统计平均时间分别3040min,满足混凝土运送时间需要。5. 3.2混凝土质量管理(I】水泥水泥选用普通硅酸盐水泥。要具备准用证、出厂合格证、3d质量证明、28d质量证明、28d复试报告。12】砂D选用中砂,细度模数2.33.Oo含泥量3%,通过0.315筛孔的粒径15%;2)为利于泵送混凝土,砂率宜控制在35%45%;3)具备砂试验报告。石1)保证骨料的质量并有充足的货源,保证骨料来源于同一未粉碎的原材料;2)石子中连续级配0.52.0cm或0.52.5cm,针片状颗粒

12、含量10%,含泥量41.0%;3)具备碎石试验报告。14外加剂1)所使用的混凝土外加剂必须为北京市建委备案厂家生产的外加剂,应选用产品为绿色环保型,无污染、无氨类、无氯化钙,对钢筋混凝土的耐久性无不良影响。2)具备使用说明、试验报告和复试合格报告。(5)粉煤灰1)具备粉煤灰试验报告,并符合用于水泥和混凝土中的粉煤灰(GBT1596-2017)的有关规定;2)中国工程建设标准化协会标准高强混凝土结构技术规程CECSI04:99中第12.2.4条规定,“粉煤灰掺量不宜大于胶结材料总量的30机”(6】水:采用自来水水源。3. 3.3混凝土质量要求坍落度:混凝土输送泵浇注控制在20020mm序号结构部

13、位初凝时间要求1基础垫层68小时2基础底板1014小时3地下室墙体810小时4地下室楼板810小时5地上楼体墙体810小时为防止地下室混凝土收缩变型开裂、控制和减少混凝土收缩裂缝,提高混凝土的耐久性能,工程地下室底板、外墙、顶板需掺氧化镁膨胀剂配置补偿收缩混凝土其技术指标应满足混凝土用氧化镁膨胀剂CBMFI9-2017和混凝土氧化镁膨胀剂应用技术规程T/CECS540-2018规范要求。3.4现场准备3. 4.1工序准备(II钢筋工程的隐蔽、模板工程的预检、预埋件工程的预检、安装工程等相关验收项目已完成。2)混凝土浇筑申请等相关资料签认完毕。4. 4.2作业条件准备II】模板及其支撑考虑因泵管喷出的混凝土产生的冲、震带来的水平推力和输送泵混凝土速度快所引起的超荷载及侧压力作用,模板支撑必须保证足够的强度、刚度和稳定性。(2)泵送前做好隐蔽工程验收手续,包括机电预埋验收手续,模板要清理干净。Ia)混凝土地泵操作人员经培训考核合格,方能上岗操作。14)准备好润滑管道的同强度等级砂浆,润管所用砂浆宜倒在肥槽内,不得全部倒在浇筑结构内。15)混凝土申请:浇筑混凝土前,预先与搅拌站办理商品混凝土委托及申请,委托单的内容包括:混凝土强度等级、方量、坍落度、浇筑部位等。(6)在

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
