《1钻孔灌注桩技术交底(已打).docx》由会员分享,可在线阅读,更多相关《1钻孔灌注桩技术交底(已打).docx(1页珍藏版)》请在第壹文秘上搜索。

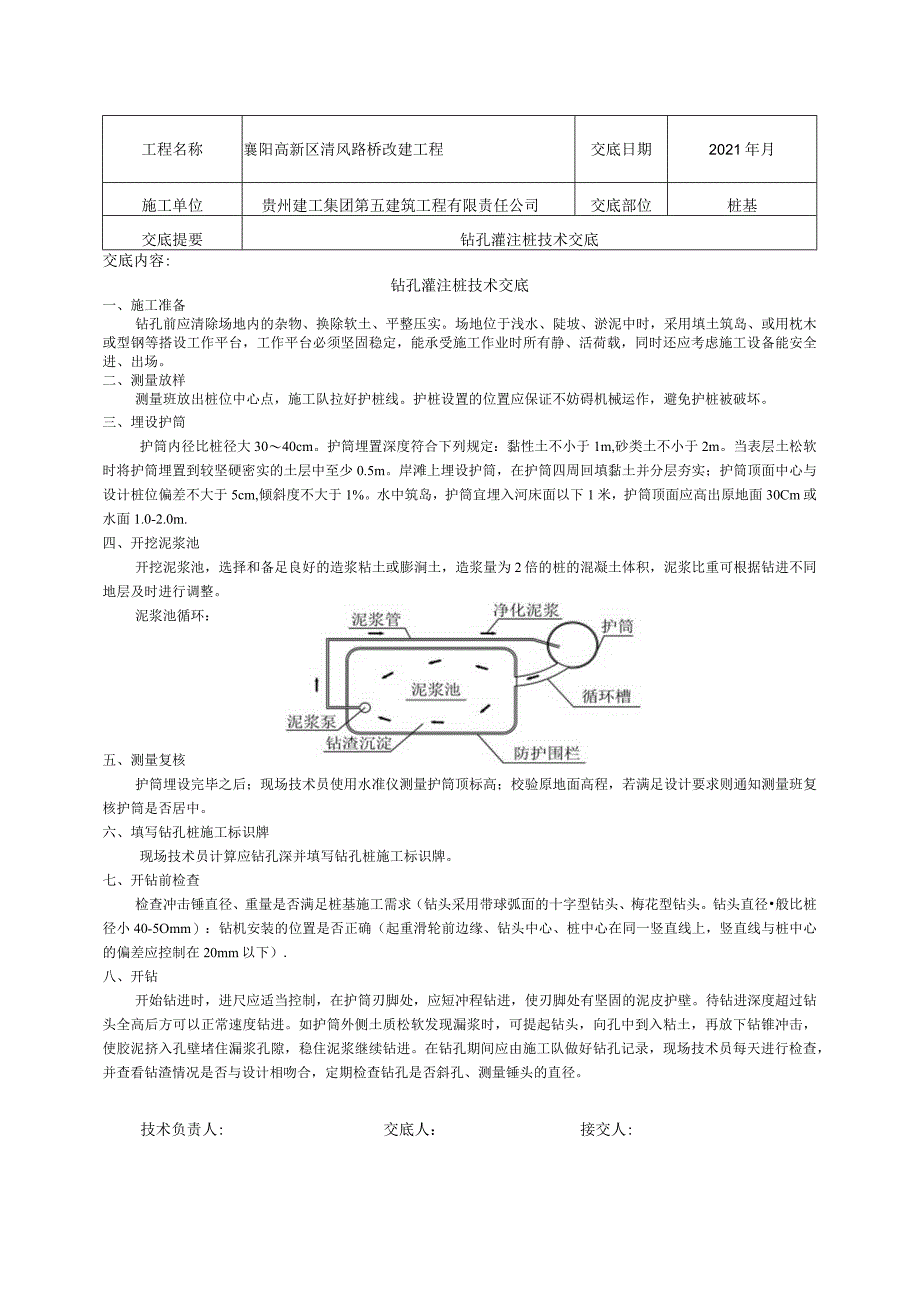

1、工程名称襄阳高新区清风路桥改建工程交底日期2021年月施工单位贵州建工集团第五建筑工程有限责任公司交底部位桩基交底提要钻孔灌注桩技术交底交底内容:钻孔灌注桩技术交底一、施工准备钻孔前应清除场地内的杂物、换除软土、平整压实。场地位于浅水、陡坡、淤泥中时,采用填土筑岛、或用枕木或型钢等搭设工作平台,工作平台必须坚固稳定,能承受施工作业时所有静、活荷载,同时还应考虑施工设备能安全进、出场。二、测量放样测量班放出桩位中心点,施工队拉好护桩线。护桩设置的位置应保证不妨碍机械运作,避免护桩被破坏。三、埋设护筒护筒内径比桩径大3040cm。护筒埋置深度符合下列规定:黏性土不小于1m,砂类土不小于2m。当表层
2、土松软时将护筒埋置到较坚硬密实的土层中至少0.5m。岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%。水中筑岛,护筒宜埋入河床面以下1米,护筒顶面应高出原地面30Cm或水面1.0-2.0m.四、开挖泥浆池开挖泥浆池,选择和备足良好的造浆粘土或膨涧土,造浆量为2倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整。泥浆池循环:五、测量复核护筒埋设完毕之后;现场技术员使用水准仪测量护筒顶标高;校验原地面高程,若满足设计要求则通知测量班复核护筒是否居中。六、填写钻孔桩施工标识牌现场技术员计算应钻孔深并填写钻孔桩施工标识牌。七、开钻前检查检查
3、冲击锤直径、重量是否满足桩基施工需求(钻头采用带球弧面的十字型钻头、梅花型钻头。钻头直径般比桩径小40-5Omm):钻机安装的位置是否正确(起重滑轮前边缘、钻头中心、桩中心在同一竖直线上,竖直线与桩中心的偏差应控制在20mm以下).八、开钻开始钻进时,进尺应适当控制,在护筒刃脚处,应短冲程钻进,使刃脚处有坚固的泥皮护壁。待钻进深度超过钻头全高后方可以正常速度钻进。如护筒外侧土质松软发现漏浆时,可提起钻头,向孔中到入粘土,再放下钻锥冲击,使胶泥挤入孔壁堵住漏浆孔隙,稳住泥浆继续钻进。在钻孔期间应由施工队做好钻孔记录,现场技术员每天进行检查,并查看钻渣情况是否与设计相吻合,定期检查钻孔是否斜孔、测量锤头的直径。技术负责人:交底人:接交人:
