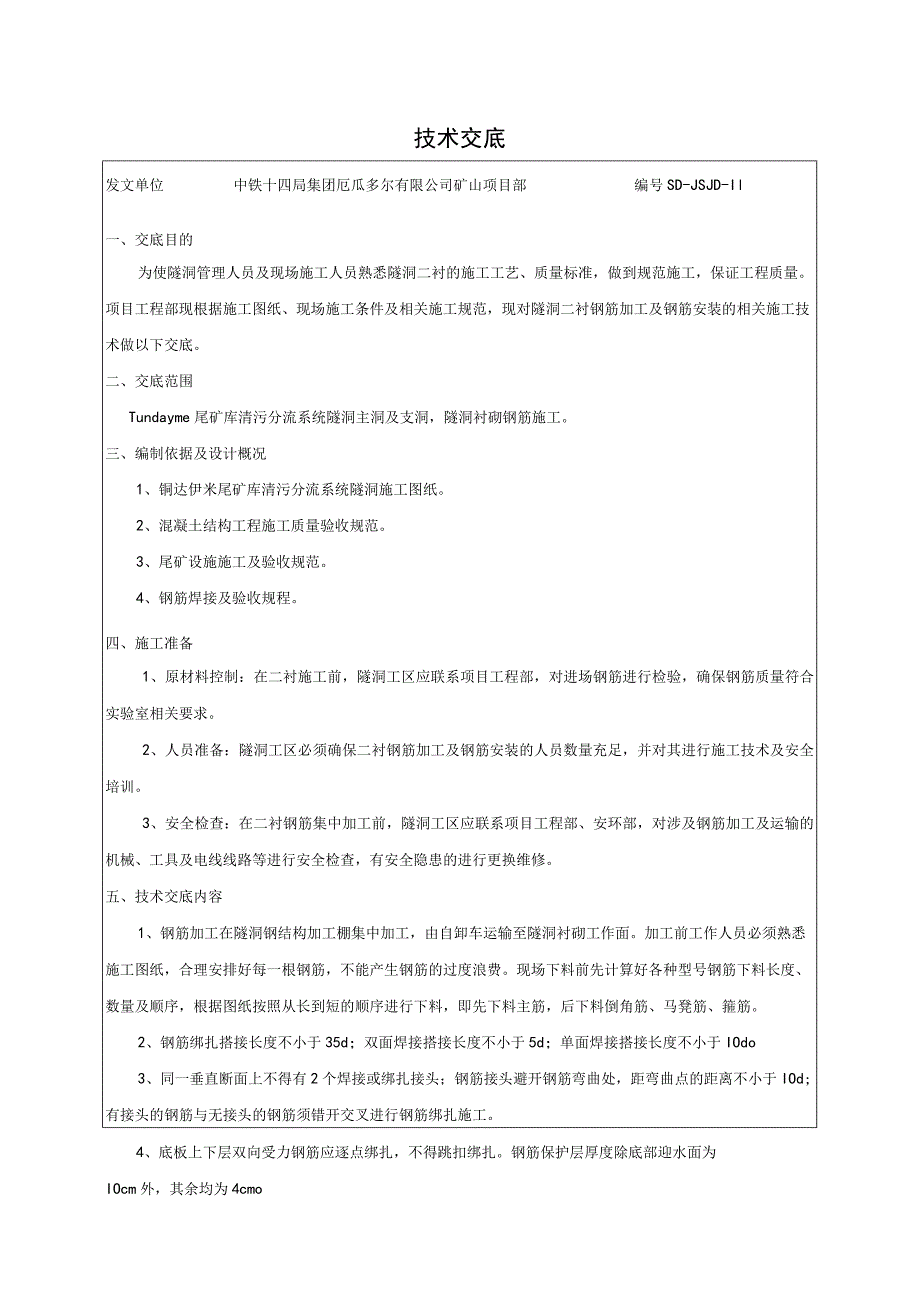

1、技术交底发文单位中铁十四局集团厄瓜多尔有限公司矿山项目部编号SD-JSJD-Il一、交底目的为使隧洞管理人员及现场施工人员熟悉隧洞二衬的施工工艺、质量标准,做到规范施工,保证工程质量。项目工程部现根据施工图纸、现场施工条件及相关施工规范,现对隧洞二衬钢筋加工及钢筋安装的相关施工技术做以下交底。二、交底范围Tundayme尾矿库清污分流系统隧洞主洞及支洞,隧洞衬砌钢筋施工。三、编制依据及设计概况1、铜达伊米尾矿库清污分流系统隧洞施工图纸。2、混凝土结构工程施工质量验收规范。3、尾矿设施施工及验收规范。4、钢筋焊接及验收规程。四、施工准备1、原材料控制:在二衬施工前,隧洞工区应联系项目工程部,对进

2、场钢筋进行检验,确保钢筋质量符合实验室相关要求。2、人员准备:隧洞工区必须确保二衬钢筋加工及钢筋安装的人员数量充足,并对其进行施工技术及安全培训。3、安全检查:在二衬钢筋集中加工前,隧洞工区应联系项目工程部、安环部,对涉及钢筋加工及运输的机械、工具及电线线路等进行安全检查,有安全隐患的进行更换维修。五、技术交底内容1、钢筋加工在隧洞钢结构加工棚集中加工,由自卸车运输至隧洞衬砌工作面。加工前工作人员必须熟悉施工图纸,合理安排好每一根钢筋,不能产生钢筋的过度浪费。现场下料前先计算好各种型号钢筋下料长度、数量及顺序,根据图纸按照从长到短的顺序进行下料,即先下料主筋,后下料倒角筋、马凳筋、箍筋。2、钢

3、筋绑扎搭接长度不小于35d;双面焊接搭接长度不小于5d;单面焊接搭接长度不小于IOdo3、同一垂直断面上不得有2个焊接或绑扎接头;钢筋接头避开钢筋弯曲处,距弯曲点的距离不小于IOd;有接头的钢筋与无接头的钢筋须错开交叉进行钢筋绑扎施工。4、底板上下层双向受力钢筋应逐点绑扎,不得跳扣绑扎。钢筋保护层厚度除底部迎水面为IOcm外,其余均为4cmo5、钢筋绑扎严格按照施工图纸进行绑扎,钢筋绑扎前将垫层顶面清理干净,并在垫层上用石蜡笔划好主筋、分布筋间距。按划好的间距进行钢筋绑扎。钢筋绑扎完成后在钢筋侧壁及底板下部绑好混凝土垫块,梅花式分布。6、钢筋绑扎时,扎丝扎头放在两层环形主筋之间,防止刮伤施工人

4、员。7、其余具体施工以现场技术人员指导及施工图纸为依据。六、钢筋安装质量要求序号检验项目允许偏差(单位:mm)1受力钢筋全长102横向分布钢筋间距203连接筋间距+204保护层厚度+55同一排中受力钢筋水平间距拱部+10边墙20七、注意事项1、施工时严格按照技术交底要求施工,施工完毕后保证工完料清,并将现场使用器具、剩余材料等全部转移至新开工作面处或按安环部要求集中存放。2、如在钢筋加工时出现钢筋过度浪费,或者在施工中出现质量安全环境等问题,项目部将根据具体情况进行酌情罚款。八、安全与环保施工作业人员作业时严格遵守相关操作规范及规程。加强安全教育,提而全体人员的安全意识,严禁违章作业。坚持班前

5、安全教育和检查。进入施工现场人员均配齐安全帽、工作服等劳保用品。机械作业时,注意周围施工人员安全。油料撒漏后立即按照安环部要求正确处理。操作前检查钢筋切割机、钢筋弯曲机、电焊机等电源开关及线路是否良好;焊接时必须佩戴面罩、耳罩等防护用品。钢筋切断机在切断钢筋工作时,手与刀口的距离不得小于15cm,严禁用手直接清除切口附近的断头和杂物。钢筋加工作业结束后,必须切断电焊机、切割机等电源,锁上开关箱。并检查作业周围场所,确认无危险隐患后方可离开。九、施工过程中,如有不明之处,请及时与项目工程部联系。附:隧洞钢筋安装相关施工图纸及清污分流隧洞钢筋安装里程分布表。日期工程部被交底人隧洞主洞钢筋安装里程分布表:序号里程钢筋安装类型100+8.39-00+12.39喇叭口200+12.39-00+22.39渐变段300+22.39-3+58.39A型43+58.39-5+93.99B型55+93.99-9+90.65C型69+90.65-22+28D型722+28-25+37.5E型825+37.5-25+45C型925+45-25+70E型隧洞支洞钢筋安装里程分布表:序号里程钢筋安装类型100+00-00+37E型200+37-2+28C型32+28-2+69E型42+69-2+79.94D型
