《技术交底 --11-2#模板工程-新模板配模.docx》由会员分享,可在线阅读,更多相关《技术交底 --11-2#模板工程-新模板配模.docx(2页珍藏版)》请在第壹文秘上搜索。

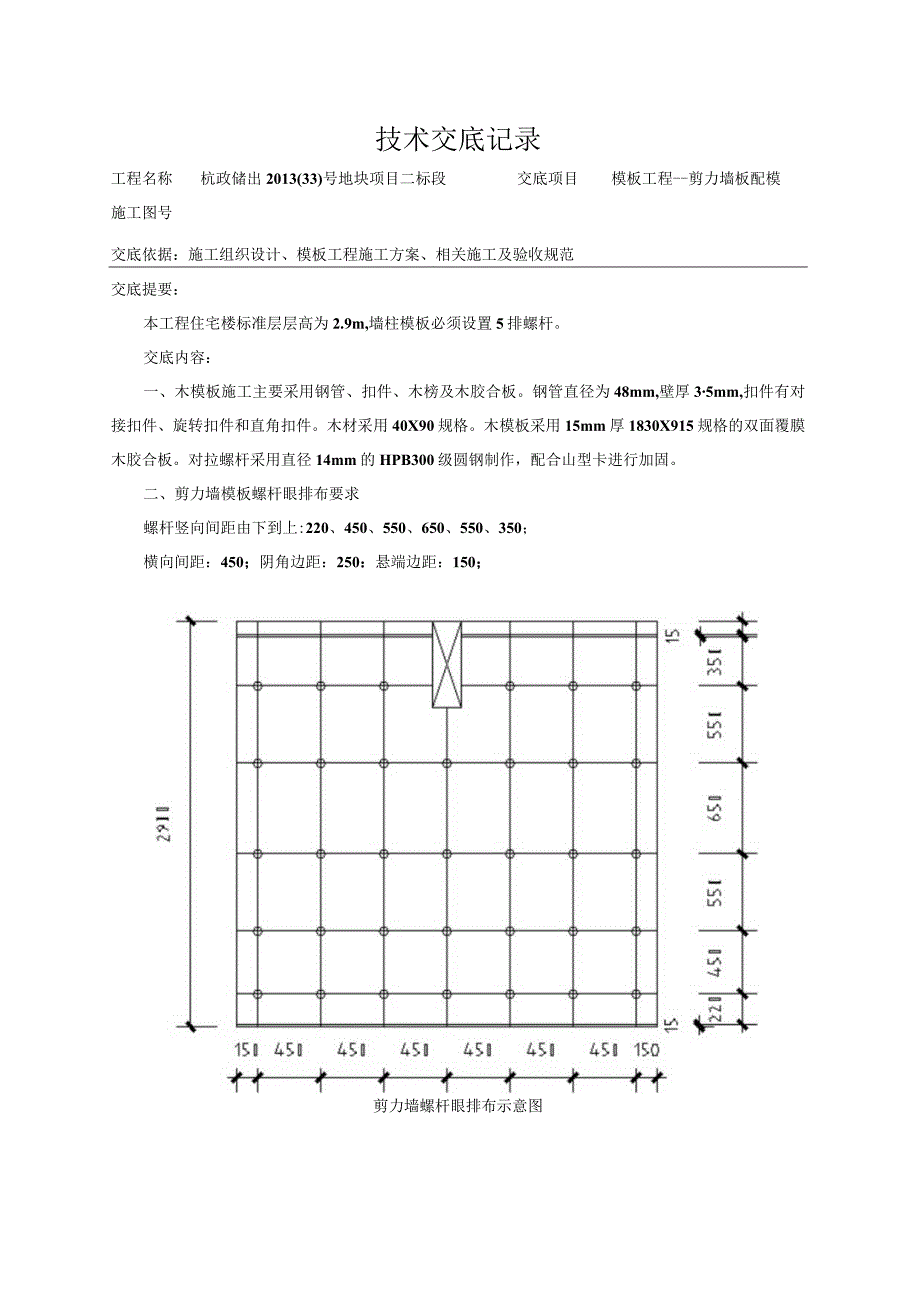

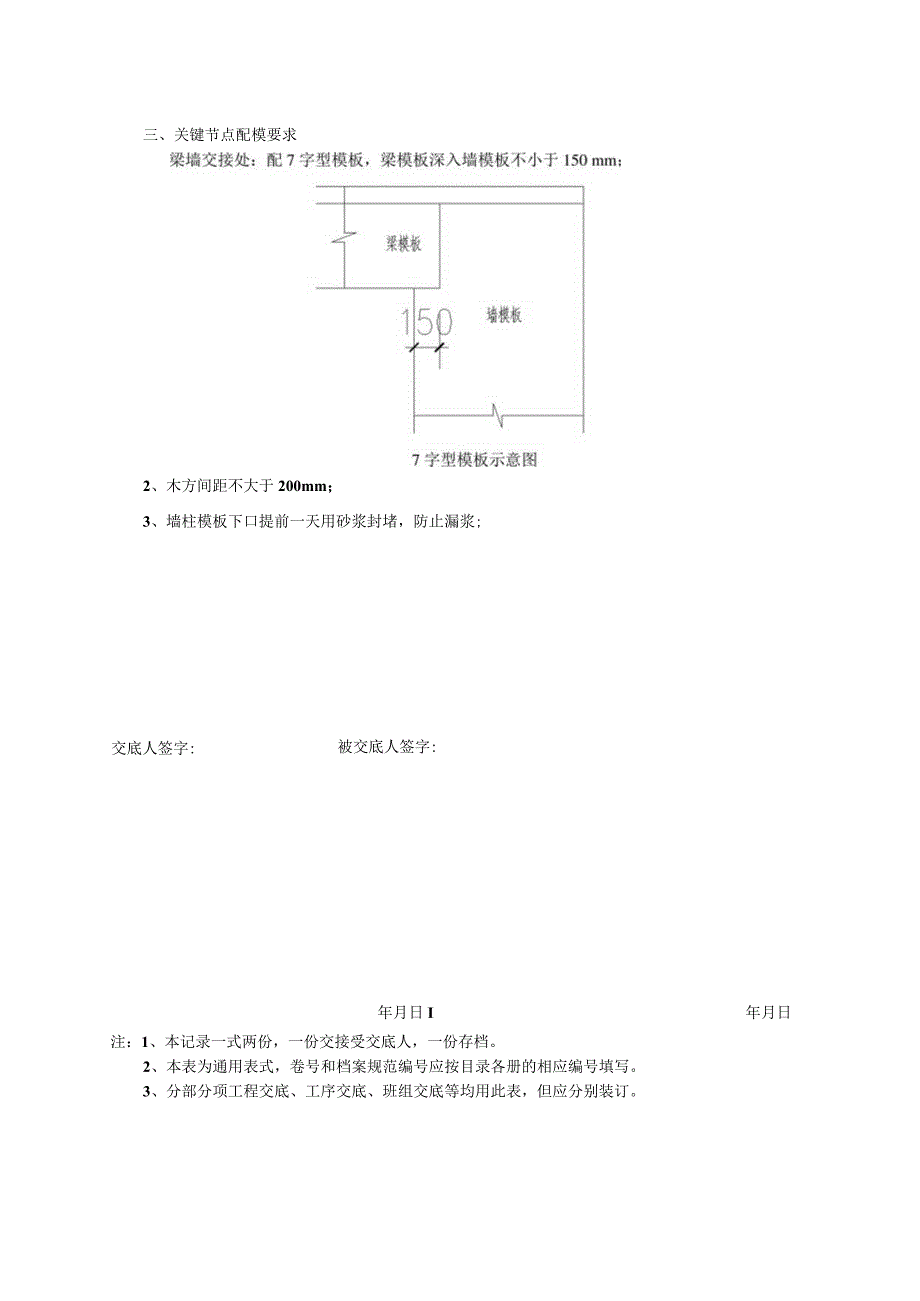

技术交底记录工程名称杭政储出2013(33)号地块项目二标段交底项目模板工程-剪力墙板配模施工图号交底依据:施工组织设计、模板工程施工方案、相关施工及验收规范交底提要:本工程住宅楼标准层层高为2.9m,墙柱模板必须设置5排螺杆。交底内容:一、木模板施工主要采用钢管、扣件、木榜及木胶合板。钢管直径为48mm,壁厚35mm,扣件有对接扣件、旋转扣件和直角扣件。木材采用40X90规格。木模板采用15mm厚1830X915规格的双面覆膜木胶合板。对拉螺杆采用直径14mm的HPB300级圆钢制作,配合山型卡进行加固。二、剪力墙模板螺杆眼排布要求螺杆竖向间距由下到上:220、450、550、650、550、350;横向间距:450;阴角边距:250:悬端边距:150;剪力墙螺杆眼排布示意图三、关键节点配模要求2、木方间距不大于200mm;3、墙柱模板下口提前一天用砂浆封堵,防止漏浆;交底人签字:被交底人签字:年月日I年月日注:1、本记录一式两份,一份交接受交底人,一份存档。2、本表为通用表式,卷号和档案规范编号应按目录各册的相应编号填写。3、分部分项工程交底、工序交底、班组交底等均用此表,但应分别装订。
