港口湾水库工程施工总平面布置方案.docx

上传人:p** 文档编号:533099 上传时间:2023-10-17 格式:DOCX 页数:28 大小:65.11KB
下载 相关 举报
港口湾水库工程施工总平面布置方案.docx_第1页
第1页 / 共28页
港口湾水库工程施工总平面布置方案.docx_第2页
第2页 / 共28页
港口湾水库工程施工总平面布置方案.docx_第3页
第3页 / 共28页
港口湾水库工程施工总平面布置方案.docx_第4页
第4页 / 共28页
港口湾水库工程施工总平面布置方案.docx_第5页
第5页 / 共28页
港口湾水库工程施工总平面布置方案.docx_第6页
第6页 / 共28页
港口湾水库工程施工总平面布置方案.docx_第7页
第7页 / 共28页
港口湾水库工程施工总平面布置方案.docx_第8页
第8页 / 共28页
港口湾水库工程施工总平面布置方案.docx_第9页
第9页 / 共28页
港口湾水库工程施工总平面布置方案.docx_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《港口湾水库工程施工总平面布置方案.docx》由会员分享,可在线阅读,更多相关《港口湾水库工程施工总平面布置方案.docx(28页珍藏版)》请在第壹文秘上搜索。

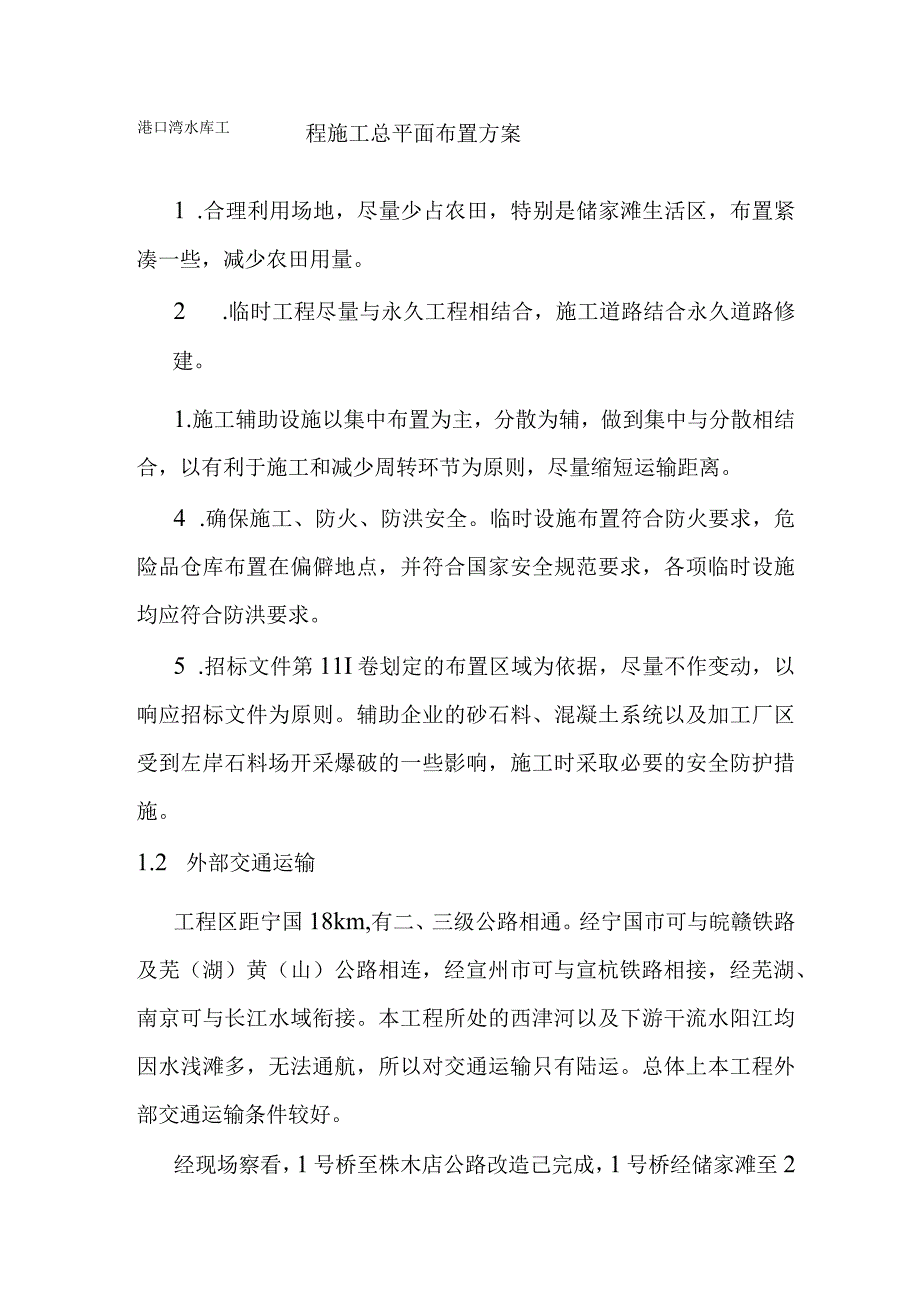

1、港口湾水库工程施工总平面布置方案1 .合理利用场地,尽量少占农田,特别是储家滩生活区,布置紧凑一些,减少农田用量。2 .临时工程尽量与永久工程相结合,施工道路结合永久道路修建。1.施工辅助设施以集中布置为主,分散为辅,做到集中与分散相结合,以有利于施工和减少周转环节为原则,尽量缩短运输距离。4 .确保施工、防火、防洪安全。临时设施布置符合防火要求,危险品仓库布置在偏僻地点,并符合国家安全规范要求,各项临时设施均应符合防洪要求。5 .招标文件第11I卷划定的布置区域为依据,尽量不作变动,以响应招标文件为原则。辅助企业的砂石料、混凝土系统以及加工厂区受到左岸石料场开采爆破的一些影响,施工时采取必要

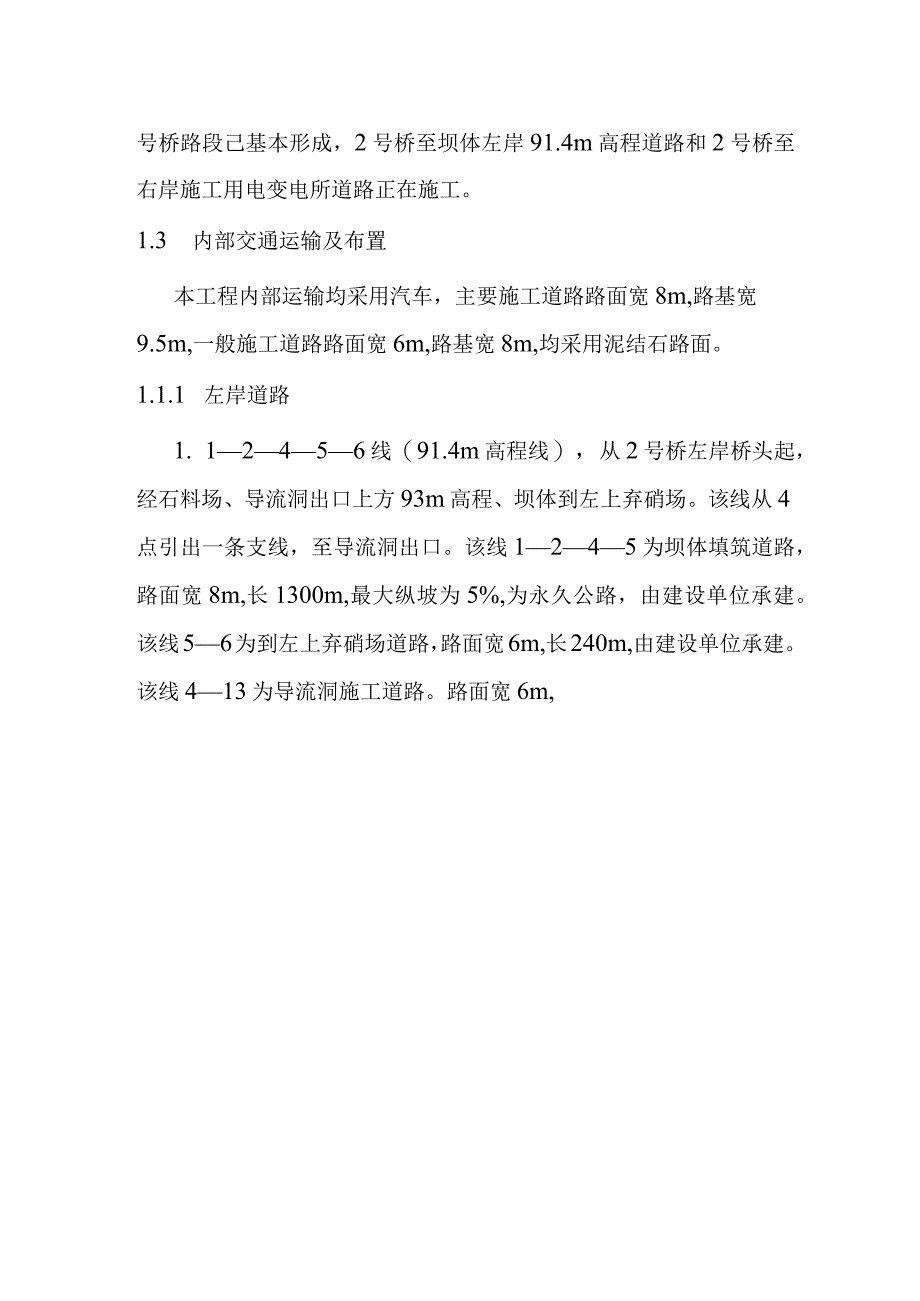

2、的安全防护措施。1.2 外部交通运输工程区距宁国18km,有二、三级公路相通。经宁国市可与皖赣铁路及芜(湖)黄(山)公路相连,经宣州市可与宣杭铁路相接,经芜湖、南京可与长江水域衔接。本工程所处的西津河以及下游干流水阳江均因水浅滩多,无法通航,所以对交通运输只有陆运。总体上本工程外部交通运输条件较好。经现场察看,1号桥至株木店公路改造己完成,1号桥经储家滩至2号桥路段己基本形成,2号桥至坝体左岸91.4m高程道路和2号桥至右岸施工用电变电所道路正在施工。1.3 内部交通运输及布置本工程内部运输均采用汽车,主要施工道路路面宽8m,路基宽9.5m,一般施工道路路面宽6m,路基宽8m,均采用泥结石路面

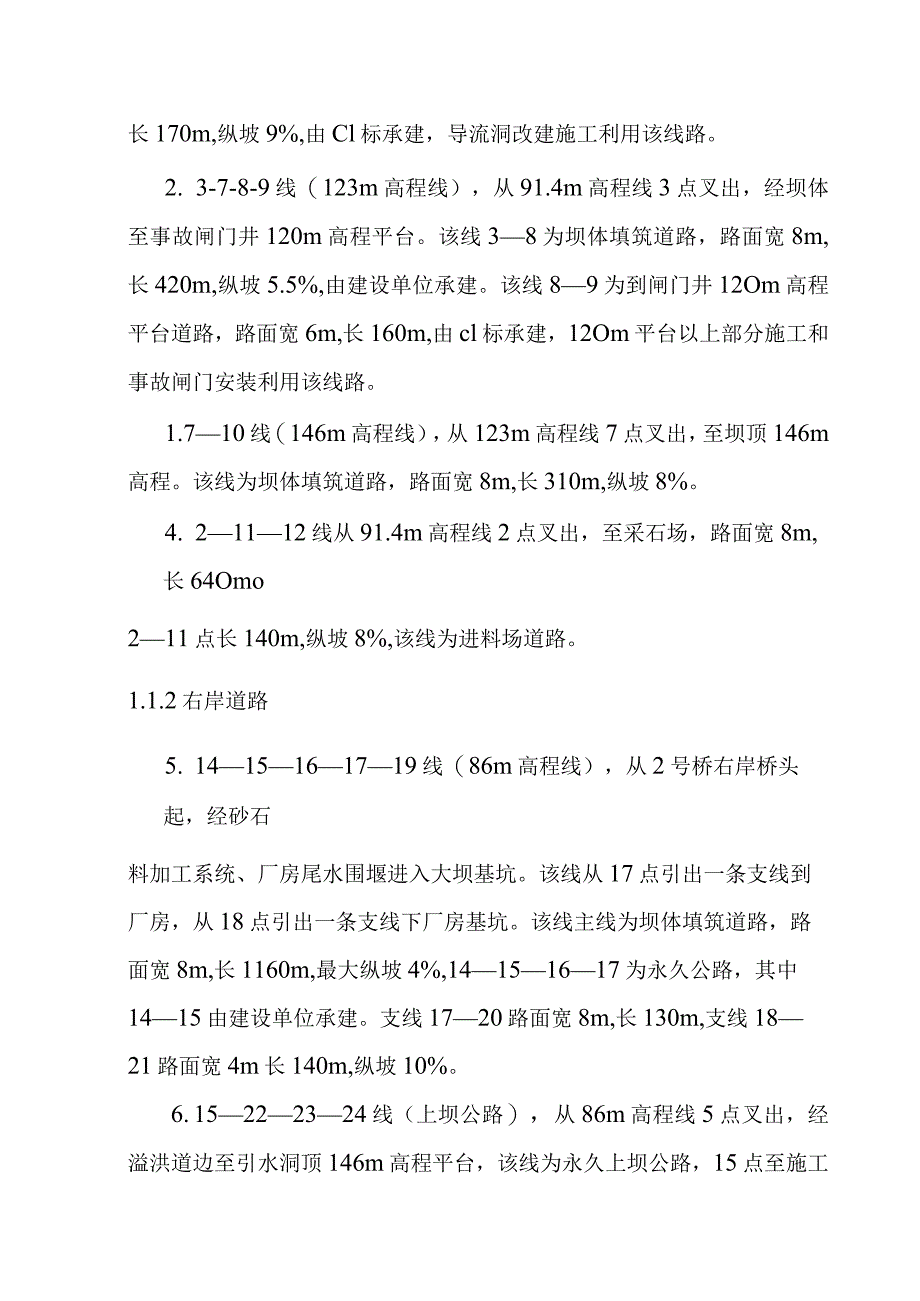

3、。1.1.1 左岸道路1. 12456线(91.4m高程线),从2号桥左岸桥头起,经石料场、导流洞出口上方93m高程、坝体到左上弃硝场。该线从4点引出一条支线,至导流洞出口。该线1245为坝体填筑道路,路面宽8m,长1300m,最大纵坡为5%,为永久公路,由建设单位承建。该线56为到左上弃硝场道路,路面宽6m,长240m,由建设单位承建。该线413为导流洞施工道路。路面宽6m,长170m,纵坡9%,由Cl标承建,导流洞改建施工利用该线路。2. 3-7-8-9线(123m高程线),从91.4m高程线3点叉出,经坝体至事故闸门井120m高程平台。该线38为坝体填筑道路,路面宽8m,长420m,纵坡

4、5.5%,由建设单位承建。该线89为到闸门井12Om高程平台道路,路面宽6m,长160m,由cl标承建,12Om平台以上部分施工和事故闸门安装利用该线路。1.710线(146m高程线),从123m高程线7点叉出,至坝顶146m高程。该线为坝体填筑道路,路面宽8m,长310m,纵坡8%。4. 21112线从91.4m高程线2点叉出,至采石场,路面宽8m,长64Omo211点长140m,纵坡8%,该线为进料场道路。1.1.2右岸道路5. 1415161719线(86m高程线),从2号桥右岸桥头起,经砂石料加工系统、厂房尾水围堰进入大坝基坑。该线从17点引出一条支线到厂房,从18点引出一条支线下厂房

5、基坑。该线主线为坝体填筑道路,路面宽8m,长1160m,最大纵坡4%,14151617为永久公路,其中1415由建设单位承建。支线1720路面宽8m,长130m,支线1821路面宽4m长140m,纵坡10%。6. 15222324线(上坝公路),从86m高程线5点叉出,经溢洪道边至引水洞顶146m高程平台,该线为永久上坝公路,15点至施工变电所由建设单位承建。152223路面宽8m,长590m,最大纵坡9%,2324路面宽5m,长300m,最大纵坡8%。该线施工期主要承担引水洞和溢洪道施工任务。7. 222526线(105m高程线),从上坝公路22点叉出,经溢洪道、坝体至引水洞进口100m高程

6、,路面宽8m,长560m,最大纵坡6%,该线为坝体填筑道路,亦为引水洞和溢洪道施工道路。8. 242527线,从105线叉出至溢洪道口127m开挖平台,路宽8m,长200m,纵坡7.5%。该线为溢洪道开挖施工道路。9. 242830线,从15222324线端部24点接出,经28点盘至坝前上游围堰,其中从29点引出一条支线至引水洞口100m高程。该线路面宽6m,长730m,纵坡8%。该线主要承担坝趾黏土铺盖及引水洞混凝土施工任务。1.1.2施工道路汇总表(见表31)表3施工道路汇总表序11名称宽度长度挖方填方砌r-泥结石蹄备注-4左岸道路11245861300240建设单位承建Cl标承建线(91

7、.0m高2378线/1CC-工匚I8.0420建设单位承支线896.0160Cl标承建37IO线/1/,工匚I8.03101984248042118.026016642080右岸道路114151619线支线1720支线18-2184130140400010405602152223(上坝公路)5点至变电所由建设单位1522238.0590180047202324线5.03004000150032428306.0730372043804222526线8.056014800448052527线8.020080Q1600*3132线1.559066002065(到炸药库)751012508442361

8、85注:表明括号内的数字为上坝高程1.4 石料场选择根据招标文件确定,坝体填筑主石料场选择在左岸坝址下游距坝轴线约780816m,处山坡坡度30。-40,高程从90145m,无效层厚一般0.53m,局部厚4m。此外,在右岸2号桥下游约3080m,高程85130m范围内作为备用料场,地表无效层厚l2m。主石料场左岸上坝距离约1.0km,右岸上坝距离约1.8kmo备用料场左岸上坝距离约1.5km,右岸上坝距离约.14km.1.5 堆料场布置堆料场包括弃料场和坝体填筑暂存料场。根据土石方平衡计算,枢纽土石方开挖总量120.46万11(自然方),暂存量35.68万113(松方),弃方57万m3,以此堆

9、料场作如下布置。.1.左上弃硝场,该弃碓场上游左岸,距坝址400m,面积IloOOm2。可弃硝5.5万m3。2.右下弃硝场,该场地在大坝下游右岸,地面高程81.6m左右,平均宽度55m,弃硝容量10万m3,弃硝面填至86m高程。1.2号桥下弃碓场,该场在2号桥左岸上游150m处,面积0.9m2,平均高程84m左右,弃硝容量3万nr3,弃硝面填至87m高程。4 .2号桥下弃磴场,该场地在2号桥左岸下游滩地上,长650m,平均宽度38m,面积2.45万m2,地面平均高程78m左右,弃硝容量16万r3,弃碓面与进场公路齐平。5 .储家滩弃料场,该弃磴场在坝下游3km,为沿河滩地,弃磴量为21万m3。

10、6 .右下86m高程暂存料场,该料场在右下弃料场86m高程场地上,面积650Om2。7 .2号桥下暂存料场,该料场在2号桥下弃硝场上,除中部长15Om作为停车场外,其余部分均作为暂存料场,面积2.0万m2。1.6施工辅助企业1.6.1 砂石料系统天然砂石料场选取港口湾料场为主料场、葛村料场为辅助料场,距筛分厂距离分别为4.5km和7.0km。系统由骨料加工系统和葛村筛分系统组成。骨料加工系统布置在坝址右岸下游40Om处,高程86.0m的场地上,为系统的主要部分。葛村筛分系统主要筛取砂和小骨料,补充骨料加工系统砂和小骨料的不足。系统毛料开采强度600t台班,月生产能力15003筛分厂生产能力10

11、0th,净料堆场容量750Om3。详细布置及说明见第10章砂石料系统。1.6.2 混凝土系统布置在骨料加工系统边上,混凝土拌合楼生产能力25m3h,水泥总储量3503粉煤灰总储量150t。详细布置及说明见第11章混凝土系统。1.6.3 垫层料开采与备制轧石系统布置在砂石料系统边上,安装PE400和PE250鄂式破碎机各一台,生产能力35th,垫层料堆场容量3000m3o详细布置及说明见第10章砂石料系统。164机械设备综合修理厂因本工程机械设备较多,有汽车、重机、开挖设备,坝体碾压设备、砂石料加工、混凝土生产设备等,数量较多,品种较多,但考虑到各种机械设备施用年限不长,所以工地不考虑安排大修,

12、各种机械设备进点前都必须大修保养后进场,工地只考虑进行中、小修和正常维修保养任务,设置机械设备综合修理厂。机械设备综合修理厂布置在2号桥左岸下游20Om处,进场公路左侧。在综合修理厂对面弃硝场上设置重机、汽车停车场,停车场长150m,宽30m,面积4500m2,机械设备综合修理厂布置见旋工总平面布置图(附图1)。1.6.5 综合加工综合加工厂主要有钢筋加工厂,木工加工厂,钢管制作厂,混凝土予制厂等,该工程钢筋总量约18613其中导流隧洞Cl标82t;发电引水洞钢管制作162.8t;混凝土予制件主要是厂房及开关站有,总的混凝土预制数量不多。综合加工厂布置在右岸坝下游250m处86m高程的弃磴回填

13、场地上,面积1.0万m2。1.6.6 仓库主要有机械设备配件库、水泥库、综合仓库、劳保库、轮胎库以及火工材料库等,大部分仓库在2号桥上弃磴场上,爆破器材库布置在储家滩山番里,水泥库布置在混凝土拌合站边。1.6.7 其他临设1.生产办公设施生产办公总部设在储家滩生活区,坝区设置现场办公室和调度室,位置布置在2号桥上弃硝场上,见施工总平面布置图,结构形式和面积见表32。2.材料试验室在工地设置材料试验室,主要进行钢材、砂石料、水泥等建筑材料的质量控制和试验以及混凝土和土工等试验。试验室布置在2号桥上弃硝场上,见施工总平面布置图,结构形式和面积见表3-2。1.6.8施工生产用房面积和结构形式表32施工生产用房面积和结构形式序f名称面积结构形式备注机械设备综合修6991修理车间300轻钢结构、石棉瓦、2金工车间84竹、石棉瓦3直流电工间42竹、石棉瓦4镀金工向42竹、石棉瓦5轮胎修补间42竹、石棉瓦6综合修理间63竹、石棉瓦7办公室42砖、芦席油毡8工具问兼休息室42砖、芦席油毡9停车场450010洗车场15X1混凝土地坪C20、厚11氧气库21竹、石棉瓦12乙快库21竹、石棉瓦钢筋加工厂1891钢筋加工车间147竹、石棉瓦2钢筋放样计算间21竹、石棉瓦3工具间兼休息室21砖、芦席油毡二木工厂1261木工加工车间105竹、石棉瓦2工具房兼休息间21砖、芦

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
