联锁块铺设(模板)模板.docx

上传人:p** 文档编号:539074 上传时间:2023-10-19 格式:DOCX 页数:5 大小:62.90KB
下载 相关 举报
联锁块铺设(模板)模板.docx_第1页
第1页 / 共5页
联锁块铺设(模板)模板.docx_第2页
第2页 / 共5页
联锁块铺设(模板)模板.docx_第3页
第3页 / 共5页
联锁块铺设(模板)模板.docx_第4页
第4页 / 共5页
联锁块铺设(模板)模板.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《联锁块铺设(模板)模板.docx》由会员分享,可在线阅读,更多相关《联锁块铺设(模板)模板.docx(5页珍藏版)》请在第壹文秘上搜索。

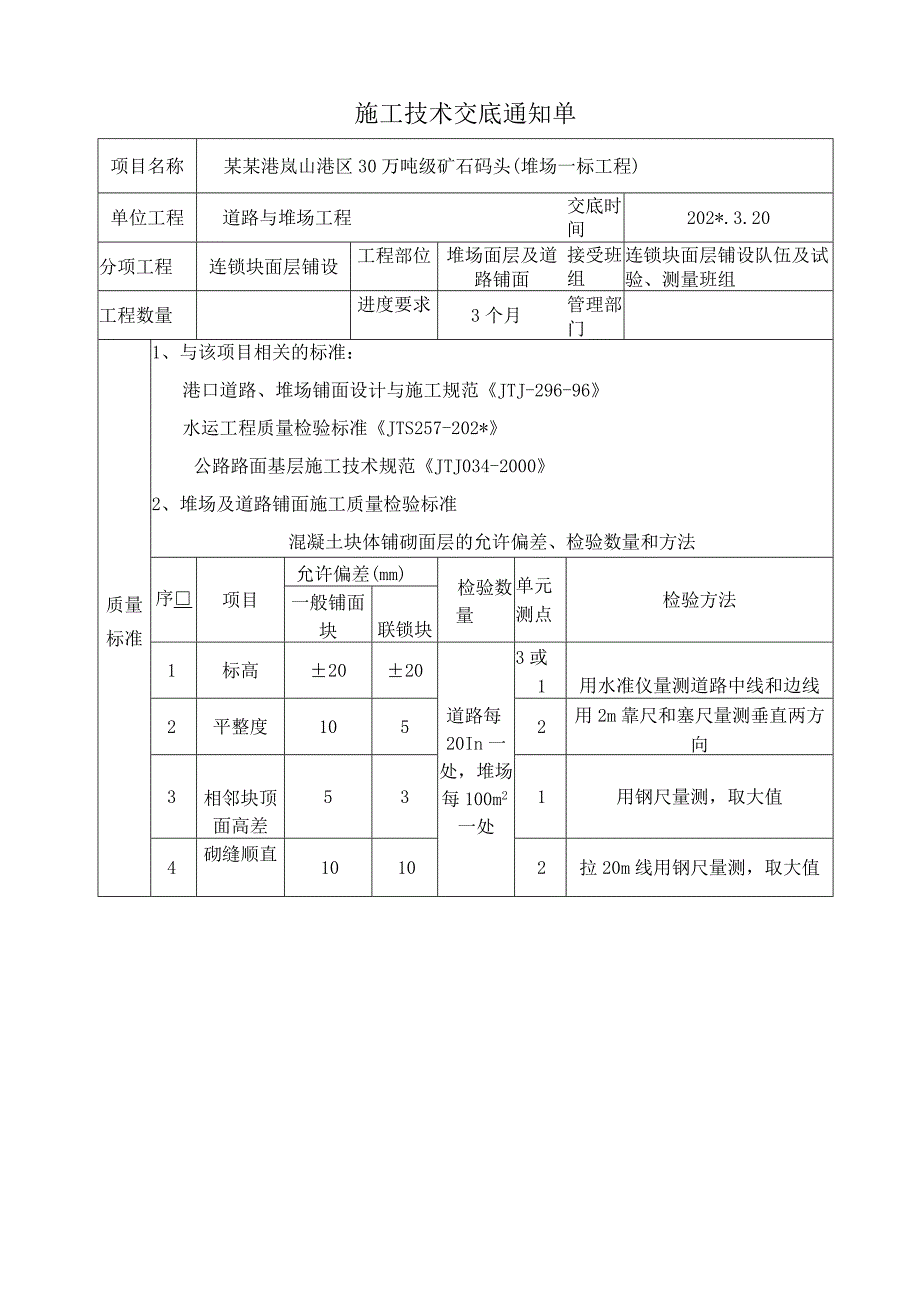

1、施工技术交底通知单项目名称某某港岚山港区30万吨级矿石码头(堆场一标工程)单位工程道路与堆场工程交底时间202*.3.20分项工程连锁块面层铺设工程部位堆场面层及道路铺面接受班组连锁块面层铺设队伍及试验、测量班组工程数量进度要求3个月管理部门质量标准1、与该项目相关的标准:港口道路、堆场铺面设计与施工规范JTJ-296-96水运工程质量检验标准JTS257-202*公路路面基层施工技术规范JTJ034-20002、堆场及道路铺面施工质量检验标准混凝土块体铺砌面层的允许偏差、检验数量和方法序项目允许偏差(mm)检验数量单元测点检验方法一般铺面块联锁块1标高2020道路每20In一处,堆场每100

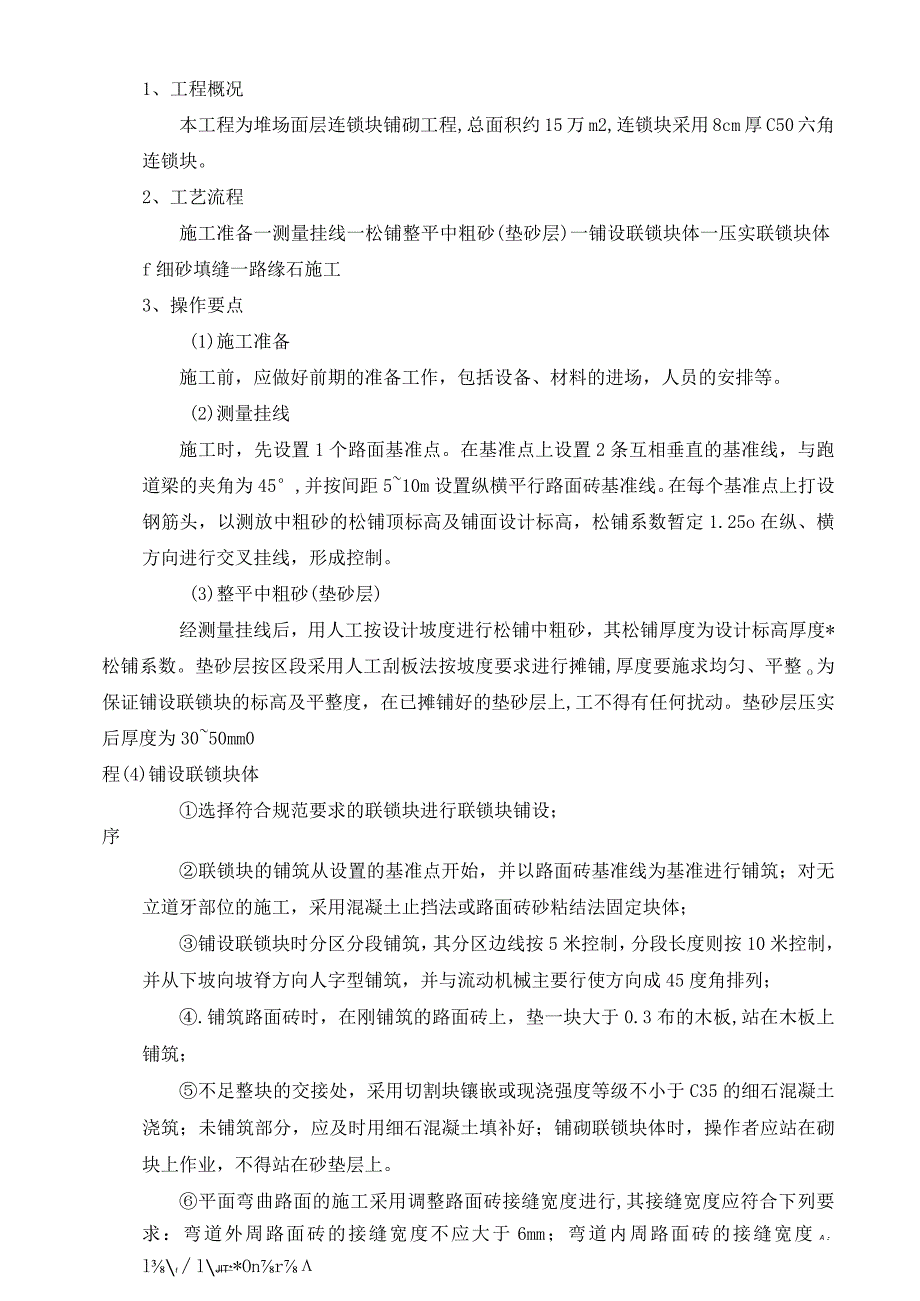

2、m2一处3或1用水准仪量测道路中线和边线2平整度1052用2m靠尺和塞尺量测垂直两方向3相邻块顶面高差531用钢尺量测,取大值4砌缝顺直10102拉20m线用钢尺量测,取大值1、工程概况本工程为堆场面层连锁块铺砌工程,总面积约15万m2,连锁块采用8cm厚C50六角连锁块。2、工艺流程施工准备一测量挂线一松铺整平中粗砂(垫砂层)一铺设联锁块体一压实联锁块体f细砂填缝一路缘石施工3、操作要点(1)施工准备施工前,应做好前期的准备工作,包括设备、材料的进场,人员的安排等。(2)测量挂线施工时,先设置1个路面基准点。在基准点上设置2条互相垂直的基准线,与跑道梁的夹角为45,并按间距510m设置纵横平

3、行路面砖基准线。在每个基准点上打设钢筋头,以测放中粗砂的松铺顶标高及铺面设计标高,松铺系数暂定1.25o在纵、横方向进行交叉挂线,形成控制。(3)整平中粗砂(垫砂层)经测量挂线后,用人工按设计坡度进行松铺中粗砂,其松铺厚度为设计标高厚度*松铺系数。垫砂层按区段采用人工刮板法按坡度要求进行摊铺,厚度要施求均匀、平整o为保证铺设联锁块的标高及平整度,在已摊铺好的垫砂层上,工不得有任何扰动。垫砂层压实后厚度为3050mm0程(4)铺设联锁块体选择符合规范要求的联锁块进行联锁块铺设;序联锁块的铺筑从设置的基准点开始,并以路面砖基准线为基准进行铺筑;对无立道牙部位的施工,采用混凝土止挡法或路面砖砂粘结法

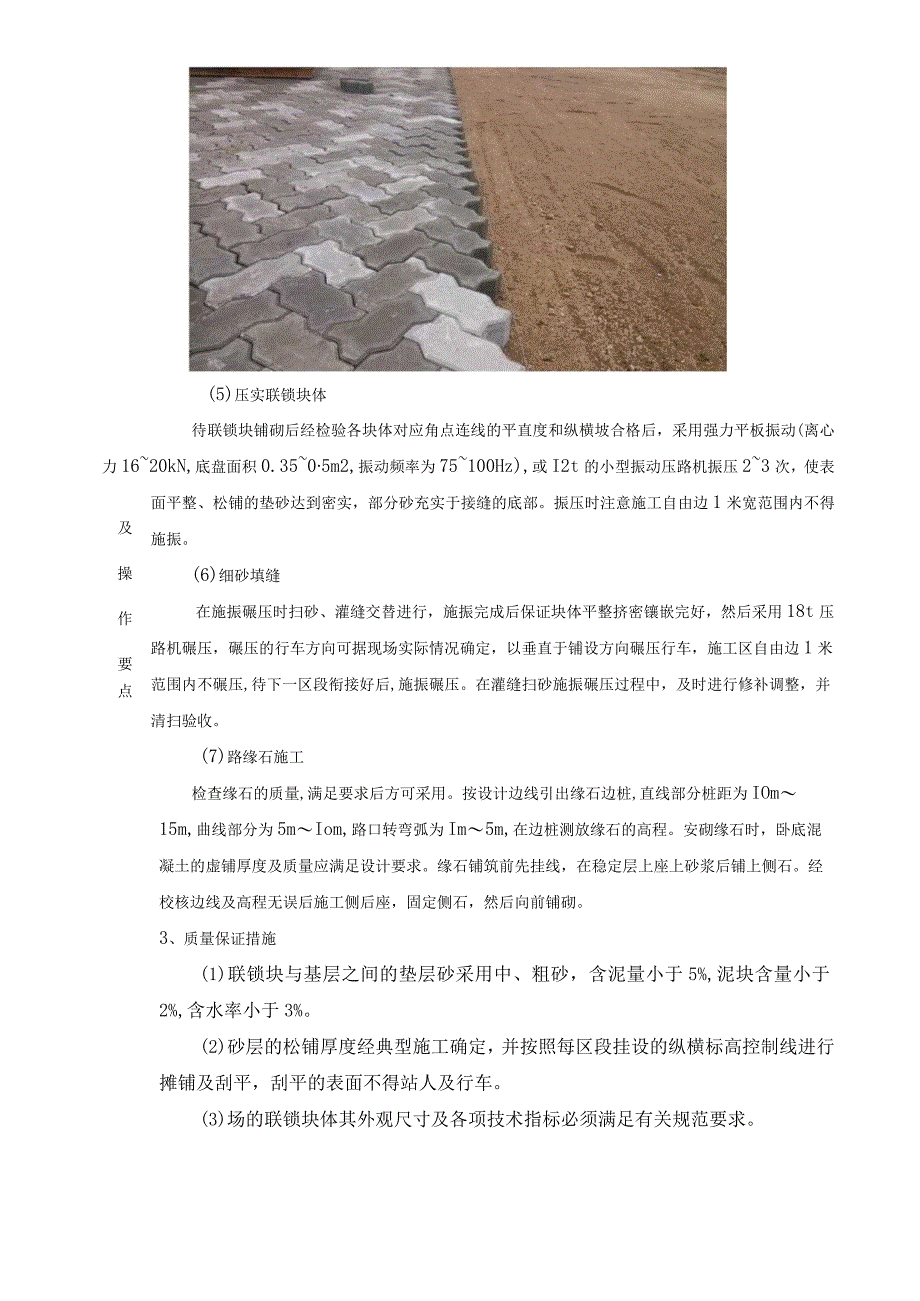

4、固定块体;铺设联锁块时分区分段铺筑,其分区边线按5米控制,分段长度则按10米控制,并从下坡向坡脊方向人字型铺筑,并与流动机械主要行使方向成45度角排列;.铺筑路面砖时,在刚铺筑的路面砖上,垫一块大于0.3布的木板,站在木板上铺筑;不足整块的交接处,采用切割块镶嵌或现浇强度等级不小于C35的细石混凝土浇筑;未铺筑部分,应及时用细石混凝土填补好;铺砌联锁块体时,操作者应站在砌块上作业,不得站在砂垫层上。平面弯曲路面的施工采用调整路面砖接缝宽度进行,其接缝宽度应符合下列要求:弯道外周路面砖的接缝宽度不应大于6mm;弯道内周路面砖的接缝宽度A:ltlJlT*Onr(5)压实联锁块体及操作要 点待联锁块

5、铺砌后经检验各块体对应角点连线的平直度和纵横坡合格后,采用强力平板振动(离心力1620kN,底盘面积0.3505m2,振动频率为75100Hz),或I2t的小型振动压路机振压23次,使表面平整、松铺的垫砂达到密实,部分砂充实于接缝的底部。振压时注意施工自由边1米宽范围内不得施振。(6)细砂填缝在施振碾压时扫砂、灌缝交替进行,施振完成后保证块体平整挤密镶嵌完好,然后采用18t压路机碾压,碾压的行车方向可据现场实际情况确定,以垂直于铺设方向碾压行车,施工区自由边1米范围内不碾压,待下一区段衔接好后,施振碾压。在灌缝扫砂施振碾压过程中,及时进行修补调整,并清扫验收。(7)路缘石施工检查缘石的质量,满

6、足要求后方可采用。按设计边线引出缘石边桩,直线部分桩距为IOm15m,曲线部分为5mIom,路口转弯弧为Im5m,在边桩测放缘石的高程。安砌缘石时,卧底混凝土的虚铺厚度及质量应满足设计要求。缘石铺筑前先挂线,在稳定层上座上砂浆后铺上侧石。经校核边线及高程无误后施工侧后座,固定侧石,然后向前铺砌。3、质量保证措施(1)联锁块与基层之间的垫层砂采用中、粗砂,含泥量小于5%,泥块含量小于2%,含水率小于3%。(2)砂层的松铺厚度经典型施工确定,并按照每区段挂设的纵横标高控制线进行摊铺及刮平,刮平的表面不得站人及行车。(3)场的联锁块体其外观尺寸及各项技术指标必须满足有关规范要求。(4)砌块垫层采用中

7、粗砂,厚度30mm,用刮刀刮平,厚度要求均匀平整(中粗砂应进筛)。(5)砖码放时必须轻拿轻放,码放整齐铺设联锁块时,严格按照挂线控制其坡度及平整度。(6)铺砌转弯处,需用特殊规格尺寸砌块或采用切割机切割。(7)铺砌后再用压路机稳压2-3遍,以达到所需平整度,排水坡度和标高必须符合设计标高,用扫刷工具将黄砂填满块间隙处,然后再稳压一次,最后将多余黄砂扫除干净。职业健康安全环保技术措施一、安全保证措施1、设立专职安全员,及时纠正和消除施工中出现的不安全苗头。2、对施工人员定期进行安全教育和安全知识的考核。3、工地设立明显的安全警示牌和安全注意事项宣传栏。4、各类机械设备操作人员必须持证上岗,无证人

8、员或非本机人员不得上机操作。5、场内的电路布置要规范化,电器开关设在防雨防晒的电器箱柜内,距离地面不小于1.5mo二、环境保护措施在施工过程中,除应严格遵守部颁技术规范、料场管理和设计说明环境保护规定条文外,还实行以下具体施工措施:1、对废油、废水、废渣按指定地点排放,以避免污染空气和水源。2、施工便道注意经常维护,防止雨水破坏道路。3、下班后各种施工机械车辆按指定的停车场地停放整齐。4、实行环保目标责任制,以加强检查和监控,制定有效措施防止各种污染,改善施工现场环境。主要附件设计图纸施工图施工方案项目负责人技术负责人安全员质检员交底人班组签认序号姓名工种序号姓名工种安全生产十项注意事项:一、

9、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 幼儿/小学教育 > 爱心教育

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
