房地产开发项目公司的工程进度控制及管理办法.docx

上传人:p** 文档编号:541763 上传时间:2023-10-21 格式:DOCX 页数:3 大小:14.94KB
下载 相关 举报
房地产开发项目公司的工程进度控制及管理办法.docx_第1页
第1页 / 共3页
房地产开发项目公司的工程进度控制及管理办法.docx_第2页
第2页 / 共3页
房地产开发项目公司的工程进度控制及管理办法.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《房地产开发项目公司的工程进度控制及管理办法.docx》由会员分享,可在线阅读,更多相关《房地产开发项目公司的工程进度控制及管理办法.docx(3页珍藏版)》请在第壹文秘上搜索。

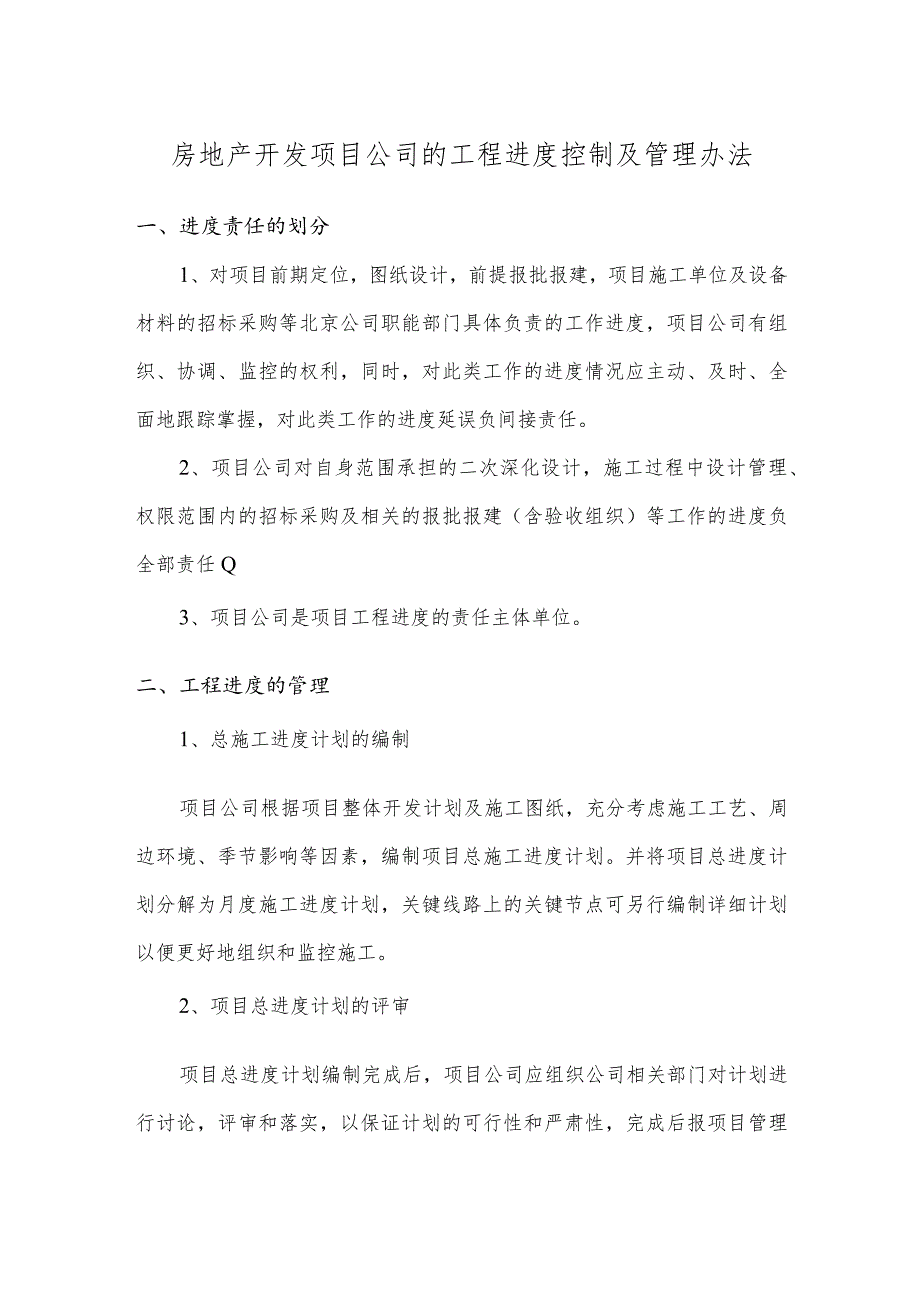

1、房地产开发项目公司的工程进度控制及管理办法一、进度责任的划分1、对项目前期定位,图纸设计,前提报批报建,项目施工单位及设备材料的招标采购等北京公司职能部门具体负责的工作进度,项目公司有组织、协调、监控的权利,同时,对此类工作的进度情况应主动、及时、全面地跟踪掌握,对此类工作的进度延误负间接责任。2、项目公司对自身范围承担的二次深化设计,施工过程中设计管理、权限范围内的招标采购及相关的报批报建(含验收组织)等工作的进度负全部责任Q3、项目公司是项目工程进度的责任主体单位。二、工程进度的管理1、总施工进度计划的编制项目公司根据项目整体开发计划及施工图纸,充分考虑施工工艺、周边环境、季节影响等因素,

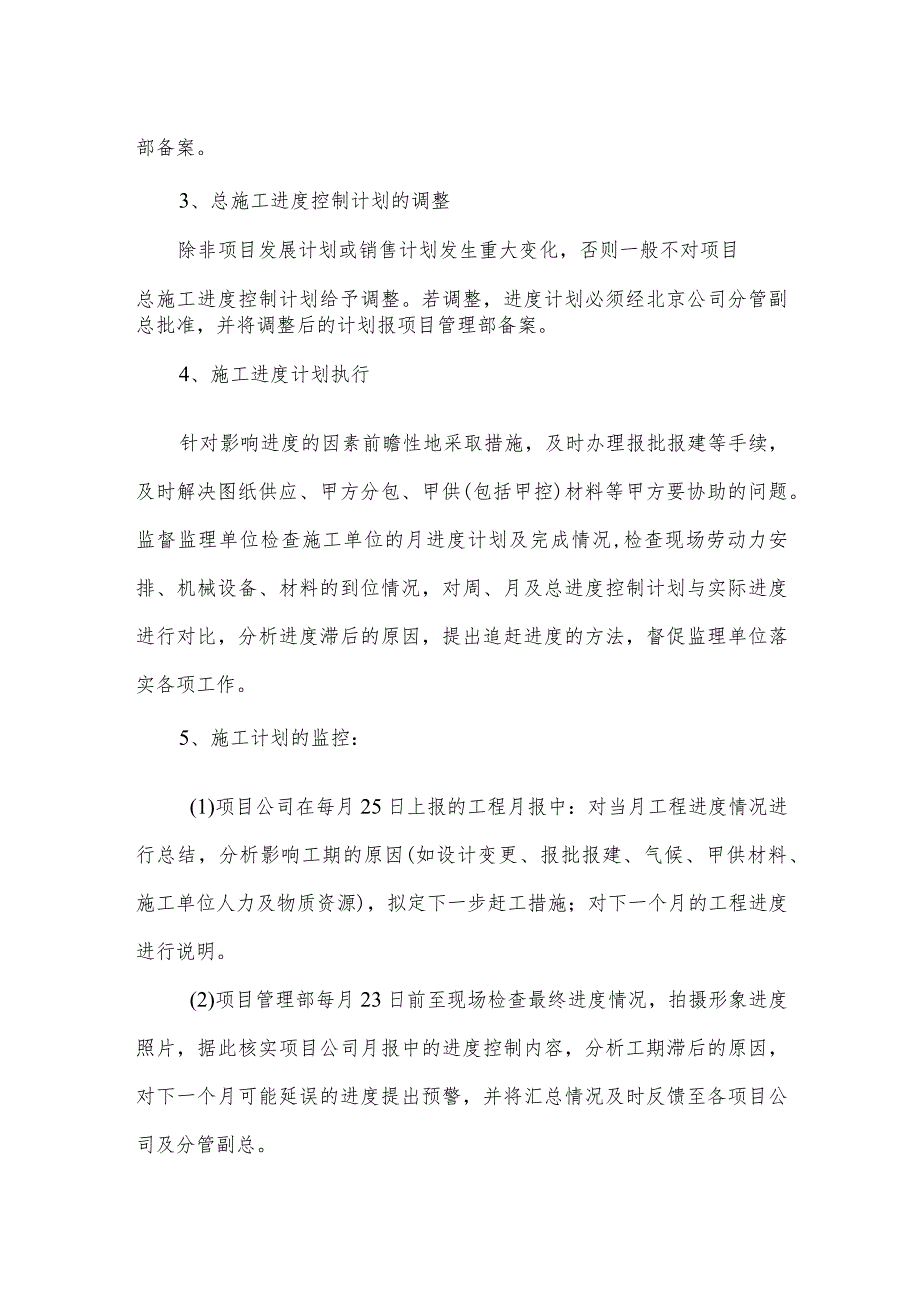

2、编制项目总施工进度计划。并将项目总进度计划分解为月度施工进度计划,关键线路上的关键节点可另行编制详细计划以便更好地组织和监控施工。2、项目总进度计划的评审项目总进度计划编制完成后,项目公司应组织公司相关部门对计划进行讨论,评审和落实,以保证计划的可行性和严肃性,完成后报项目管理部备案。3、总施工进度控制计划的调整除非项目发展计划或销售计划发生重大变化,否则一般不对项目总施工进度控制计划给予调整。若调整,进度计划必须经北京公司分管副总批准,并将调整后的计划报项目管理部备案。4、施工进度计划执行针对影响进度的因素前瞻性地采取措施,及时办理报批报建等手续,及时解决图纸供应、甲方分包、甲供(包括甲控)

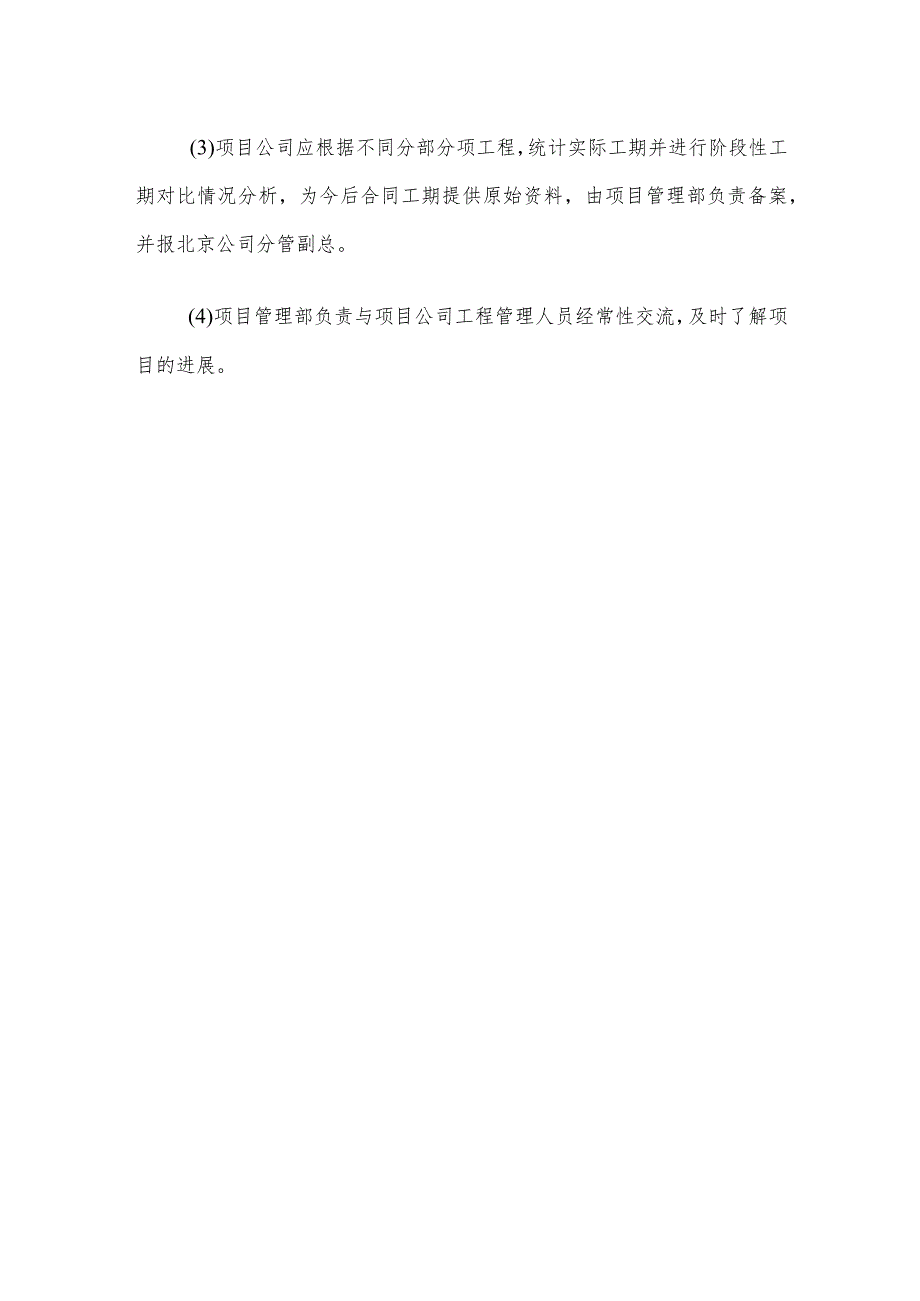

3、材料等甲方要协助的问题。监督监理单位检查施工单位的月进度计划及完成情况,检查现场劳动力安排、机械设备、材料的到位情况,对周、月及总进度控制计划与实际进度进行对比,分析进度滞后的原因,提出追赶进度的方法,督促监理单位落实各项工作。5、施工计划的监控:(1)项目公司在每月25日上报的工程月报中:对当月工程进度情况进行总结,分析影响工期的原因(如设计变更、报批报建、气候、甲供材料、施工单位人力及物质资源),拟定下一步赶工措施;对下一个月的工程进度进行说明。(2)项目管理部每月23日前至现场检查最终进度情况,拍摄形象进度照片,据此核实项目公司月报中的进度控制内容,分析工期滞后的原因,对下一个月可能延误的进度提出预警,并将汇总情况及时反馈至各项目公司及分管副总。(3)项目公司应根据不同分部分项工程,统计实际工期并进行阶段性工期对比情况分析,为今后合同工期提供原始资料,由项目管理部负责备案,并报北京公司分管副总。(4)项目管理部负责与项目公司工程管理人员经常性交流,及时了解项目的进展。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
