高温堆各子项外墙饰板修复施工技术要求.docx

上传人:p** 文档编号:544124 上传时间:2023-10-21 格式:DOCX 页数:6 大小:21.27KB
下载 相关 举报
高温堆各子项外墙饰板修复施工技术要求.docx_第1页
第1页 / 共6页
高温堆各子项外墙饰板修复施工技术要求.docx_第2页
第2页 / 共6页
高温堆各子项外墙饰板修复施工技术要求.docx_第3页
第3页 / 共6页
高温堆各子项外墙饰板修复施工技术要求.docx_第4页
第4页 / 共6页
高温堆各子项外墙饰板修复施工技术要求.docx_第5页
第5页 / 共6页
高温堆各子项外墙饰板修复施工技术要求.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《高温堆各子项外墙饰板修复施工技术要求.docx》由会员分享,可在线阅读,更多相关《高温堆各子项外墙饰板修复施工技术要求.docx(6页珍藏版)》请在第壹文秘上搜索。

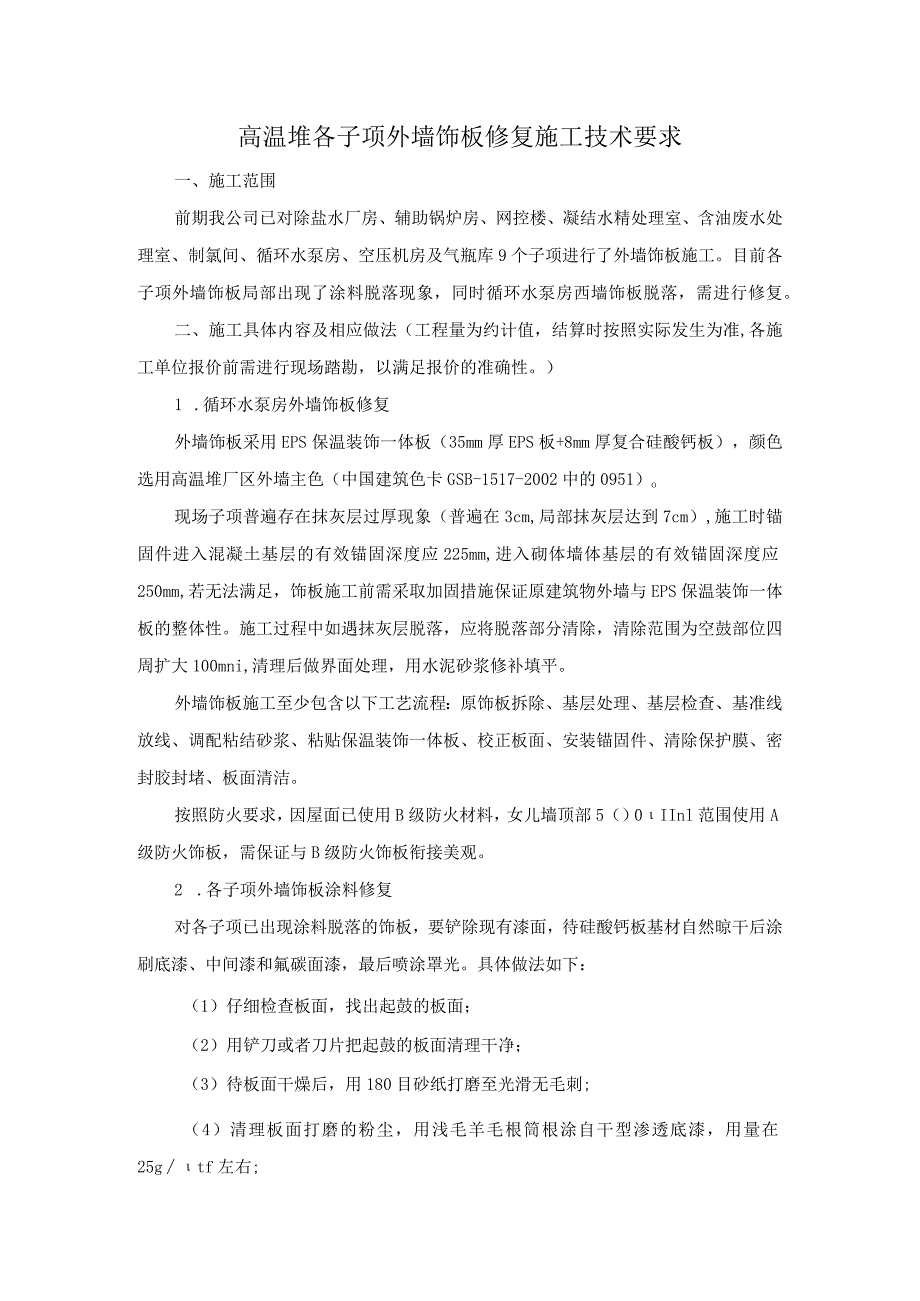

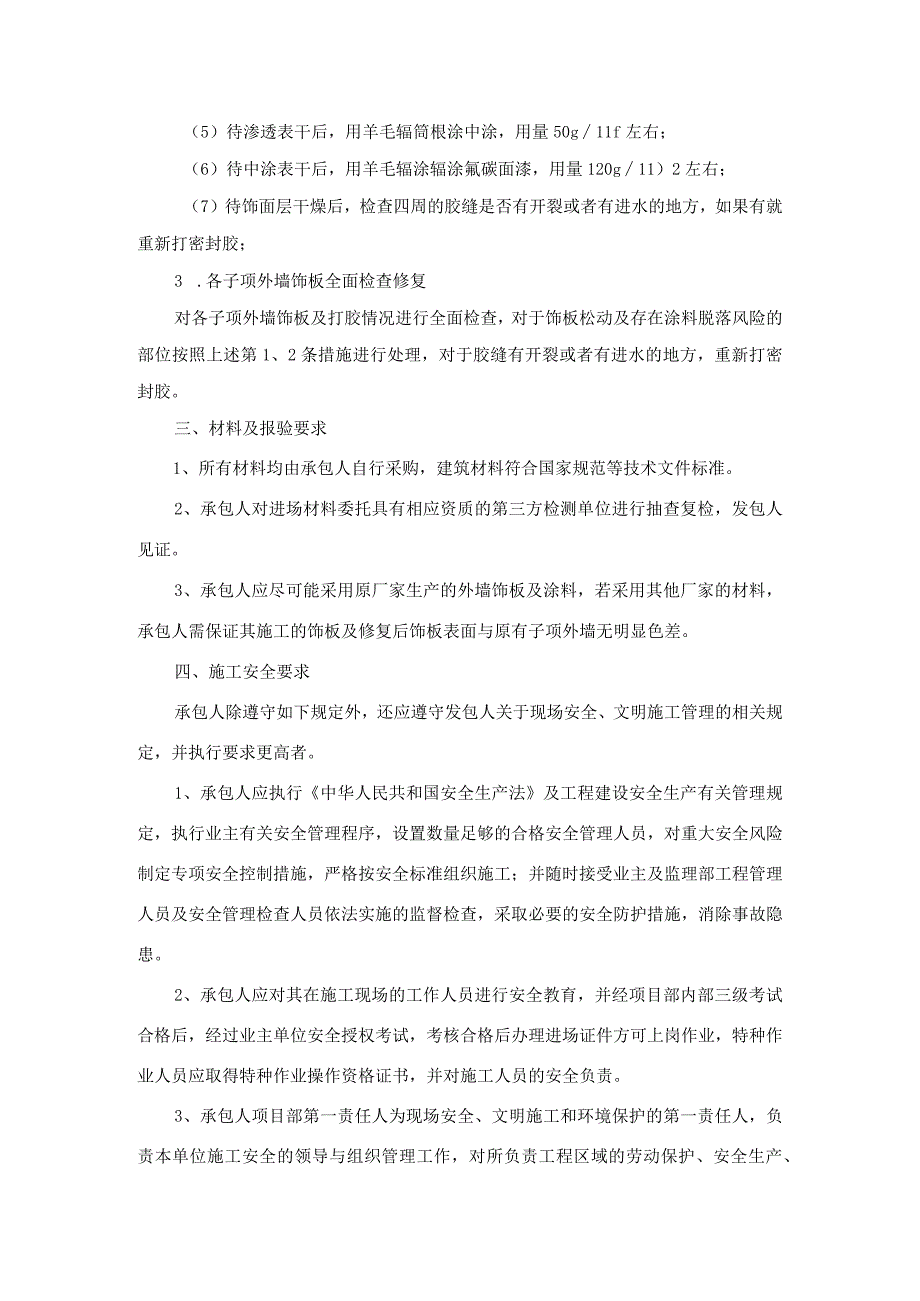

1、高温堆各子项外墙饰板修复施工技术要求一、施工范围前期我公司已对除盐水厂房、辅助锅炉房、网控楼、凝结水精处理室、含油废水处理室、制氯间、循环水泵房、空压机房及气瓶库9个子项进行了外墙饰板施工。目前各子项外墙饰板局部出现了涂料脱落现象,同时循环水泵房西墙饰板脱落,需进行修复。二、施工具体内容及相应做法(工程量为约计值,结算时按照实际发生为准,各施工单位报价前需进行现场踏勘,以满足报价的准确性。)1 .循环水泵房外墙饰板修复外墙饰板采用EPS保温装饰一体板(35mm厚EPS板+8mm厚复合硅酸钙板),颜色选用高温堆厂区外墙主色(中国建筑色卡GSB-1517-2002中的0951)o现场子项普遍存在抹

2、灰层过厚现象(普遍在3cm,局部抹灰层达到7cm),施工时锚固件进入混凝土基层的有效锚固深度应225mm,进入砌体墙体基层的有效锚固深度应250mm,若无法满足,饰板施工前需采取加固措施保证原建筑物外墙与EPS保温装饰一体板的整体性。施工过程中如遇抹灰层脱落,应将脱落部分清除,清除范围为空鼓部位四周扩大100mni,清理后做界面处理,用水泥砂浆修补填平。外墙饰板施工至少包含以下工艺流程:原饰板拆除、基层处理、基层检查、基准线放线、调配粘结砂浆、粘贴保温装饰一体板、校正板面、安装锚固件、清除保护膜、密封胶封堵、板面清洁。按照防火要求,因屋面已使用B级防火材料,女儿墙顶部5()0IInl范围使用A

3、级防火饰板,需保证与B级防火饰板衔接美观。2 .各子项外墙饰板涂料修复对各子项已出现涂料脱落的饰板,要铲除现有漆面,待硅酸钙板基材自然晾干后涂刷底漆、中间漆和氟碳面漆,最后喷涂罩光。具体做法如下:(1)仔细检查板面,找出起鼓的板面;(2)用铲刀或者刀片把起鼓的板面清理干净;(3)待板面干燥后,用180目砂纸打磨至光滑无毛刺;(4)清理板面打磨的粉尘,用浅毛羊毛根筒根涂自干型渗透底漆,用量在25gtf左右;(5)待渗透表干后,用羊毛辐筒根涂中涂,用量50g11f左右;(6)待中涂表干后,用羊毛辐涂辐涂氟碳面漆,用量120g11)2左右;(7)待饰面层干燥后,检查四周的胶缝是否有开裂或者有进水的地

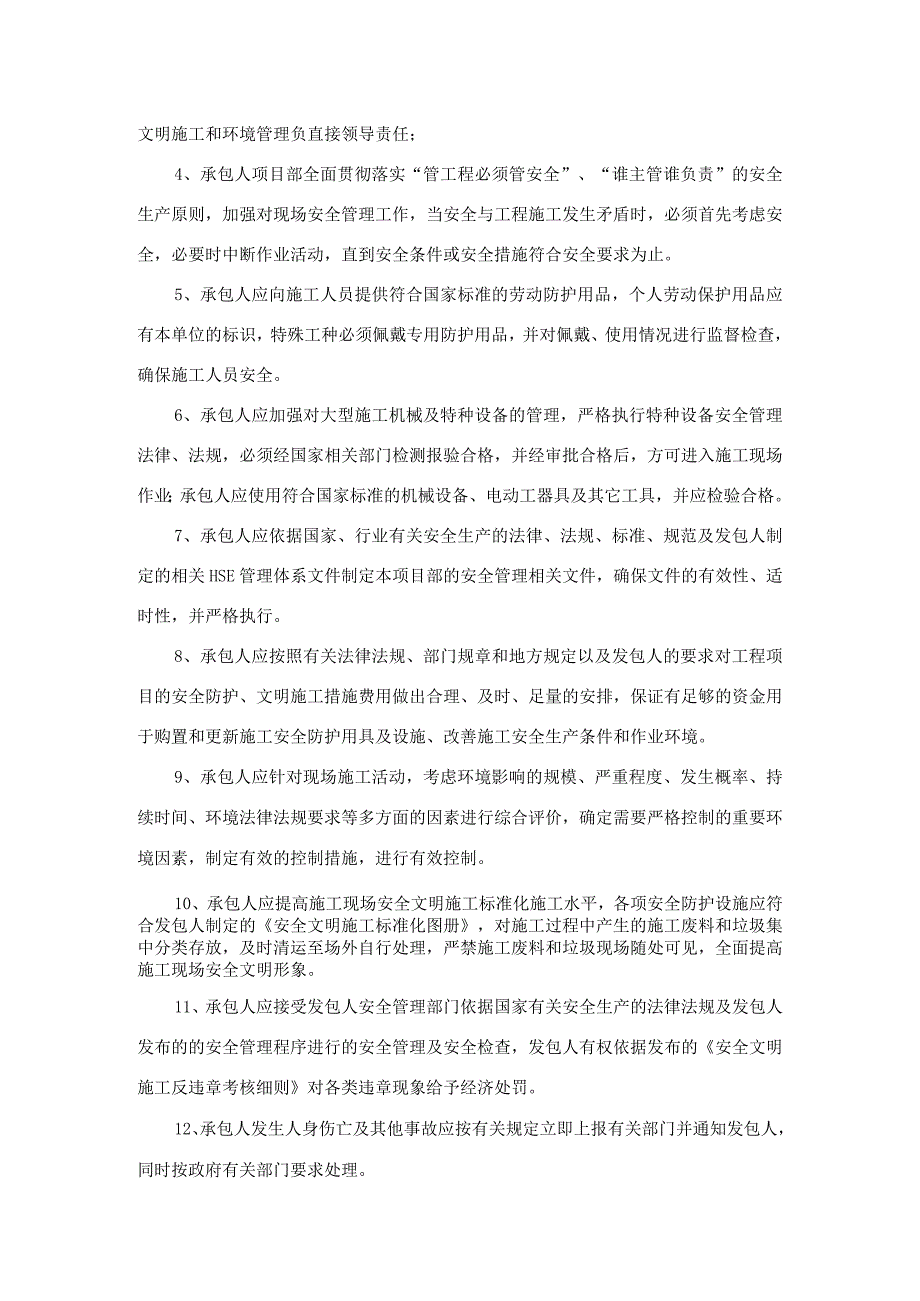

4、方,如果有就重新打密封胶;3 .各子项外墙饰板全面检查修复对各子项外墙饰板及打胶情况进行全面检查,对于饰板松动及存在涂料脱落风险的部位按照上述第1、2条措施进行处理,对于胶缝有开裂或者有进水的地方,重新打密封胶。三、材料及报验要求1、所有材料均由承包人自行采购,建筑材料符合国家规范等技术文件标准。2、承包人对进场材料委托具有相应资质的第三方检测单位进行抽查复检,发包人见证。3、承包人应尽可能采用原厂家生产的外墙饰板及涂料,若采用其他厂家的材料,承包人需保证其施工的饰板及修复后饰板表面与原有子项外墙无明显色差。四、施工安全要求承包人除遵守如下规定外,还应遵守发包人关于现场安全、文明施工管理的相关

5、规定,并执行要求更高者。1、承包人应执行中华人民共和国安全生产法及工程建设安全生产有关管理规定,执行业主有关安全管理程序,设置数量足够的合格安全管理人员,对重大安全风险制定专项安全控制措施,严格按安全标准组织施工;并随时接受业主及监理部工程管理人员及安全管理检查人员依法实施的监督检查,采取必要的安全防护措施,消除事故隐患。2、承包人应对其在施工现场的工作人员进行安全教育,并经项目部内部三级考试合格后,经过业主单位安全授权考试,考核合格后办理进场证件方可上岗作业,特种作业人员应取得特种作业操作资格证书,并对施工人员的安全负责。3、承包人项目部第一责任人为现场安全、文明施工和环境保护的第一责任人,

6、负责本单位施工安全的领导与组织管理工作,对所负责工程区域的劳动保护、安全生产、文明施工和环境管理负直接领导责任;4、承包人项目部全面贯彻落实“管工程必须管安全”、“谁主管谁负责”的安全生产原则,加强对现场安全管理工作,当安全与工程施工发生矛盾时,必须首先考虑安全,必要时中断作业活动,直到安全条件或安全措施符合安全要求为止。5、承包人应向施工人员提供符合国家标准的劳动防护用品,个人劳动保护用品应有本单位的标识,特殊工种必须佩戴专用防护用品,并对佩戴、使用情况进行监督检查,确保施工人员安全。6、承包人应加强对大型施工机械及特种设备的管理,严格执行特种设备安全管理法律、法规,必须经国家相关部门检测报

7、验合格,并经审批合格后,方可进入施工现场作业;承包人应使用符合国家标准的机械设备、电动工器具及其它工具,并应检验合格。7、承包人应依据国家、行业有关安全生产的法律、法规、标准、规范及发包人制定的相关HSE管理体系文件制定本项目部的安全管理相关文件,确保文件的有效性、适时性,并严格执行。8、承包人应按照有关法律法规、部门规章和地方规定以及发包人的要求对工程项目的安全防护、文明施工措施费用做出合理、及时、足量的安排,保证有足够的资金用于购置和更新施工安全防护用具及设施、改善施工安全生产条件和作业环境。9、承包人应针对现场施工活动,考虑环境影响的规模、严重程度、发生概率、持续时间、环境法律法规要求等

8、多方面的因素进行综合评价,确定需要严格控制的重要环境因素,制定有效的控制措施,进行有效控制。10、承包人应提高施工现场安全文明施工标准化施工水平,各项安全防护设施应符合发包人制定的安全文明施工标准化图册,对施工过程中产生的施工废料和垃圾集中分类存放,及时清运至场外自行处理,严禁施工废料和垃圾现场随处可见,全面提高施工现场安全文明形象。11、承包人应接受发包人安全管理部门依据国家有关安全生产的法律法规及发包人发布的的安全管理程序进行的安全管理及安全检查,发包人有权依据发布的安全文明施工反违章考核细则对各类违章现象给予经济处罚。12、承包人发生人身伤亡及其他事故应按有关规定立即上报有关部门并通知发

9、包人,同时按政府有关部门要求处理。五、施工质量及技术要求本工程施工质量应符合本技术要求及国家现行标准规范要求。六、施工验收要求1 .工程施工及验收标准本工程施工及验收时应严格遵循现行的相关规程、规范及标准,包括且不限于以下标准、规范:1.1 合同规定的标准;1. 2国家和行业颁布的现行标准;2 .本工程执行的规范和标准(均执行最新版)。3 .1建筑工程施工质量验收统一标准GB503004 .2建筑施工高处作业安全技术规程JGJ805 .3建筑装饰装修工程质量验收标准GB502106 .4蒸压加气混凝土建筑建筑应用技术规程JGJ/T177 .5保温装饰板外墙外保温系统应用技术规程J117633

10、.在合同履行期间,若上述标准或规范有修改或重新颁布,承包人应遵照执行。4 .上述文件未列入的现行的相关国家、行业标准、规范、规程、规定等,涉及本标段施工的,也应作为本标段适用标准。七、工期要求1 .本工程暂定开工日期2023年7月15日,竣工时间2023年8月15日,工期32天。2 .承包人应充分考虑本工程所处地区的天气、人力、材料等情况,结合现场实际,合理组织资源,确保按期完工,工期每延迟1天,罚款2000元/天,由发包人直接从工程款中扣除。八、现场条件1 .现场情况及要求本工程位于我公司高温堆厂区内,安全文明施工必须严格,投标方在报价中应充分考虑合理进行规划,同时保证满足我公司高温气冷堆核

11、电站示范工程安全文明施工标准化图册的要求。2 .施工条件2.1 施工用水1. 1.1发包人提供施工用水和绿化用水引接点,由承包人从用水接口引水至施工场地,接口后全部供水设施由承包人自行解决。承包人在发包人指定的供水接口点以后,自费设计、采购、安装、维护其自己用水系统。若现场条件发生变化时,发包人有权要求承包人更改,拆迁或拆除其用水系统,且一切费用均由承包人负担。工程完工后,承包人的整个用水系统或任何一部分,都应按发包人要求进行拆除、清理,并恢复原貌。水费由发包人承担。2. 1.2承包人的用水申请及日常管理,按照发包人现场管理的有关程序进行。承包人的排水必须满足相关标准和发包人的要求。3. 2.

12、1发包人提供电源引接点。承包人从电源引接点引接施工电源至施工场地内并安设电表、配电箱,施工期间,电表、配电箱由投标人负责维护、记录等。完工后,配电设施(包括电表、配电箱等)都应按发包人要求进行拆除、清理,并恢复原貌。4. 2.2施工期间电费,由发包人承担。现场范围内不准用架空线供电。承包人必须遵守国家及招标人颁发的供用电管理规范、标准、程序及有关规章制度。5. 2.3承包人的用电申请及日常管理,按照发包人现场管理的有关程序办理审批手续。2.3承包人施工用临时材料、机具、设备运输,由承包人自费购买或在附近租用。发包人提供生产及办公场地,承包人自行考虑存弃土场等问题。2.4施工排放承包人施工期间产

13、生的所有垃圾、污水等污染物,由承包人运至场外自行处理,如造成环境污染,所产生的费用及后果均由承包人承担,承包人应保证发包人不为此承担任何费用或遭受任何损失。工程开挖的弃土不能就地堆放,发包人不指定存弃土场,承包人运至场外自行处理。九、现场项目管理机构要求1 .承包人须根据工程进度要求,确保作业工人按时进场,作业工人必须具备作业资格,作业工人人数必须满足施工进度要求。施工现场必须配备1名专职安全监督人员,安全监督人员不得兼任。2 .承包人自行解决现场项目管理机构的全部生产、办公、生活、交通、通讯等问题,现场项目管理机构所产生的一切费用由承包人负担。十、其他要求承包人需具备建筑工程施工总承包三级及以上资质或市政公用工程施工总承包三级及以上资质。十一、工程量清单十二、安全文明施工标准化图册

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
