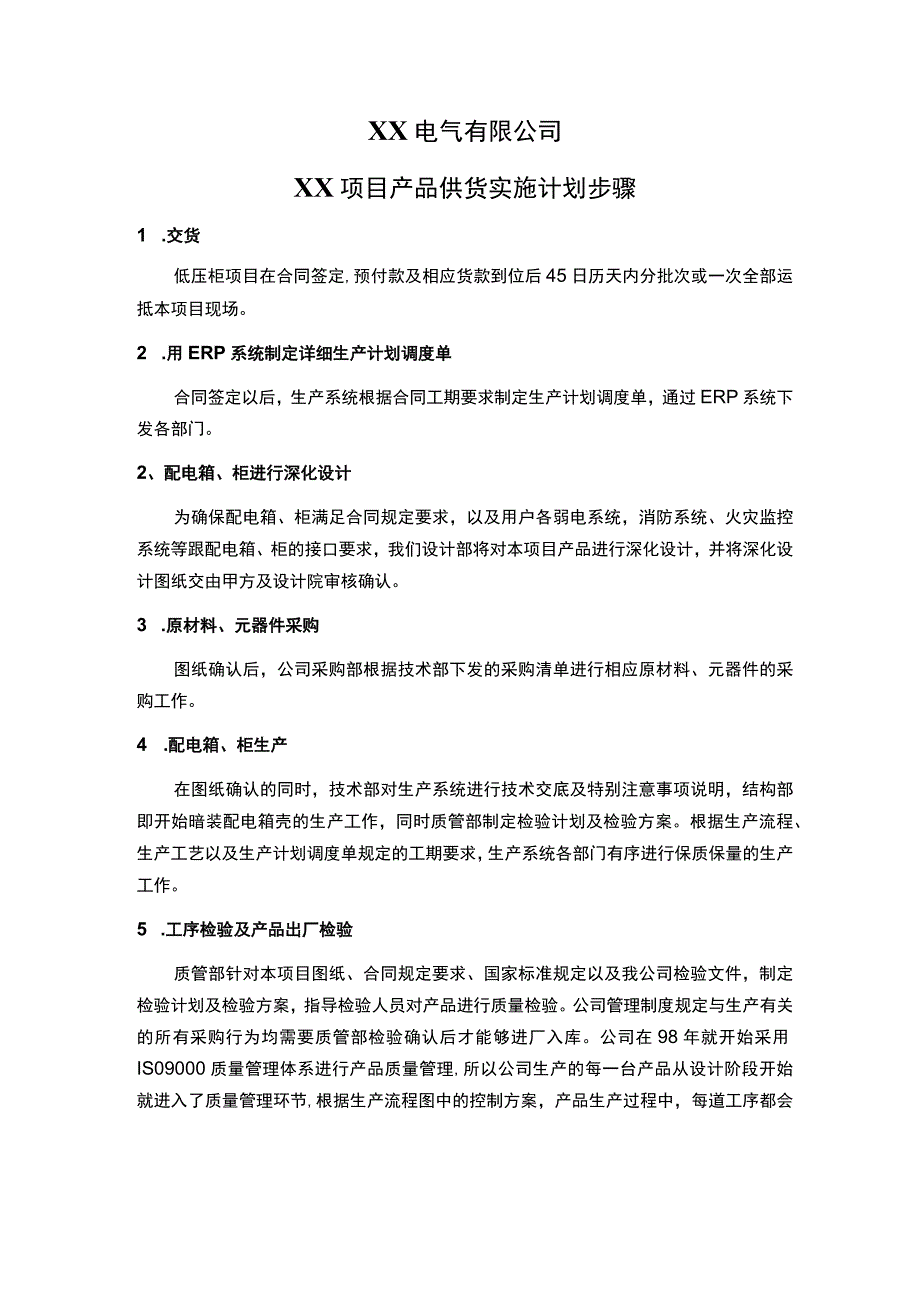

《XX电气有限公司XX项目产品供货实施计划步骤(2023年).docx》由会员分享,可在线阅读,更多相关《XX电气有限公司XX项目产品供货实施计划步骤(2023年).docx(2页珍藏版)》请在第壹文秘上搜索。
1、XX电气有限公司XX项目产品供货实施计划步骤1 .交货低压柜项目在合同签定,预付款及相应货款到位后45日历天内分批次或一次全部运抵本项目现场。2 .用ERP系统制定详细生产计划调度单合同签定以后,生产系统根据合同工期要求制定生产计划调度单,通过ERP系统下发各部门。2、配电箱、柜进行深化设计为确保配电箱、柜满足合同规定要求,以及用户各弱电系统,消防系统、火灾监控系统等跟配电箱、柜的接口要求,我们设计部将对本项目产品进行深化设计,并将深化设计图纸交由甲方及设计院审核确认。3 .原材料、元器件采购图纸确认后,公司采购部根据技术部下发的采购清单进行相应原材料、元器件的采购工作。4 .配电箱、柜生产在

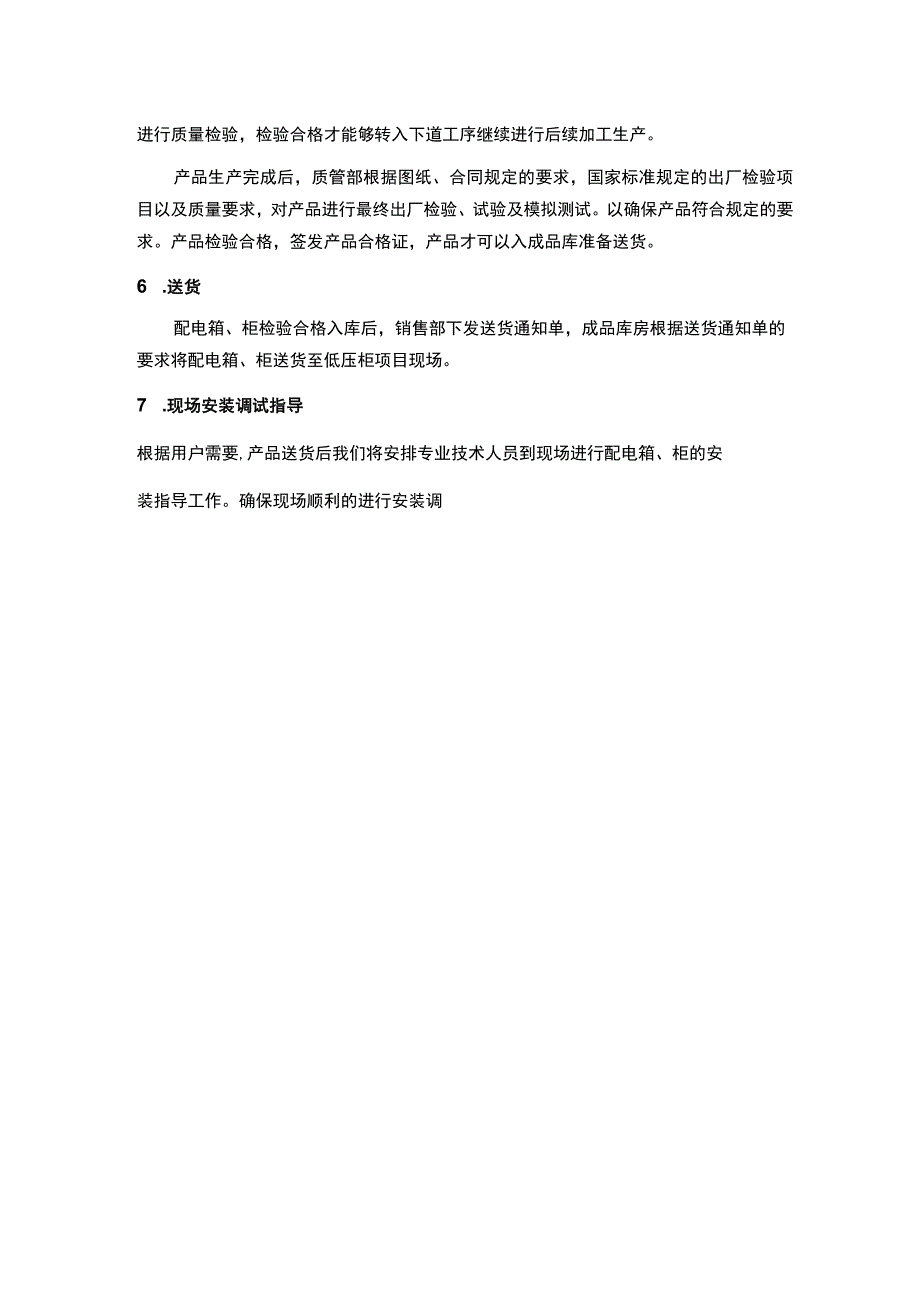

2、图纸确认的同时,技术部对生产系统进行技术交底及特别注意事项说明,结构部即开始暗装配电箱壳的生产工作,同时质管部制定检验计划及检验方案。根据生产流程、生产工艺以及生产计划调度单规定的工期要求,生产系统各部门有序进行保质保量的生产工作。5 .工序检验及产品出厂检验质管部针对本项目图纸、合同规定要求、国家标准规定以及我公司检验文件,制定检验计划及检验方案,指导检验人员对产品进行质量检验。公司管理制度规定与生产有关的所有采购行为均需要质管部检验确认后才能够进厂入库。公司在98年就开始采用IS09000质量管理体系进行产品质量管理,所以公司生产的每一台产品从设计阶段开始就进入了质量管理环节,根据生产流程图中的控制方案,产品生产过程中,每道工序都会进行质量检验,检验合格才能够转入下道工序继续进行后续加工生产。产品生产完成后,质管部根据图纸、合同规定的要求,国家标准规定的出厂检验项目以及质量要求,对产品进行最终出厂检验、试验及模拟测试。以确保产品符合规定的要求。产品检验合格,签发产品合格证,产品才可以入成品库准备送货。6 .送货配电箱、柜检验合格入库后,销售部下发送货通知单,成品库房根据送货通知单的要求将配电箱、柜送货至低压柜项目现场。7 .现场安装调试指导根据用户需要,产品送货后我们将安排专业技术人员到现场进行配电箱、柜的安装指导工作。确保现场顺利的进行安装调
