《土方回填施工方案.docx》由会员分享,可在线阅读,更多相关《土方回填施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

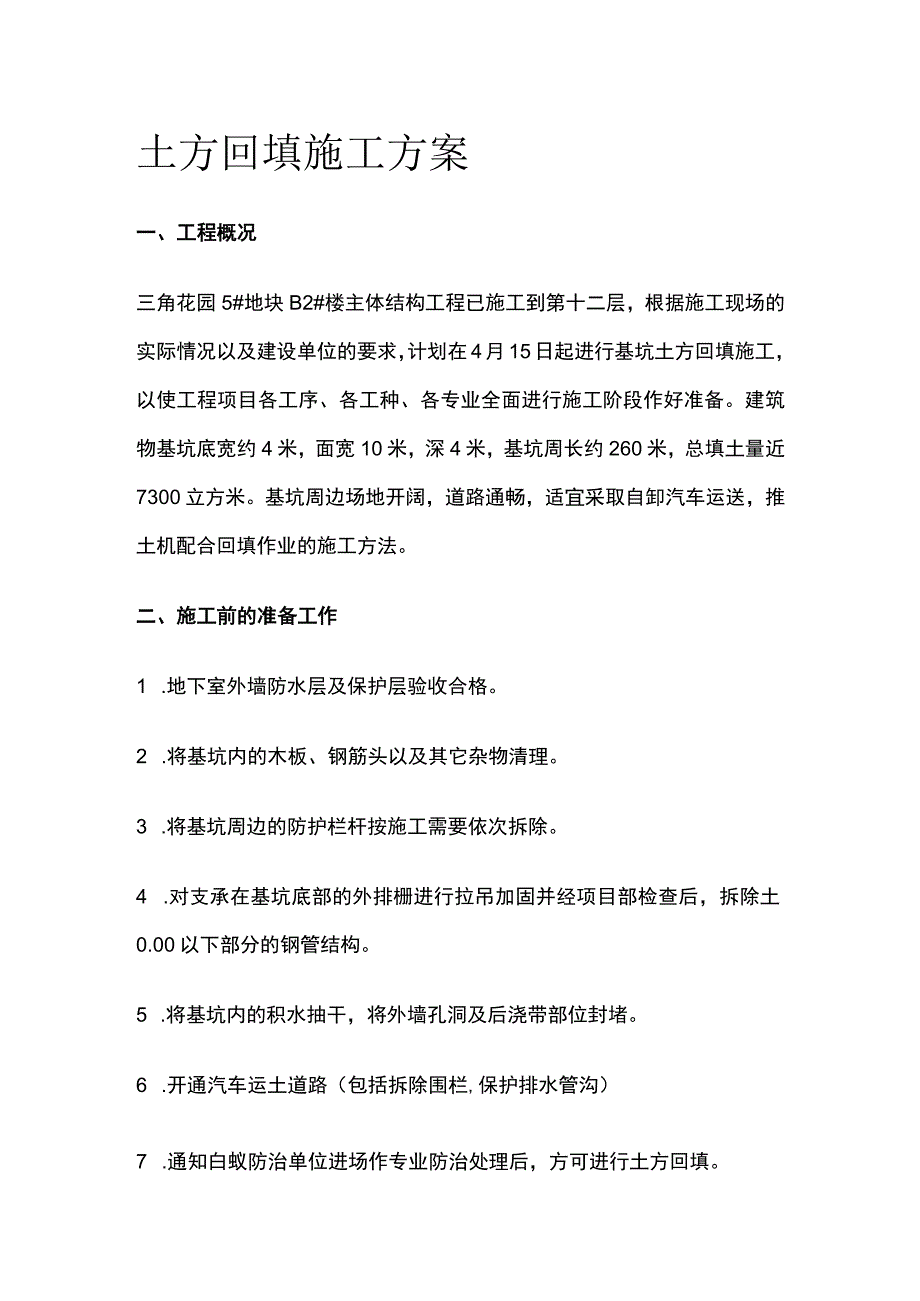

1、土方回填施工方案一、工程概况三角花园5#地块B2#楼主体结构工程已施工到第十二层,根据施工现场的实际情况以及建设单位的要求,计划在4月15日起进行基坑土方回填施工,以使工程项目各工序、各工种、各专业全面进行施工阶段作好准备。建筑物基坑底宽约4米,面宽10米,深4米,基坑周长约260米,总填土量近7300立方米。基坑周边场地开阔,道路通畅,适宜采取自卸汽车运送,推土机配合回填作业的施工方法。二、施工前的准备工作1 .地下室外墙防水层及保护层验收合格。2 .将基坑内的木板、钢筋头以及其它杂物清理。3 .将基坑周边的防护栏杆按施工需要依次拆除。4 .对支承在基坑底部的外排栅进行拉吊加固并经项目部检查

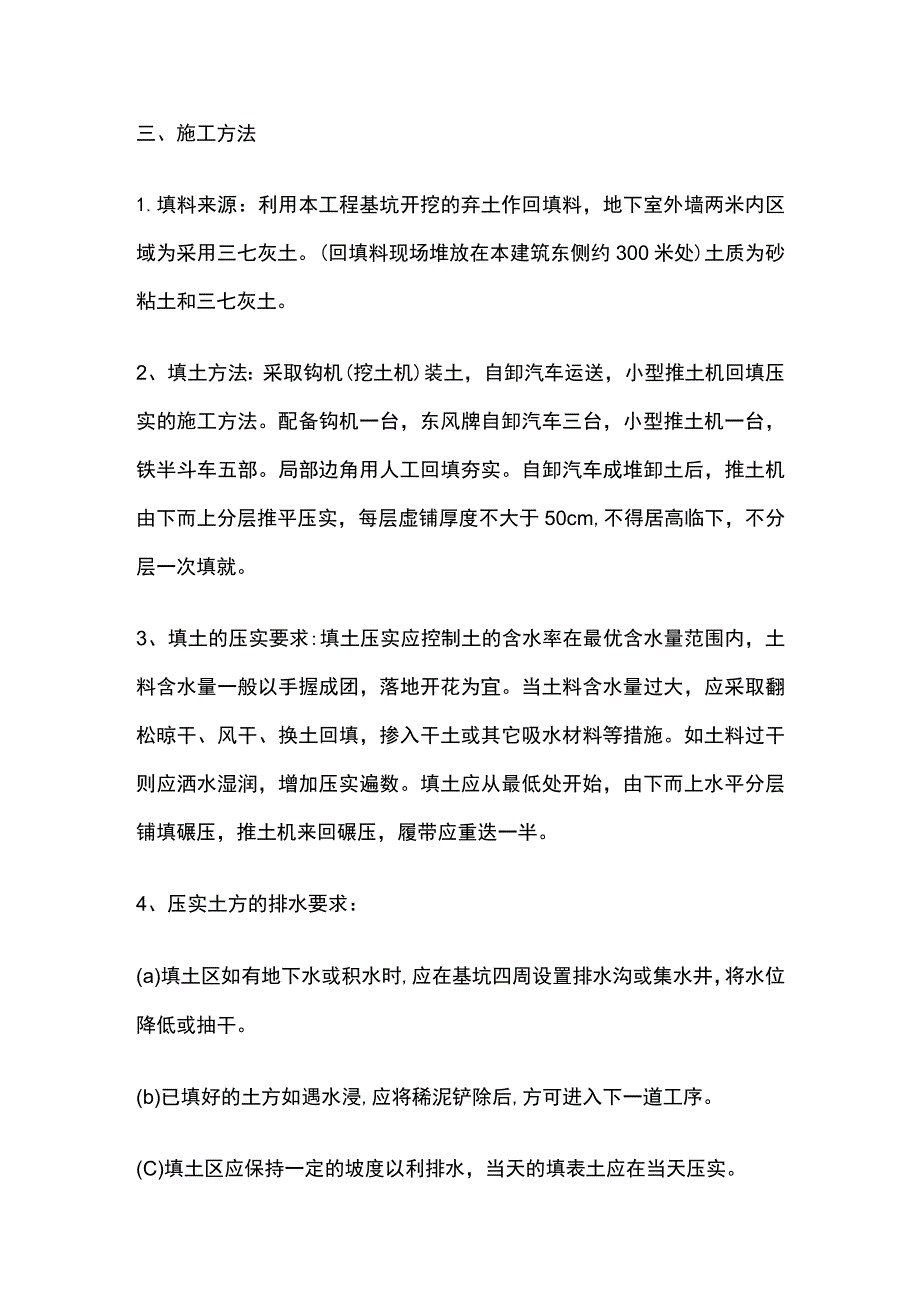

2、后,拆除土0.00以下部分的钢管结构。5 .将基坑内的积水抽干,将外墙孔洞及后浇带部位封堵。6 .开通汽车运土道路(包括拆除围栏,保护排水管沟)7 .通知白蚁防治单位进场作专业防治处理后,方可进行土方回填。三、施工方法1.填料来源:利用本工程基坑开挖的弃土作回填料,地下室外墙两米内区域为采用三七灰土。(回填料现场堆放在本建筑东侧约300米处)土质为砂粘土和三七灰土。2、填土方法:采取钩机(挖土机)装土,自卸汽车运送,小型推土机回填压实的施工方法。配备钩机一台,东风牌自卸汽车三台,小型推土机一台,铁半斗车五部。局部边角用人工回填夯实。自卸汽车成堆卸土后,推土机由下而上分层推平压实,每层虚铺厚度不

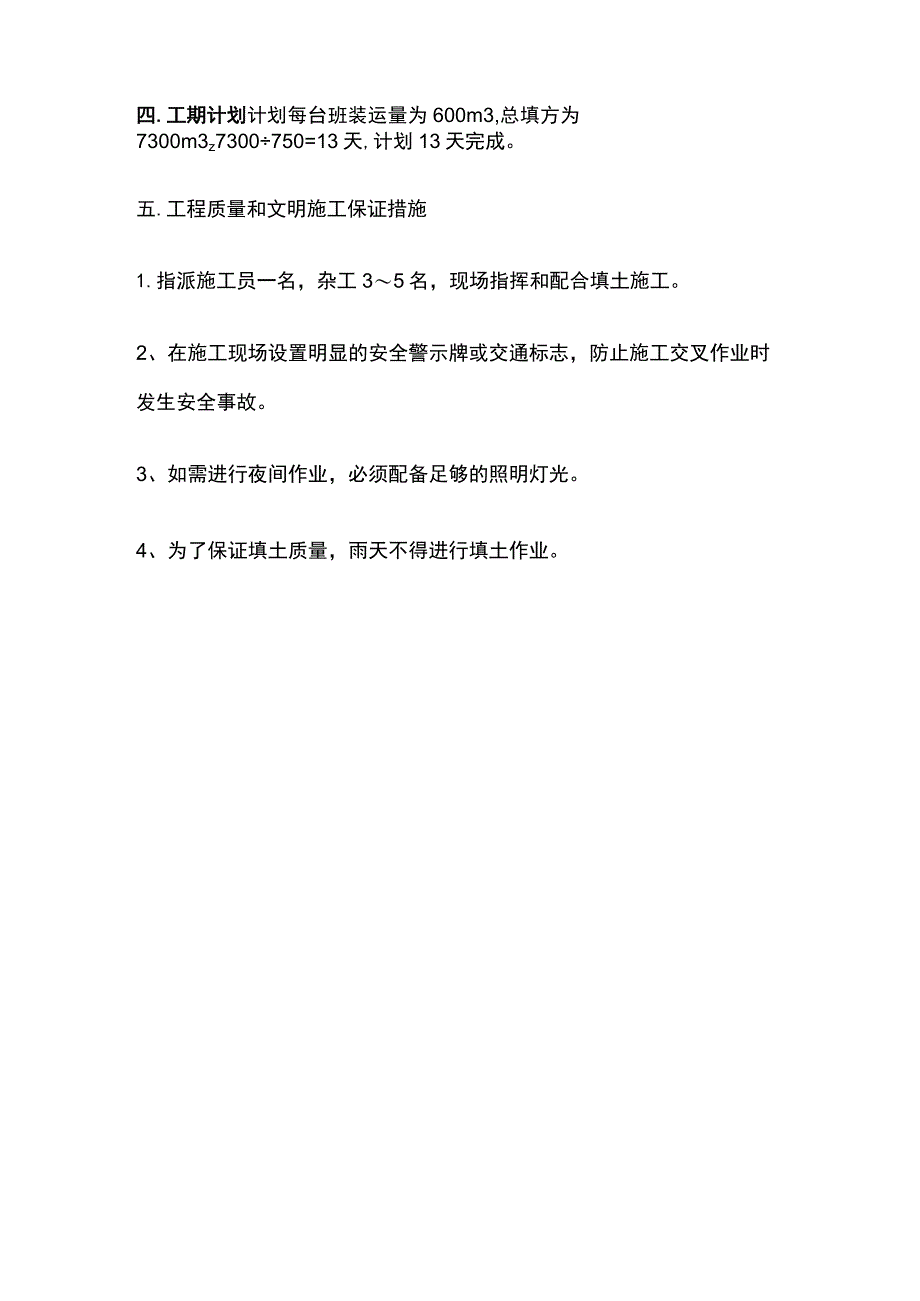

3、大于50cm,不得居高临下,不分层一次填就。3、填土的压实要求:填土压实应控制土的含水率在最优含水量范围内,土料含水量一般以手握成团,落地开花为宜。当土料含水量过大,应采取翻松晾干、风干、换土回填,掺入干土或其它吸水材料等措施。如土料过干则应洒水湿润,增加压实遍数。填土应从最低处开始,由下而上水平分层铺填碾压,推土机来回碾压,履带应重迭一半。4、压实土方的排水要求:(a)填土区如有地下水或积水时,应在基坑四周设置排水沟或集水井,将水位降低或抽干。(b)已填好的土方如遇水浸,应将稀泥铲除后,方可进入下一道工序。(C)填土区应保持一定的坡度以利排水,当天的填表土应在当天压实。四.工期计划计划每台班装运量为600m3,总填方为7300m3z7300750=13天,计划13天完成。五.工程质量和文明施工保证措施1.指派施工员一名,杂工35名,现场指挥和配合填土施工。2、在施工现场设置明显的安全警示牌或交通标志,防止施工交叉作业时发生安全事故。3、如需进行夜间作业,必须配备足够的照明灯光。4、为了保证填土质量,雨天不得进行填土作业。
