土方开挖及降水综合技术交底.docx

上传人:p** 文档编号:549532 上传时间:2023-10-27 格式:DOCX 页数:16 大小:33.33KB
下载 相关 举报
土方开挖及降水综合技术交底.docx_第1页
第1页 / 共16页
土方开挖及降水综合技术交底.docx_第2页
第2页 / 共16页
土方开挖及降水综合技术交底.docx_第3页
第3页 / 共16页
土方开挖及降水综合技术交底.docx_第4页
第4页 / 共16页
土方开挖及降水综合技术交底.docx_第5页
第5页 / 共16页
土方开挖及降水综合技术交底.docx_第6页
第6页 / 共16页
土方开挖及降水综合技术交底.docx_第7页
第7页 / 共16页
土方开挖及降水综合技术交底.docx_第8页
第8页 / 共16页
土方开挖及降水综合技术交底.docx_第9页
第9页 / 共16页
土方开挖及降水综合技术交底.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

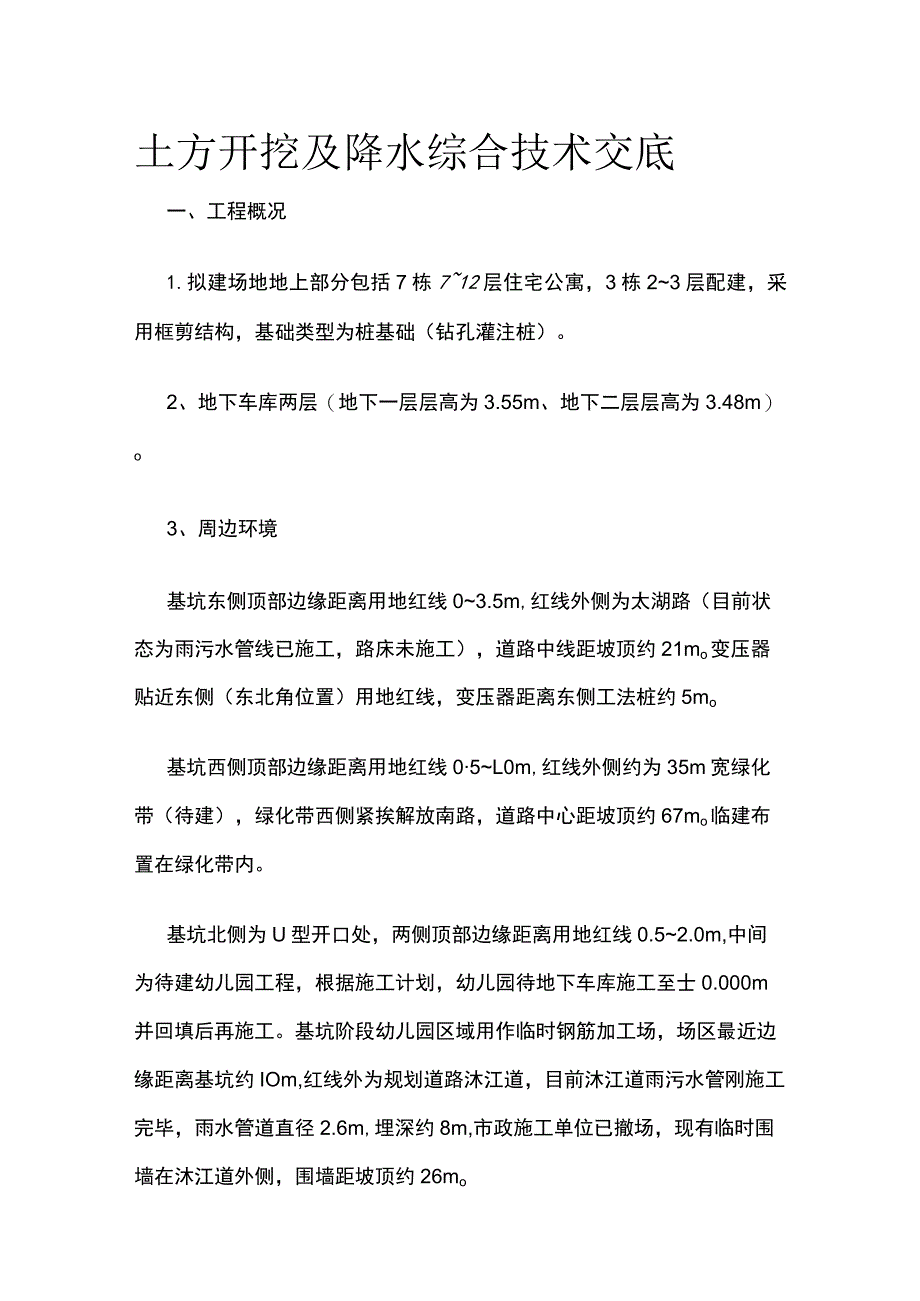

《土方开挖及降水综合技术交底.docx》由会员分享,可在线阅读,更多相关《土方开挖及降水综合技术交底.docx(16页珍藏版)》请在第壹文秘上搜索。

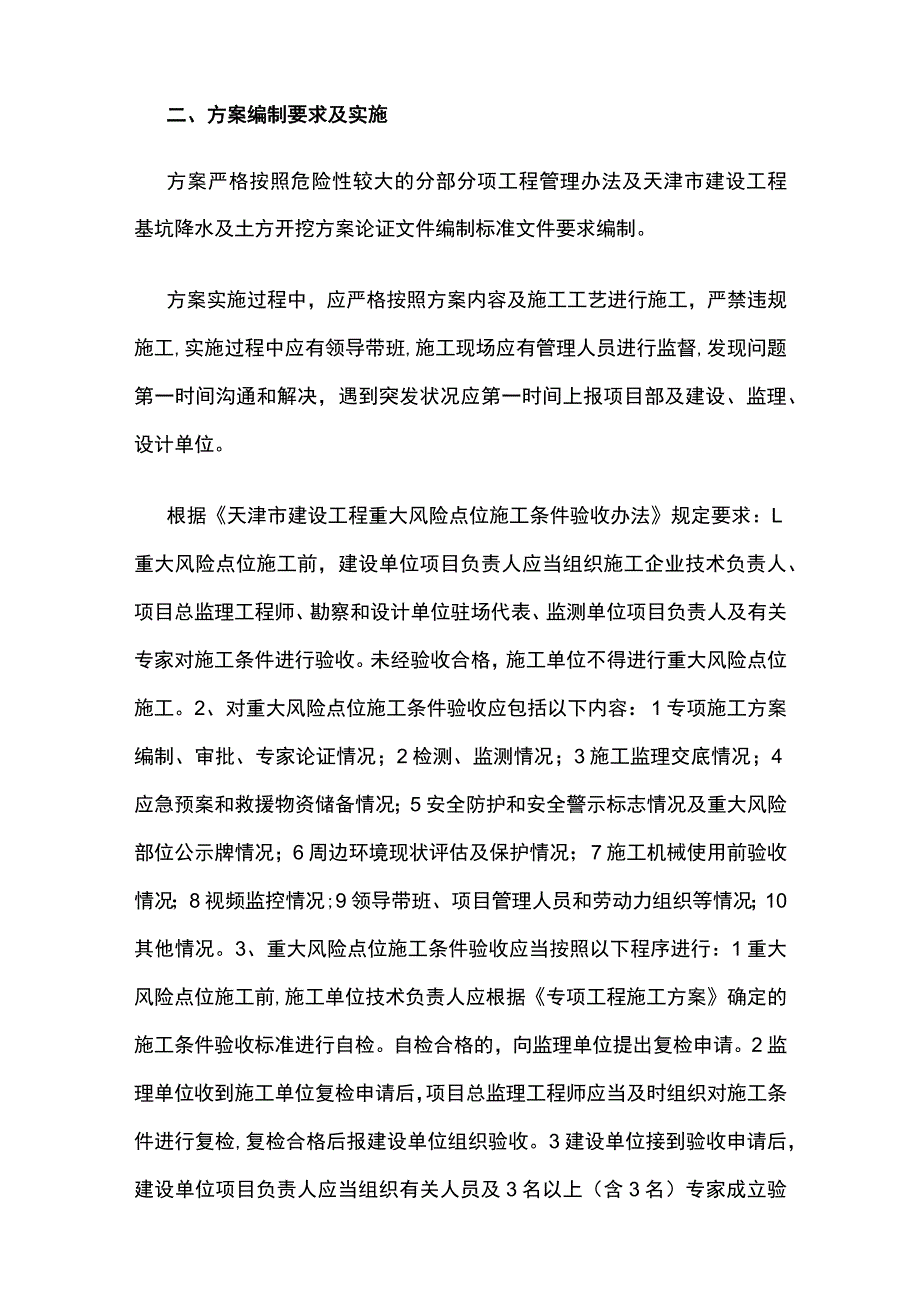

1、土方开挖及降水综合技术交底一、工程概况1.拟建场地地上部分包括7栋712层住宅公寓,3栋23层配建,采用框剪结构,基础类型为桩基础(钻孔灌注桩)。2、地下车库两层(地下一层层高为3.55m、地下二层层高为3.48m)o3、周边环境基坑东侧顶部边缘距离用地红线03.5m,红线外侧为太湖路(目前状态为雨污水管线已施工,路床未施工),道路中线距坡顶约21mo变压器贴近东侧(东北角位置)用地红线,变压器距离东侧工法桩约5mo基坑西侧顶部边缘距离用地红线05L0m,红线外侧约为35m宽绿化带(待建),绿化带西侧紧挨解放南路,道路中心距坡顶约67mo临建布置在绿化带内。基坑北侧为U型开口处,两侧顶部边缘距

2、离用地红线0.52.0m,中间为待建幼儿园工程,根据施工计划,幼儿园待地下车库施工至士0.000m并回填后再施工。基坑阶段幼儿园区域用作临时钢筋加工场,场区最近边缘距离基坑约IOm,红线外为规划道路沐江道,目前沐江道雨污水管刚施工完毕,雨水管道直径2.6m,埋深约8m,市政施工单位已撤场,现有临时围墙在沐江道外侧,围墙距坡顶约26mo二、方案编制要求及实施方案严格按照危险性较大的分部分项工程管理办法及天津市建设工程基坑降水及土方开挖方案论证文件编制标准文件要求编制。方案实施过程中,应严格按照方案内容及施工工艺进行施工,严禁违规施工,实施过程中应有领导带班,施工现场应有管理人员进行监督,发现问题

3、第一时间沟通和解决,遇到突发状况应第一时间上报项目部及建设、监理、设计单位。根据天津市建设工程重大风险点位施工条件验收办法规定要求:L重大风险点位施工前,建设单位项目负责人应当组织施工企业技术负责人、项目总监理工程师、勘察和设计单位驻场代表、监测单位项目负责人及有关专家对施工条件进行验收。未经验收合格,施工单位不得进行重大风险点位施工。2、对重大风险点位施工条件验收应包括以下内容:1专项施工方案编制、审批、专家论证情况;2检测、监测情况;3施工监理交底情况;4应急预案和救援物资储备情况;5安全防护和安全警示标志情况及重大风险部位公示牌情况;6周边环境现状评估及保护情况;7施工机械使用前验收情况

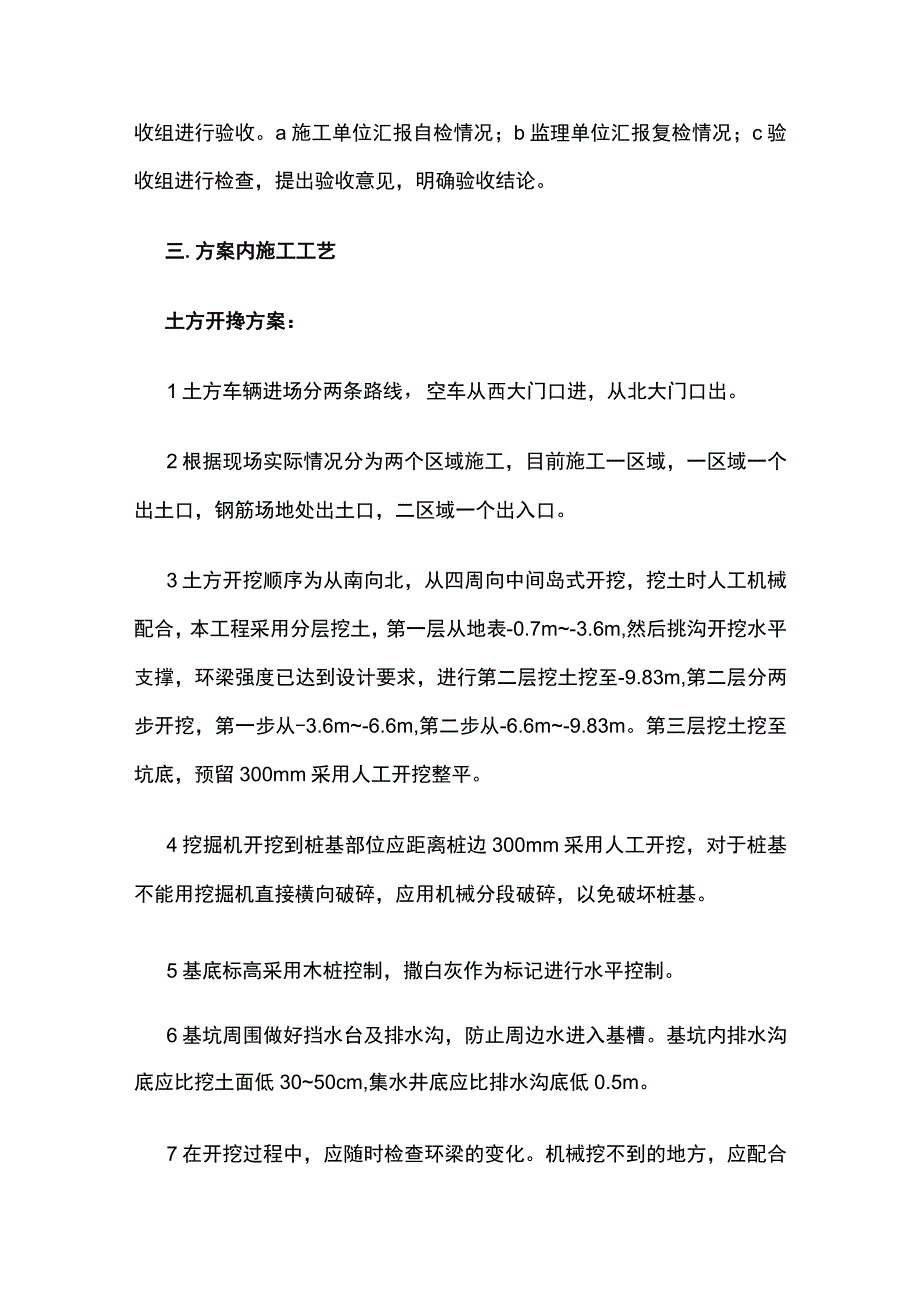

4、;8视频监控情况;9领导带班、项目管理人员和劳动力组织等情况;10其他情况。3、重大风险点位施工条件验收应当按照以下程序进行:1重大风险点位施工前,施工单位技术负责人应根据专项工程施工方案确定的施工条件验收标准进行自检。自检合格的,向监理单位提出复检申请。2监理单位收到施工单位复检申请后,项目总监理工程师应当及时组织对施工条件进行复检,复检合格后报建设单位组织验收。3建设单位接到验收申请后,建设单位项目负责人应当组织有关人员及3名以上(含3名)专家成立验收组进行验收。a施工单位汇报自检情况;b监理单位汇报复检情况;c验收组进行检查,提出验收意见,明确验收结论。三.方案内施工工艺土方开搀方案:1

5、土方车辆进场分两条路线,空车从西大门口进,从北大门口出。2根据现场实际情况分为两个区域施工,目前施工一区域,一区域一个出土口,钢筋场地处出土口,二区域一个出入口。3土方开挖顺序为从南向北,从四周向中间岛式开挖,挖土时人工机械配合,本工程采用分层挖土,第一层从地表-0.7m-3.6m,然后挑沟开挖水平支撑,环梁强度已达到设计要求,进行第二层挖土挖至-9.83m,第二层分两步开挖,第一步从-3.6m-6.6m,第二步从-6.6m-9.83m。第三层挖土挖至坑底,预留300mm采用人工开挖整平。4挖掘机开挖到桩基部位应距离桩边300mm采用人工开挖,对于桩基不能用挖掘机直接横向破碎,应用机械分段破碎

6、,以免破坏桩基。5基底标高采用木桩控制,撒白灰作为标记进行水平控制。6基坑周围做好挡水台及排水沟,防止周边水进入基槽。基坑内排水沟底应比挖土面低3050cm,集水井底应比排水沟底低0.5m。7在开挖过程中,应随时检查环梁的变化。机械挖不到的地方,应配合人工跟随挖掘,并用手推车将土运到机械挖到的地方,以便及时挖走。8土方开挖过程中应加强基坑监测频率,并对基地地址状况及时掌握,确保安全施工。降水方案:1工艺流程测量放线-泥浆护筒设置一打井机械就位一调整钻机垂直度一钻井一井深测定一下无砂管(含井底托)一无砂管节间加固(捆绑不少于4片竹片)一填滤料一洗井一验收一交接降水井2测放井位:降水队伍必须根据我

7、项目部提供的井点进行施工,否则,我项目部视为无效降水井。具体降水井布置详见施工图纸。3埋设护筒:埋设护筒时,护筒埋深不小于LOm,直径以大于降水井孔直径100mm为宜,筒外应用粘性土封严,护筒上部高出地面0.10m0.30m,并在护筒上设置出浆口。4打井机械就位及钻机垂直度控制:打井机械就位后,先调整钻机垂直度后方可进行钻井作业,钻机两面垂直度控制在5mm以内(用不小于1.5m长线坠测定)。否则,降水井在基坑挖完成后井点偏位超过100mm,我项目部视为无效降水井,因此,在钻机钻至1/2时间须重新调整钻机垂直度,以确保降水井位置准确性。5清孔换浆:钻孔钻进至设计标高后,测量孔深,满足要求后,将钻

8、杆提至离孔底0.50m,进行清孔换浆,将孔内的泥浆密度逐步调至1.10,孔底沉淤小于30cm,泥浆内不含泥块为止。然后将钻杆提出。6安装井管:无砂水泥管进场后,应检查其缝隙是否满足设计要求,并对井管长度进行测量,不合格井管不得使用。安装井管时在第一节无砂水泥管(沉淀管)底部,应安装与井管配套底板,对其底部进行封堵。安装井管管时为保证滤水管居中,在滤水管上下两端各设一套直径小于孔径5cm的扶正器(找正器),扶正器采用梯形铁环,上下部扶正器铁环应1/2错开,不在同一直线上。7井点深度测定:降水井井深一天测定验收一次的原则(规定在每天下午4:30开始验收当天完成的降水井)。我项目部验收降水井只通过测

9、绳实际测深,不计无砂管节数。参与测井深度人员为:项目部质量员、技术员和打井队负责人。打井深度从现场地坪标高开始计。8埋填滤料:填滤料前在井管内下入钻杆至孔底以上0.30m0.50m处,井管上口应加闷头密封后,从钻杆内泵送泥浆,进行边冲孔边逐步调浆使孔内的泥浆从滤水管由内向外由井管与孔壁的环状间隙内返浆吏孔内的泥浆密度逐步调到L05,然后开小泵量按井的构造设计要求填入滤料,滤料沿井管外四周均匀填入,以保持连续,要避免填料速度过快或不均匀造成滤管偏移及滤料在孔内架空现象。并随填随测滤料的高度,直至滤料下至预定位置。滤料要求填至现场地坪,不得用泥土填塞,要求滤料填饱满。一经发现滤料填埋有偷工减料时,

10、该井视为不合格,不予计量。9洗井:为充分发挥大口井降水作用,每口井洗井时间不少于03台班,首次下泵洗井时间为3个小时以上。现场必须配备密度计,洗井完毕后,泥浆比重不得超过1.350o10交接:经各分项均经过验收均合格后,降水井管壁上按照项目部图纸提供的降水井编号进行编号后,我项目部方能将降水井交接给降水班组,并双方要办理书面交接手续。11降水井明细详见施工图纸类型井深(m)距基底距离(m)井身材料孔径(mm)管径(mm)数量(口)降15.8无砂80040081水碎管井观11.380040020测井注井深15.8m即管底标高为-16.3井深11.3m即管底标高为12基坑开挖过程前,在井口用彩旗设

11、置明显标志,防止挖土机械,施工车辆在其上行走。开挖过程中,挖土机械、施工车辆应有专人指挥,电缆、水带采用专人看管随撤随铺措施,防止车辆对电缆水带的破坏。对必须过路的电缆和水管应进行埋设。开挖至降水井附近时,暂停抽水,将水泵、输水带、电缆全部撤走,且降水井附近500mm土体由人工清除,停止抽水后,应尽快将降水井周围土体清除,并割除井管,重新安装水泵,输水管、电缆等在已开挖部分设置。主体结构施工过程中,对在垫层施工时未封闭的降水井,根据结构施工安排,合理布置排水管线和电缆路线,并安排专人看管,及时抽水。降水井割管时应及时测量井深,及时采取清淤措施。四.施工应急预案1、实行昼夜值班制。2、紧急情况发

12、生后,现场要做好警戒和疏散工作,保护现场,及时抢救伤员和财产,并由在现场的项目部最高级别负责人指挥,在3分钟内电话通报到值班室,主要说明紧急情况性质、地点、发生时间、有无伤亡、是否需要派救护车、消防车或警力支援到现场实施抢救,如需可直接拨打120、110等求救电话。3、值班人员在接到紧急情况报告后必须在2分钟内将情况报告到紧急情况领导小组组长和副组长。小组组长组织讨论后在最短的时间内发出如何进行现场处置的指令。分派人员车辆等到现场进行抢救、警戒、疏散和保护现场等。由综合部在30分钟内以小组名义打电话向上一级有关部门报告。4、遇到紧急情况,全体职工应特事特办、急事急办,主动积极地投身到紧急情况的

13、处理中去。各种设备、车辆、器材、物资等应统一调遣,各类人员必须坚决无条件服从组长或副组长的命令和安排,不得拖延、推诿、阻碍紧急情况的处理。5、在整个施工阶段要从人员、设备、材料和制度做好充分的准备工作,一旦遇到险情能迅速投入抢险工作。6、对于雨季施工,要及时了解天气信息遇到暴雨天气要委派专人值班,掌握施工现场情况并及时汇报。四.方案内质量保证措施1.开工前要做好各级技术准备和技术交底工作,施工技术人员、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸。2、土方开挖必须严格按分层开挖、对称均匀、先四角后平直抽条开挖原则进行。挖土方式影响支护结构的荷载,要尽可能使支护结构均匀受力,减少变形。为

14、此,要坚持采用分区、分层、均匀对称、退台接力的方式进行挖土。3、挖土期间应有专人跟随测量标高。基础底板挖土深度不一致,开挖时应随时做好相应标志,随挖土进度控制坑底的挖土几何尺寸、形状、标高,复杂部位以人工挖土为主。基坑底以lmlm间距布置木桩控制标高,严禁超挖。一旦超挖必须用碎素碎回填。4、挖土临近基坑底时,需小心开挖,以保护基底土不受扰动。人工土方挖运至挖机半径范围拉运清场。5、基槽开挖时严禁曝晒或水浸,并预留30cm待浇筑碎垫层时采用人工挖除。挖土至距设计标高30cm后,须马上组织质检、设计及勘探人员进行基坑验槽,合格后方可继续施工。如土质不符合设计要求,应根据设计要求采取加固措施。6、在

15、基坑周圈挖宽300mm,深30050Omm的盲沟,并与降水井相连。盲沟应随挖随填随石,排水坡度i二l%。7、为防止坑外地表水流入坑内,设置地表挡水措施将地表水集中排走,经三级沉淀后排入市政管网。8、在基坑土方开挖时应不定期对水准点、平面控制点进行复核。在各层土方开挖过程中,测量人员均应事先做好准备,将标高桩及高差灰线及时放出,以便挖机和施工人员能够连续进行作业。9、根据场地的宽窄情况,合理组织好车辆的行驶路线,设专人负责指挥车辆进出。同时在挖土期间,应同交通部门进行协调,防止在周边道路停满运土车辆。10、质量标准(1)主控项目底板的土质必须符合设计要求,并严禁扰动。(2)允许偏差项目土方开挖工程外形尺寸的允许偏差及检验方法具体内容和要求见施工验收规范。项主控项目序项目允许偏差桩基基坑基槽挖方场地平整管沟地(路)面基层检验方法人工机械1标高-503050-50-50水准仪2长度、宽度(由设计中心线向两边量)+20-50+300-100+500-150+300经纬仪、钢直尺3边坡设计要求观察或坡度尺用2m1表面

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
