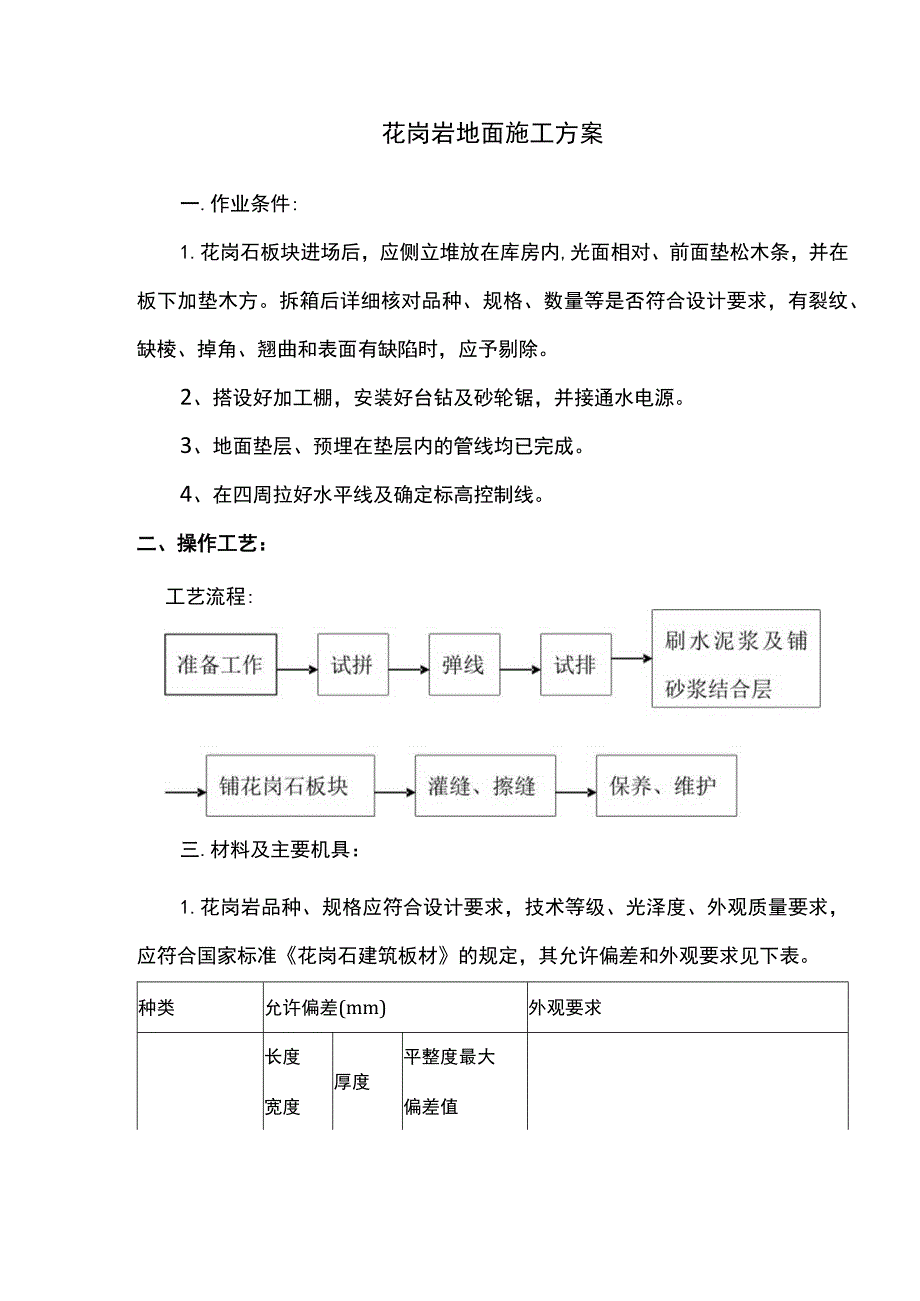

1、花岗岩地面施工方案一.作业条件:1.花岗石板块进场后,应侧立堆放在库房内,光面相对、前面垫松木条,并在板下加垫木方。拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。2、搭设好加工棚,安装好台钻及砂轮锯,并接通水电源。3、地面垫层、预埋在垫层内的管线均已完成。4、在四周拉好水平线及确定标高控制线。二、操作工艺:工艺流程:三.材料及主要机具:1.花岗岩品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准花岗石建筑板材的规定,其允许偏差和外观要求见下表。种类允许偏差(mm)外观要求长度宽度厚度平整度最大偏差值花岗石板材+0-12

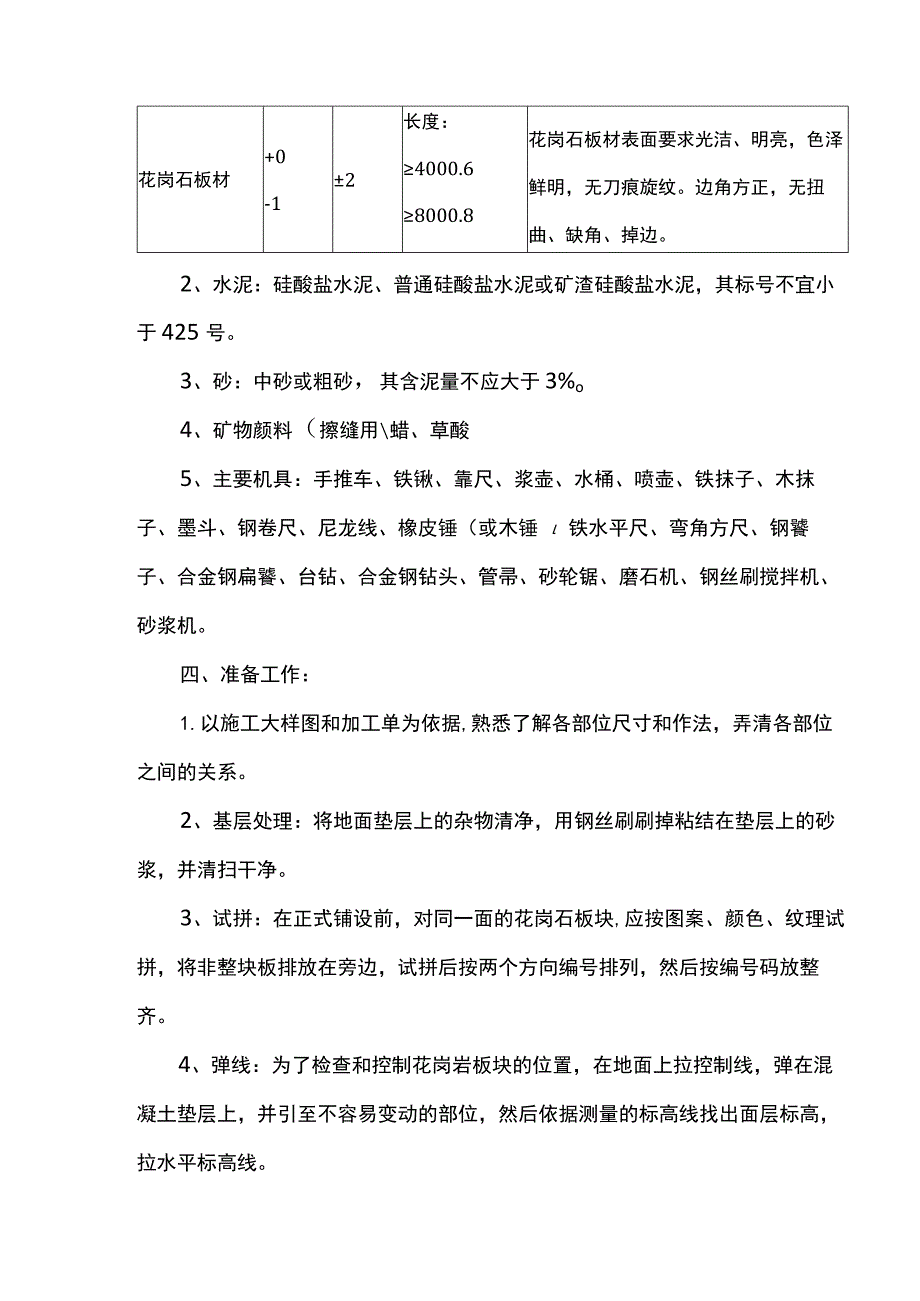

2、长度:4000.68000.8花岗石板材表面要求光洁、明亮,色泽鲜明,无刀痕旋纹。边角方正,无扭曲、缺角、掉边。2、水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于425号。3、砂:中砂或粗砂,其含泥量不应大于3%o4、矿物颜料(擦缝用蜡、草酸5、主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤铁水平尺、弯角方尺、钢饕子、合金钢扁饕、台钻、合金钢钻头、管帚、砂轮锯、磨石机、钢丝刷搅拌机、砂浆机。四、准备工作:1.以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清各部位之间的关系。2、基层处理:将地面垫层上的杂物清净,用

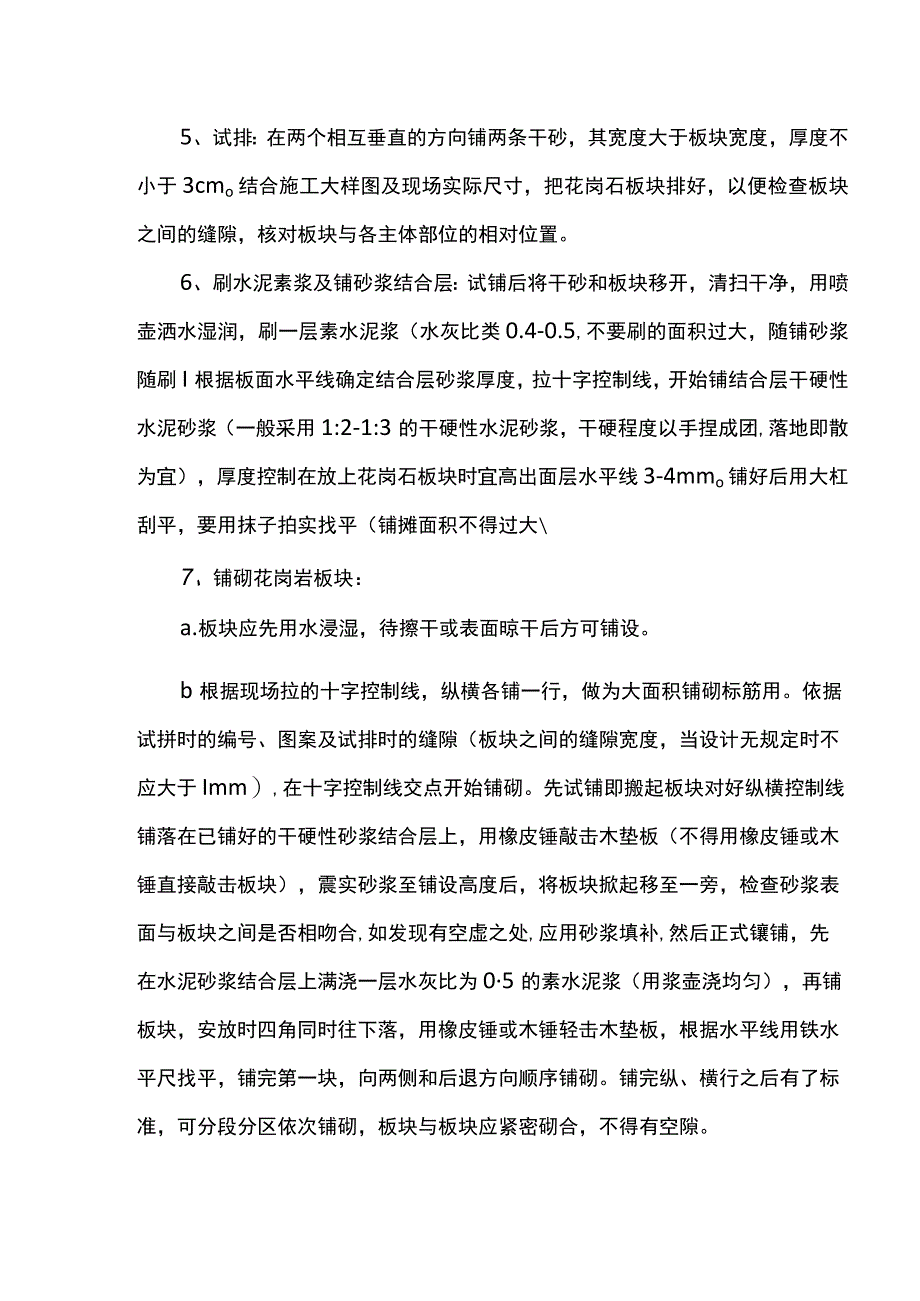

3、钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。3、试拼:在正式铺设前,对同一面的花岗石板块,应按图案、颜色、纹理试拼,将非整块板排放在旁边,试拼后按两个方向编号排列,然后按编号码放整齐。4、弹线:为了检查和控制花岗岩板块的位置,在地面上拉控制线,弹在混凝土垫层上,并引至不容易变动的部位,然后依据测量的标高线找出面层标高,拉水平标高线。5、试排:在两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cmo结合施工大样图及现场实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙,核对板块与各主体部位的相对位置。6、刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一

4、层素水泥浆(水灰比类0.4-0.5,不要刷的面积过大,随铺砂浆随刷I根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采用1:2-1:3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜),厚度控制在放上花岗石板块时宜高出面层水平线3-4mmo铺好后用大杠刮平,要用抹子拍实找平(铺摊面积不得过大7、铺砌花岗岩板块:a.板块应先用水浸湿,待擦干或表面晾干后方可铺设。b根据现场拉的十字控制线,纵横各铺一行,做为大面积铺砌标筋用。依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于Imm),在十字控制线交点开始铺砌。先试铺即搬起板块对好纵横控

5、制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),震实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为05的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵、横行之后有了标准,可分段分区依次铺砌,板块与板块应紧密砌合,不得有空隙。8、灌缝、擦缝:在板块铺砌后12昼夜进行灌浆擦缝。根据花岗石颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调

6、成1:1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝隙内,至基本灌满为止。灌浆1-2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使花岗石面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。养护时间不应小于7d。打蜡:当水泥砂浆结合层达到强度后(抗压强度达到L2Mpa时),方可进行打蜡。打蜡后面层达到光滑洁亮。五.质量标准:1.保证项目:(1)面层所用板块品种、规格、级别、形状、光洁度、颜色和图案必须符合设计要求。(2)面层与基层必须结合牢固,无空鼓。2、基本项目:(1)面层:板块挤靠严密,无缝隙,接缝通直无错缝,表面平整

7、洁净,图案清晰无磨划痕,周边顺直方正。(2)板块镶贴质量:任何一处独立空间的石板颜色一致,花纹通顺基本一致。石板缝痕与石板颜色一致,擦缝饱满与石板齐平、洁净、美观。(3)地面镶边铺设质量:用料尺量准确,边角整齐,拼接严密,接缝顺直。(4)地漏坡度符合设计标准,不倒泛水,无积水,与地漏结合处严密牢固,无渗漏(有坡度的面层应做泼水检验,并以能排除液体为合格I3、成品保护:(1)运输花岗岩板块和水泥砂浆时,应采取措施防止碰撞已做完的石材等。(2)铺砌花岗岩板块过程中,操作人员应做到即铺即用干布揩净表面上的水泥浆痕迹。(3)在花岗岩地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2Mpao(4)花岗

8、岩地面完工后,应封闭或在其表面上加以覆盖保护。六.安全管理制度1.施工单位加强所属人员安全意识教育,树立安全第一的思想,文明施工、安全生产。2、进入现场的施工人员必须戴好安全帽及佩戴胸卡。3、施工现场的一切安全设施不准擅自拆改。4、施工区域内禁止光脚、穿拖鞋及易滑鞋。5、禁止向下扔任何东西,防止砸伤下方人员。6、注意周边的防护设施,防止高处坠落。7、注意防火,严禁在施工现场使用明火、加热器、做饭、烧水。如需用火,必须取得现场用火证明,并将用火周围的易燃物清理干净,准备好消防器材。8、严禁在施工现场吸烟。9、严禁违章作业、野蛮施工,凡由于施工不当造成损失的,由肇事者照章赔偿。10、施工单位要注意保管好自己的物品,防止丢失,后果自负。11、施工人员严禁抄拿他人物品,严禁赌博、吸毒、嫖娼等违法犯罪活动,违章送交公安机关依法处理。12、严禁大声喧哗,影响邻里休息,严禁将无关人员领入工地。13、自觉遵守工地规定,勿随便拆卸、毁坏房间设备、乱涂乱画,否则加倍赔偿与罚款。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
