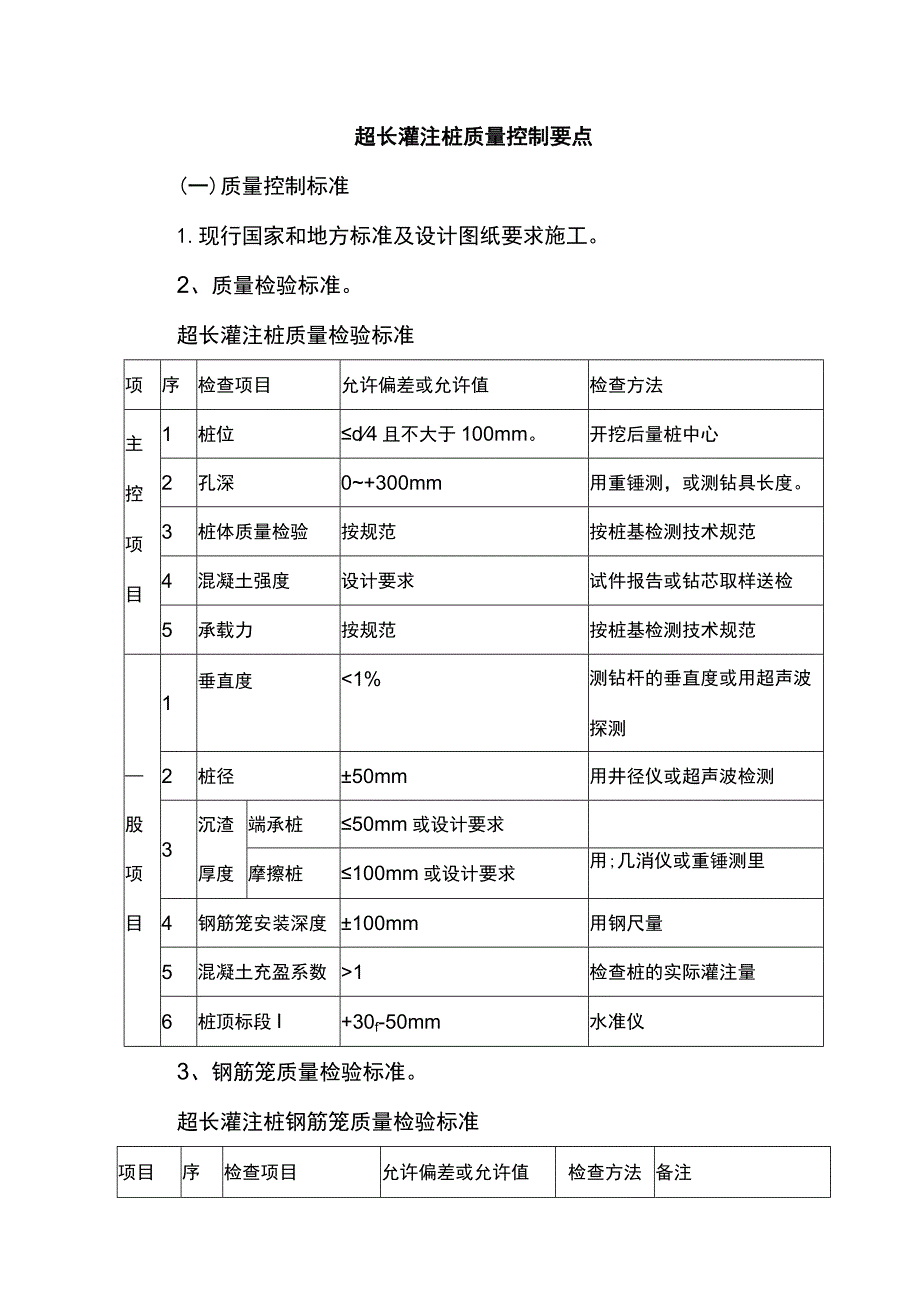

1、超长灌注桩质量控制要点(一)质量控制标准1.现行国家和地方标准及设计图纸要求施工。2、质量检验标准。超长灌注桩质量检验标准项序检查项目允许偏差或允许值检查方法主控项目1桩位d4且不大于100mm。开挖后量桩中心2孔深0+300mm用重锤测,或测钻具长度。3桩体质量检验按规范按桩基检测技术规范4混凝土强度设计要求试件报告或钻芯取样送检5承载力按规范按桩基检测技术规范1垂直度1检查桩的实际灌注量6桩顶标段I+30f-50mm水准仪3、钢筋笼质量检验标准。超长灌注桩钢筋笼质量检验标准项目序检查项目允许偏差或允许值检查方法备注主控项目1主筋间距10mm用钢尺量主筋、加劲筋电焊搭接时,单面焊舞长度IOd

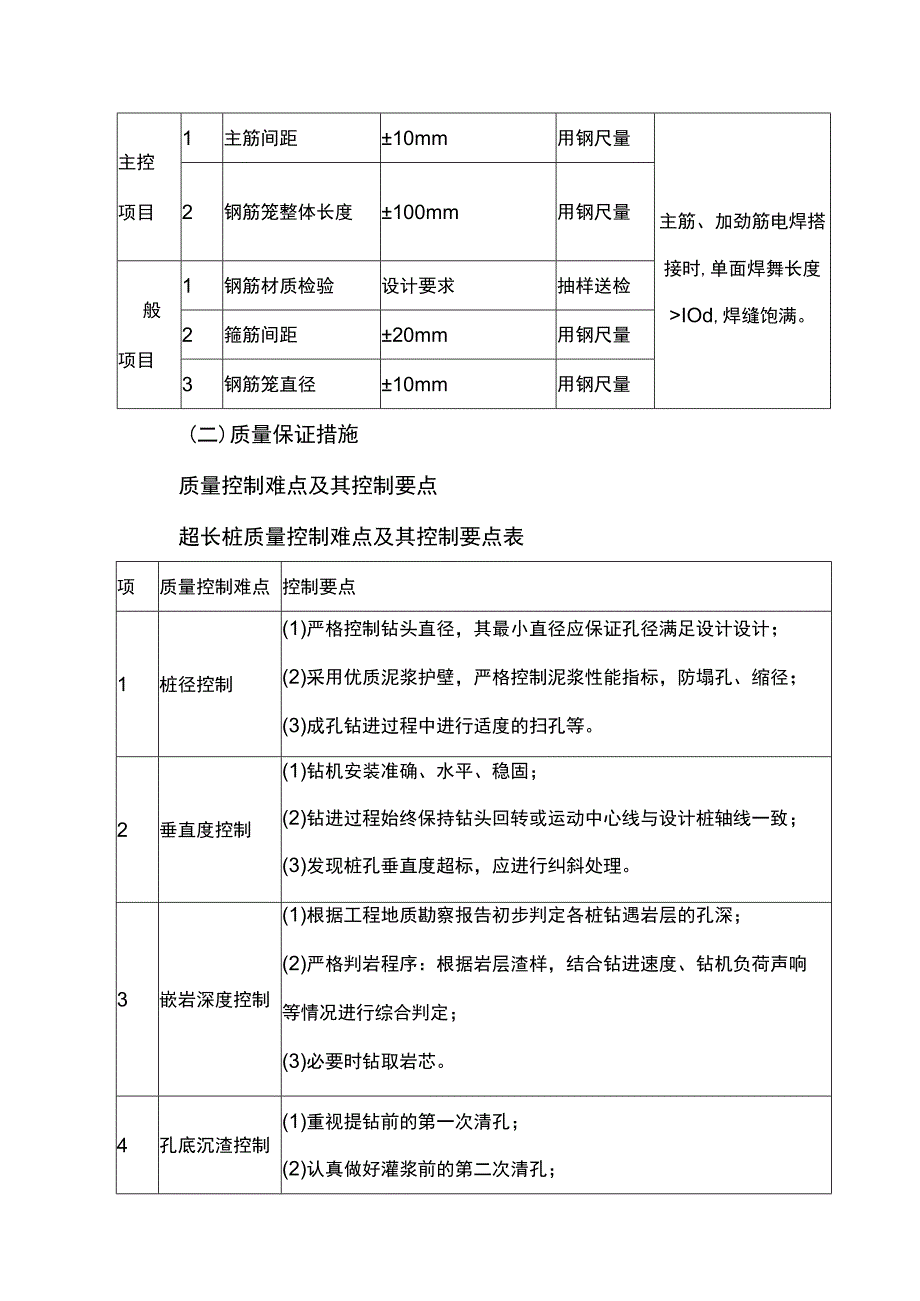

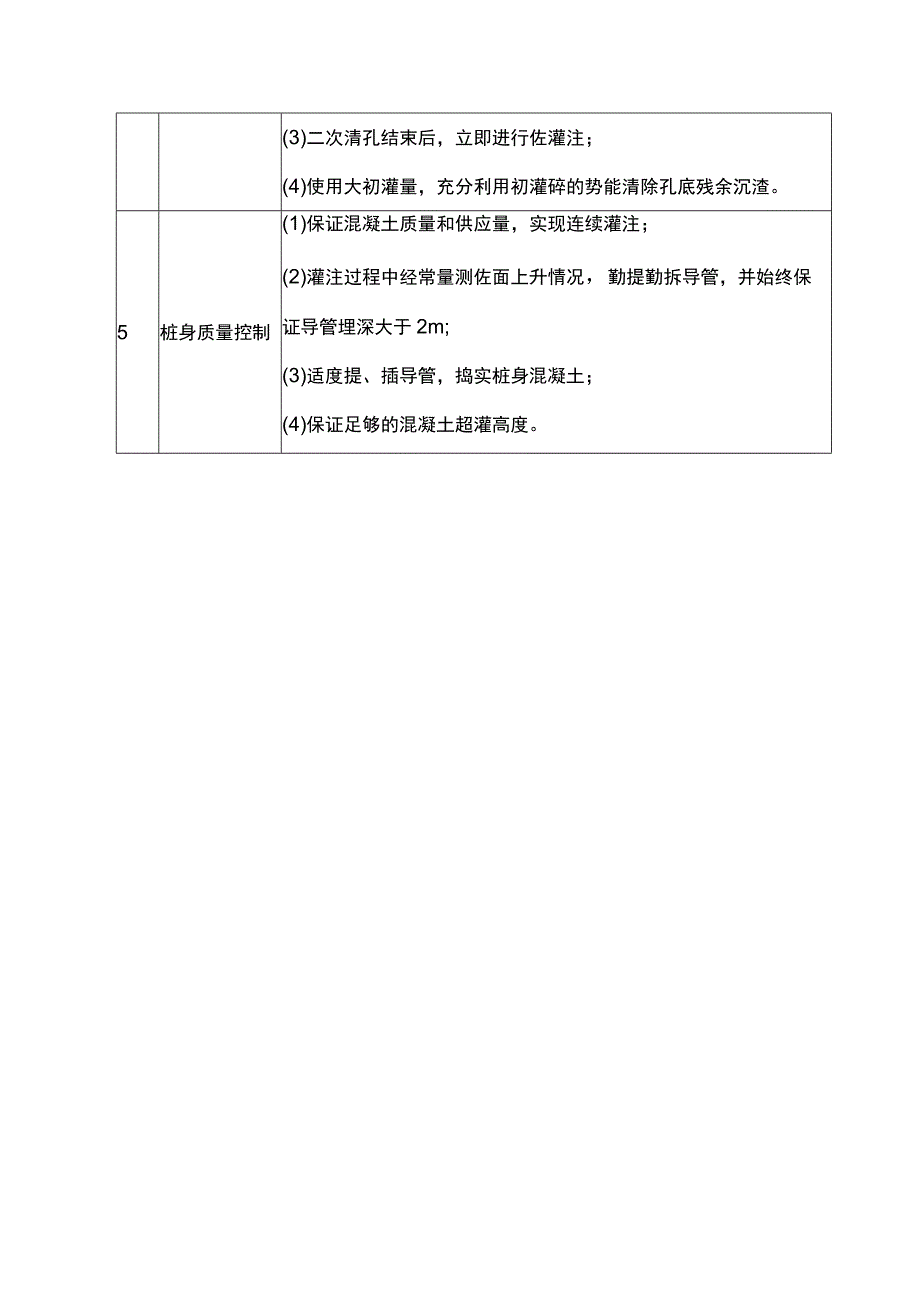

2、,焊缝饱满。2钢筋笼整体长度100mm用钢尺量般项目1钢筋材质检验设计要求抽样送检2箍筋间距20mm用钢尺量3钢筋笼直径10mm用钢尺量(二)质量保证措施质量控制难点及其控制要点超长桩质量控制难点及其控制要点表项质量控制难点控制要点1桩径控制(1)严格控制钻头直径,其最小直径应保证孔径满足设计设计;(2)采用优质泥浆护壁,严格控制泥浆性能指标,防塌孔、缩径;(3)成孔钻进过程中进行适度的扫孔等。2垂直度控制(1)钻机安装准确、水平、稳固;(2)钻进过程始终保持钻头回转或运动中心线与设计桩轴线一致;(3)发现桩孔垂直度超标,应进行纠斜处理。3嵌岩深度控制(1)根据工程地质勘察报告初步判定各桩钻遇岩层的孔深;(2)严格判岩程序:根据岩层渣样,结合钻进速度、钻机负荷声响等情况进行综合判定;(3)必要时钻取岩芯。4孔底沉渣控制(1)重视提钻前的第一次清孔;(2)认真做好灌浆前的第二次清孔;(3)二次清孔结束后,立即进行佐灌注;(4)使用大初灌量,充分利用初灌碎的势能清除孔底残余沉渣。5桩身质量控制(1)保证混凝土质量和供应量,实现连续灌注;(2)灌注过程中经常量测佐面上升情况,勤提勤拆导管,并始终保证导管埋深大于2m;(3)适度提、插导管,捣实桩身混凝土;(4)保证足够的混凝土超灌高度。
