《城乡供水工程监理实施细则.docx》由会员分享,可在线阅读,更多相关《城乡供水工程监理实施细则.docx(27页珍藏版)》请在第壹文秘上搜索。

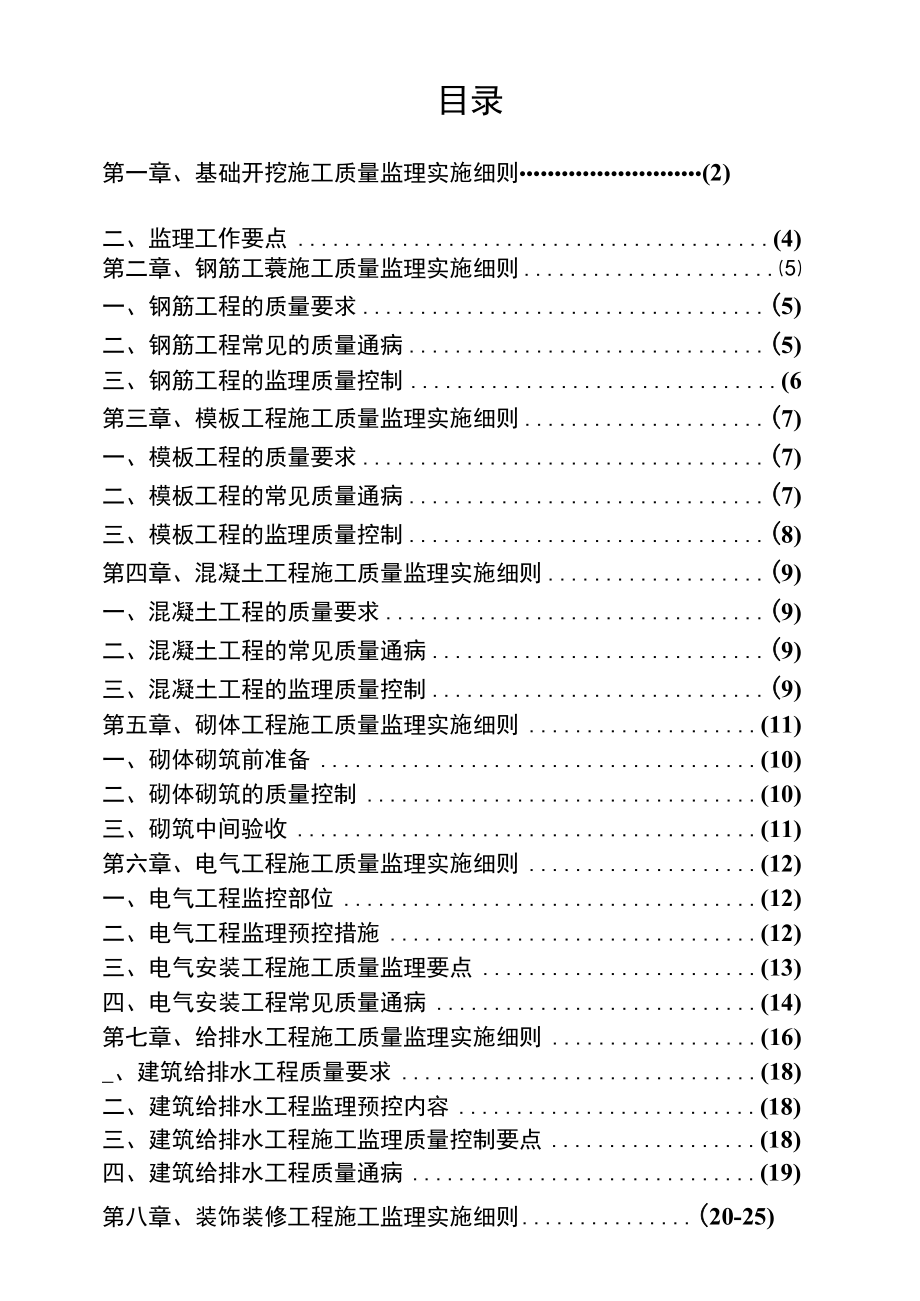

1、编号:x05XXX镇城乡供水工程监理实施细则编制人审核人X市X监理工程有限公司目录第一章、基础开挖施工质量监理实施细则(2)二、监理工作要点(4)第二章、钢筋工蓑施工质量监理实施细则一、钢筋工程的质量要求(5)二、钢筋工程常见的质量通病(5)三、钢筋工程的监理质量控制(6第三章、模板工程施工质量监理实施细则(7)一、模板工程的质量要求(7)二、模板工程的常见质量通病(7)三、模板工程的监理质量控制(8)第四章、混凝土工程施工质量监理实施细则(9)一、混凝土工程的质量要求(9)二、混凝土工程的常见质量通病(9)三、混凝土工程的监理质量控制(9)第五章、砌体工程施工质量监理实施细则(11)一、砌体

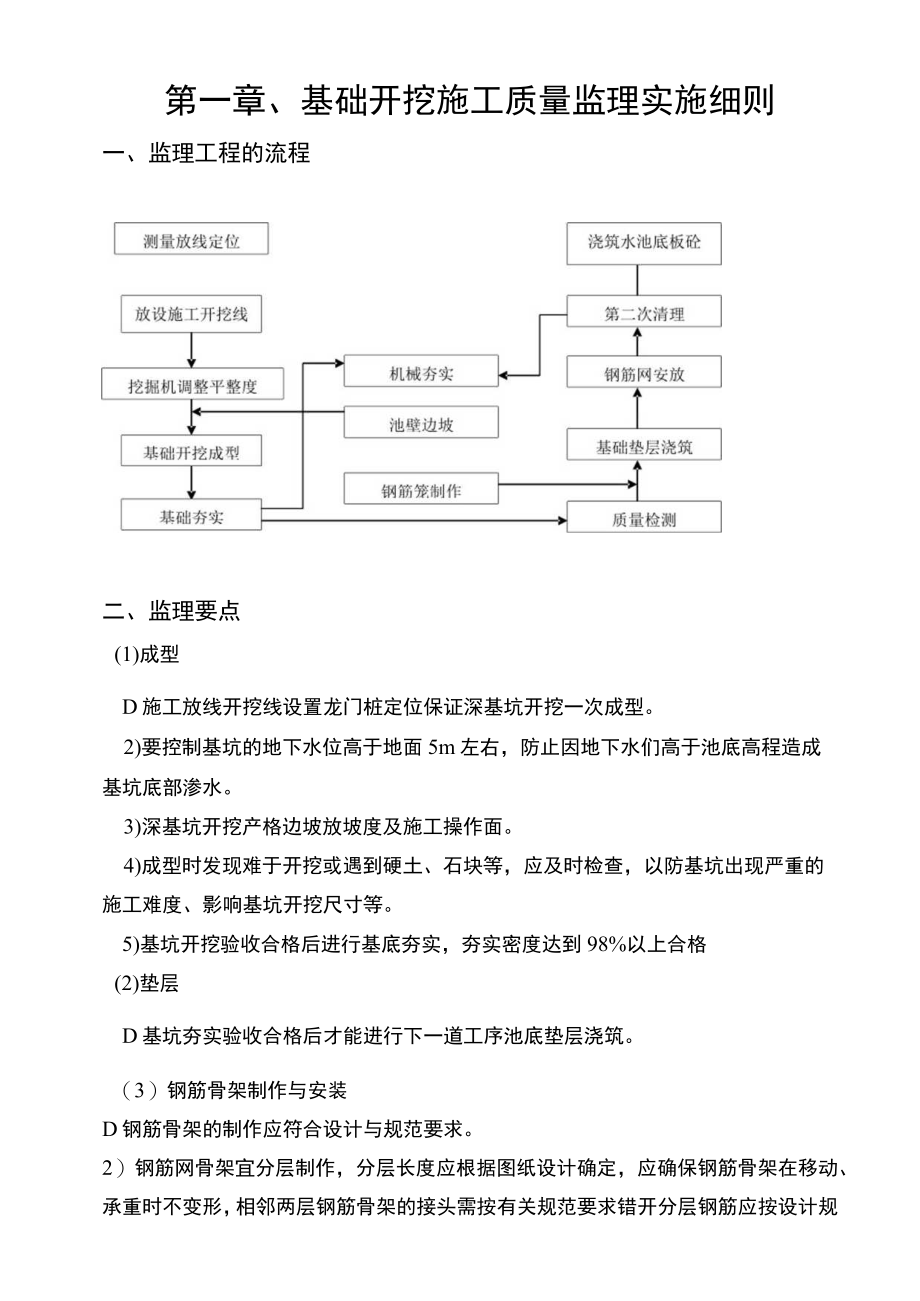

2、砌筑前准备(10)二、砌体砌筑的质量控制(10)三、砌筑中间验收(11)第六章、电气工程施工质量监理实施细则(12)一、电气工程监控部位(12)二、电气工程监理预控措施(12)三、电气安装工程施工质量监理要点(13)四、电气安装工程常见质量通病(14)第七章、给排水工程施工质量监理实施细则(16)_、建筑给排水工程质量要求(18)二、建筑给排水工程监理预控内容(18)三、建筑给排水工程施工监理质量控制要点(18)四、建筑给排水工程质量通病(19)第八章、装饰装修工程施工监理实施细则(20-25)第一章、基础开挖施工质量监理实施细则一、监理工程的流程二、监理要点(1)成型D施工放线开挖线设置龙门
3、桩定位保证深基坑开挖一次成型。2)要控制基坑的地下水位高于地面5m左右,防止因地下水们高于池底高程造成基坑底部渗水。3)深基坑开挖产格边坡放坡度及施工操作面。4)成型时发现难于开挖或遇到硬土、石块等,应及时检查,以防基坑出现严重的施工难度、影响基坑开挖尺寸等。5)基坑开挖验收合格后进行基底夯实,夯实密度达到98%以上合格(2)垫层D基坑夯实验收合格后才能进行下一道工序池底垫层浇筑。(3)钢筋骨架制作与安装D钢筋骨架的制作应符合设计与规范要求。2)钢筋网骨架宜分层制作,分层长度应根据图纸设计确定,应确保钢筋骨架在移动、承重时不变形,相邻两层钢筋骨架的接头需按有关规范要求错开分层钢筋应按设计规范尺
4、寸制作马镜。3)应在钢筋网外侧设置控制保护层厚度的垫块,可采用与水池底板本身混凝土等强度的混凝土垫块或用钢筋焊在竖向主筋上,横向圆周不得少于4处,并均匀布置。4)大直径钢筋网制作完成后,应在内部加强筋上设置十字撑或三角撑,确保钢筋骨架在存放、移动、吊装过程中不变形。分层制作的钢筋网,其焊接头宜采用焊接并应遵守混凝土结构工程施工质量验收规范(GB50204-2002)的规定。主筋净距必须大于混凝土俎骨料粒径3倍以上。加劲箍宜设在主筋外侧,主筋一般不设銮钩,根据施工工艺要求所设变钩不得向内圆伸露,以免妨碍导管工作。钢筋笼的内径比导管接头处外径大IOOmm以上。(4)混凝土浇筑D混凝土开始浇筑时,仓
5、号内不得有任何垃圾包括施工废渣2)混凝土运至浇筑地点时,应检查其均匀性和坍落度,如不符合要求应进行二次拌和,二次拌和后仍不符合要求时不得使用。3)首批混凝土浇筑后,混凝土应连续浇筑,严禁中途停止。4)在浇筑过程中,应该严格按照碇浇筑施工守则进行施工作业如有错误应立即纠正,纠正不改者停止险浇筑并施工整顿。6)在浇筑过程中,应时刻注意基础池壁边坡情况,如有异常必须采取相应措施。7)在灌注揩近结束时,应核对混凝土的灌入数量,以确保所测混凝土的灌注高度是否正确。(五)、监理验收1)验收要求施工前应对钢材等原材料、焊接接头等进行检查、复试,对施工组织设计中制定的施工顺序、监测手段也应检查。施工中应对基坑
6、、清渣、放置钢筋网、浇筑混凝土等进行全过程检查。施工结束后,应检查混凝土强度,并应做水池池底质量及承载力的检验。混凝土浇筑的质量应符合建筑地基基础工程施工质量验收规范(GB50202-2004)的相关规定。2)验收记录基坑设计图纸、施工说明和地质资料。材料合格证和到施工现场后复试试验报告。基坑垫层浇筑钢筋网摆放焊接至混凝土灌注的各工序施工记录。隐蔽工程验收记录。基坑夯实试压报告。基坑承载力测试报告。混凝土浇筑钢筋网质量检验记录。混凝土质量检验记录。第二章、钢筋工程施工质量监理实施细则一、钢筋工程的质量要求:钢筋加工和安装的质量要求应符合混凝土结构工程施工质量验收规范(GB50204-2002)
7、的规定。二、钢筋工程常见的质量通病1、材质检验与保管不符合要求,无产品合格证、出厂检验报告或抄件(复印件)不符合要求;无进场复试报告;批量不清、超批量、漏检;加工中发生脆断、焊接性能不良或机械性能显著不正常;机械性能不合格无交待,无加倍复试;2、钢筋锈蚀与污染,钢筋代用及胡子筋处理不符合要求。3、加工成型质量差,未统一下料、下料不准;对复杂节点未综合空间相交叉的关系放样;尺寸、角度差、不直不顺、弯点不准,弯钩偏短;4、钢筋接头错误,接头绑扎、焊接型式采用不当;搭接长度不足;错开接头的百分比不符合规范;接头位置不当;梁柱筋搭接接头处箍筋未加密。5、钢筋锚固不符合规范要求,锚固长度不足;锚固形式不
8、对。6、钢筋绑扎不符合要求;主筋未绑扎到位(四角主筋不贴箍筋角,中间主筋不贴箍筋);主筋位置放反(受拉受压颠倒,特别注意悬挑梁、底板、池壁);不设定位箍筋,主筋跑位严重;(4)钢筋绑扎花扣、缺扣、松扣不符合规范要求;箍筋间距不匀,绑扎不牢,不贴主筋;(6)柱主筋的弯钩和板主筋弯钩朝向不对;钢筋接头不错开。7、钢筋保护层厚度不符合要求。8、焊工无特种作业人员岗位证书,或焊工不符合施焊条件。9、未按规范规定在现场截取试件做试验。10、焊条、焊剂不符合要求。11、焊接接头不符合要求:焊接钢筋清理不好,未认真选择好参数(应作工艺试验);对接焊头的端头不垂直、不平整;焊接接头错开百分比不对,距銮点不对。
9、三、钢筋工程的监理质量控制1、钢筋原材的质量控制:审查承包单位报送的钢筋出厂质量证明书、检验报告,如为复印件,应加盖原件存放单位的公章,注明原件存放处,并有经办人签字和时间。钢筋进入现场后,监理工程师应进行外观检查。外观检查不符合要求的,应勒令承包单位招其清退出场。监理工程师审查承包单位报送的钢筋进场复验报告,对于复验不合格的钢筋应责令承包单位清理出现场。(4)监理工程师对焊接接头试件必须实行有见证取样和送检制度。2、监理工程师在巡检过程中,应要求焊工(机械手)持证上岗,并进行抽查,检查合格后方可进行正式钢筋焊(连)接。3、监理工程师必须充分熟悉设计图纸,明确各结构部位设计钢筋的品种、规格、绑
10、扎或焊(连)接要求,特别应注意结构关键部位配筋的特殊处理,对有关配筋变化涉及到的图纸会审记录、设计变更通知单和工程洽商记录,应及时标注在相应的结构施工图上。4、对钢筋焊接头的机械连接进行外观检验,不合格的要求返工。审查承包单位报送的钢筋焊接或机械连接接头的机械性能试验报告单(应按规范要求批量进行),对于不符合规范要求的应责令承包单位进行返工处理。5、在钢筋绑扎过程中,监理工程师应到现场巡视,发现问题,及时以“监理通知”形式通知承包单位改正。6、在承包单位质检合格的基础上,对承包单位报验的部位进行隐蔽工程验收。7、对于以下几点构造措施,监理工程师应加强检查:框架节点箍筋加密区及梁上有集中荷载处的
11、附加吊筋,不得漏放具有双层配筋的顶板和墙板,应要求设置撑筋(马凳筋)和拉钩。悬挑结构负弯矩钢筋应保证到位,采取措施防止踩压错位。钢筋保护层的垫块品种、规格、数量、位置应符合设计及规范要求。(4)预埋件、预留孔洞的位置应正确、固定可靠,孔洞周边钢筋加固符合设计要求。8、浇筑混凝土前,监理工程师二次验筋,如有问题及时通知承包单位,修整合格后方可浇筑混凝土。第三章、模板工程施工质量监理实施细则一、模板工程的质量要求模板安装与拆除工程的质量要求应符合混凝土结构工程施工质量验收规范(GB50204-2002)的规定。二、模板工程的常见质量通病1、模板施工不符合要求:强度、刚度和稳定性不能保证;(2)无模
12、板设计方案;整体性、密闭性达不到规范要求;(4)未按验收规范对模板工程作同步验收。2、轴线发生位移:轴线定位错误;墙、柱模根部和顶部无固定措施,发生偏差后不作认真校正,造成累积误差;不拉水平和竖向通线,无竖向总垂直度控制措施;(4)支模刚度差,拉杆太稀,间距不规则;不对称浇灌混凝土,挤偏模板;(6)顶撑、木楔使用不当或松动,用铁丝拉结捆绑,变形大;3、模板体系产生变形。4、标高传递发生偏差。5、接缝不产、接头不规则。6、模板自身清理、模内清理不符合要求。7、拆模使混凝土受损:支模不当影响拆模;拆侧模过早,破坏混凝土表面及棱角;承重底模及其支架未按设计要求或规范规定拆模。8、其他支模错误:未按规
13、定起拱;支模中遗漏预埋件、预留孔洞;合模前与钢筋及各专业未协调配合。三、模板工程的监理质量控制1、审核模板工程的施工方案:根据主体工程的结构体系、荷载大小、合同工期及模板的周转情况等,综合考虑承包单位所选择的模板和支撑系统是否合理,提出审核意见,审核中要重点审定。2、对进场模板规格、质量进行检查。3、墙、柱支模前应先在基底弹线,以校正钢筋位置,并为合模后检查位置提供准确的依据。4、为防止胀模、跑模、错位,造成结构断面尺寸超差、位置偏离、漏浆造成蜂窝、麻面,模板支撑应符合模板设计要求及施工方案规定。5、对模板拼缝、节点位置、模板支搭及加固情况,应认真检查,防止漏浆及缩颈现象。6、梁、板底模当跨度
14、4m时应起拱,设计无具体要求时,一般起拱高度宜为l1000-31000o7、预埋件、预留孔洞的位置、标高、尺寸应复核;预埋件固定方法应可靠,防止位移。8、合模前钢筋隐检已合格,模内已清理干净,应剔凿部位已剔凿合格;合模后核验模板位置、尺寸及钢筋位置,垫块位置与数量,符合要求才能浇筑混凝o9、混凝土整体结构的拆模控制:整体式结构承重模板,应控制与结构同条件养护试件达到规范规定的强度时,经监理签发拆模令后方可拆除;混凝土强度能保证其表面及其棱角不因拆模而损伤;在拆除模板过程中,如发现混凝土有影响结构安全的质量问题,应暂停拆除,经过处理后方可继续;第四章、混凝土工程施工质量监理实施细则一、混凝土工程
15、的质量要求1、砂浆原材料及配合比设计的质量要求(1)、水泥进场检验:水泥进场时应对其品种、级别、出厂日期等进行检查,并提出十天见证取样送检测中心做水泥二次检验,当水泥出厂超过3个月时,应进行复验,并按复验结果使用。(2)、配合比设计:应根据混凝土、砂浆强度等级进行配合比设计。(3)、粗细骨料的质量:普通混凝土所用的粗、细骨料的质量应符合现行行业标准普通混凝土用碎石或卵石质量标准及检验方法JGJ53、普通混凝土用砂质量标准及检验方法JGJ52规定。砂、石进场后必须及时报送监理取样送检,合格后方能投入使用。(4)、拌制混凝土用水:拌制混凝土宜采用饮用水。(5)、开盘鉴定:首次使用的混凝土、砂浆配合比应进行开盘鉴定,其工作性应满足设计配合比的要求。开始生产时应至少留
