屋面施工方案模板.docx

上传人:p** 文档编号:556450 上传时间:2023-11-01 格式:DOCX 页数:25 大小:48.39KB
下载 相关 举报
屋面施工方案模板.docx_第1页
第1页 / 共25页
屋面施工方案模板.docx_第2页
第2页 / 共25页
屋面施工方案模板.docx_第3页
第3页 / 共25页
屋面施工方案模板.docx_第4页
第4页 / 共25页
屋面施工方案模板.docx_第5页
第5页 / 共25页
屋面施工方案模板.docx_第6页
第6页 / 共25页
屋面施工方案模板.docx_第7页
第7页 / 共25页
屋面施工方案模板.docx_第8页
第8页 / 共25页
屋面施工方案模板.docx_第9页
第9页 / 共25页
屋面施工方案模板.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《屋面施工方案模板.docx》由会员分享,可在线阅读,更多相关《屋面施工方案模板.docx(25页珍藏版)》请在第壹文秘上搜索。

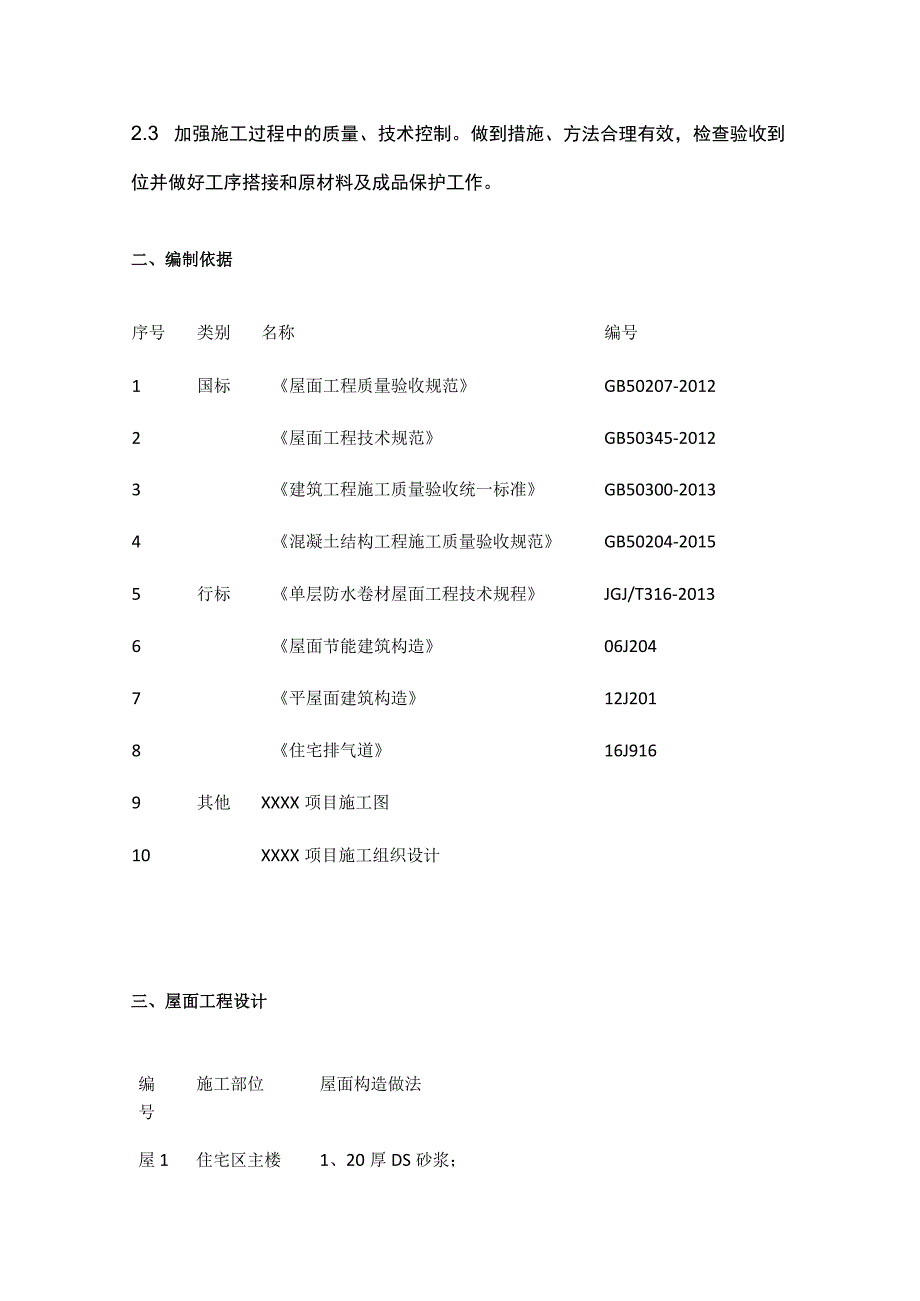

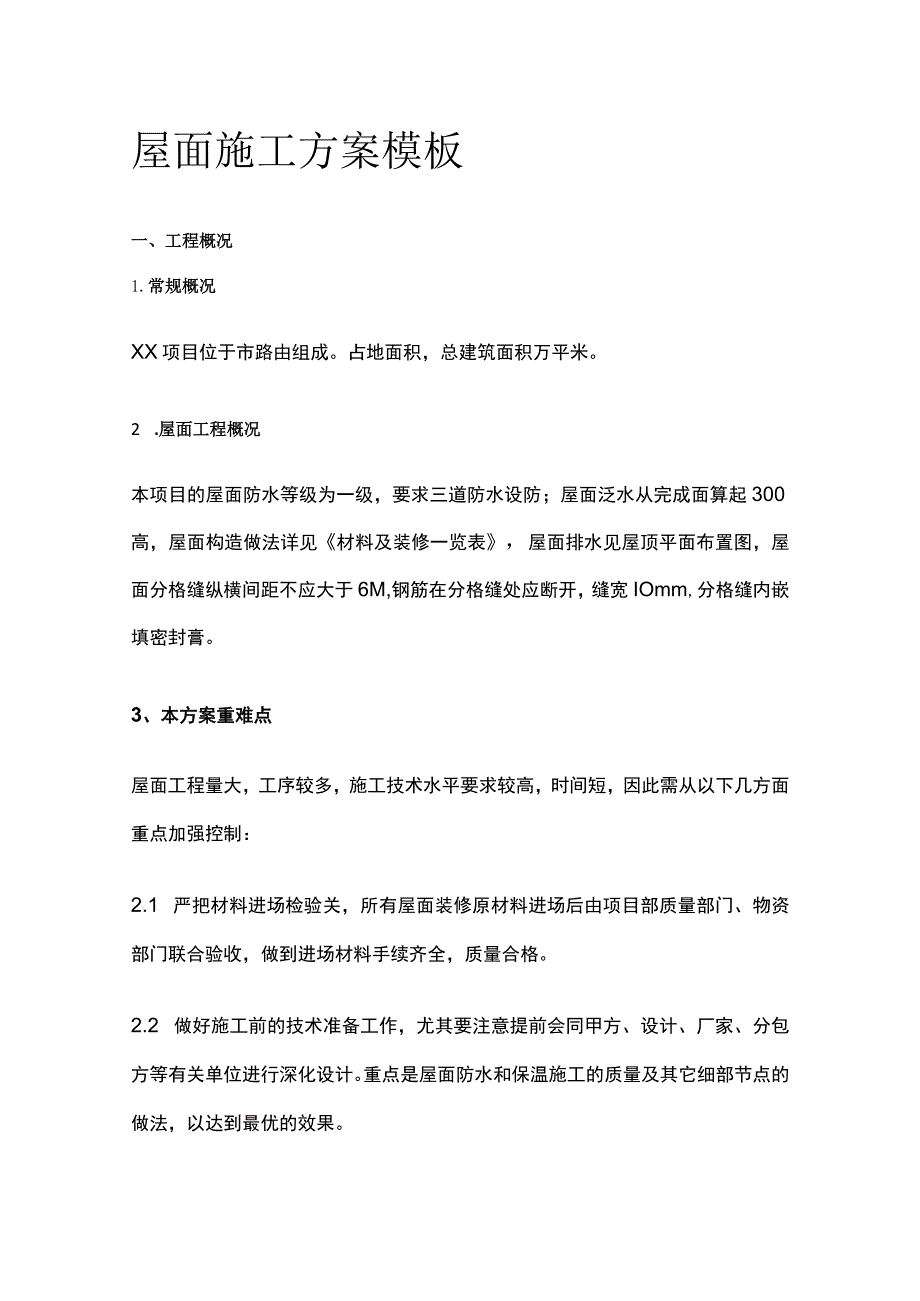

1、屋面施工方案模板一、工程概况1.常规概况XX项目位于市路由组成。占地面积,总建筑面积万平米。2 .屋面工程概况本项目的屋面防水等级为一级,要求三道防水设防;屋面泛水从完成面算起300高,屋面构造做法详见材料及装修一览表,屋面排水见屋顶平面布置图,屋面分格缝纵横间距不应大于6M,钢筋在分格缝处应断开,缝宽IOmm,分格缝内嵌填密封膏。3、本方案重难点屋面工程量大,工序较多,施工技术水平要求较高,时间短,因此需从以下几方面重点加强控制:2.1 严把材料进场检验关,所有屋面装修原材料进场后由项目部质量部门、物资部门联合验收,做到进场材料手续齐全,质量合格。2.2 做好施工前的技术准备工作,尤其要注意

2、提前会同甲方、设计、厂家、分包方等有关单位进行深化设计。重点是屋面防水和保温施工的质量及其它细部节点的做法,以达到最优的效果。2.3 加强施工过程中的质量、技术控制。做到措施、方法合理有效,检查验收到位并做好工序搭接和原材料及成品保护工作。二、编制依据序号类别名称编号1国标屋面工程质量验收规范GB50207-20122屋面工程技术规范GB50345-20123建筑工程施工质量验收统一标准GB50300-20134混凝土结构工程施工质量验收规范GB50204-20155行标单层防水卷材屋面工程技术规程JGJ/T316-20136屋面节能建筑构造06J2047平屋面建筑构造12J2018住宅排气道

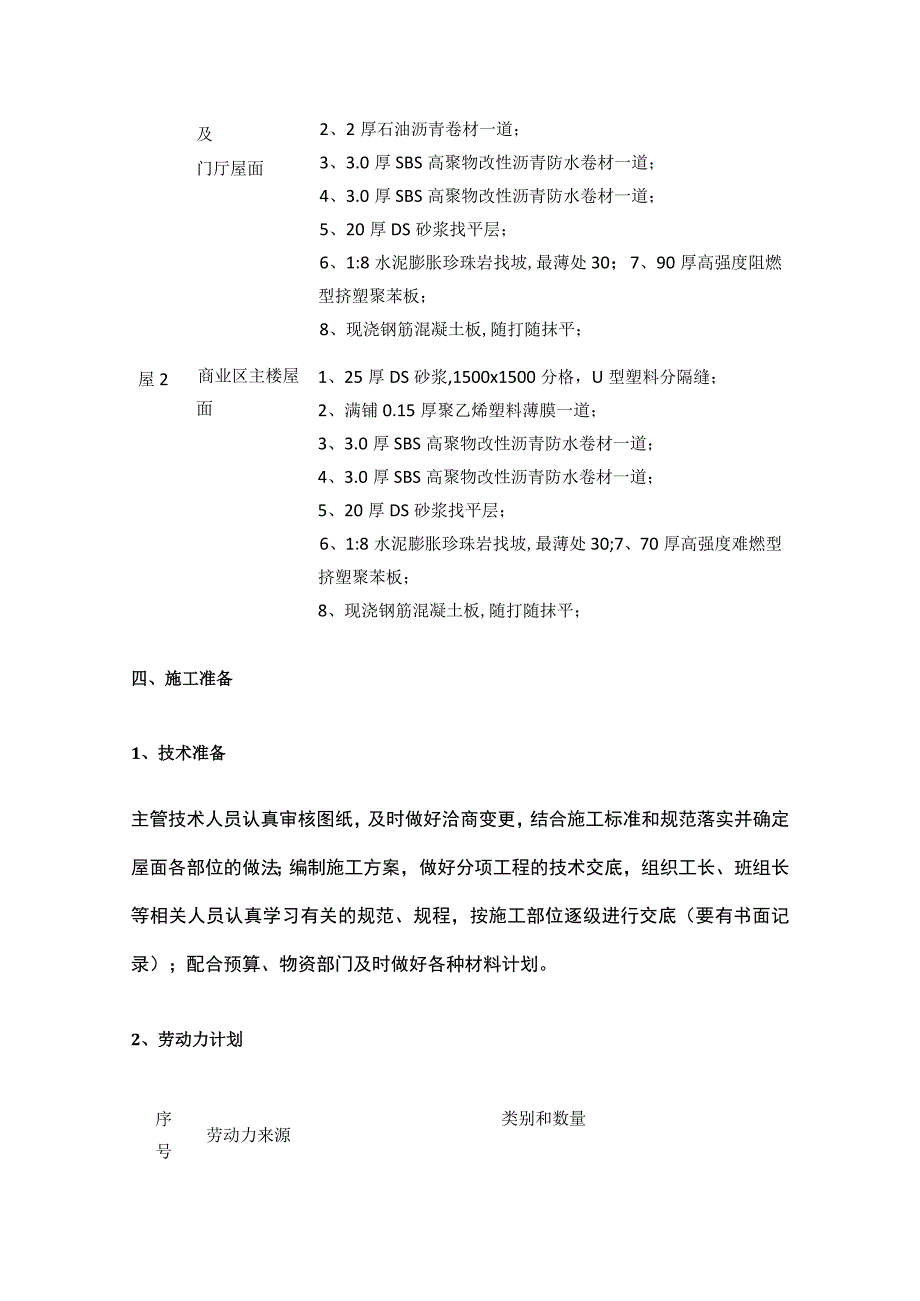

3、16J9169其他XXXX项目施工图10XXXX项目施工组织设计三、屋面工程设计编施工部位屋面构造做法号屋1住宅区主楼1、20厚DS砂浆;及门厅屋面2、2厚石油沥青卷材一道;3、3.0厚SBS高聚物改性沥青防水卷材一道;4、3.0厚SBS高聚物改性沥青防水卷材一道;5、20厚DS砂浆找平层;6、1:8水泥膨胀珍珠岩找坡,最薄处30;7、90厚高强度阻燃型挤塑聚苯板;8、现浇钢筋混凝土板,随打随抹平;屋2商业区主楼屋面1、25厚DS砂浆,1500x1500分格,U型塑料分隔缝;2、满铺0.15厚聚乙烯塑料薄膜一道;3、3.0厚SBS高聚物改性沥青防水卷材一道;4、3.0厚SBS高聚物改性沥青防水

4、卷材一道;5、20厚DS砂浆找平层;6、1:8水泥膨胀珍珠岩找坡,最薄处30;7、70厚高强度难燃型挤塑聚苯板;8、现浇钢筋混凝土板,随打随抹平;四、施工准备1、技术准备主管技术人员认真审核图纸,及时做好洽商变更,结合施工标准和规范落实并确定屋面各部位的做法;编制施工方案,做好分项工程的技术交底,组织工长、班组长等相关人员认真学习有关的规范、规程,按施工部位逐级进行交底(要有书面记录);配合预算、物资部门及时做好各种材料计划。2、劳动力计划序号劳动力来源类别和数量1总承包项技术员1名、质检员2名、安全员3名、目部工长2名、预算员2名;2劳务公司混凝土工10名、钢筋工6名、抹灰工4名、杂工4名,

5、管理人员1名;3防水专业队伍防水施工人员4名3、主要材料准备序号材料名称13.0厚SBS防水卷材/2.0厚石油沥青卷材270厚高强度难燃型挤塑聚苯板/90厚高强度阻燃型挤塑聚苯板3 0.15厚聚乙烯塑料薄膜4 1.5厚聚氨酯防水涂料5 水泥膨胀珍珠岩6 DS水泥砂浆4、主要机具准备序号设备或工具名称单位数量用途1塔吊台4送料2料斗个4装料3水准仪台1标高打笆4刮杠根4摊铺、抹平已浇注的混凝土5扫帚把30清扫6水管米300施工用水7电缆电线工具配件套2施工用电五、施工方法1、施工要求1.1 屋面排水组织见屋顶平面图;雨水管距墙面不小于20mm,其排水口距散水坡的高度应小于200;雨水管用管箍与墙

6、面固定;雨水排水管、雨水斗等配件及规格见水施图;1.2 屋面基层突出屋面结构(立柱、风道等的连接处,以及基层转角处)均应做成圆弧;圆弧半径RN50,并在地脚螺栓周围做密封处理;1.3 高低跨屋面:高跨为无组织排水时,当高跨屋面为有组织排水时,落水管下应加设30厚C20混凝土水簸箕并在落水管端头设弯头,不得直接冲刷屋面;1.4 上人屋面烟道出屋面高度除标注标高外烟道口底部距离屋面完成面不低于600mm,做法见大样图。1.5 屋面上的各种设备基础与结构层相连时,防水层应包裹设施基座的上部,并在地脚螺栓周围做密封处理;防水层上放置设施时,设施下部的防水层应做卷材增强层,必要时应在其上浇注细石混凝土,

7、其厚度不应小于50mm;1.6 屋面做法还应符合屋面工程技术规范GB50345-2012和屋面工程质量验收规范GB50207-2012的有关规定。2、材料进场验收1.1 屋面工程所采用的防水、保温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。产品质量应由经过省级以上建设行政主管部门对其资质认可和技术质量监督部门对其计量认证的质量检测单位进行检测。1.2 防水、保温材料进场验收应符合下列规定:1应根据设计要求对材料的质量证明文件进行检查,并应经监理工程师或建设单位代表确认,纳入工程技术档案;2应对材料的品种、规格、包装、外观和尺寸等进行检查验收

8、,并应经监理工程师或建设单位代表确认,形成相应验收记录;3、防水、保温材料进场检验项目及材料标准应符合屋面工程质量验收规范GB50207-2012附录A和附录B的规定。材料进场检验应执行见证取样送检制度,并提出进场检验报告;4、进场检验报告的全部项目指标均达到技术标准规定应为合格;不合格材料不得在工程中使用。3 .施工工艺流程3.1 不上人屋面一(基层处理一放置保温板-水泥膨胀珍珠岩找坡-20厚DS砂浆找平层-2道SBS防水卷材-2厚石油沥青卷材一管根、井道部位附加卷材20厚DS砂浆并设置分隔缝一接缝嵌密封膏)3.2 不上人屋面一(基层处理一放置保温板-水泥膨胀珍珠岩找坡-20厚DS砂浆找平层

9、-2道SBS防水卷材一满铺0.15厚聚乙烯塑料薄膜一道一管根、井道部位附加卷材-25厚DS砂浆并设置分隔缝-U型塑料分隔缝)4 .施工方法保温层施工1.施工准备4.1 材料要求:(1)挤塑聚苯板采用70厚高强度难燃型挤塑聚苯板/90厚高强度阻燃型挤塑聚苯板,材料应符合规范及设计和消防要求。(2)挤塑聚苯板胶粘剂采用专业公司生产的专用难燃型挤塑聚苯板胶粘剂2、保温层施工(1)施工流程:基层处理一弹控制线一排版备料一配专用胶粘剂一粘贴难燃型挤塑聚苯板一检查验收。(2)基层处理施工前,对保温基层进行清理、检查验收。不符要求者相关单位返工整改,必须达到施工规定条件要求。(3)弹控制线根据施工作业面用墨

10、线弹出水平控制线。(4)排版备料根据基层形状和尺寸,合理下料,保证错缝拼接。(5)配专用粘结砂浆先将专用粘结砂浆干粉倒入搅拌容器中,现场加入一定比例的水,机械搅拌均匀即可使用,一次拌料不宜太多,边搅边用。(6)粘贴挤塑聚苯板用专用粘结砂浆满涂基层上面,涂层厚2IOmm;在平屋面保温时,如基层符合要求,也可采用点框粘结法,在板面四周涂抹一圈搅拌好的专用粘结砂浆,其宽度为50mm,板面中央均匀涂抹56个点,保证粘贴面积不小于30%涂抹专用粘结砂浆后,将挤塑聚苯板直接贴在基面上,左右轻揉压实即可。聚苯板粘贴应平整。板材的排列竖向错缝,交错相接,板与板之间要靠紧靠实,尽量不得有碰头灰,超出2mm的缝隙

11、应用相应宽度的聚苯板薄片填塞。屋面收口处设置500mm宽的改性发泡水泥保温板,施工方法同挤塑聚苯板。4.2 找坡层施工1、施工准备:1)材料及机具珍珠岩、砂、水泥、平板振动器,木抹子、23m长木杠、窄手推车、平楸。2)作业条件a、上道工序已施工完成并验收合格。b、珍珠岩混凝土的配合比为1:8c、找坡层标高控制线已弹在四周墙上,灰饼已作好。2、操作工艺:工艺流程:基层处理一找标高弹控制线一珍珠岩过筛、水闷一搅拌一铺设珍珠岩混凝土一养护1)基层处理:在浇筑珍珠岩混凝土找坡层之前将保温层基层进行处理,把粘结在基层上的松动混凝土、砂浆等剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。2)找标高弹控制线:在

12、浇筑混凝土前,按设计图纸中要求的坡度找出最高点和最低点,拉线每隔两米抹出坡度墩,在墙上弹好控制线,以便控制表面标局)。3)珍珠岩过筛、水闷:为了清除珍珠岩中的杂物和细粉末,珍珠岩进场后要经过两遍筛。第一遍用筛孔为30mm的大孔径筛,第二遍用筛孔为5mm的小孔径筛,使5mm粒径含量控制在不大于5%的要求,在浇筑前应在珍珠岩堆上均匀浇水,将珍珠岩闷透,水闷时间不小于5do4)搅拌:将骨料、水、水泥按重量计量,骨料的计量允许偏差应小于3%,水、水泥计量的允许偏差应小于2%。由于珍珠岩预先进行了水闷处理,搅拌前要根据抽测珍珠岩的含水率,调整配合比的用水量。搅拌时间要比普通混凝土稍长,约3min左右。5

13、)铺设珍珠岩混凝土a、在已清理干净的基层上洒水湿润。b、铺设已搅拌好的珍珠岩混凝土,用铁楸将混凝土铺在基层上,以已作好的坡度墩为标准将灰铺平,比坡度墩高出3mm,然后用平板振捣器震实找平。如厚度较薄,可随铺随用铁楸和特制的木拍板拍压密实,并随即用大杠杆找平,用木抹子搓平。C、按照排气管布置图将透气管埋于找坡层中。在留设的施工缝处,应用木方或木挡板挡好接槎处。接槎时应在施工缝处涂刷水泥浆结合层,再进行浇筑。6)养护:浇筑混凝土后要进行洒水养护。强度达到L2Mp后方可进行下道工序。水泥砂浆防水保护层施工1.作业条件:1)找坡层施工完毕,并办完隐检手续。2)施工前设置高程控制点保证砂浆厚度。3)施工

14、人员准备就位,确保人员充足。4)施工机具准备到位,夜间施工照明灯具落实到位。2、操作工艺:找标准块(打疤)一随铺水泥砂浆随拍实一刮尺找平一二次搓平收光一充分养护一清理干净临时遮盖物或堵塞物T保护层严查验收1)浇筑前保证坡度满足排水要求。2)砂浆浇筑时从一端向另一端推进,严格控制好砂浆厚度,并设置不大于6m6m的分隔缝,分格缝宽20mm,分隔缝内嵌填密封材料。3)找平:砂浆密实后,按高程控制点检查一下上平,然后用大杠刮平、表面再用木抹子搓平。4)面层初凝后。人踩上去,有脚印但不下陷时,用木抹子压第二遍,边抹压边把坑凹处填,要求不漏压,表面压平。5)找平层抹平工序在初凝前完成,压光工序在终凝前完成,终凝后做好养护。6)屋面女儿墙等立面在防水卷材表面抹20mm厚1:2.5水泥砂浆保护层。4.3 卷材防水施工4.3.1 工艺流程:基层清理一基层处理剂一铺贴卷材附加层一铺贴卷材防水层一热熔封边、收头一蓄、淋水试验施工方法:热熔满粘法(上人屋面及地下室底板、顶板)4.3.2 操作工艺:(1)基层清理A、基层(找平层)表面应干燥,含水率不大于9%或通过覆盖粘结试验。表面应无空鼓、无起砂、无裂缝、无松动和掉渣,无凹凸不平等缺陷,并清扫干净,阴角处做成圆弧半径R50mm圆弧角。B、基层若有缺陷或积水、积雪现象必须进行清理和修理,合格后方可进行防水层施工。(2)涂刷基层处

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
