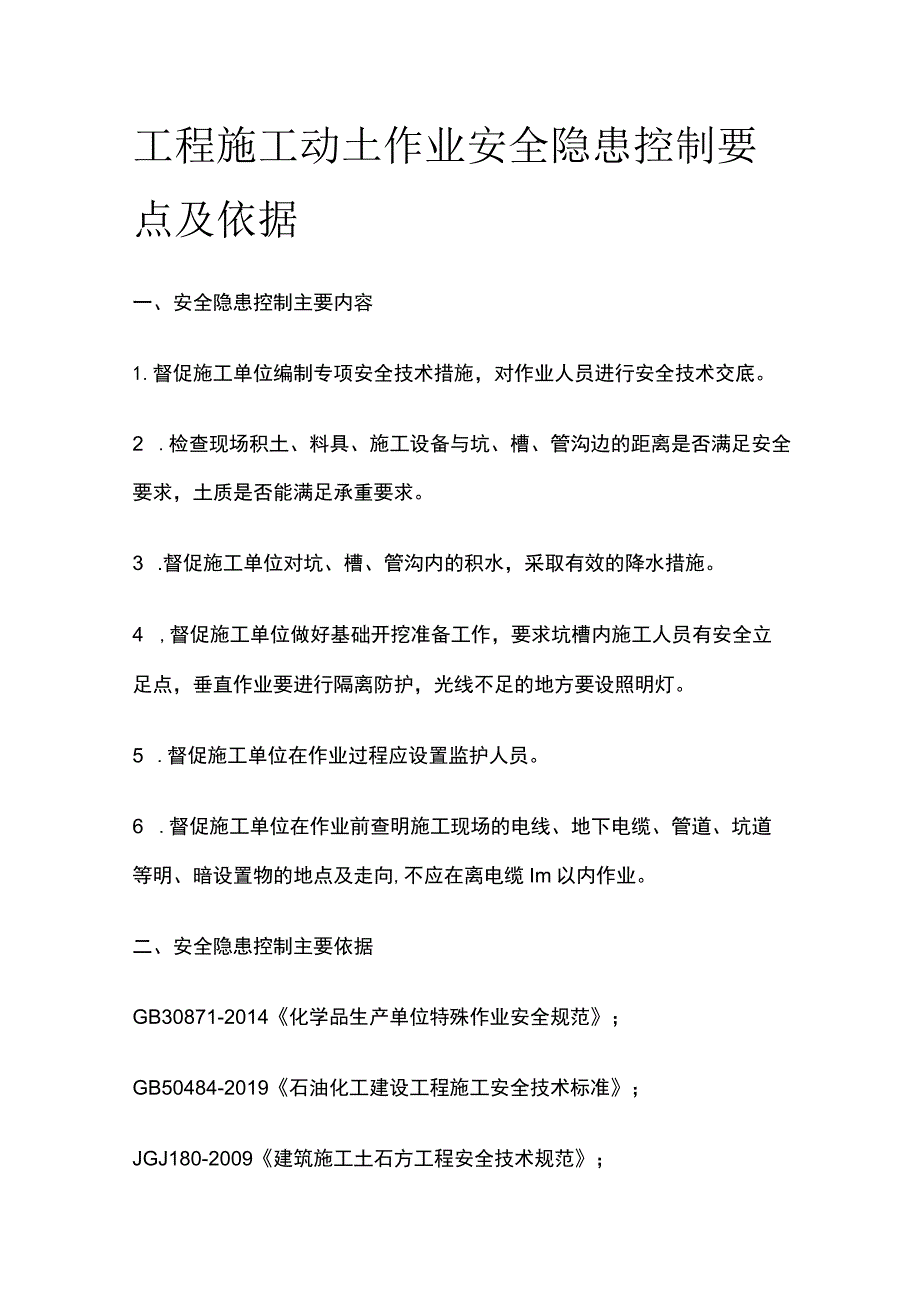

《工程施工动土作业安全隐患控制要点及依据.docx》由会员分享,可在线阅读,更多相关《工程施工动土作业安全隐患控制要点及依据.docx(6页珍藏版)》请在第壹文秘上搜索。

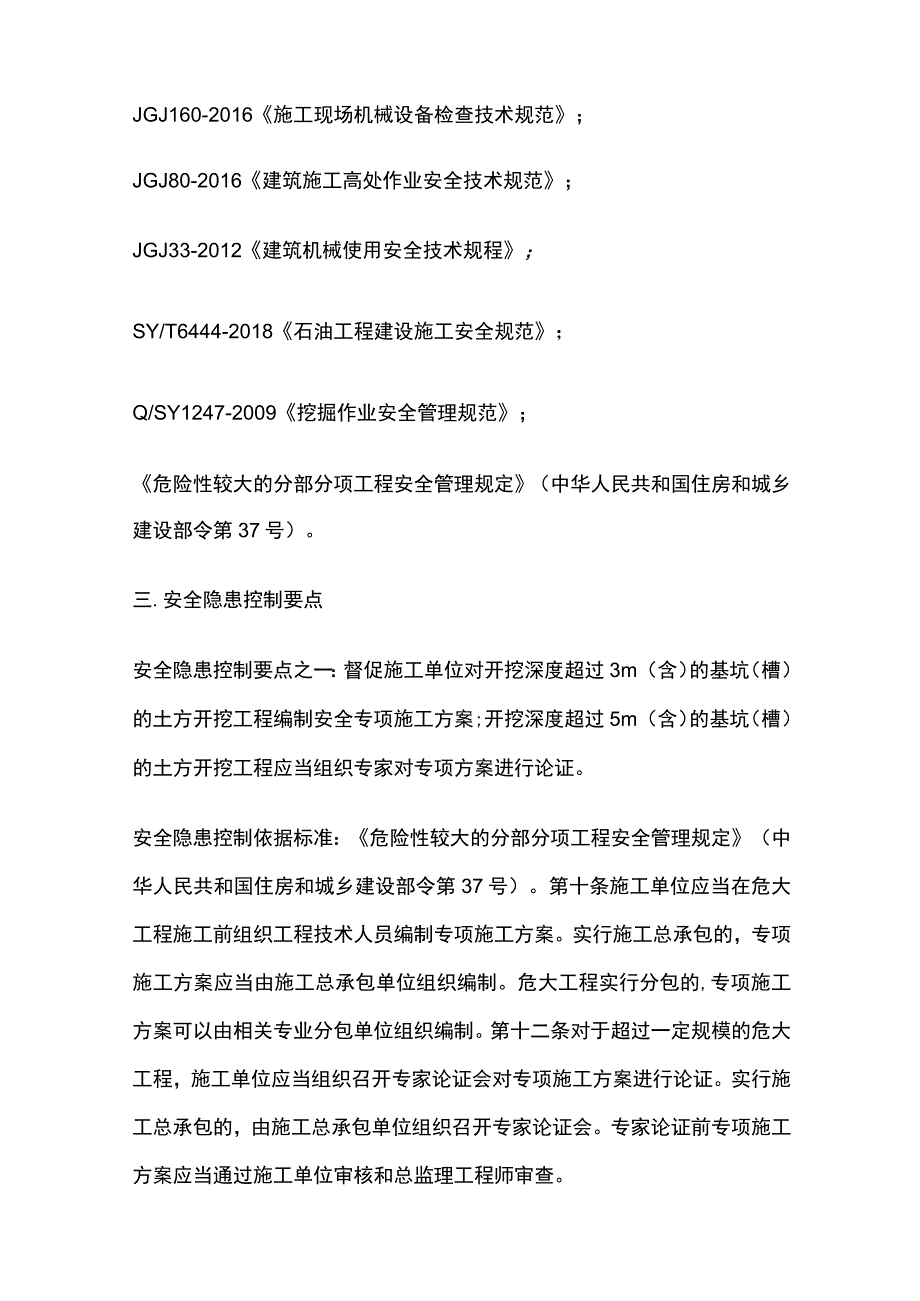

1、工程施工动土作业安全隐患控制要点及依据一、安全隐患控制主要内容1.督促施工单位编制专项安全技术措施,对作业人员进行安全技术交底。2 .检查现场积土、料具、施工设备与坑、槽、管沟边的距离是否满足安全要求,土质是否能满足承重要求。3 .督促施工单位对坑、槽、管沟内的积水,采取有效的降水措施。4 ,督促施工单位做好基础开挖准备工作,要求坑槽内施工人员有安全立足点,垂直作业要进行隔离防护,光线不足的地方要设照明灯。5 .督促施工单位在作业过程应设置监护人员。6 .督促施工单位在作业前查明施工现场的电线、地下电缆、管道、坑道等明、暗设置物的地点及走向,不应在离电缆Im以内作业。二、安全隐患控制主要依据G
2、B30871-2014化学品生产单位特殊作业安全规范;GB50484-2019石油化工建设工程施工安全技术标准;JGJ180-2009建筑施工土石方工程安全技术规范;JGJ160-2016施工现场机械设备检查技术规范;JGJ80-2016建筑施工高处作业安全技术规范;JGJ33-2012建筑机械使用安全技术规程;SY/T6444-2018石油工程建设施工安全规范;Q/SY1247-2009挖掘作业安全管理规范;危险性较大的分部分项工程安全管理规定(中华人民共和国住房和城乡建设部令第37号)。三.安全隐患控制要点安全隐患控制要点之一:督促施工单位对开挖深度超过3m(含)的基坑(槽)的土方开挖工程

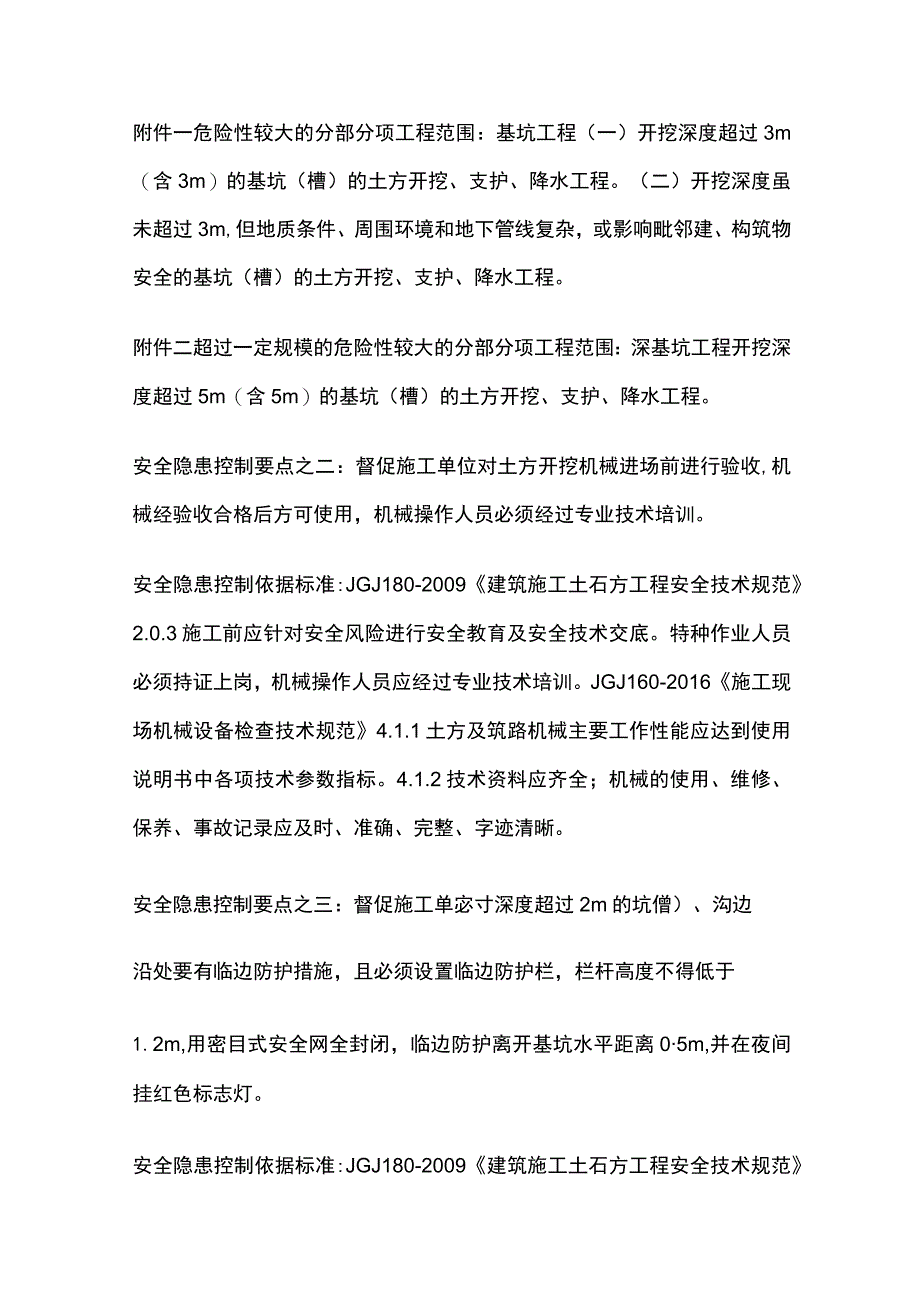

3、编制安全专项施工方案;开挖深度超过5m(含)的基坑(槽)的土方开挖工程应当组织专家对专项方案进行论证。安全隐患控制依据标准:危险性较大的分部分项工程安全管理规定(中华人民共和国住房和城乡建设部令第37号)。第十条施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案。实行施工总承包的,专项施工方案应当由施工总承包单位组织编制。危大工程实行分包的,专项施工方案可以由相关专业分包单位组织编制。第十二条对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。实行施工总承包的,由施工总承包单位组织召开专家论证会。专家论证前专项施工方案应当通过施工单位审核和总监理工程师审
4、查。附件一危险性较大的分部分项工程范围:基坑工程(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。(二)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。附件二超过一定规模的危险性较大的分部分项工程范围:深基坑工程开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。安全隐患控制要点之二:督促施工单位对土方开挖机械进场前进行验收,机械经验收合格后方可使用,机械操作人员必须经过专业技术培训。安全隐患控制依据标准:JGJ180-2009建筑施工土石方工程安全技术规范2.0.3施工前应针对安全风
5、险进行安全教育及安全技术交底。特种作业人员必须持证上岗,机械操作人员应经过专业技术培训。JGJ160-2016施工现场机械设备检查技术规范4.1.1土方及筑路机械主要工作性能应达到使用说明书中各项技术参数指标。4.1.2技术资料应齐全;机械的使用、维修、保养、事故记录应及时、准确、完整、字迹清晰。安全隐患控制要点之三:督促施工单宓寸深度超过2m的坑僧)、沟边沿处要有临边防护措施,且必须设置临边防护栏,栏杆高度不得低于1.2m,用密目式安全网全封闭,临边防护离开基坑水平距离05m,并在夜间挂红色标志灯。安全隐患控制依据标准:JGJ180-2009建筑施工土石方工程安全技术规范621开挖深度超过2
6、m的基坑周边必须安装防护栏杆。防护栏杆应符合下列规定:L防护栏杆高度不应低于L2m2防护栏杆应由横杆及立杆组成。横杆应设23道,下杆离地高度宜为0.3m0.6m,上杆离地高度宜为L2mL5m;立杆间距不宜大于2.0m,立杆离坡边距离宜大于0.5m。6.3.11施工现场应采用防水型灯具夜间施工的作业面及进出道路应有足够的照明措施和安全警示标志。JGJ80-2016建筑施工高处作业安全技术规范4.1.1坠落高度基准面2m及以上进行临边作业时,应在临空T则设置防护栏杆,并应采用密目式安全立网或工具式栏板封闭。安全隐患控制要点之四:检查开挖的坑(槽)、沟边Im以内不得堆土、堆料和停放机具,如Im以外堆
7、土,其高度不宜超过1.5m。安全隐患控制依据标准:Q/SY1247-2009挖掘作业安全管理规范5.2.7挖出物或其他物料至少应距坑、沟槽边沿1m,堆积高度不得超过l5m,坡度不大于45。,不得堵塞下水道、窖井以及作业现场的逃生通道和消防通道。5.2.8在坑、沟槽的上方、附近放置物料和其他重物或操作挖掘机械、起重机、卡车时,应在边沿安装板桩并加以支撑和固定,设置警示标志或障碍物。安全隐患控制要点之五:检查深度超过Im坑槽有人员专用的上下通道及进料通道,通道应满足要求。安全隐患控制依据标准:JCJI80-2009建筑施工土石方工程安全技术规范6.2.2基坑内宜设置供施工人员上下的专用梯道。梯道应
8、设扶手栏杆,梯道的宽度不应小于1m。梯道的搭设应符合相关安全规范要求。GB50484-2019石油化工建设工程施工安全技术标准7.1.10基坑开挖施工时,坑边应设置临边防护,并应设置警示标识,作业区上方应设专人监护,作业人员上下应有专用稀道,长度超过8m的基坑内,作业面两端应至少各设一个应急出入通道。夜间作业时应有充足的照明。安全隐患控制要点之六:监督作业过程,要求作业人员在人工或机械挖土过程中发现古墓古物等地下文物或其他不明物时须及时报告.未经允许不得擅自处理。安全隐患控制依据标准:JGJ180-2009建筑施工土石方工程安全技术规范2.0.5在土石方施工过程中,当发现见古墓、古物等地下文物
9、或其他不能辩认的液体、气体及异物时,应立即停止作业,做好现场保护,并报有关部门处理后方可继续施工。GB50484-2019石油化工建设工程施工安全技术标准7.1.4施工中发现不明物体或工程构件时,应立即停止作业并及时上报;基坑开挖过程中出现位移超限、裂缝、沉陷、隆起、涌水等异常现象时,应立即停止施工并组织人员撤离,同时上报有关部门;待查明情况、采取必要措施后方可继续施工。安全隐患控制要点之七:检查多名作业人员及多台机械开挖的间距是否符合要求。安全隐患控制依据标准:GB30871-2014化学品生产单位特殊作业安全规范11.6作业人员在沟(槽、坑)下作业应按规定坡度顺序进行,使用机械挖掘时不应进
10、入机械旋转半径内;深度大于2m时应设置人员上下的梯子,保证人员快速进出设施;两人以上作业人员同时挖土时应相距2m以上,防止工具伤人。JGJ180-2009建筑施工土石方工程安全技术规范3.2.11两台以上推土机在同一区城作业时,两机前后距离不得小于8m,平行时左右距离不得小于L5m03.2.14两台以上铲运机在同一区域作业时,自行式铲运机前后距离不得小于20m(铲土时不得小于IOm),拖式铲运机前后距离不得小于IOm(铲土时不得小于5m);平行时左右距离均不得小于2mo3.3.4两台以上压路机在同一区城作业时,前后距离不得小于3mo3.3.10多台夯机同时作业时,其并列间距不宜小于5m,纵列间
11、距不宜小于10moGB50484-2019石油化工建设工程施工安全技术标准1175填沟作业驶近边坡时,铲刀不得越过边缘。11.7.6在有沟槽、基坑或陡坡区域作业时,应有专人指挥。11.7.7两台及以上推土机在同一区域作业时,前后距离应大于8.0m,左右距离应大于l5m011.7.11夯机作业时应有2人同日携作,1人扶分操作,1人传递电缆线。操作人员应戴绝缘手套和穿绝缘鞋,递线人员应跟随夯机后或两侧调顺电缆线,且不得张拉过紧,应保持有3m4m的余量。11.7.12作业时应保持机身平衡,不得用力向后压,并应随时调正行进方向,不得急转弯。1L7.13多机作业时,平列间距不得小于5m,前后间距不得小于IOmo四.重点控制的典型隐患:L挖掘土方擅自变更放坡坡度,坑边堆土不满足要求。2.靠近地下管线、电缆、建构筑物和设施基础等处施工时,盲目使用挖掘机、镐头施工。3.开挖深度超过2m的坑(槽)沟边没有设置防护栏杆和警告标志,夜间没有悬挂红灯示警。
