《第2章桩基础工程施工课件.ppt》由会员分享,可在线阅读,更多相关《第2章桩基础工程施工课件.ppt(62页珍藏版)》请在第壹文秘上搜索。

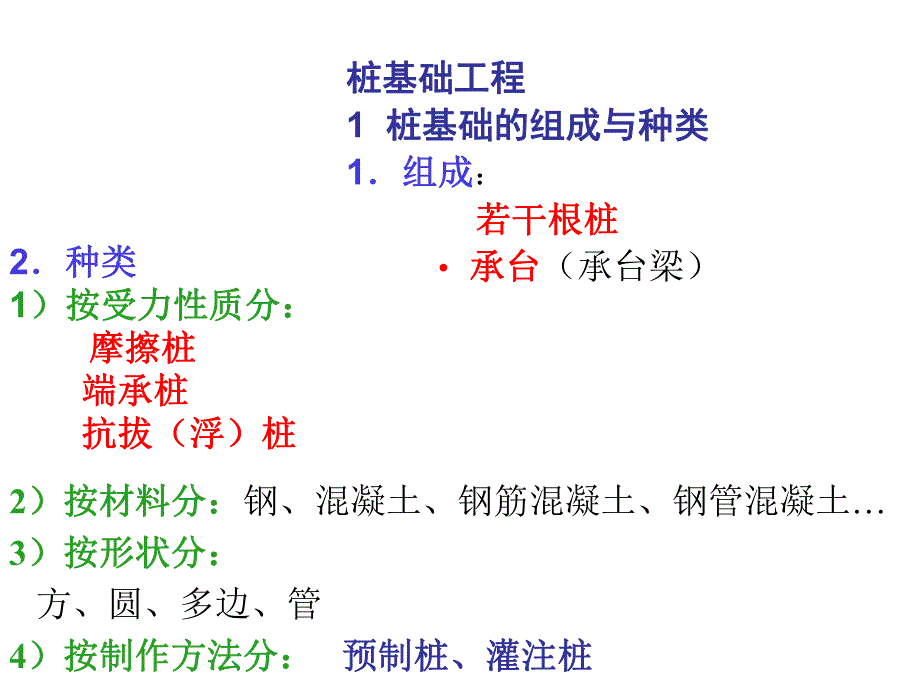

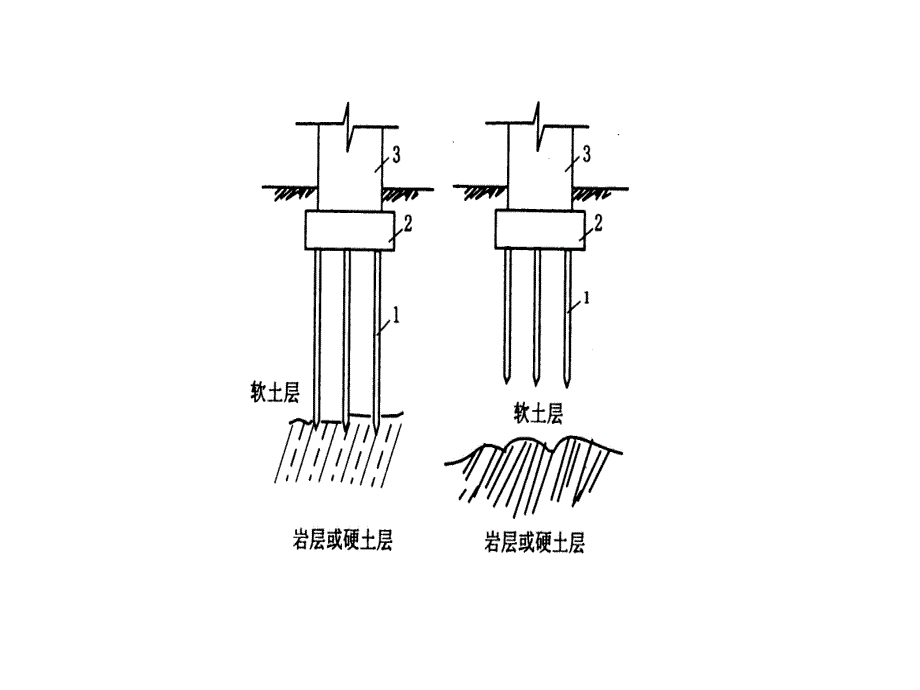

1、第第2 2章章 桩基础工程施工桩基础工程施工桩基础工程桩基础工程1 桩基础的组成与种类桩基础的组成与种类1组成组成:若干根桩若干根桩 承台承台(承台梁)2种类种类1)按受力性质分:)按受力性质分:摩擦桩摩擦桩 端承桩端承桩 抗拔(浮)桩抗拔(浮)桩2)按材料分:)按材料分:钢、混凝土、钢筋混凝土、钢管混凝土3)按形状分:)按形状分:方、圆、多边、管4)按制作方法分:)按制作方法分:预制桩、灌注桩预制桩、灌注桩待作承台的灌注桩待作承台的灌注桩预制桩沉桩方法预制桩沉桩方法:锤击法锤击法:以桩锤的冲击力将桩打入软土。:以桩锤的冲击力将桩打入软土。振动法振动法:以振动桩机带桩振动,减少土与桩间:以振动

2、桩机带桩振动,减少土与桩间摩阻,沉拔快,适砂土。摩阻,沉拔快,适砂土。水冲法水冲法:高压射水(桩侧或桩内)冲孔下沉,:高压射水(桩侧或桩内)冲孔下沉,留留12m打入或振入。打入或振入。适坚硬土、砂石层。适坚硬土、砂石层。钻孔锤击法钻孔锤击法:钻孔:钻孔(留(留 12m)、注浆护壁、注浆护壁、提钻、插桩、锤击。用于坚硬土层。提钻、插桩、锤击。用于坚硬土层。静力压桩法静力压桩法:80120t压桩机,适软弱土层。压桩机,适软弱土层。活动压梁活动压梁油压表油压表桩帽桩帽上段桩上段桩上段桩锚筋上段桩锚筋下段桩下段桩加压重物加压重物底盘底盘轨道轨道导笼口导笼口操作平台操作平台卷扬机卷扬机加压钢丝加压钢丝绳

3、滑轮组绳滑轮组桩架导向笼桩架导向笼静力压桩机静力压桩机构造原理图构造原理图全液压式静力压桩机压桩示意图全液压式静力压桩机压桩示意图11灌注桩按成孔方法:灌注桩按成孔方法:钻孔法钻孔法一般土层一般土层 沉管法沉管法土质差、水位高土质差、水位高 爆扩法爆扩法土质好土质好(粘性)、无地下水无地下水 人工挖孔法人工挖孔法桩径大、土较好桩径大、土较好2.1.2 钢筋混凝土打入桩的施工 1.预制桩的制作、运输和堆放预制桩的制作、运输和堆放 制作制作宜由工厂加工,保证质量宜由工厂加工,保证质量 要点:要点:叠制叠制4层,上下隔离,下层混凝土达到层,上下隔离,下层混凝土达到30再上层;再上层;钢筋接长用对焊,

4、接头错开;钢筋接长用对焊,接头错开;混凝土由顶至尖连续浇筑,注意养护与保护;混凝土由顶至尖连续浇筑,注意养护与保护;预应力管桩离心成型,直径预应力管桩离心成型,直径400500,壁厚,壁厚80100,节长,节长810m,C60。运输运输 防止损坏防止损坏(1)混凝土强度:混凝土强度:起吊移位起吊移位7070设计强度设计强度 运输、起吊就位运输、起吊就位100100设计强度设计强度 一点吊一点吊距顶距顶0.310.31L L(L=510m),距顶距顶0.290.29L L(L1116m);两点吊两点吊距顶、距尖距顶、距尖0.2070.207L L;(3)吊、运平稳,避免损坏。吊、运平稳,避免损坏

5、。+MM(2)合理吊点合理吊点:(正负弯矩值相等则均小(正负弯矩值相等则均小)堆放 高度不超过四层;高度不超过四层;地面坚实、平整,垫长枕木;地面坚实、平整,垫长枕木;支承点在吊点位置,垫木上下对齐。支承点在吊点位置,垫木上下对齐。2.2.打桩设备:打桩设备:桩锤桩锤 落锤落锤:构简、使便、锤高可调;效率低,桩损大。锤构简、使便、锤高可调;效率低,桩损大。锤重重0.51.5t,动力卷扬机、人。,动力卷扬机、人。柴油锤柴油锤:(导杆式、筒式导杆式、筒式)构简、使便、自供能源、构简、使便、自供能源、适于中型桩;锤重适于中型桩;锤重0.126.0t;不适过软过硬土、噪;不适过软过硬土、噪音大、污染,

6、音大、污染,4080次次/分。分。蒸汽锤蒸汽锤:单动:单动升耗能、自重降,力大慢升耗能、自重降,力大慢1.515t,2530次次/分;分;双动式双动式双向耗能,效率高,双向耗能,效率高,0.66t;100200次次/分;分;可打可拔可打可拔。液压锤液压锤:无噪、无污、频率高,复杂、价高。油气无噪、无污、频率高,复杂、价高。油气二压施力长,贯入度大。二压施力长,贯入度大。单动汽锤工作原理图单动汽锤工作原理图双动汽锤工作原理图双动汽锤工作原理图导杆式柴油锤工作原理图导杆式柴油锤工作原理图筒式柴油锤工作原理图筒式柴油锤工作原理图桩架桩架作用作用:支撑锤桩支撑锤桩 吊桩就位吊桩就位 打桩导向打桩导向类

7、型类型 (常用):(常用):多功能桩架多功能桩架:机动适应性好;大而装拆运麻烦机动适应性好;大而装拆运麻烦 履带式桩架履带式桩架:移动方便,适用范围广。移动方便,适用范围广。步履式桩架:步履式桩架:移动方便,稳定性好移动方便,稳定性好,适应性强适应性强履带式桩架履带式桩架多功能桩架多功能桩架桩锤选择桩锤选择:(宜重锤低击)类型选择:类型选择:型号选择:型号选择:1 1)依单桩设计荷载)依单桩设计荷载计算计算冲击能冲击能E E;E0.00.025P 2 2)依)依E E及资料及资料初选初选桩桩锤重锤重量;量;3 3)验算验算适用系数适用系数K K:K K(锤总重(锤总重M+桩重桩重C )/E E

8、选选 ;(5,3.5,2)4)4)验算验算合宜系数合宜系数:M/C123.打桩施工打桩施工准备工作准备工作(1)场地准备场地准备:清除地上、地下障碍物,清除地上、地下障碍物,平整、压实场地,设置排水沟;平整、压实场地,设置排水沟;(2)放轴线、定桩位、设置水准点放轴线、定桩位、设置水准点 (2个);个);(3)确定打桩顺序确定打桩顺序:(4)进行打桩试验进行打桩试验:2根,检验工艺、根,检验工艺、设备是否符合要求。设备是否符合要求。打桩顺序:打桩顺序:1)1)当桩中心距当桩中心距4 4倍桩径时倍桩径时,可:自中间向四周环绕或放射打可:自中间向四周环绕或放射打;由中心向两侧对称打;由中心向两侧对

9、称打;分段对称打;分段对称打;2)2)当桩中心距当桩中心距 4 4倍桩径时倍桩径时,可按施工方便顺序可按施工方便顺序打;打;3)3)当桩的规格不同时当桩的规格不同时,先大后小,先长后短先大后小,先长后短;4)4)当桩尖设计标高不同时当桩尖设计标高不同时,先深后浅先深后浅。避免避免 入土深度不一,导致不均匀沉降;入土深度不一,导致不均匀沉降;难打易碎;难打易碎;邻桩移位倾斜。邻桩移位倾斜。4桩的打设方向与土体挤密情况桩的打设方向与土体挤密情况打桩工艺:打桩工艺:工艺顺序:工艺顺序:设置标尺设置标尺桩架就位桩架就位吊桩就位吊桩就位扣桩帽、落锤、扣桩帽、落锤、脱吊钩脱吊钩低锤轻打低锤轻打正式打(接桩

10、,截桩,静、动正式打(接桩,截桩,静、动载试验,承台施工)。载试验,承台施工)。要点:要点:采用重锤低击,开始要轻打;采用重锤低击,开始要轻打;注意贯入度变化,做好打桩记录(编号、每米锤击注意贯入度变化,做好打桩记录(编号、每米锤击数、桩顶标高、最后贯入度数、桩顶标高、最后贯入度););如遇异常情况(贯入度剧变;桩身突然倾斜、位移、如遇异常情况(贯入度剧变;桩身突然倾斜、位移、回弹;桩身严重裂缝或桩顶破碎),暂停施打,与回弹;桩身严重裂缝或桩顶破碎),暂停施打,与有关单位研究处理。有关单位研究处理。质量要求:质量要求:1 1)满足承载力要求:)满足承载力要求:端承桩控制最后贯入度为主端承桩控制

11、最后贯入度为主(参考标高参考标高)摩擦桩控制沉桩标高为主摩擦桩控制沉桩标高为主(参考最后贯入度参考最后贯入度)2 2)偏差)偏差:桩位偏差:桩位偏差:排桩排桩偏轴偏轴100100,顺轴,顺轴150mm150mm;群桩群桩 1/3桩径或边长;桩径或边长;垂直偏差垂直偏差 1%;3 3)桩不受损:)桩不受损:桩顶、桩身不打坏,桩顶下桩顶、桩身不打坏,桩顶下1/31/3桩桩长内无水平裂缝。长内无水平裂缝。2.2.3 2.2.3 灌注桩施工灌注桩施工 1.1.钻孔灌注桩:钻孔灌注桩:施工无振动施工无振动无噪音,无噪音,但比同径预制桩承载低、沉降大但比同径预制桩承载低、沉降大。干作业法干作业法(用于无地

12、下水或已降水)(用于无地下水或已降水)(1)(1)成孔机械成孔机械:螺旋钻螺旋钻长长:钻杆长:钻杆长10m以上以上,400600 短短:钻杆长:钻杆长35m,300300400 钻扩机钻扩机:钻孔径:钻孔径8001200,扩孔径可达,扩孔径可达3.5m步履式螺旋钻机步履式螺旋钻机(2)施工施工 1)工艺顺序工艺顺序 平整场地,挖排水沟平整场地,挖排水沟定桩位定桩位钻机对位、钻机对位、校垂直校垂直开钻出土开钻出土清孔清孔检查垂直度及虚检查垂直度及虚土情况土情况放钢筋骨架放钢筋骨架浇混凝土浇混凝土。钻孔钻孔螺旋钻孔机成桩工艺螺旋钻孔机成桩工艺放入钢筋骨架放入钢筋骨架浇筑混凝土浇筑混凝土清孔清孔 2

13、)施工要点)施工要点 土质差、有振动、间距小时,间隔钻孔制作;土质差、有振动、间距小时,间隔钻孔制作;软塑土层、含水量大用疏纹叶片钻杆;软塑土层、含水量大用疏纹叶片钻杆;可塑、硬塑粘土,含水量较小的砂土用密纹叶可塑、硬塑粘土,含水量较小的砂土用密纹叶片钻杆;片钻杆;及时灌注混凝土,防止孔壁坍塌;及时灌注混凝土,防止孔壁坍塌;浇混凝土时放护筒,混凝土坍落度浇混凝土时放护筒,混凝土坍落度59cm,每层,每层浇筑高度浇筑高度 1.5m。3)质量要求)质量要求 偏差要求偏差要求:位置偏差:位置偏差 70150mm;垂直度偏差垂直度偏差 1 孔底虚土厚度孔底虚土厚度:端承桩端承桩 50mm;摩擦桩摩擦桩

14、 150mm。避免出现缩径和断桩避免出现缩径和断桩2.泥浆护壁成孔泥浆护壁成孔(用于有地下水)(1)成孔机械成孔机械 冲抓钻冲抓钻 冲击钻冲击钻 潜水电钻潜水电钻 回转钻回转钻 反循环反循环 正循环正循环用于碎石土、砂土、粘性用于碎石土、砂土、粘性土、风化岩土、风化岩用于粘性土、淤泥、砂土用于粘性土、淤泥、砂土冲击钻作业示意图冲击钻作业示意图水龙头水龙头钻杆钻杆钻机回转钻机回转装置装置泥浆泵泥浆泵泥浆池泥浆池沉淀池沉淀池泥浆循环方向泥浆循环方向钻头钻头砂石泵砂石泵钻头钻头新泥浆流向新泥浆流向沉淀池沉淀池水龙头水龙头钻杆钻杆钻机回转钻机回转装置装置泥浆循泥浆循环方向环方向(2)施工施工 1)工艺

15、顺序:)工艺顺序:平整场地、挖排水沟平整场地、挖排水沟定桩位定桩位埋护筒埋护筒配配泥浆泥浆钻孔、灌泥浆钻孔、灌泥浆清孔清孔放钢筋骨架放钢筋骨架水下灌注混凝土。水下灌注混凝土。2)要点:)要点:护筒直径比钻头大护筒直径比钻头大100,开设,开设12个溢浆口,个溢浆口,埋入土中埋入土中 1m;泥浆比重泥浆比重1.1左右(粘土时可自造),随钻随左右(粘土时可自造),随钻随灌,保持高于水位面;灌,保持高于水位面;水下灌注要求水下灌注要求:混凝土混凝土C20,坍落度,坍落度1622cm,骨料粒径,骨料粒径30mm;导管最大外径比钢筋笼内径小导管最大外径比钢筋笼内径小100以上;以上;钢筋的混凝土保护层厚

16、度钢筋的混凝土保护层厚度50mm(混凝土(混凝土垫块);垫块);能埋管能埋管500600mm后剪断导柱塞铅丝;后剪断导柱塞铅丝;提管时保证混凝土埋入提管时保证混凝土埋入1m。3.3.沉管灌注桩沉管灌注桩 特点:特点:能在土质很差,地下水位很高时施工能在土质很差,地下水位很高时施工 施工方法:施工方法:锤击沉入锤击沉入钢管法钢管法 振动沉入振动沉入钢管法钢管法 工艺顺序:工艺顺序:桩靴、钢管就位桩靴、钢管就位沉管沉管检查管内有无砂、检查管内有无砂、水水放入钢筋骨架放入钢筋骨架浇灌混凝土、提管。浇灌混凝土、提管。要点:要点:防止钢管内进入泥浆、水;防止钢管内进入泥浆、水;灌满混凝土后再随拔管、随灌、并轻打或振动灌满混凝土后再随拔管、随灌、并轻打或振动 防止缩径、断桩及吊脚桩防止缩径、断桩及吊脚桩。就位就位沉入沉入浇筑浇筑成型成型边拔边浇边拔边浇放入钢筋笼放入钢筋笼继续浇筑继续浇筑钢筋混凝土桩尖钢筋混凝土桩尖钢管活瓣桩尖钢管活瓣桩尖 提高桩承载力的方法提高桩承载力的方法 锤击沉管灌注桩锤击沉管灌注桩:单打法 复打法单打时不放钢筋笼,混凝土初凝前原位打入、插筋灌注。振动沉管灌注桩:振动沉管灌注

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
