《220kV升压站测量方案.docx》由会员分享,可在线阅读,更多相关《220kV升压站测量方案.docx(16页珍藏版)》请在第壹文秘上搜索。

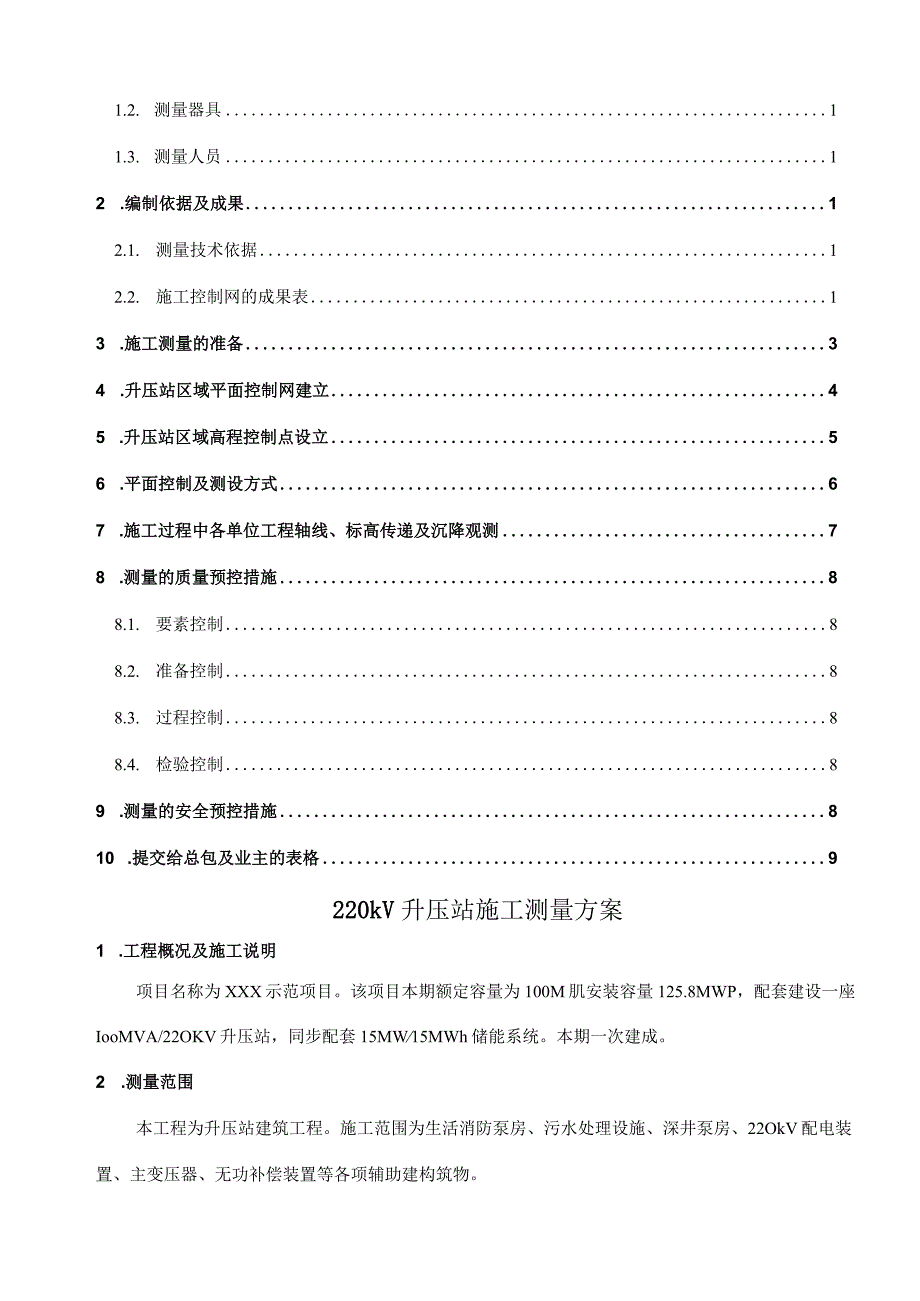

1、升压站施工测量方案编号:XXX工程名称:XXX示范项目作业项目名称:升压站施工测量方案编写:日期:2022-04-22XXX有限公司XXXEPC总承包项目部1 .工程概况及施工说明11.1. 测量范围11.2. 测量器具11.3. 测量人员12 .编制依据及成果12.1. 测量技术依据12.2. 施工控制网的成果表13 .施工测量的准备34 .升压站区域平面控制网建立45 .升压站区域高程控制点设立56 .平面控制及测设方式67 .施工过程中各单位工程轴线、标高传递及沉降观测78 .测量的质量预控措施88.1. 要素控制88.2. 准备控制88.3. 过程控制88.4. 检验控制89 .测量的

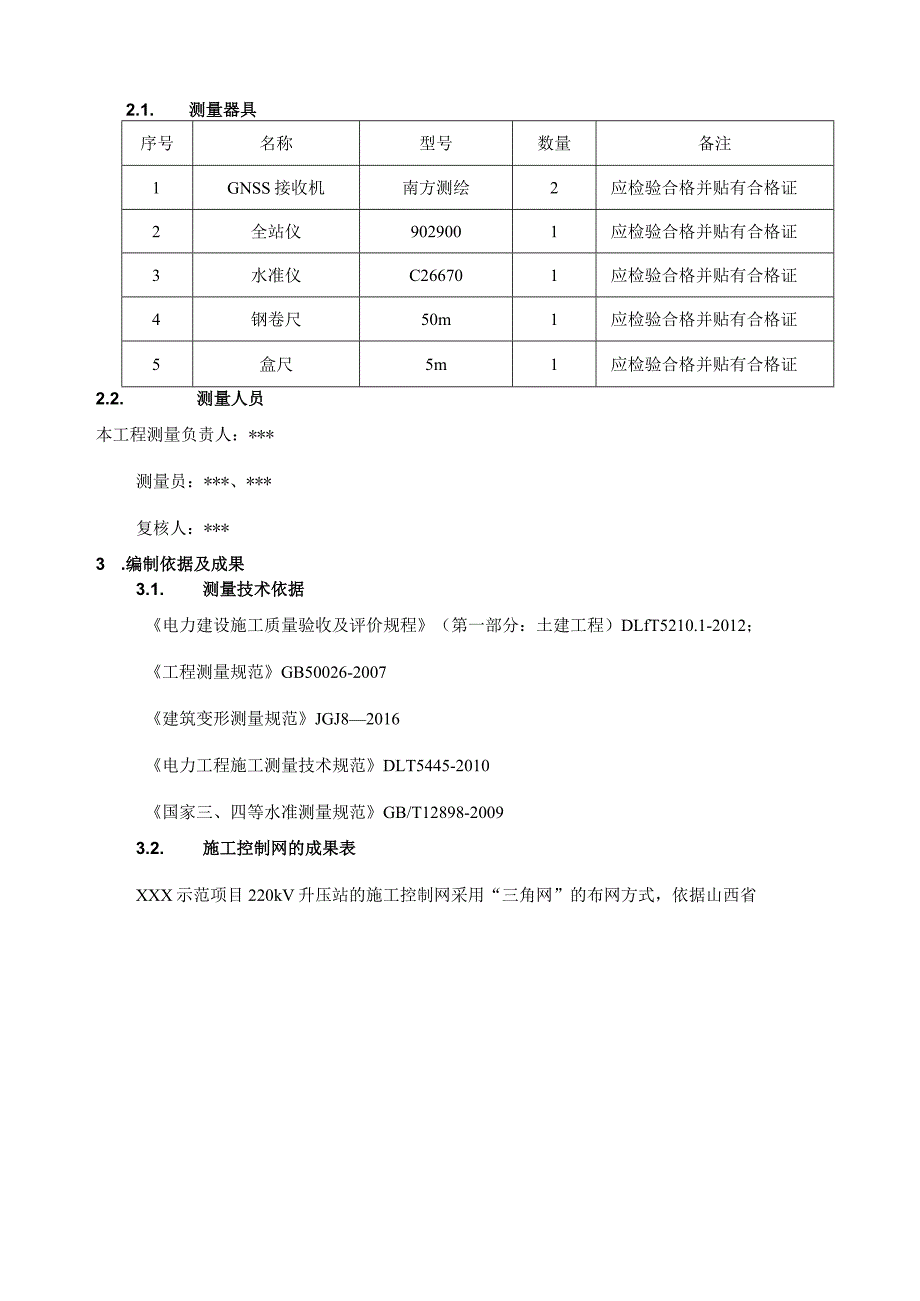

2、安全预控措施810 .提交给总包及业主的表格9220kV升压站施工测量方案1 .工程概况及施工说明项目名称为XXX示范项目。该项目本期额定容量为100M肌安装容量125.8MWP,配套建设一座IooMVA/22OKV升压站,同步配套15MW15MWh储能系统。本期一次建成。2 .测量范围本工程为升压站建筑工程。施工范围为生活消防泵房、污水处理设施、深井泵房、22OkV配电装置、主变压器、无功补偿装置等各项辅助建构筑物。2.1.测量器具序号名称型号数量备注1GNSS接收机南方测绘2应检验合格并贴有合格证2全站仪9029001应检验合格并贴有合格证3水准仪C266701应检验合格并贴有合格证4钢卷
3、尺50m1应检验合格并贴有合格证5盒尺5m1应检验合格并贴有合格证2.2.测量人员本工程测量负责人:*测量员:*、*复核人:*3 .编制依据及成果3.1. 测量技术依据电力建设施工质量验收及评价规程(第一部分:土建工程)DLfT5210.1-2012;工程测量规范GB50026-2007建筑变形测量规范JGJ82016电力工程施工测量技术规范DLT5445-2010国家三、四等水准测量规范GB/T12898-20093.2. 施工控制网的成果表XXX示范项目220kV升压站的施工控制网采用“三角网”的布网方式,依据山西省电力勘测设计院有限公司提供的“朔州右玉高家堡风电测量控制点交桩记录表”设置
4、二级控制点4个。见下图:E02X=4407833.429(A=4144.467) B=625228 790(8=2029.700)H=1483.350升压站施工控制网成果表测量依据控制桩序号X(m)Y(m)H(m)E024407833.429625228.791483.350E034407745.479625153.3021495.760测量说明控制点编号ABH设定值(In)NO.Ol4080.5042008.1501482.95N0.024093.0202056.0101482.90N0.034010.6702063.6001482.90N0.044002.7402004.0001482.9
5、5实测值(In)控制点编号ABIINO.014080.5002008.1461482.946N0.024093.0232056.0131482.907N0.034010.6712063.6021482.905N0.044002.7362004.0021482.947误差值(mm)控制点编号XYHNO.01+4+4+4N0.02-3-3-7N0.03-1-2-5N0.04+4-2+34.施工测量的准备施工测量人员必须仔细阅读并熟悉设计施工图,对总包及业主移交的有关站区测量的原始资料,交桩控制点进行认真核对。放样前,应对建筑物施工平面控制网和高程控制点进行检核,办理交接手续并编制详细的作业指导书;
6、选用的测量仪器、工具的精度等必须符合要求,并作好仪器的校验及保养,使仪器保持良好状态。施工测量前,应具备下列资料:1.1 总平面图1.2 建筑物的设计与说明1.3 建筑物的轴线平面图1.4 建筑物的基础平面图1.5 设备的基础图1.6 土方的开挖图1.7 建筑物的结构图1.8 管网图1.9 防雷接地图1.10 场区控制点坐标、高程及点位分布图5 .升压站区域平面控制网建立根据整体控制局部、高精度控制低精度的原则,以总包及业主提供的场区控制点建立升压站施工控制网。建(构)筑物的施工控制线,根据升压站场区的平面控制网进行定位、定向和起算;控制网的坐标轴,与工程设计所采用的主副轴线一致。其主要技术,
7、应符合工程测量规范GB50026-2007(表8.3.2)的规定。表8.3.2建筑物施工平面控制网的主要技术要求等级边长相对中误差测角中误差一级1/300007,7二级1/1500015,7w注:n为建筑物结构的跨数按照站区总平面布置和总包及业主提供的控制点坐标,采取“三角网”的布网方式,建立本站的二级控制网。根据测设完成的二级控制网,先测定生产控制楼结构A轴、B轴、C轴、D轴及1轴6轴控制轴线,再测定主要设备基础(主变基础及主变架构设备基础)的控制轴线并埋设固定标桩.控制网轴线起始点的定位误差,不应大于2cm;两建筑物间有联动关系时,不应大于ICm,定位点不得少于3个;水平角观测的测回数,应
8、根据工程测量规范GB50026-2007(表8.3.2)测角中误差的大小,按表8.3.3选定GB500262007(表8.3.3)水平角观测的测回数仪器精度等级仪器精度等级测角中误差2.53.545101级仪器4322级仪器654316级仪器43矩形网的角度闭合差,不应大于测角中误差的4倍。建筑物围护结构封闭前,应根据施工需要将建筑物外部控制转移至内部。引测的投点误差,一级不超过2mm,二级不超过3mm。6 .升压站区域高程控制网设立升压站高程控制网在平面控制网布设时同步完成,高程点与控制点为同一标识。按照升压站建构筑物施工进度,根据站区所设置的4个控制点依次在生产控制楼、35kV配电间、主变
9、设备基础、220kV屋内配电装置等周围设置高程控制点,并加以保护,作好测设记录。建筑物的高程控制,应采用水准测量。附合路线闭合差,不应低于四等水准的要求。水准点的个数不应少于2个。当施工过程中,高程控制点标桩不能保存时,应将其高程引测至稳固的建筑物或构筑物上,引测的精度,不应低于四等水准。其主要技术要求,应符合GB50026-2007(表4.2.1)的规定:表4.2.L水准测量的主要技术要求等级每千米高差全中误差(mm)路线长度(km)水准仪型号水准尺观测次数往返较差、附合或环线闭合差与已知点联测附合或环线平地(mm)山地(mm)二等2DSl因瓦往返各一次往返各一次4Z三等650DSl因瓦往返
10、各-次往一次12L4xwDS3双面往返各次四等1016DS3双面往返各次往一次20VL6Vw五等15DS3单面往返各一次往一次30L注:结点之间或结点与高级点之间,其线路的长度,不应大于表中规定的0.7倍。L为往返测段、附合或环线的水准路线长度(km);n为测站数。数字水准仪测量的技术要求和同等级的光学水准仪相同。水准观测,应在标石埋稳后进行。各等级水准观测的主要技术要求,应符合GB50026-2007(表424)的规定:表424水准观测的主要技术要求等级水准仪型号视线长度(m)前后视的距离较差(m)前后视的距离较差累积(m)视线离地面最低高度(m)基、辅分划或黑、红面读数较差(mm)基、辅分
11、划或黑、红面所测高差较差(mm)二等DSl50130.50.50.7:等DSl100360.31.01.5DS3752.03.0四等DS31005100.23.05.0五等DS3100近似相等注:二等水准视线长度小于20米时,其视线高度不应低于0.3米。三、四等水准采用变动仪器高度观测单面水准尺时,所测两次高差较差,应与黑面、红面所测高差之差的要求相同。数字水准仪观测,不受基、辅分划或黑、红面读数较差指标的限制,但测站两次观测的高差较差,应满足表中相应等级基、辅分划或黑、红面所测高差较差的限制。当两次观测高差较差超限时应重测。重测后,对于二等水准应选取两次异向观测的合格结果,其他等级则应将重测
12、结果与原测结果分别比较,较差均不超过限值时,取三次结果的平均数。7 .平面控制及测设方式升压站各单位工程的定位以平面控制网为依据,用极坐标测设法测定各单位工程平面控制点,经复查合格后,在纵横轴线上设控制桩备用。各控制桩不得设置在道路、地下设施及施工机械行走范围内,并基坑开挖上口线不小于L5m,埋设要牢固,防止施工过程中造成控制桩位移、损坏。对主变基础中心线、辅助用房中心线等主要设备基础轴线应单独设置控制桩,并与施工测量控制网交叉复核。8 .施工过程中各单位工程轴线、标高传递及沉降观测建筑物的施工放样、轴线投测及标高传递的偏差,不应超过GB50026-2007表8.3.11的规定:表8.3.11
13、建筑物施工放样、轴线投测和标高传递的允许偏差项目内容允许偏差(mm)基础桩位放样单排桩或群桩中的边桩+10群桩+20各施工层上放线外廊主轴线长度1.(In)L30+530L60+1060L90+1590L+20细部轴线+2承重墙、梁、柱边线+3非承重墙边线+3门窗洞口线+3轴线竖向投测每层3总高H(In)H30530H601060H901590L12020120L15025150H30标高竖向传递每层+3总高H(In)H30+530H60+1060H90+1590L120+20120L150+25150H+308.1 建筑物轴线放样:利用全站仪根据站区设置的平面控制网及建(构)筑物施工图纸,在现场放样出主轴线,并在施工范围以外布设轴线控制桩,利用轴线控制桩进行轴线竖向投测。1.1 高程传递:利用水准仪根据站区设置的高程控制网,将标高从水准点引测至建(构)筑物四周合适的柱上,做出永久性标识,以上各层以此为基准点,用钢尺丈量传递,各层内用水准仪找平。1.3 建(构)筑物沉降观测:在规范规定要求进行沉降观测的建(构)筑物上,设置沉降观测点,利用水准仪将标高从
