滑动模板安装与拆除 安全技术交底.docx

上传人:p** 文档编号:574778 上传时间:2023-11-08 格式:DOCX 页数:2 大小:15.69KB
下载 相关 举报
滑动模板安装与拆除 安全技术交底.docx_第1页
第1页 / 共2页
滑动模板安装与拆除 安全技术交底.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《滑动模板安装与拆除 安全技术交底.docx》由会员分享,可在线阅读,更多相关《滑动模板安装与拆除 安全技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

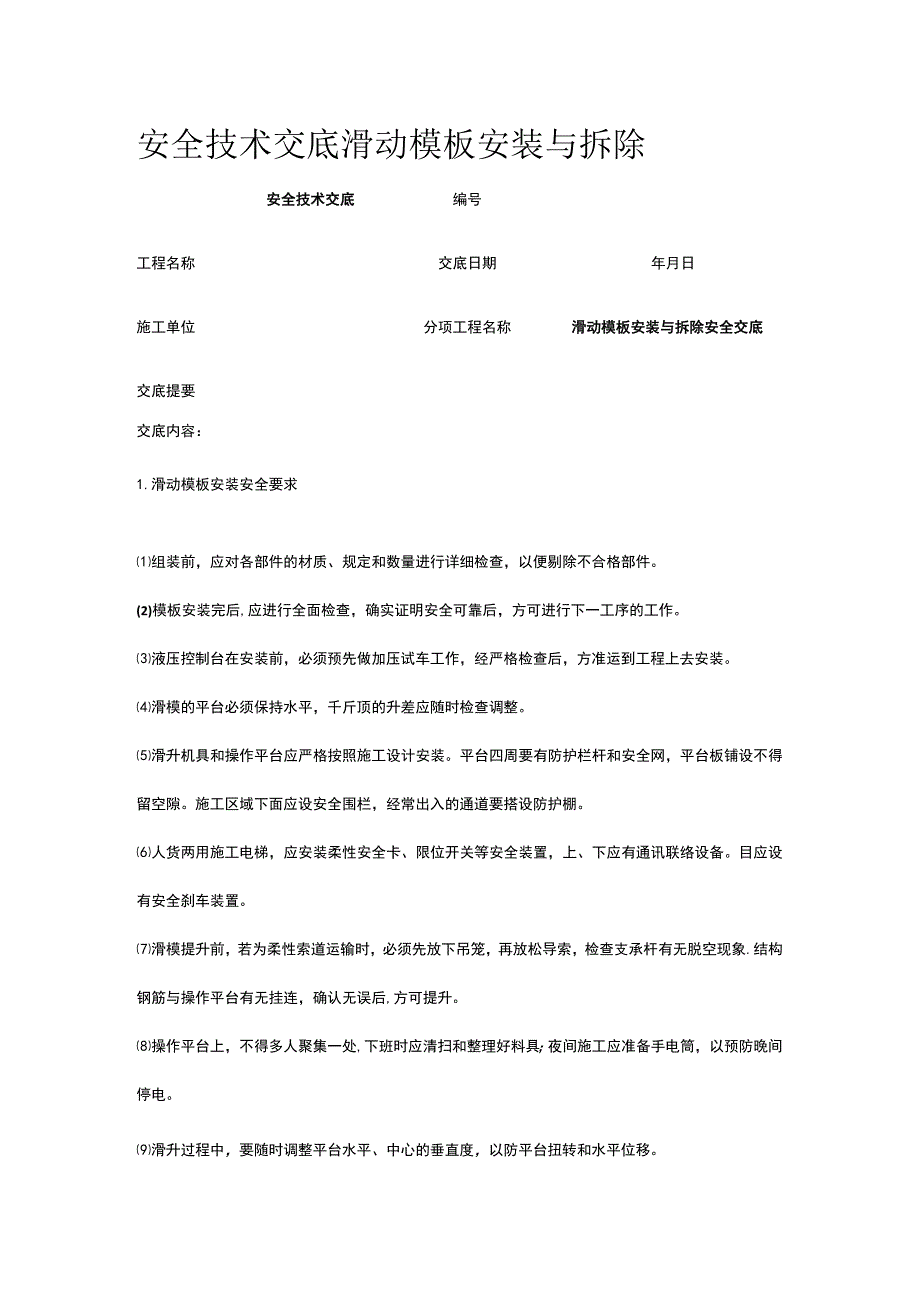

1、安全技术交底滑动模板安装与拆除安全技术交底编号工程名称交底日期年月日施工单位分项工程名称滑动模板安装与拆除安全交底交底提要交底内容:1.滑动模板安装安全要求组装前,应对各部件的材质、规定和数量进行详细检查,以便剔除不合格部件。(2)模板安装完后,应进行全面检查,确实证明安全可靠后,方可进行下一工序的工作。液压控制台在安装前,必须预先做加压试车工作,经严格检查后,方准运到工程上去安装。滑模的平台必须保持水平,千斤顶的升差应随时检查调整。滑升机具和操作平台应严格按照施工设计安装。平台四周要有防护栏杆和安全网,平台板铺设不得留空隙。施工区域下面应设安全围栏,经常出入的通道要搭设防护棚。人货两用施工电

2、梯,应安装柔性安全卡、限位开关等安全装置,上、下应有通讯联络设备。目应设有安全刹车装置。滑模提升前,若为柔性索道运输时,必须先放下吊笼,再放松导索,检查支承杆有无脱空现象.结构钢筋与操作平台有无挂连,确认无误后,方可提升。操作平台上,不得多人聚集一处,下班时应清扫和整理好料具;夜间施工应准备手电筒,以预防晚间停电。滑升过程中,要随时调整平台水平、中心的垂直度,以防平台扭转和水平位移。(10)平台内、外脚手架使用前,应全部设置好安全网,安全网要紧靠筒壁。(11)为防高处坠物伤人,烟囱底部的25m高度处搭设防护棚,防护棚应坚固可靠,上面应铺68rm厚的钢板一层。(12)应定期对一切起重设备的限位器

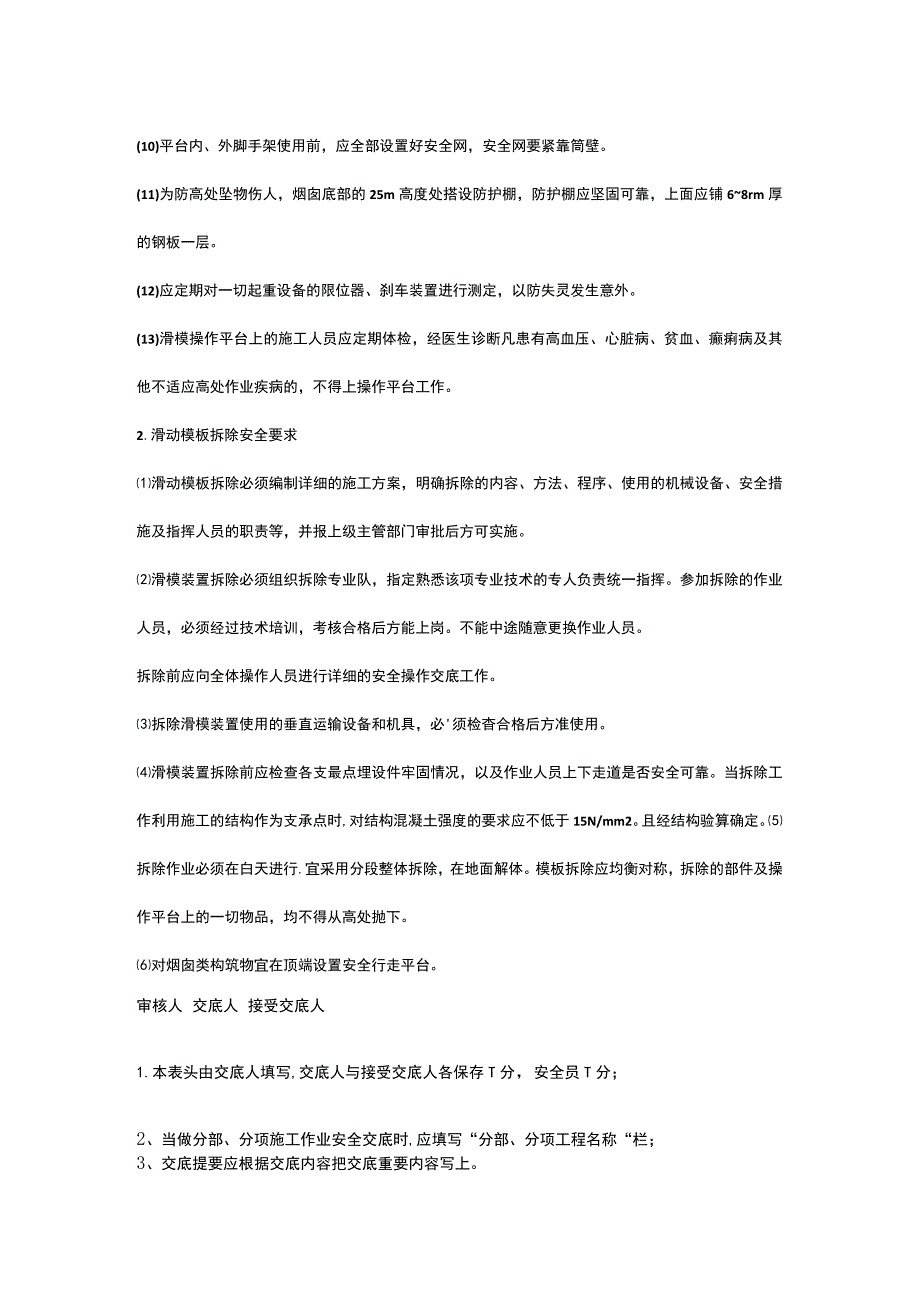

3、、刹车装置进行测定,以防失灵发生意外。(13)滑模操作平台上的施工人员应定期体检,经医生诊断凡患有高血压、心脏病、贫血、癫痢病及其他不适应高处作业疾病的,不得上操作平台工作。2.滑动模板拆除安全要求滑动模板拆除必须编制详细的施工方案,明确拆除的内容、方法、程序、使用的机械设备、安全措施及指挥人员的职责等,并报上级主管部门审批后方可实施。滑模装置拆除必须组织拆除专业队,指定熟悉该项专业技术的专人负责统一指挥。参加拆除的作业人员,必须经过技术培训,考核合格后方能上岗。不能中途随意更换作业人员。拆除前应向全体操作人员进行详细的安全操作交底工作。拆除滑模装置使用的垂直运输设备和机具,必须检杳合格后方准使用。滑模装置拆除前应检查各支最点埋设件牢固情况,以及作业人员上下走道是否安全可靠。当拆除工作利用施工的结构作为支承点时,对结构混凝土强度的要求应不低于15N/mm2。且经结构验算确定。拆除作业必须在白天进行.宜采用分段整体拆除,在地面解体。模板拆除应均衡对称,拆除的部件及操作平台上的一切物品,均不得从高处抛下。对烟囱类构筑物宜在顶端设置安全行走平台。审核人交底人接受交底人1.本表头由交底人填写,交底人与接受交底人各保存T分,安全员T分;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称“栏;3、交底提要应根据交底内容把交底重要内容写上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
