1、一、技术路线与工作方法(一)技术路线开展地下水水位动态、降水量、河泉水流量、地下水开采量监测、水样采集分析等工作,分析区内“三水”转化关系,掌握地下水水质现状,获取新薛河不同河段河流入渗量,求取河流入渗系数;结合以往多年动态监测、水源地勘探等资料,复核渗透系数、给水度、弹性释水系数及农田灌溉回渗系数;通过双环入渗试验求取不同岩性包气带入渗系数,提交羊庄均衡试验场专项水文地质测量工作总结。基本工作流程:收集资料一设计编写一地下水动态监测一野外入渗试验一水质分析一工作总结编制。(二)技术方法1 .资料收集系统收集工作区以往地质调查、水文地质勘查、供水水源地勘察、岩溶地下水试验研究、地下水动态监测以
2、及当地经济社会发展、水利工程建设规划、水文气象等各项资料,在归纳整理基础上进行分析研究,实现资料二次开发利用。通过对以往资料整理与分析,提高实物性工作布置的针对性、实效性,更好地完成任务。对收集的各项资料按照归档和建设数据库要求进行分类整理,做成电子数据表格及相关曲线、图件等格式,以便于归档和提取利用。2 .动态监测(1)监测内容与监测时间为了解和掌握地下水水位、水量、水质随时间与空间的变化规律,了解地下水成因类型、补给边界、补给来源、径流特征、排泄条件及“三水”间的转化关系,查明地下水的流场特征;掌握各开采地下水水源地的水位动态变化情况及与开采量的对应关系,对不同类型的地下水水源地、地下水开
3、展水位动态监测工作。监测内容包括地下水的水位、开采量、河泉水流量、降水量等。地下水位监测时间自2021年1月开始,至2021年12月结束,按每月6次频率进行观测;河泉水流量丰水期每月观测2次,其余月份每月观测1次;降水量观测每天早晚固定时间各观测一次。(2)监测技术要求1)监测工作依照地下水动态监测规程(DZ/T0133-94)开展。所有监测点进行统一编号;水位观测点在观测井口标记稳定的高程基点,测量水位一律为自地面算起的静止水位埋深,若为开采井,需在停泵2小时后进行测量;水位观测单位为m,测量精确到mm。观测时间做到同日、同时,并记录附近井(孔)地下水开采和天气情况。2)水位观测每次应连续测
4、量两次,取其平均值现场记录,不得追记。两次测量数值相差不得大于1cm,否则继续测量至满足要求为止。3)水位长期观测,每5天观测一次,观测日为每月的1、6、11、16、21、26日。布置水位统测2次,分别在枯水期(5-6月)和丰水期(9-10月)统一观测1次,每期集中统测时间控制在2-3天内完成。4)利用数字流量仪分别对主要泉水流量、新薛河上、下游进行河流断面测流,对渗漏量大的地段进行加密观测,观测方式均为自测。根据地表水(泉水)流量根据具体情况采用流速仪法或三角堰法(矩形堰法)观测。河水流量及较大的泉利用数字式流速仪进行流量观测,观测时绘制测流断面图,标出各条测速垂线及测线上不同测点的位置,断
5、面图按照一定的水平和垂向比例尺绘制。流量较小的泉使用三角堰进行流量观测,记录堰口水头高度。5)水源地开采量监测采用自记或委托水源地管理人员记录开采量的方式逐月统计开采量,开采量精确到m3。6)大气降水监测采用自记形式逐日统计不同地点的大气降水量。(2)监测资料整理观测结果采用标准格式的表格或卡片记录。水位观测要对原始数据进行水位标高及埋深计算。水位长期观测按时填报水位观测月报表与年报报表,延长时段动态曲线。水位统测、河泉流量观测结束后,应及时进行取得资料的整理与计算,做出地下水等水位线图,计算出河、泉流量。3 .包气带入渗试验包气带入渗试验主要用于求取地表浅部松散层不同岩性的入渗系数,设计布设

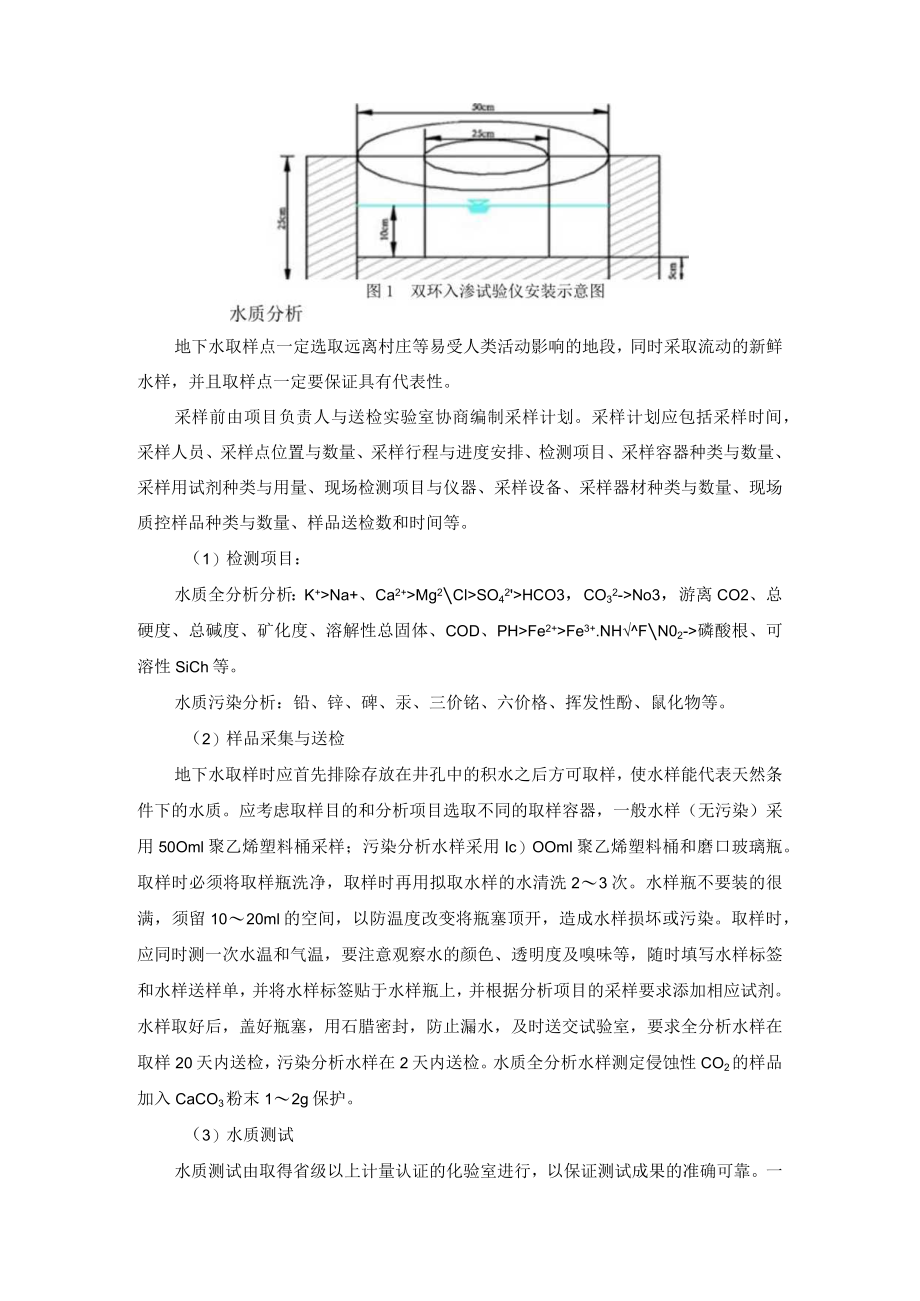

6、6组,试验采用在试坑内安装双环入渗仪方法进行(图1),内、外环直径分别为0.25m和0.5m,每组试验时间总体上持续68h,即在单位时间入渗量达到相对稳定起,再延续24h结束试验,然后开挖试坑测量入渗深度。地下水取样点一定选取远离村庄等易受人类活动影响的地段,同时采取流动的新鲜水样,并且取样点一定要保证具有代表性。采样前由项目负责人与送检实验室协商编制采样计划。采样计划应包括采样时间,采样人员、采样点位置与数量、采样行程与进度安排、检测项目、采样容器种类与数量、采样用试剂种类与用量、现场检测项目与仪器、采样设备、采样器材种类与数量、现场质控样品种类与数量、样品送检数和时间等。(1)检测项目:水
7、质全分析分析:K+Na+、Ca2+Mg2ClSO42HCO3,CO32-No3,游离CO2、总硬度、总碱度、矿化度、溶解性总固体、COD、PHFe2+Fe3+.NHFN02-磷酸根、可溶性SiCh等。水质污染分析:铅、锌、碑、汞、三价铭、六价格、挥发性酚、鼠化物等。(2)样品采集与送检地下水取样时应首先排除存放在井孔中的积水之后方可取样,使水样能代表天然条件下的水质。应考虑取样目的和分析项目选取不同的取样容器,一般水样(无污染)采用50Oml聚乙烯塑料桶采样;污染分析水样采用Ic)OOml聚乙烯塑料桶和磨口玻璃瓶。取样时必须将取样瓶洗净,取样时再用拟取水样的水清洗23次。水样瓶不要装的很满,须
8、留1020ml的空间,以防温度改变将瓶塞顶开,造成水样损坏或污染。取样时,应同时测一次水温和气温,要注意观察水的颜色、透明度及嗅味等,随时填写水样标签和水样送样单,并将水样标签贴于水样瓶上,并根据分析项目的采样要求添加相应试剂。水样取好后,盖好瓶塞,用石腊密封,防止漏水,及时送交试验室,要求全分析水样在取样20天内送检,污染分析水样在2天内送检。水质全分析水样测定侵蚀性CO2的样品加入CaCO3粉末12g保护。(3)水质测试水质测试由取得省级以上计量认证的化验室进行,以保证测试成果的准确可靠。一般水样分析要求在样品送达后20天内检测完成,水质污染分析要求在样品送达24h内完成。水样送检时,选取
9、不低于样品数量10%比例平行样品进行质控工作。(三)参数计算L包气带入渗系数工作区内包气带岩性以粘土、粉质粘土为主,本次设计在不同区域共进行6组入渗试验,根据观测数据采用下列公式计算包气带岩性入渗系数。K-QXLFX(M+Z+L)式中:Q稳定渗入水量,(m/d);F-试坑内环渗水面积,(一);Z-试坑内环中水层厚度,(in);Hk-毛细管压力(一般取岩土毛细上升高度的一半),(m);L-一试验结束时水的渗入深度,(II1)。2 .降水入渗补给系数本次选取区内代表性地层,分别计算第四系埋深40m以浅、15m以浅北庵庄组、三山子组及周山组地层降水入渗补给系数,利用近5年地下水长期动态观测、降雨量观
10、测、地下水开采量、农田灌溉情况等有关资料,将盆地分为若干计算区,采用下式进行大气降水入渗系数计算。FH+Qu-Wj-Wg-WhQ年=p3f式中:k一年均降水入渗补给系数,(无因次);P年年降水量,(m);Q开-各计算区地下水开采量,(103):H-水位年内升幅之和,(m);Wj-各计算区侧向径流补给量,(10裙);W一各计算区灌溉回渗补给量,(10W):各计算区河流渗漏补给量,(103)o3 .含水层给水度利用近5年的水位动态、开采量长期观测统计资料,进行含水层给水度计算。针对大面积岩浆岩分布的辛召断块,采用比拟法确定参数值。其它区段则根据水量均衡式求取枯水期含水层给水度,由下式可得给水度公式
11、:Q补-Qit=FH=(Q-Q)t(FH)式中:P-含水层给水度,(无量纲);Q补、Q旷一均衡期内的地下水补给量、排泄量,(10mb;F均衡区面积,(10,m2);H-均衡期内平均水位变幅,上升为正,下降为负,(m);t均衡计算期,(d)。4 .河流渗漏补给强度新薛河对地下水产生补给河段主要位于干流的庄里一小店段、冯庄支流的庄辛庄一东薛河段及马庄河的西集一前南宿段。本次拟在在每条渗漏河段的始、末端布设流量观测断面,进行了长期的流量观测。根据近5年流量观测资料采用公式计算新薛河对地下水的渗漏补给强度。=.L式中:入-一河流对地下水渗漏补给强度,(m7(dm);Qi-河流上游断面径流量,(d/d)
12、;Q2-河流下游断面径流量,()3d);L-一上下游观测断面距离,(m)o5 .农田灌溉回渗系数本次拟汇总分析枣庄市水利局王庄地下水均衡试验场开展的农田灌溉回渗试验、滕州市水利局开展的滕西平原引水回灌补源试验、羊庄岩溶水试验场在均衡试验期间开展的地下水灌溉回渗试验、岩马水库往羊庄盆地调水灌溉农田回渗试验的观测计算成果,从而确定区内不同岩性农田的灌溉回渗系数。6 .渗透系数羊庄盆地内以往完成的水源地勘探、岩溶水均衡试验、岩溶水增源增采研究、1:5万区域水文地质调查等工作行单孔稳定流抽水试验158孔,多孔非稳定抽水试验7组,群孔抽水试验8组,求取了不同地段及水源地岩溶含水层水文地质参数,本次拟在上
13、述工作的基础上,考虑目前各开采井水位埋深、开采量数据,结合近年来完成的勘探抽水试验工作,针对单孔、多孔稳定流抽水试验采用裘布依公式复核含水层的渗透系数。二、工作量地下水位长期监测点24点、水位统测65点;河流断面观测点11处、泉流量观测点4处;大气降水量监测点1处、水源地开采量监测点12处;水质全分析样品15件、污染分析样品15件、平行质检样品4件;包气带入渗试验6组。编制设计1份、完成设计审查1次、野外验收1次、计算不同地层岩性大气降水入渗系数、给水度、农田灌溉回渗系数等水文地质参数、成果验收1次等。三、提交成果提交羊庄均衡试验场专项水文地质测量工作总结成果、实际材料图1张,动态监测、水质分析等附表1册,及上述成果电子源文件光盘。四、付款方式合同生效七个工作日内,乙方向甲方支付合同金额的10%作为质保金。质保金在整个项目通过自然资源厅成果验收合格后二十个工作日内全额无息返还。合同签订生效七个工作日内,甲方依据乙方提供的正式发票,向乙方支付合同金额的50%;乙方完成全部野外工作并经甲方验收成果合格后二十个工作日内,甲方依据乙方提供的正式发票,向乙方支付合同金额的40%;乙方完成全部项目并提交全部工作资料,经甲方验收合格后二十个工作日内,甲方依据乙方提供的正式发票,向乙方支付合同金额尾款10%。
