铺贴排版工艺流程.docx

上传人:p** 文档编号:597627 上传时间:2023-11-25 格式:DOCX 页数:4 大小:85.61KB
下载 相关 举报
铺贴排版工艺流程.docx_第1页
第1页 / 共4页
铺贴排版工艺流程.docx_第2页
第2页 / 共4页
铺贴排版工艺流程.docx_第3页
第3页 / 共4页
铺贴排版工艺流程.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《铺贴排版工艺流程.docx》由会员分享,可在线阅读,更多相关《铺贴排版工艺流程.docx(4页珍藏版)》请在第壹文秘上搜索。

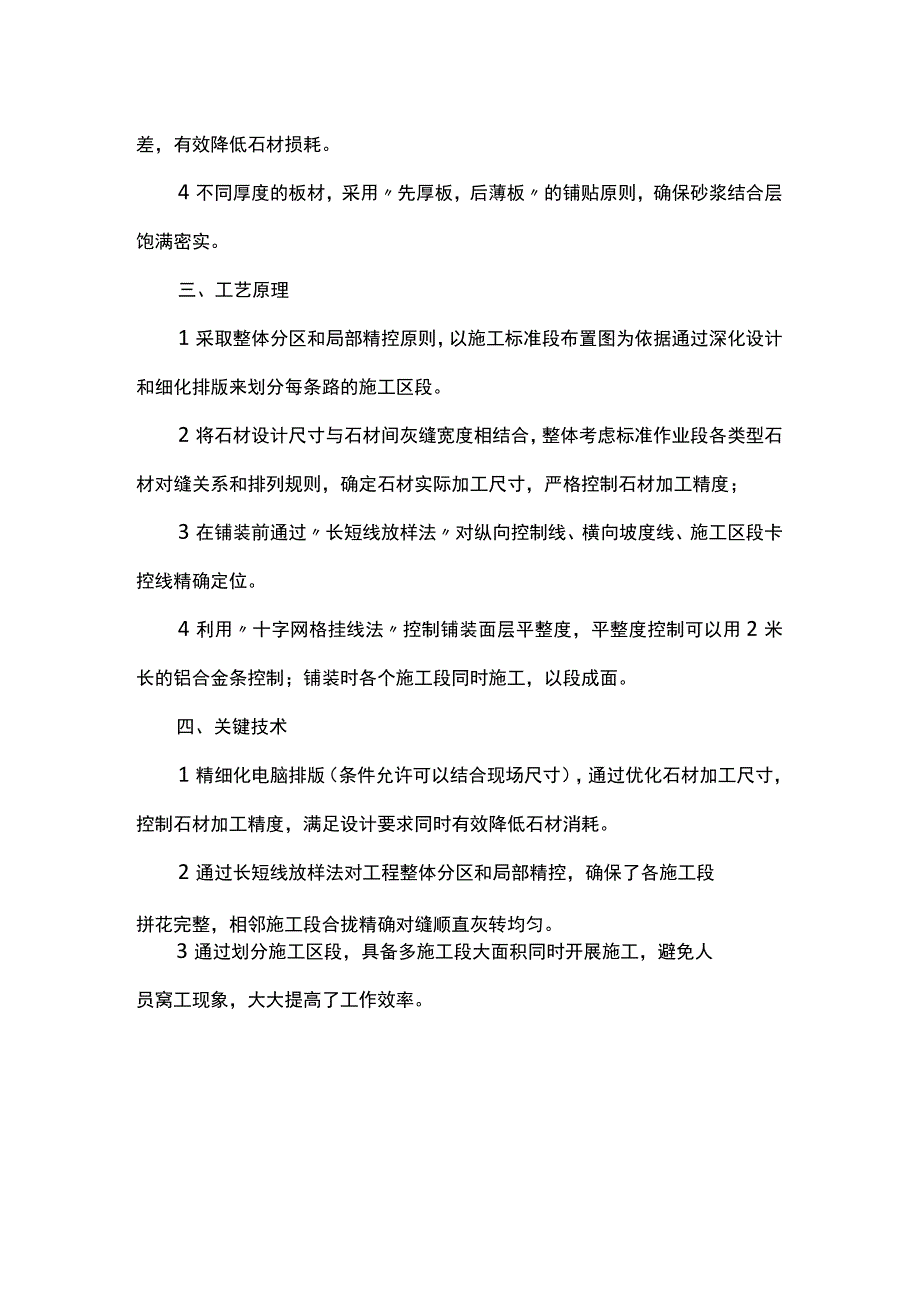

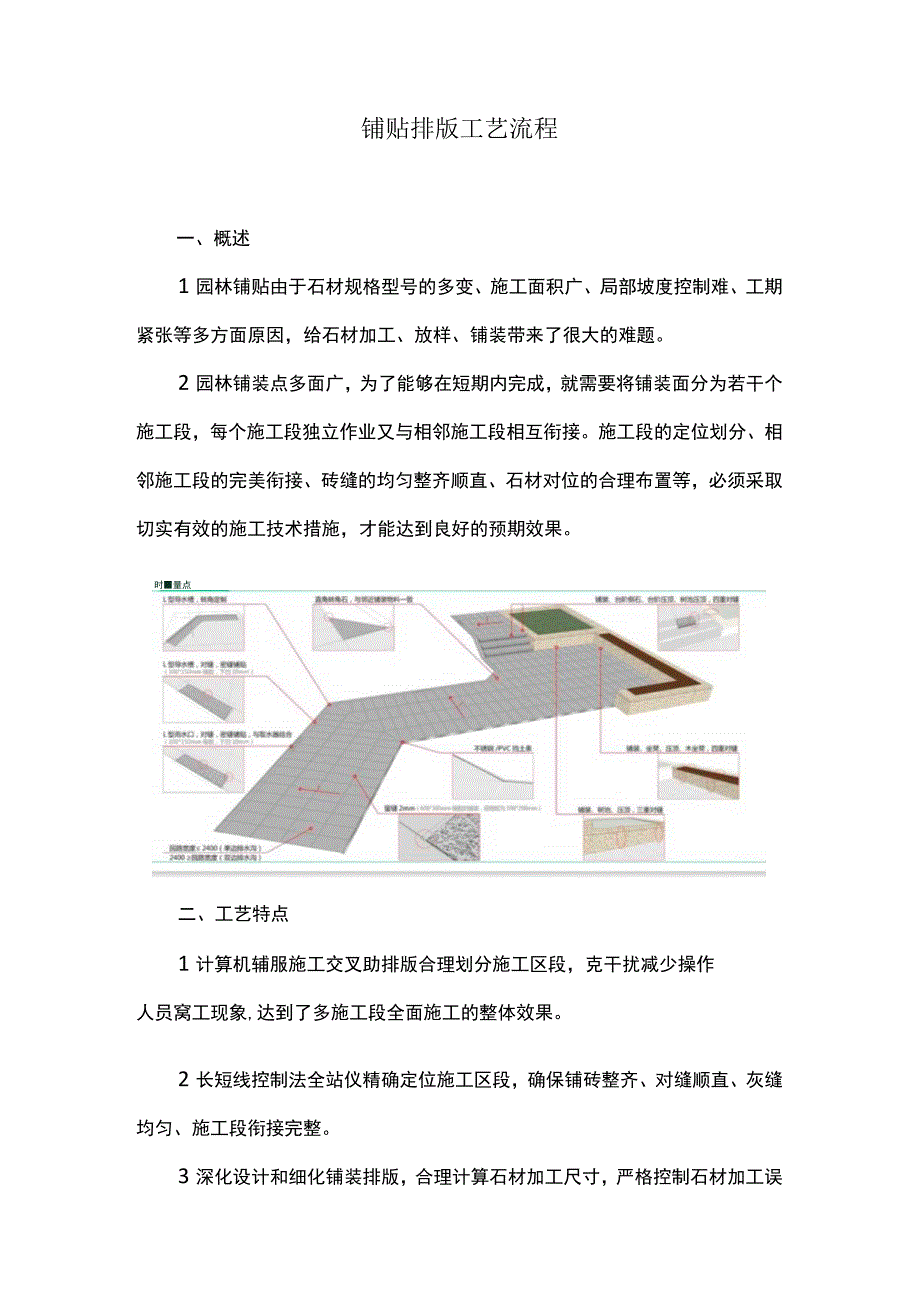

1、铺贴排版工艺流程一、概述1园林铺贴由于石材规格型号的多变、施工面积广、局部坡度控制难、工期紧张等多方面原因,给石材加工、放样、铺装带来了很大的难题。2园林铺装点多面广,为了能够在短期内完成,就需要将铺装面分为若干个施工段,每个施工段独立作业又与相邻施工段相互衔接。施工段的定位划分、相邻施工段的完美衔接、砖缝的均匀整齐顺直、石材对位的合理布置等,必须采取切实有效的施工技术措施,才能达到良好的预期效果。时量点二、工艺特点1计算机辅服施工交叉助排版合理划分施工区段,克干扰减少操作人员窝工现象,达到了多施工段全面施工的整体效果。2长短线控制法全站仪精确定位施工区段,确保铺砖整齐、对缝顺直、灰缝均匀、施

2、工段衔接完整。3深化设计和细化铺装排版,合理计算石材加工尺寸,严格控制石材加工误差,有效降低石材损耗。4不同厚度的板材,采用先厚板,后薄板的铺贴原则,确保砂浆结合层饱满密实。三、工艺原理1采取整体分区和局部精控原则,以施工标准段布置图为依据通过深化设计和细化排版来划分每条路的施工区段。2将石材设计尺寸与石材间灰缝宽度相结合,整体考虑标准作业段各类型石材对缝关系和排列规则,确定石材实际加工尺寸,严格控制石材加工精度;3在铺装前通过长短线放样法对纵向控制线、横向坡度线、施工区段卡控线精确定位。4利用十字网格挂线法控制铺装面层平整度,平整度控制可以用2米长的铝合金条控制;铺装时各个施工段同时施工,以

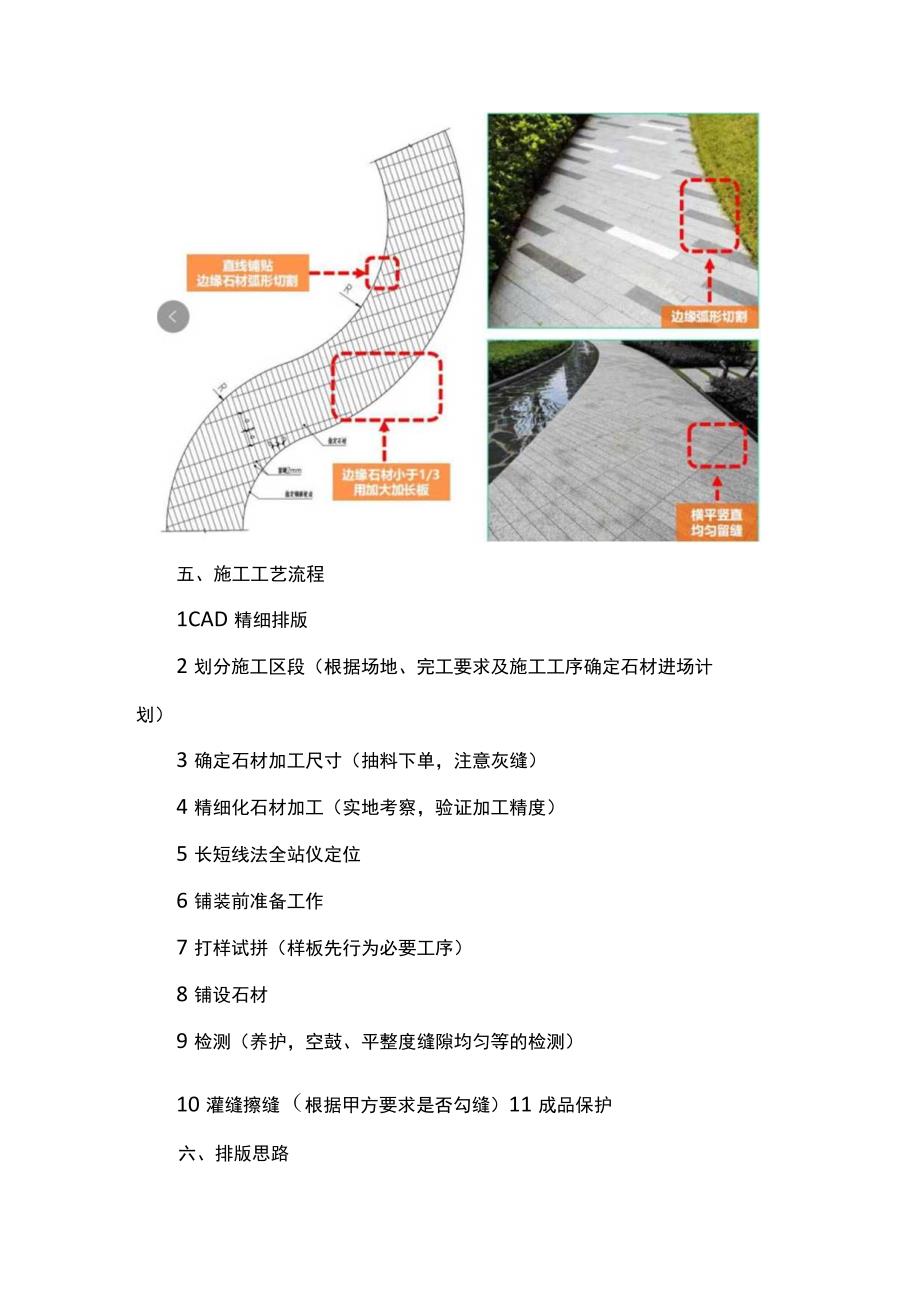

3、段成面。四、关键技术1精细化电脑排版(条件允许可以结合现场尺寸),通过优化石材加工尺寸,控制石材加工精度,满足设计要求同时有效降低石材消耗。2通过长短线放样法对工程整体分区和局部精控,确保了各施工段拼花完整,相邻施工段合拢精确对缝顺直灰转均匀。3通过划分施工区段,具备多施工段大面积同时开展施工,避免人员窝工现象,大大提高了工作效率。五、施工工艺流程1CAD精细排版2划分施工区段(根据场地、完工要求及施工工序确定石材进场计划)3确定石材加工尺寸(抽料下单,注意灰缝)4精细化石材加工(实地考察,验证加工精度)5长短线法全站仪定位6铺装前准备工作7打样试拼(样板先行为必要工序)8铺设石材9检测(养护

4、,空鼓、平整度缝隙均匀等的检测)10灌缝擦缝(根据甲方要求是否勾缝)11成品保护六、排版思路1、提前规划好所有的排板布局模数,考虑平面及与立面交口及对缝关系,综合考虑材料的出材率及石材加工、现场找料及安装难度。规划排板布局模数,通俗点来说,拿到图纸后要清楚哪些地方需要排版,能通过排版减少施工难度和成本、增加品质的都需要重新排版,知道从哪下手,先确定总体关键主轴线(如大堂门中线,景观大道的主轴线),在局部到每个单体(如平台,园路,水池,拼花等小品),通过主控制线将各分部串联起来,局部调整达到铺装对缝的效果。2、料单及加工图纸清晰,减少石材厂与项目的沟通和二次排板的时间成本,同时使供应商报价更为标准统一及准确。3、检查图纸所涉及石材的尺寸规格,根据项目风格确定排版思路,然后调整图纸,做半径、尺寸标注。目的、将道路半径进行归类或统一,减少异形材料的多样性,方便下料、开料及施工;目的、调整尺寸,避免碎料的出现,使饰面材料完整。4、对需要排版的平立面图纸等进行全图铺装填充,避免漏项。目的、将饰面材料达到拼缝对齐(或体现拼缝之间的逻辑关系)、铺装模块完整的要求体现出来。5、对异形材料进行大样标注(在异形材料所在位置的就近空白处)。6、对石材进行编号,按照不同节点进行出图编号,做好索引,避免漏项,方便查找。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
