《水泥楼面施工工艺.docx》由会员分享,可在线阅读,更多相关《水泥楼面施工工艺.docx(1页珍藏版)》请在第壹文秘上搜索。

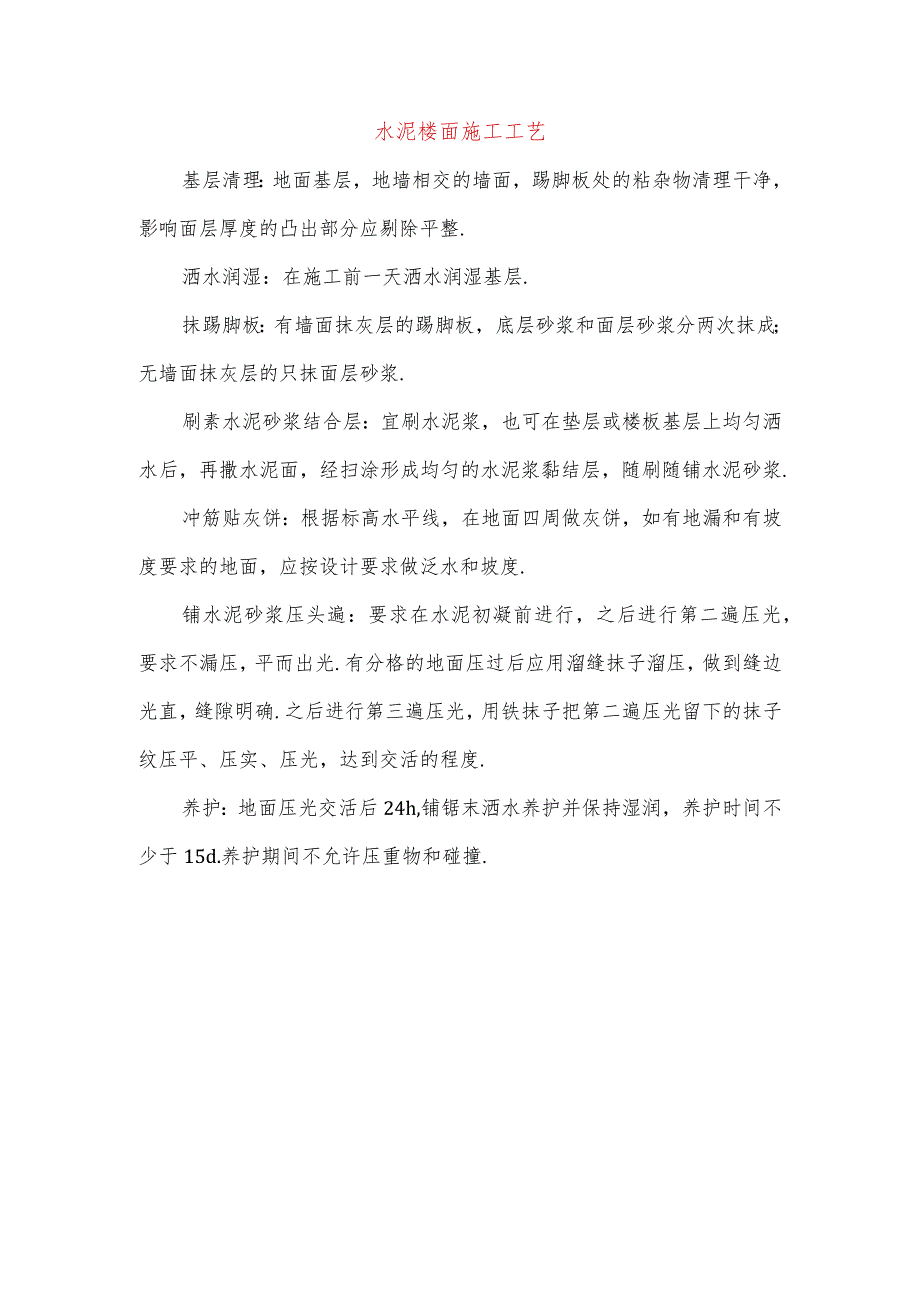

水泥楼面施工工艺基层清理:地面基层,地墙相交的墙面,踢脚板处的粘杂物清理干净,影响面层厚度的凸出部分应剔除平整.洒水润湿:在施工前一天洒水润湿基层.抹踢脚板:有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层的只抹面层砂浆.刷素水泥砂浆结合层:宜刷水泥浆,也可在垫层或楼板基层上均匀洒水后,再撒水泥面,经扫涂形成均匀的水泥浆黏结层,随刷随铺水泥砂浆.冲筋贴灰饼:根据标高水平线,在地面四周做灰饼,如有地漏和有坡度要求的地面,应按设计要求做泛水和坡度.铺水泥砂浆压头遍:要求在水泥初凝前进行,之后进行第二遍压光,要求不漏压,平而出光.有分格的地面压过后应用溜缝抹子溜压,做到缝边光直,缝隙明确.之后进行第三遍压光,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度.养护:地面压光交活后24h,铺锯末洒水养护并保持湿润,养护时间不少于15d.养护期间不允许压重物和碰撞.
