《某工程冬期施工方案.docx》由会员分享,可在线阅读,更多相关《某工程冬期施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

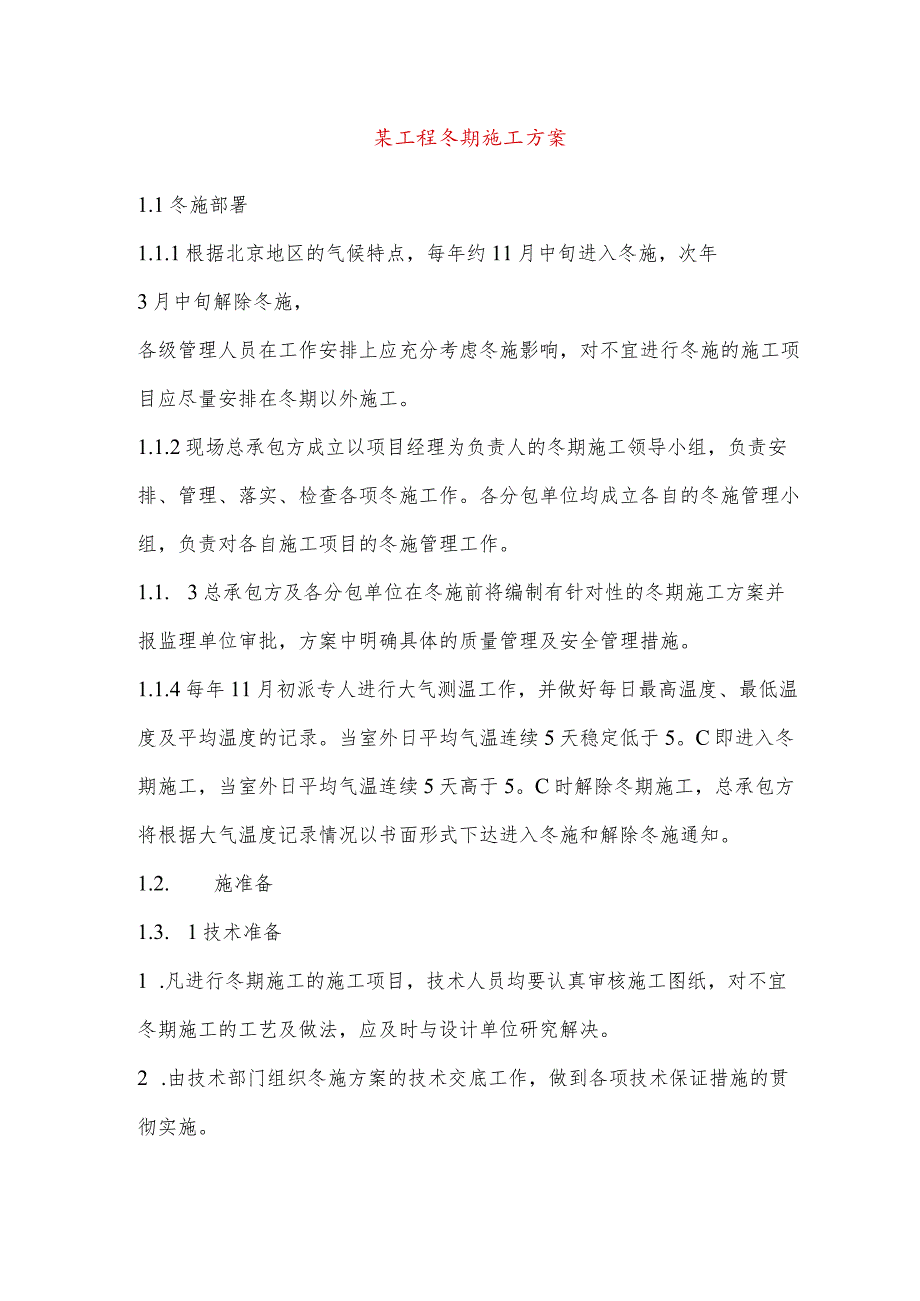

1、某工程冬期施工方案1.1冬施部署1.1.1根据北京地区的气候特点,每年约11月中旬进入冬施,次年3月中旬解除冬施,各级管理人员在工作安排上应充分考虑冬施影响,对不宜进行冬施的施工项目应尽量安排在冬期以外施工。1.1.2现场总承包方成立以项目经理为负责人的冬期施工领导小组,负责安排、管理、落实、检查各项冬施工作。各分包单位均成立各自的冬施管理小组,负责对各自施工项目的冬施管理工作。1.1. 3总承包方及各分包单位在冬施前将编制有针对性的冬期施工方案并报监理单位审批,方案中明确具体的质量管理及安全管理措施。1.1.4每年11月初派专人进行大气测温工作,并做好每日最高温度、最低温度及平均温度的记录。

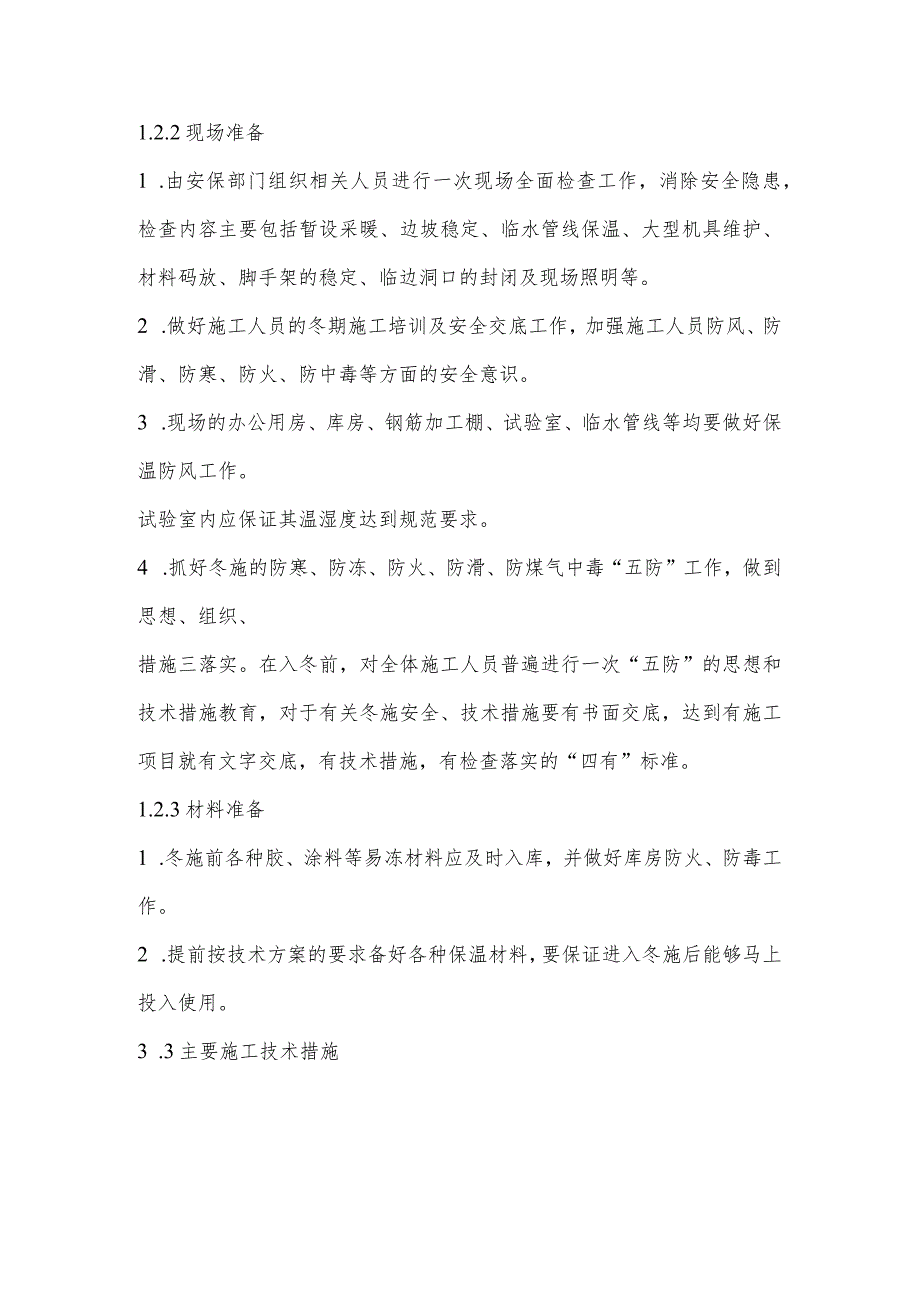

2、当室外日平均气温连续5天稳定低于5。C即进入冬期施工,当室外日平均气温连续5天高于5。C时解除冬期施工,总承包方将根据大气温度记录情况以书面形式下达进入冬施和解除冬施通知。1.2. 施准备1.3. 1技术准备1 .凡进行冬期施工的施工项目,技术人员均要认真审核施工图纸,对不宜冬期施工的工艺及做法,应及时与设计单位研究解决。2 .由技术部门组织冬施方案的技术交底工作,做到各项技术保证措施的贯彻实施。1.2.2现场准备1 .由安保部门组织相关人员进行一次现场全面检查工作,消除安全隐患,检查内容主要包括暂设采暖、边坡稳定、临水管线保温、大型机具维护、材料码放、脚手架的稳定、临边洞口的封闭及现场照明等

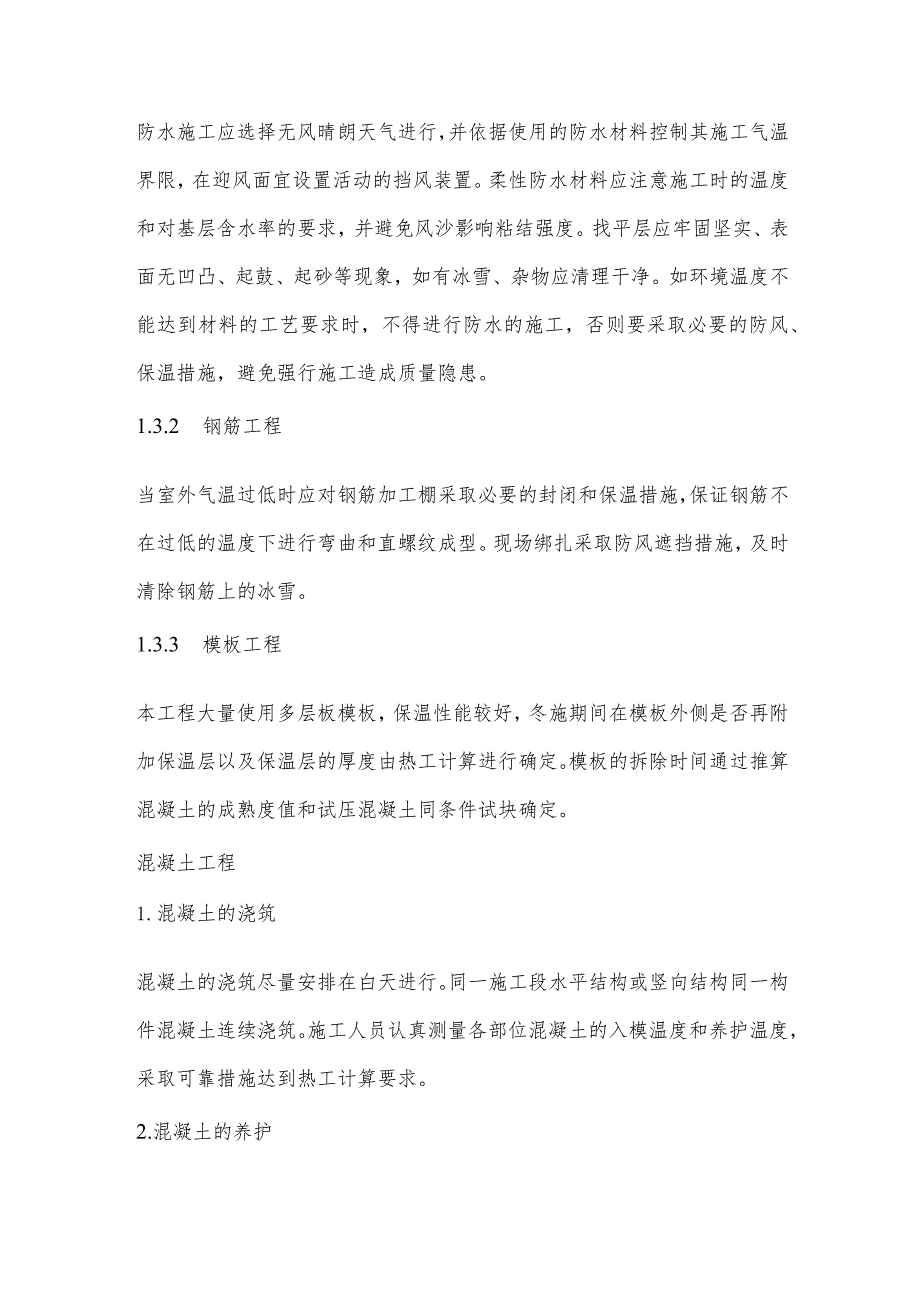

3、。2 .做好施工人员的冬期施工培训及安全交底工作,加强施工人员防风、防滑、防寒、防火、防中毒等方面的安全意识。3 .现场的办公用房、库房、钢筋加工棚、试验室、临水管线等均要做好保温防风工作。试验室内应保证其温湿度达到规范要求。4 .抓好冬施的防寒、防冻、防火、防滑、防煤气中毒“五防”工作,做到思想、组织、措施三落实。在入冬前,对全体施工人员普遍进行一次“五防”的思想和技术措施教育,对于有关冬施安全、技术措施要有书面交底,达到有施工项目就有文字交底,有技术措施,有检查落实的“四有”标准。1.2.3材料准备1 .冬施前各种胶、涂料等易冻材料应及时入库,并做好库房防火、防毒工作。2 .提前按技术方案
4、的要求备好各种保温材料,要保证进入冬施后能够马上投入使用。3 .3主要施工技术措施防水施工应选择无风晴朗天气进行,并依据使用的防水材料控制其施工气温界限,在迎风面宜设置活动的挡风装置。柔性防水材料应注意施工时的温度和对基层含水率的要求,并避免风沙影响粘结强度。找平层应牢固坚实、表面无凹凸、起鼓、起砂等现象,如有冰雪、杂物应清理干净。如环境温度不能达到材料的工艺要求时,不得进行防水的施工,否则要采取必要的防风、保温措施,避免强行施工造成质量隐患。1.3.2 钢筋工程当室外气温过低时应对钢筋加工棚采取必要的封闭和保温措施,保证钢筋不在过低的温度下进行弯曲和直螺纹成型。现场绑扎采取防风遮挡措施,及时
5、清除钢筋上的冰雪。1.3.3 模板工程本工程大量使用多层板模板,保温性能较好,冬施期间在模板外侧是否再附加保温层以及保温层的厚度由热工计算进行确定。模板的拆除时间通过推算混凝土的成熟度值和试压混凝土同条件试块确定。混凝土工程1.混凝土的浇筑混凝土的浇筑尽量安排在白天进行。同一施工段水平结构或竖向结构同一构件混凝土连续浇筑。施工人员认真测量各部位混凝土的入模温度和养护温度,采取可靠措施达到热工计算要求。2.混凝土的养护冬施期间混凝土采用综合蓄热法养护,即在混凝土中掺加合理的外加剂,利用原材料加热及水泥的水化热的热量,通过适当保温,延缓混凝土冷却,使混凝土在温度降到0(或防冻剂的规定温度)前达到预
6、期要求的强度。混凝土浇筑前对模板提前按热工计算要求作好保温工作,混凝土浇筑完成后立即对混凝土表面进行保温。保温层材质和厚度严格按热工计算要求进行控制,对边棱、角部的保温厚度,增到大面部位的23倍。混凝土测温采用电子测温仪,从混凝土入模开始至混凝土达到受冻临界强度前(4.0Nmm2),每隔2小时测温一次,达到受冻临界强度以后每隔6小时测温一次,当混凝土温度与大气温度接近时停止测温。混凝土早期强度采用成熟度法进行检验,以确定混凝土在受冻前是否达到临界强度。冬期混凝土试块除了按照规定取样做标准养护试块外,还要留设600度天及两组冬施同条件养护试块,用于检查混凝土是否满足临界强度要求及冬施结束转入常温
7、养护28天的强度。同条件养护试块应放置在现场相应部位,要保证养护条件与施工现场结构养护条件相一致。1.3.6脚手架工程冬施期间要随时清理脚手架上的积雪、杂物,一方面减少脚手架的雪荷载,另一方面避免出现人员滑倒事故。加强脚手架与结构间的拉接,提高脚手架抗风荷载的能力。冬期施工结束后及时检查脚手架基础是否稳定,避免由于土层解冻造成脚手架下沉。1.3.7钢结构工程1 .构件的运输和存放在构件进场前必须考虑编排安装工艺流程图,并严格按流程图进行安排堆放构件,尽量避免在现场二次或多次倒运,以免在倒运过程中损伤构件。多层构件堆放时,构件间垫块要注意用防滑材料。2 .安装前的检查及准备1)钢结构安装前一定对
8、构件进行复查,尽量把问题留在地面解决。2)凡是在制作、运输、装卸、堆放过程中产生构件变形、损伤、脱漆等缺陷,要在地面进行修理,矫正后,再实施吊装。3)冬期钢结构的安装工作应尽量减少高空作业。所以在起重设备能力允许的条件下,尽可能在地面组拼成扩大单元。为防止构件吊装过程中,扩大单元的局部受力过大产生变形,必要时进行验算,或采取临时加强措施。4)构件起吊前应清理场地冰、雪。5)负温下安装使用的机具、设备使用前应进行调试,必要时在低温下要经试运转,发现问题及时修整。对特殊要求的高强度螺栓、扳手、超声波探伤仪、测温计等,也要在低温下进行调试和标定。6)在冬期施工中,钢结构的制作和安装所用的钢尺、量具应
9、采用土建单位使用的钢尺、量具用同一精度级别鉴定。要制定土建结构和钢结构的不同验收标准,不同温度膨胀系数差值的调整措施。3 .冬期施工焊条的选择:1)在负温度下施工钢结构工程,在满足设计要求的前提下,应选择屈服强度较低,冲击韧性较好的低氢型或钛钙型焊条。2)对于要求塑性、韧性、抗裂性较高的重要结构,可选用低氢型焊条,并宜用直流电焊机施焊。3)焊条选用时,原则上碳素结构钢选用碳素钢焊条,低合金结构钢选用合金钢焊条。当遇到两种强度等级不同的钢材需要焊接时,应按强度高的钢材选用焊条。4)当要求焊缝表面光滑美观,以及一些薄板结构焊接时,可选用钛型或钛钙型焊条。5)当结构焊接时,无法清除焊接部位的油、锈等
10、脏物,且要求焊接熔深较大的结构,宜用氧化铁型焊条。6)负温度下构件组装定型后进行焊接应符合焊接规程。单条焊缝的两端应设置引弧板和息瓠板。引弧板和息弧板的材料应和母材一致。并严禁在母材上引弧。7)在负温度下露天焊接大型接头时,宜搭设临时防护棚。雪花严禁飘落在炙热的焊缝上。8)在负温度下厚钢板焊接完成后,在焊缝两侧板厚的23倍内,立即进行后热处理,加热温度150300C,保持12小时。焊缝完成后或后热处理完后,要采取保温措施,使焊缝缓慢冷却,冷却速度不大于10oCmino9)焊条的保护和烘焙(1)焊条进场后,首先检查合格证。如满足要求则分类分牌号堆放。(2)堆放焊条的库房温度不低于15C,温度不高
11、于50(。(3)低氢碱性焊条使用前必须进行烘焙,在250300。C的条件下烘焙12小时。然后放低温烘箱中保存,烘箱温度为80-100Co使用时从烘箱中取出,随用随取。从烘箱中取出两小时后应重新烘焙。(4)焊条烘焙次数一般不宜超过3次。4 .负温下进行施焊,要进行负温下的焊接工艺评定,取得数据后方可施焊。凡参加在负温下施工的电焊工,除了取得常温焊接资格合格证外,并需经过负温下焊接工艺培训。5 .负温度下厚度大于9mm的钢板分多层焊接,焊缝应由下往上逐次堆焊。每条焊缝应一次焊完,不得中断。当发生中断,再次施焊时,应先清除焊接缺陷,合格后方可按焊接工艺再次施焊。钢结构在负温下进行安装时,要注意温度变
12、化引起钢结构外形尺寸的偏差。特别是在正温下制作,在负温下安装时,要有调整偏差的措施。6 .冬期探伤使用的耦合剂应使用油基耦合剂,不应使用水基耦合剂,以防受冻。1.3.8 内装修工程内装修施工阶段外檐幕墙已基本封闭,对外幕墙尚未完全封闭的部位,采取轻钢龙骨隔墙加以临时封闭。冬施期间内装修工程主要以干作业施工为主,在有条件的情况下进行少量的、必要的湿作业。冬施前将各出入口进行封闭保温,保证室内不出现较大气流,楼内各层楼梯间、电梯间出入口以及各种管道井检修口均安装临时门加以封闭。另外可利用建筑热风系统临时供暖,基本可以保证室内温度在5。C以上,从而保证内装修的质量。另外如果届时业主和工程师不同意本投
13、标人利用工程内部的热风系统作为采暖热源,本投标人将采用流水分段施工的方法,在施工的流水段根据空间大小,放置足够数量的电暖器作为热源,保证施工的流水段的局部环境温度,并维持一定的时间。内装修材料一般具有易挥发成分或有毒气体,冬施期间室内气体流动较少,为此本投标人将安排专人负责监督材料的存放和施工时的安全。项目经理部设置专人负责检查每日下班前的关窗、关门工作,防止作业面层夜间受冻、风吹。施工现场的材料仓库配备一定数量的温度计,随时了解室内的温度变化,有效控制室内温度,并注意保持通风干燥。1.3.9 机电安装工程所有水压试验及冲水试验工序将避开冬季进行。如必须进行此项工作,将在试水前编制好技术方案和防冻措施,当试压和冲水完成后,要将设备、管道及容器内的积水彻底放净,为了防止冻坏设备、管道必要时用压缩空气吹净。机房等重点部位在冬季施工时,门、窗必须进行封闭,充分作好防冻工作。冬季施工使用的施工机械,必须制定冬季运行措施。施工现场的漏电保护器,在上班前进行检查是否灵敏可靠,电气设备采用外皮接地一定要符合技术安全规程。冬季敷设各种电缆时,要严格按照敷设温度要求进行,机电设备的电子元件、插件应按说明书的要求进行存放。对露天作业的脚手架和电气暂设要经常进行检查,发现问题立即改进,遇有五级以上大风,禁止露天进行吊装、高空作业和焊接作业。
