《机场工程施工组织设计分项—第1节、施工总平面布置.docx》由会员分享,可在线阅读,更多相关《机场工程施工组织设计分项—第1节、施工总平面布置.docx(5页珍藏版)》请在第壹文秘上搜索。

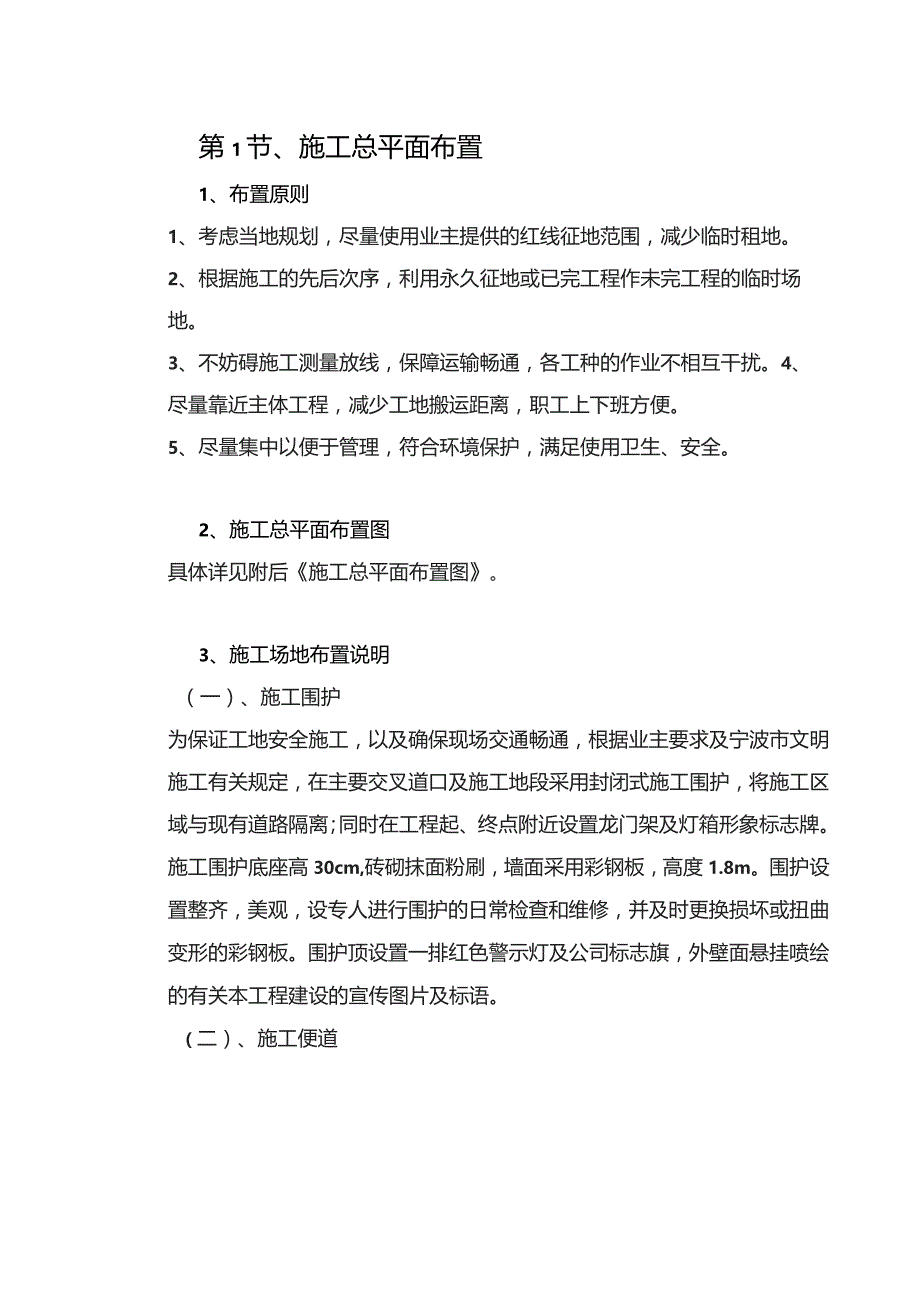

1、第1节、施工总平面布置1、布置原则1、考虑当地规划,尽量使用业主提供的红线征地范围,减少临时租地。2、根据施工的先后次序,利用永久征地或已完工程作未完工程的临时场地。3、不妨碍施工测量放线,保障运输畅通,各工种的作业不相互干扰。4、尽量靠近主体工程,减少工地搬运距离,职工上下班方便。5、尽量集中以便于管理,符合环境保护,满足使用卫生、安全。2、施工总平面布置图具体详见附后施工总平面布置图。3、施工场地布置说明(一)、施工围护为保证工地安全施工,以及确保现场交通畅通,根据业主要求及宁波市文明施工有关规定,在主要交叉道口及施工地段采用封闭式施工围护,将施工区域与现有道路隔离;同时在工程起、终点附近

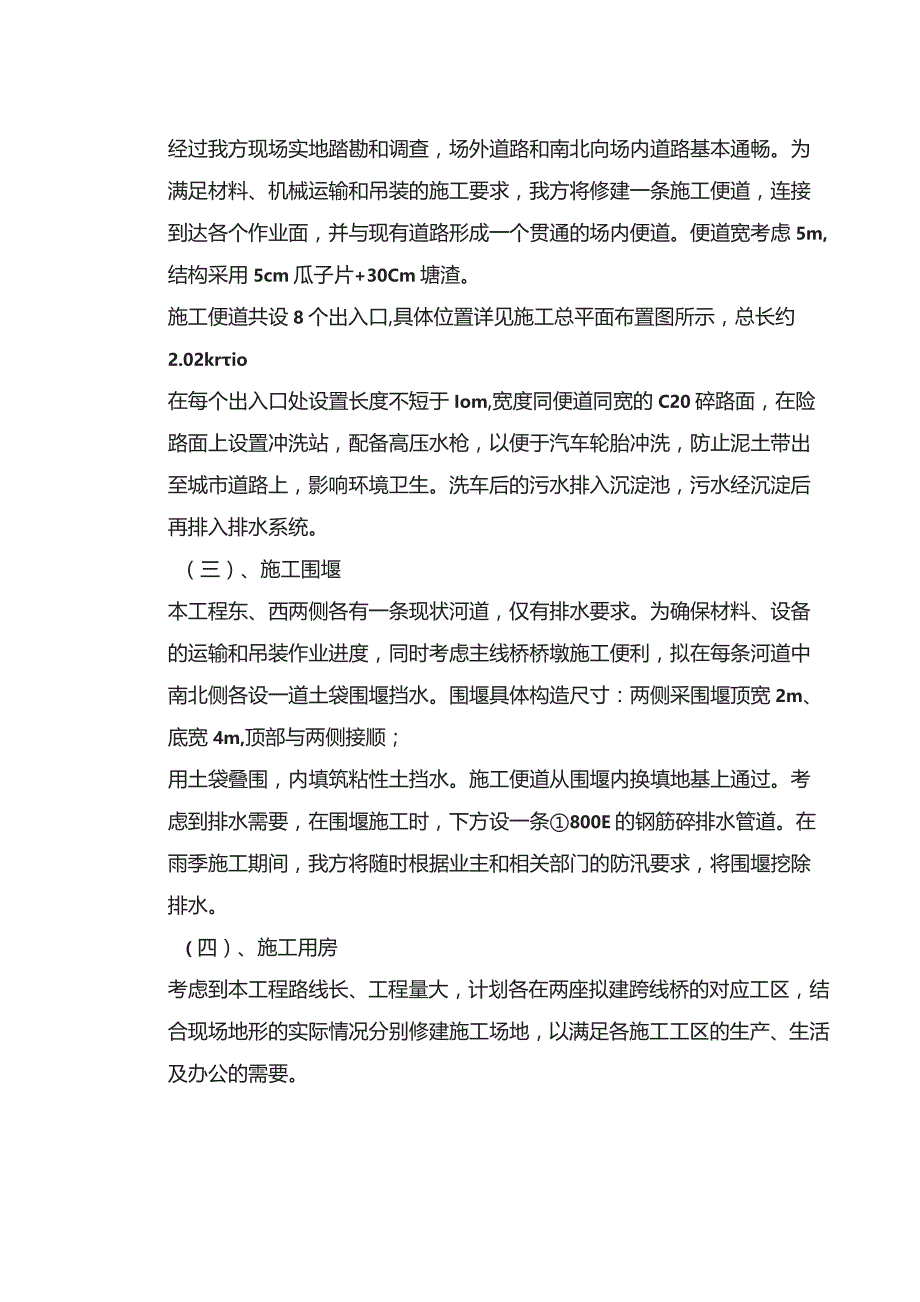

2、设置龙门架及灯箱形象标志牌。施工围护底座高30cm,砖砌抹面粉刷,墙面采用彩钢板,高度1.8m。围护设置整齐,美观,设专人进行围护的日常检查和维修,并及时更换损坏或扭曲变形的彩钢板。围护顶设置一排红色警示灯及公司标志旗,外壁面悬挂喷绘的有关本工程建设的宣传图片及标语。(二)、施工便道经过我方现场实地踏勘和调查,场外道路和南北向场内道路基本通畅。为满足材料、机械运输和吊装的施工要求,我方将修建一条施工便道,连接到达各个作业面,并与现有道路形成一个贯通的场内便道。便道宽考虑5m,结构采用5cm瓜子片+30Cm塘渣。施工便道共设8个出入口,具体位置详见施工总平面布置图所示,总长约2.02krio在每
3、个出入口处设置长度不短于Iom,宽度同便道同宽的C20碎路面,在险路面上设置冲洗站,配备高压水枪,以便于汽车轮胎冲洗,防止泥土带出至城市道路上,影响环境卫生。洗车后的污水排入沉淀池,污水经沉淀后再排入排水系统。(三)、施工围堰本工程东、西两侧各有一条现状河道,仅有排水要求。为确保材料、设备的运输和吊装作业进度,同时考虑主线桥桥墩施工便利,拟在每条河道中南北侧各设一道土袋围堰挡水。围堰具体构造尺寸:两侧采围堰顶宽2m、底宽4m,顶部与两侧接顺;用土袋叠围,内填筑粘性土挡水。施工便道从围堰内换填地基上通过。考虑到排水需要,在围堰施工时,下方设一条800E的钢筋碎排水管道。在雨季施工期间,我方将随时

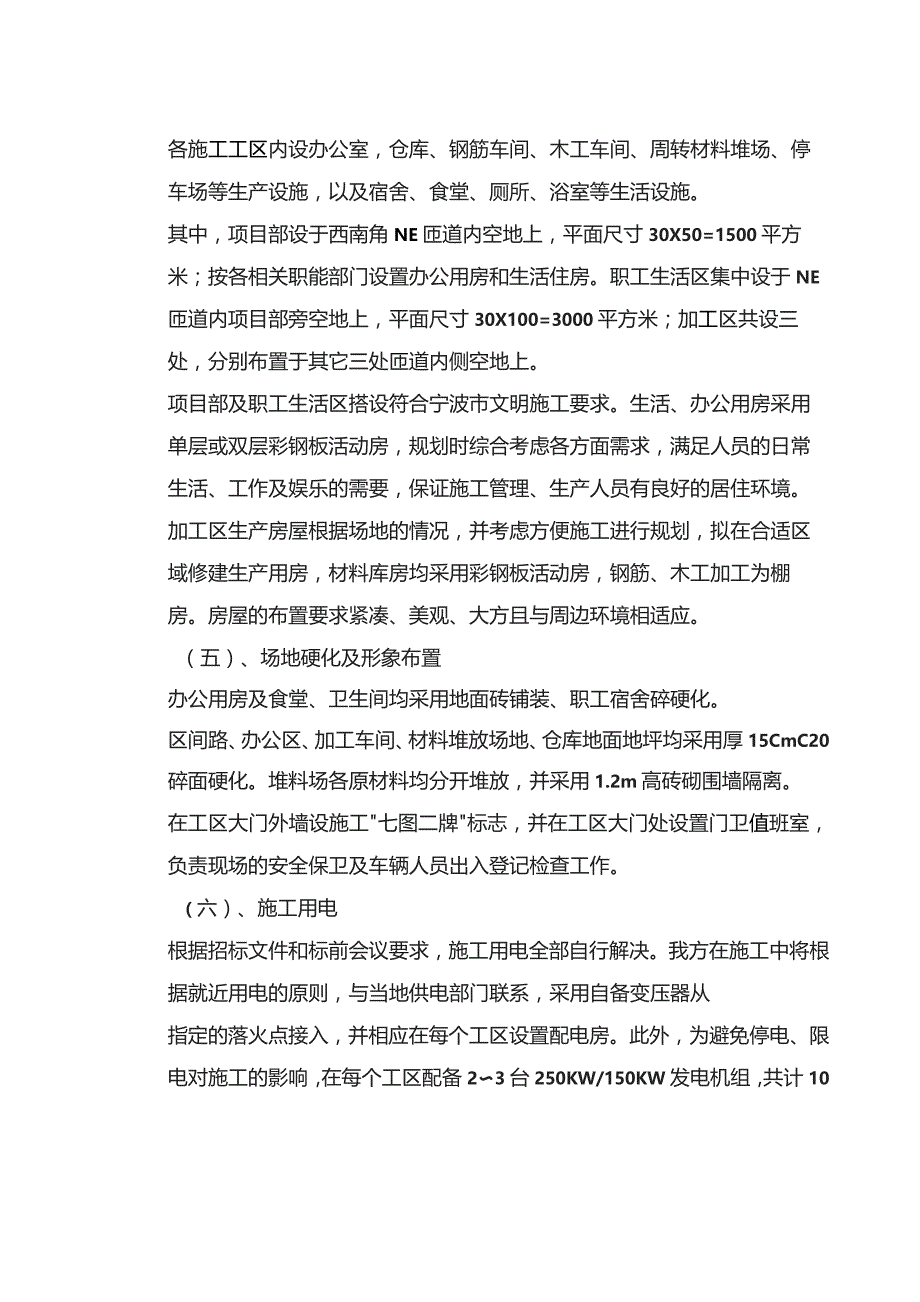

4、根据业主和相关部门的防汛要求,将围堰挖除排水。(四)、施工用房考虑到本工程路线长、工程量大,计划各在两座拟建跨线桥的对应工区,结合现场地形的实际情况分别修建施工场地,以满足各施工工区的生产、生活及办公的需要。各施工工区内设办公室,仓库、钢筋车间、木工车间、周转材料堆场、停车场等生产设施,以及宿舍、食堂、厕所、浴室等生活设施。其中,项目部设于西南角NE匝道内空地上,平面尺寸30X50=1500平方米;按各相关职能部门设置办公用房和生活住房。职工生活区集中设于NE匝道内项目部旁空地上,平面尺寸30X100=3000平方米;加工区共设三处,分别布置于其它三处匝道内侧空地上。项目部及职工生活区搭设符合
5、宁波市文明施工要求。生活、办公用房采用单层或双层彩钢板活动房,规划时综合考虑各方面需求,满足人员的日常生活、工作及娱乐的需要,保证施工管理、生产人员有良好的居住环境。加工区生产房屋根据场地的情况,并考虑方便施工进行规划,拟在合适区域修建生产用房,材料库房均采用彩钢板活动房,钢筋、木工加工为棚房。房屋的布置要求紧凑、美观、大方且与周边环境相适应。(五)、场地硬化及形象布置办公用房及食堂、卫生间均采用地面砖铺装、职工宿舍碎硬化。区间路、办公区、加工车间、材料堆放场地、仓库地面地坪均采用厚15CmC20碎面硬化。堆料场各原材料均分开堆放,并采用1.2m高砖砌围墙隔离。在工区大门外墙设施工七图二牌标志
6、,并在工区大门处设置门卫值班室,负责现场的安全保卫及车辆人员出入登记检查工作。(六)、施工用电根据招标文件和标前会议要求,施工用电全部自行解决。我方在施工中将根据就近用电的原则,与当地供电部门联系,采用自备变压器从指定的落火点接入,并相应在每个工区设置配电房。此外,为避免停电、限电对施工的影响,在每个工区配备23台250KW/150KW发电机组,共计10套,以满足临时用电需要,同时上报电力部门备案。沿施工便道边线旁全线设置架空线路,采用三相五线制架空线路,每隔4050m布设68m的电杆。在每隔一个桥墩设置一个固定配电箱,固定配电箱内配置漏电保护器和接地装置。现场用电采用铁制轻型移动式配电箱从设
7、置在电杆上的固定配电箱上接出,也采用三相五线制,并配置多个插座、闸刀,确保施工过程中一机一闸,满足施工过程中的用电需求。同时,将电源接入项目部、各施工区驻地以及预制加工工场、钢筋、模板加工场内,以满足加工生产和生活的用电需求。(七)、施工用水生产及生活用水,根据现场的实际情况,利用提供的水源接口接出水表,沿线设一寸半水管接至各施工工点(布置于用电线路下)。(八)、施工通讯项目经理部办公室、监理工程师及办公室各配备一台长途电话,负责对外联系。施工场地内、现场施工人员、生产指挥和现场工程师都配备对讲机,进行现场协调和指挥工作(对讲机的配备和作用应按照有关部门的规定执行)。另外,项目经理部主要人员配备移动电话。(九)、施工期间临时排水系统的设置1、场内排水系统计划沿施工便道边线外设置一条宽50Cm左右,深度3050Cm的临时排水沟,在明沟端部设置砖砌沉淀池,临时排水经沉淀后直接排入现状河道中或附近的排水系统。2、生活污水处理粪便污水建造一座12立方米化粪池,有偿请当地环卫所定期清理。其余生活区污水经汇集后,排入现有的市政污水管网,不直接排放以免污染当地环境。3、施工废浆处理场内设置大型临时泥浆池,施工时由宁波市专业泥浆运输队(经环保部门批准的)及时运出工地,在合理的弃浆地点堆弃。(施工总平面布置图)(项目部、加工场地布置图)
