《桩的计算公式详细计算步骤.docx》由会员分享,可在线阅读,更多相关《桩的计算公式详细计算步骤.docx(3页珍藏版)》请在第壹文秘上搜索。

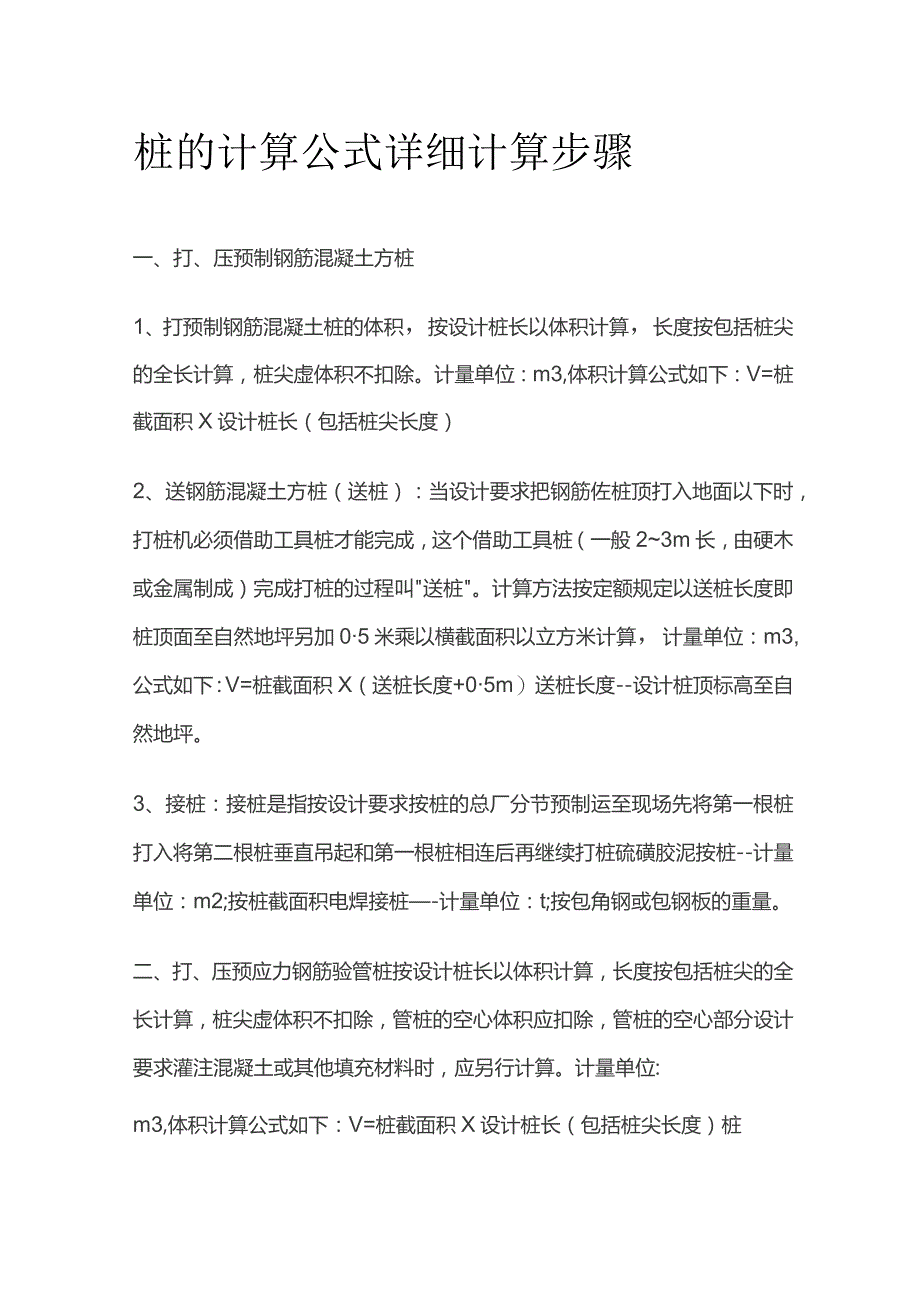

1、桩的计算公式详细计算步骤一、打、压预制钢筋混凝土方桩1、打预制钢筋混凝土桩的体积,按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。计量单位:m3,体积计算公式如下:V=桩截面积X设计桩长(包括桩尖长度)2、送钢筋混凝土方桩(送桩):当设计要求把钢筋佐桩顶打入地面以下时,打桩机必须借助工具桩才能完成,这个借助工具桩(一般23m长,由硬木或金属制成)完成打桩的过程叫送桩。计算方法按定额规定以送桩长度即桩顶面至自然地坪另加05米乘以横截面积以立方米计算,计量单位:m3,公式如下:V=桩截面积X(送桩长度+05m)送桩长度-设计桩顶标高至自然地坪。3、接桩:接桩是指按设计要求按桩的总

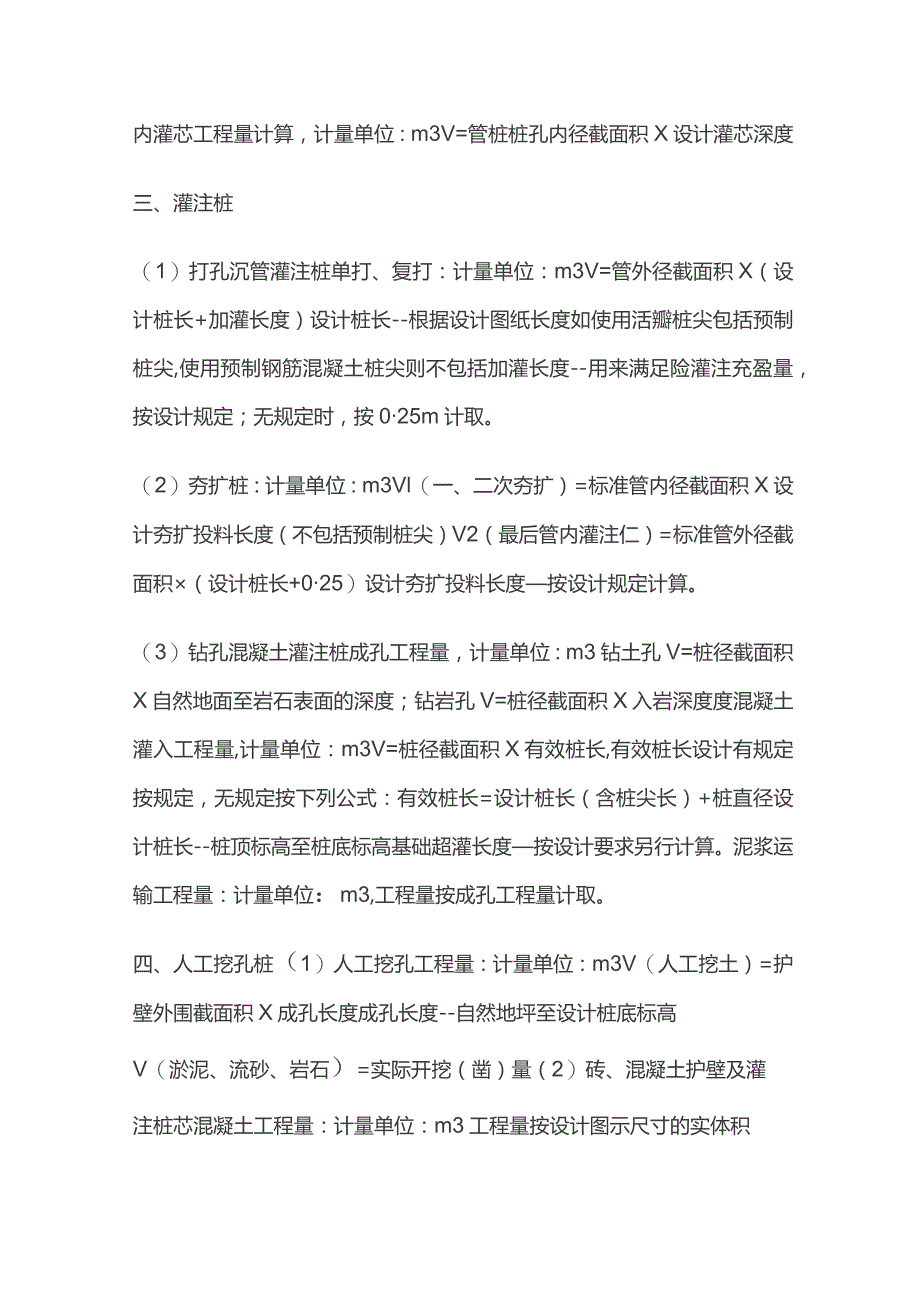

2、厂分节预制运至现场先将第一根桩打入将第二根桩垂直吊起和第一根桩相连后再继续打桩硫磺胶泥按桩-计量单位:m2;按桩截面积电焊接桩-计量单位:t;按包角钢或包钢板的重量。二、打、压预应力钢筋验管桩按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除,管桩的空心体积应扣除,管桩的空心部分设计要求灌注混凝土或其他填充材料时,应另行计算。计量单位:m3,体积计算公式如下:V=桩截面积X设计桩长(包括桩尖长度)桩内灌芯工程量计算,计量单位:m3V=管桩桩孔内径截面积X设计灌芯深度三、灌注桩(1)打孔沉管灌注桩单打、复打:计量单位:m3V=管外径截面积X(设计桩长+加灌长度)设计桩长-根据设计图
3、纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括加灌长度-用来满足险灌注充盈量,按设计规定;无规定时,按025m计取。(2)夯扩桩:计量单位:m3Vl(一、二次夯扩)=标准管内径截面积X设计夯扩投料长度(不包括预制桩尖)V2(最后管内灌注仁)=标准管外径截面积(设计桩长+025)设计夯扩投料长度按设计规定计算。(3)钻孔混凝土灌注桩成孔工程量,计量单位:m3钻土孔V=桩径截面积X自然地面至岩石表面的深度;钻岩孔V=桩径截面积X入岩深度度混凝土灌入工程量,计量单位:m3V=桩径截面积X有效桩长,有效桩长设计有规定按规定,无规定按下列公式:有效桩长=设计桩长(含桩尖长)+桩直径设计
4、桩长-桩顶标高至桩底标高基础超灌长度按设计要求另行计算。泥浆运输工程量:计量单位:m3,工程量按成孔工程量计取。四、人工挖孔桩(1)人工挖孔工程量:计量单位:m3V(人工挖土)=护壁外围截面积X成孔长度成孔长度-自然地坪至设计桩底标高V(淤泥、流砂、岩石)=实际开挖(凿)量(2)砖、混凝土护壁及灌注桩芯混凝土工程量:计量单位:m3工程量按设计图示尺寸的实体积五、水泥搅拌桩、粉喷桩,以立方米计算V=(设计桩长+500MM)X设计桩截面面积(长度如有设计要求则按设计长度)。双轴的工程量不得重复计算,群桩间的搭接不扣除。六、长螺旋或旋挖法钻孔灌注桩,以立方米计算V=(设计桩长+500MM)X设计桩截面面积或螺旋外径面秋长度如有设计要求则按设计长度1七、基坑锚喷护壁成孔及孔内注浆。按设计图纸以延长米计算八、护壁喷射混凝土按设计图纸以平方米计算。
