《管线冬季施工措施.docx》由会员分享,可在线阅读,更多相关《管线冬季施工措施.docx(3页珍藏版)》请在第壹文秘上搜索。

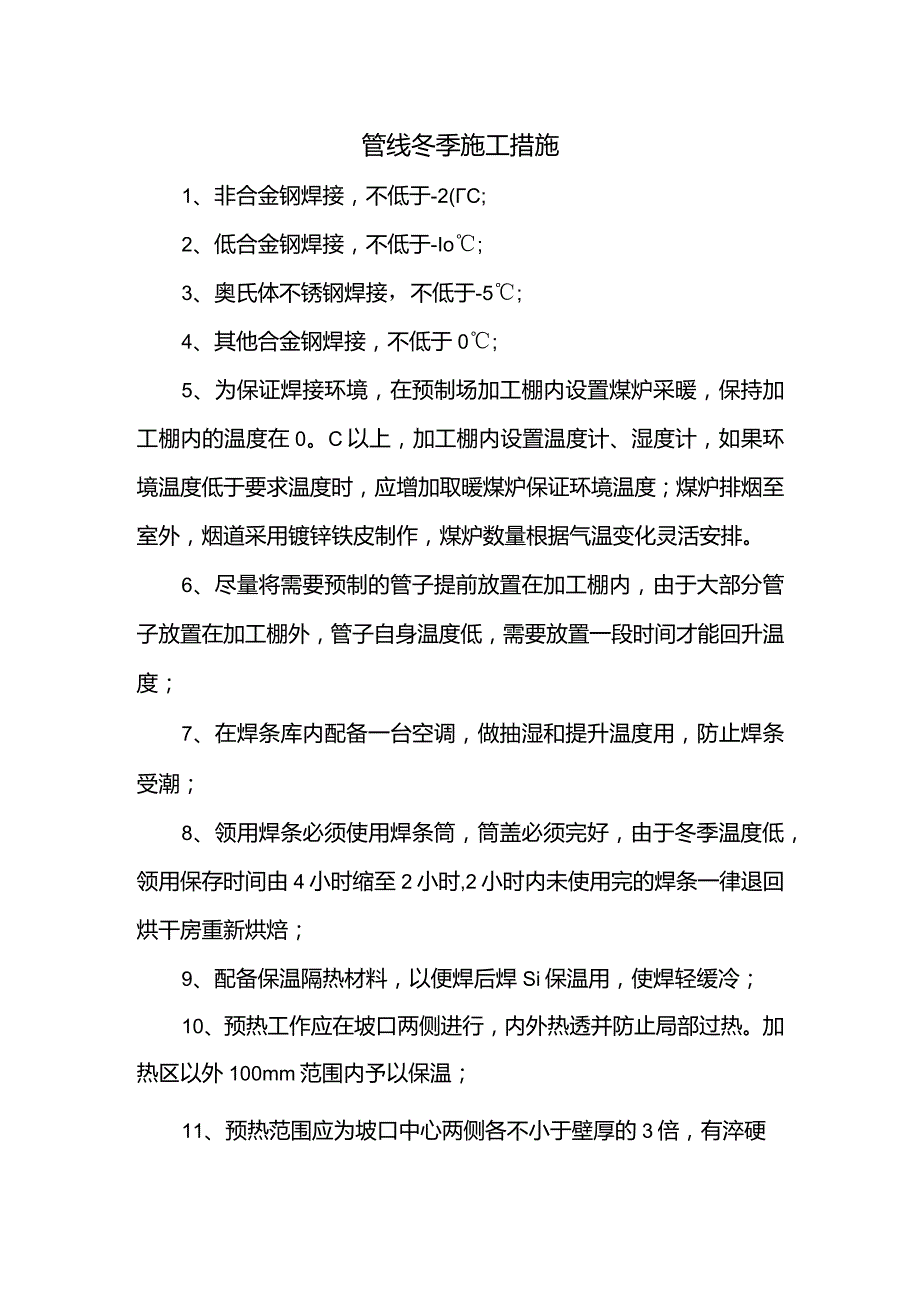

管线冬季施工措施1、非合金钢焊接,不低于-2(C;2、低合金钢焊接,不低于-Io;3、奥氏体不锈钢焊接,不低于-5;4、其他合金钢焊接,不低于0;5、为保证焊接环境,在预制场加工棚内设置煤炉采暖,保持加工棚内的温度在0。C以上,加工棚内设置温度计、湿度计,如果环境温度低于要求温度时,应增加取暖煤炉保证环境温度;煤炉排烟至室外,烟道采用镀锌铁皮制作,煤炉数量根据气温变化灵活安排。6、尽量将需要预制的管子提前放置在加工棚内,由于大部分管子放置在加工棚外,管子自身温度低,需要放置一段时间才能回升温度;7、在焊条库内配备一台空调,做抽湿和提升温度用,防止焊条受潮;8、领用焊条必须使用焊条筒,筒盖必须完好,由于冬季温度低,领用保存时间由4小时缩至2小时,2小时内未使用完的焊条一律退回烘干房重新烘焙;9、配备保温隔热材料,以便焊后焊Si保温用,使焊轻缓冷;10、预热工作应在坡口两侧进行,内外热透并防止局部过热。加热区以外100mm范围内予以保温;11、预热范围应为坡口中心两侧各不小于壁厚的3倍,有淬硬倾向或易产生延迟裂纹的材料两侧各不小于壁厚的5倍且不小于100mmo
