(XX企业)大模板施工作业安全技术交底.docx

上传人:p** 文档编号:630983 上传时间:2023-12-15 格式:DOCX 页数:3 大小:22.93KB
下载 相关 举报
(XX企业)大模板施工作业安全技术交底.docx_第1页
第1页 / 共3页
(XX企业)大模板施工作业安全技术交底.docx_第2页
第2页 / 共3页
(XX企业)大模板施工作业安全技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《(XX企业)大模板施工作业安全技术交底.docx》由会员分享,可在线阅读,更多相关《(XX企业)大模板施工作业安全技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

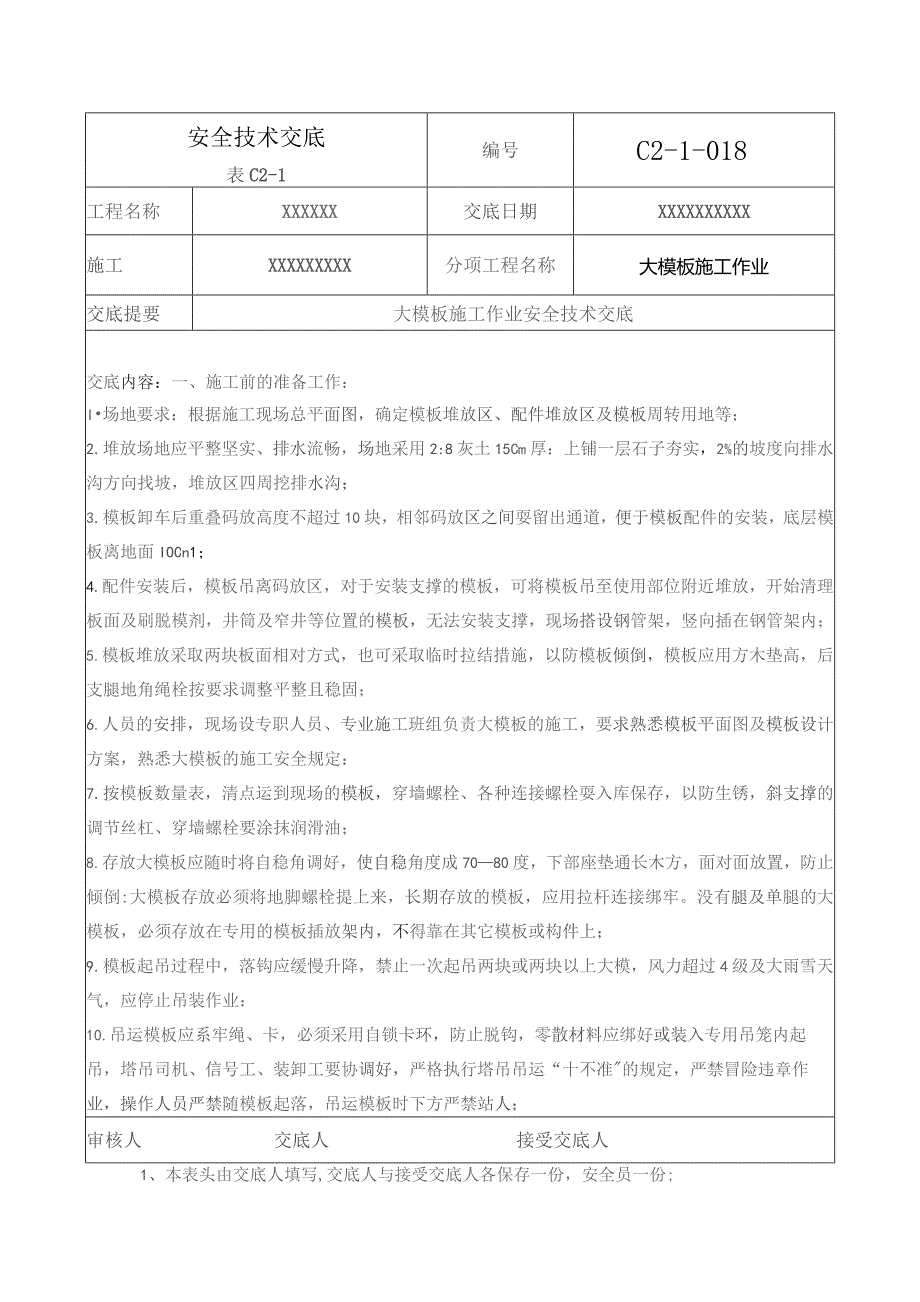

1、安全技术交底表C2-1编号C2-1-018工程名称XXXXXX交底日期XXXXXXXXXX施工XXXXXXXXX分项工程名称大模板施工作业交底提要大模板施工作业安全技术交底交底内容:一、施工前的准备工作:I场地要求:根据施工现场总平面图,确定模板堆放区、配件堆放区及模板周转用地等;2.堆放场地应平整坚实、排水流畅,场地采用2:8灰土15Cm厚:上铺一层石子夯实,2%的坡度向排水沟方向找坡,堆放区四周挖排水沟;3.模板卸车后重叠码放高度不超过10块,相邻码放区之间耍留出通道,便于模板配件的安装,底层模板离地面IOCn1;4.配件安装后,模板吊离码放区,对于安装支撑的模板,可将模板吊至使用部位附近

2、堆放,开始清理板面及刷脱模剂,井筒及窄井等位置的模板,无法安装支撑,现场搭设钢管架,竖向插在钢管架内;5.模板堆放采取两块板面相对方式,也可采取临时拉结措施,以防模板倾倒,模板应用方木垫高,后支腿地角绳栓按要求调整平整且稳固;6.人员的安排,现场设专职人员、专业施工班组负责大模板的施工,要求熟悉模板平面图及模板设计方案,熟悉大模板的施工安全规定:7.按模板数量表,清点运到现场的模板,穿墙螺栓、各种连接螺栓耍入库保存,以防生锈,斜支撑的调节丝杠、穿墙螺栓要涂抹润滑油;8.存放大模板应随时将自稳角调好,使自稳角度成7080度,下部座垫通长木方,面对面放置,防止倾倒:大模板存放必须将地脚螺栓提上来,

3、长期存放的模板,应用拉杆连接绑牢。没有腿及单腿的大模板,必须存放在专用的模板插放架内,不得靠在其它模板或构件上;9.模板起吊过程中,落钩应缓慢升降,禁止一次起吊两块或两块以上大模,风力超过4级及大雨雪天气,应停止吊装作业:10.吊运模板应系牢绳、卡,必须采用自锁卡环,防止脱钩,零散材料应绑好或装入专用吊笼内起吊,塔吊司机、信号工、装卸工要协调好,严格执行塔吊吊运“十不准的规定,严禁冒险违章作业,操作人员严禁随模板起落,吊运模板时下方严禁站人;审核人交底人接受交底人1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称栏

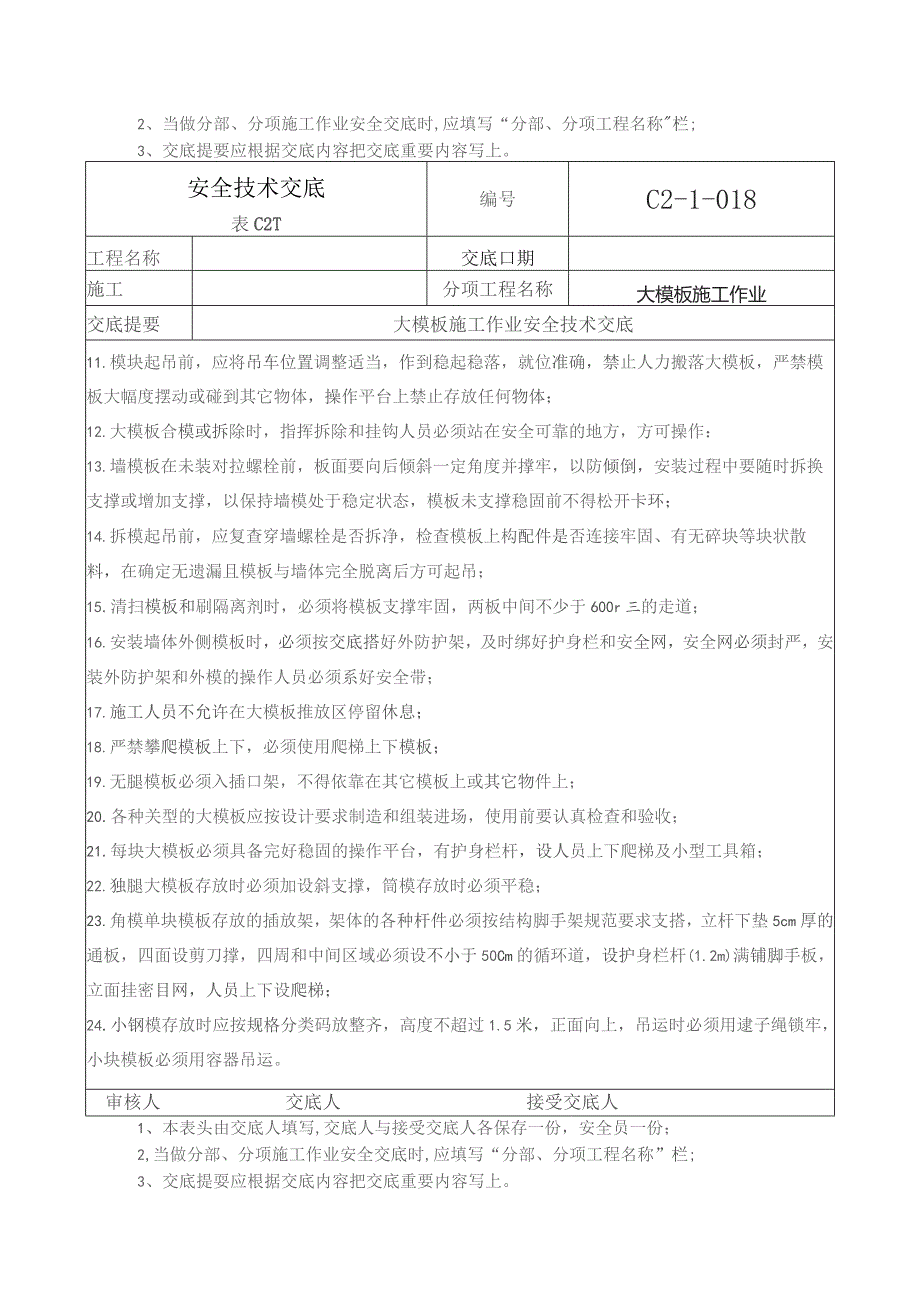

4、;3、交底提要应根据交底内容把交底重要内容写上。安全技术交底表C2T编号C2-1-018工程名称交底口期施工分项工程名称大模板施工作业交底提要大模板施工作业安全技术交底11.模块起吊前,应将吊车位置调整适当,作到稳起稳落,就位准确,禁止人力搬落大模板,严禁模板大幅度摆动或碰到其它物体,操作平台上禁止存放任何物体;12.大模板合模或拆除时,指挥拆除和挂钩人员必须站在安全可靠的地方,方可操作:13.墙模板在未装对拉螺栓前,板面要向后倾斜一定角度并撑牢,以防倾倒,安装过程中要随时拆换支撑或增加支撑,以保持墙模处于稳定状态,模板未支撑稳固前不得松开卡环;14.拆模起吊前,应复查穿墙螺栓是否拆净,检查模

5、板上构配件是否连接牢固、有无碎块等块状散料,在确定无遗漏且模板与墙体完全脱离后方可起吊;15.清扫模板和刷隔离剂时,必须将模板支撑牢固,两板中间不少于600r三的走道;16.安装墙体外侧模板时,必须按交底搭好外防护架,及时绑好护身栏和安全网,安全网必须封严,安装外防护架和外模的操作人员必须系好安全带;17.施工人员不允许在大模板推放区停留休息;18.严禁攀爬模板上下,必须使用爬梯上下模板;19.无腿模板必须入插口架,不得依靠在其它模板上或其它物件上;20.各种关型的大模板应按设计要求制造和组装进场,使用前要认真检查和验收;21.每块大模板必须具备完好稳固的操作平台,有护身栏杆,设人员上下爬梯及

6、小型工具箱;22.独腿大模板存放时必须加设斜支撑,筒模存放时必须平稳;23.角模单块模板存放的插放架,架体的各种杆件必须按结构脚手架规范要求支搭,立杆下垫5cm厚的通板,四面设剪刀撑,四周和中间区域必须设不小于50Cm的循环道,设护身栏杆(1.2m)满铺脚手板,立面挂密目网,人员上下设爬梯;24.小钢模存放时应按规格分类码放整齐,高度不超过1.5米,正面向上,吊运时必须用逮子绳锁牢,小块模板必须用容器吊运。审核人交底人接受交底人1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2,当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提耍应根据交底内容把交底

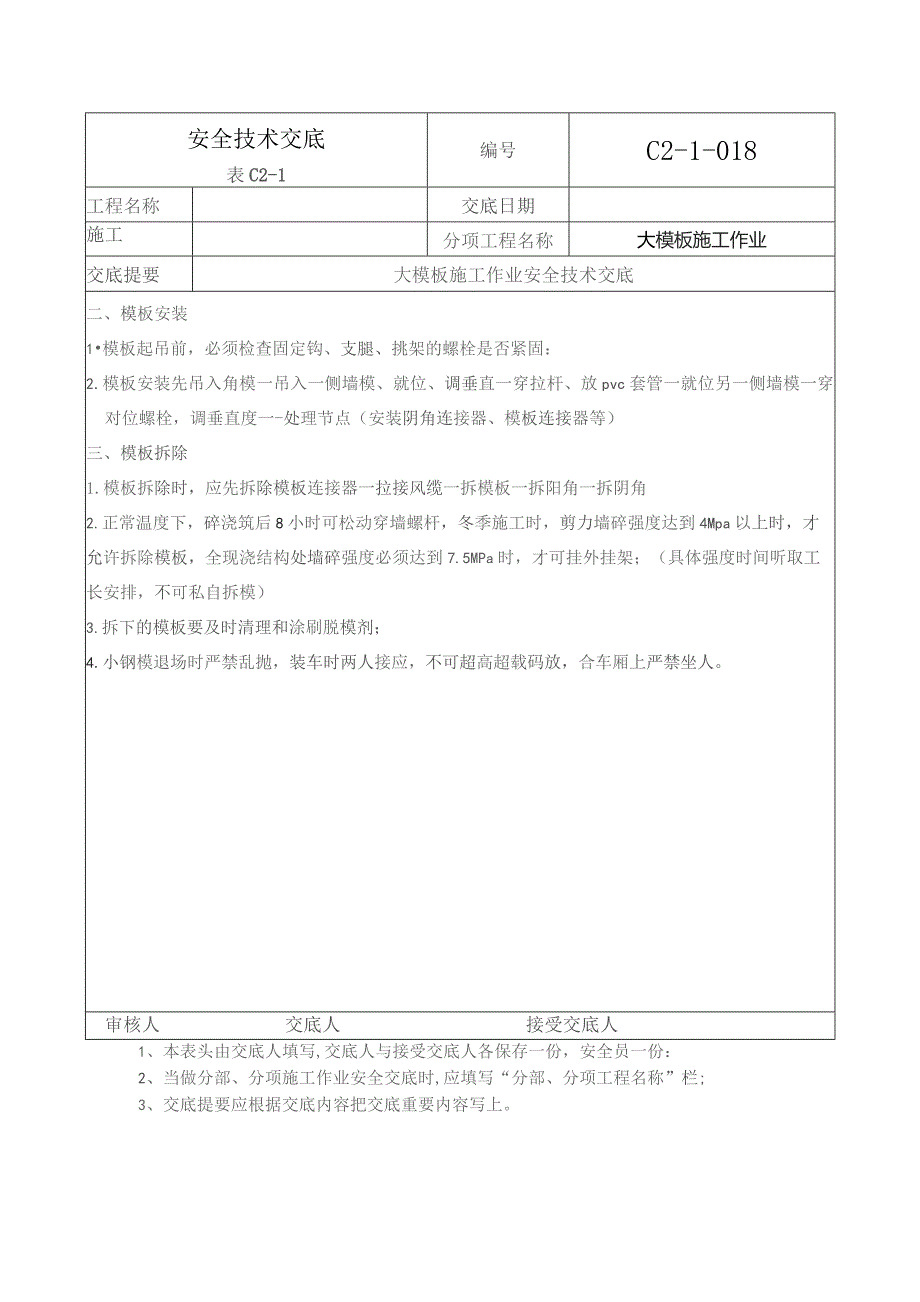

7、重要内容写上。安全技术交底表C2-1编号C2-1-018工程名称交底日期施工分项工程名称大模板施工作业交底提要大模板施工作业安全技术交底二、模板安装1模板起吊前,必须检查固定钩、支腿、挑架的螺栓是否紧固:2.模板安装先吊入角模一吊入一侧墙模、就位、调垂直一穿拉杆、放pvc套管一就位另一侧墙模一穿对位螺栓,调垂直度一-处理节点(安装阴角连接器、模板连接器等)三、模板拆除1.模板拆除时,应先拆除模板连接器一拉接风缆一拆模板一拆阳角一拆阴角2.正常温度下,碎浇筑后8小时可松动穿墙螺杆,冬季施工时,剪力墙碎强度达到4Mpa以上时,才允许拆除模板,全现浇结构处墙碎强度必须达到7.5MPa时,才可挂外挂架;(具体强度时间听取工长安排,不可私自拆模)3.拆下的模板要及时清理和涂刷脱模剂;4.小钢模退场时严禁乱抛,装车时两人接应,不可超高超载码放,合车厢上严禁坐人。审核人交底人接受交底人1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份:2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
