《(新)XX企业HDPE污水管道闭水试验方案.docx》由会员分享,可在线阅读,更多相关《(新)XX企业HDPE污水管道闭水试验方案.docx(10页珍藏版)》请在第壹文秘上搜索。

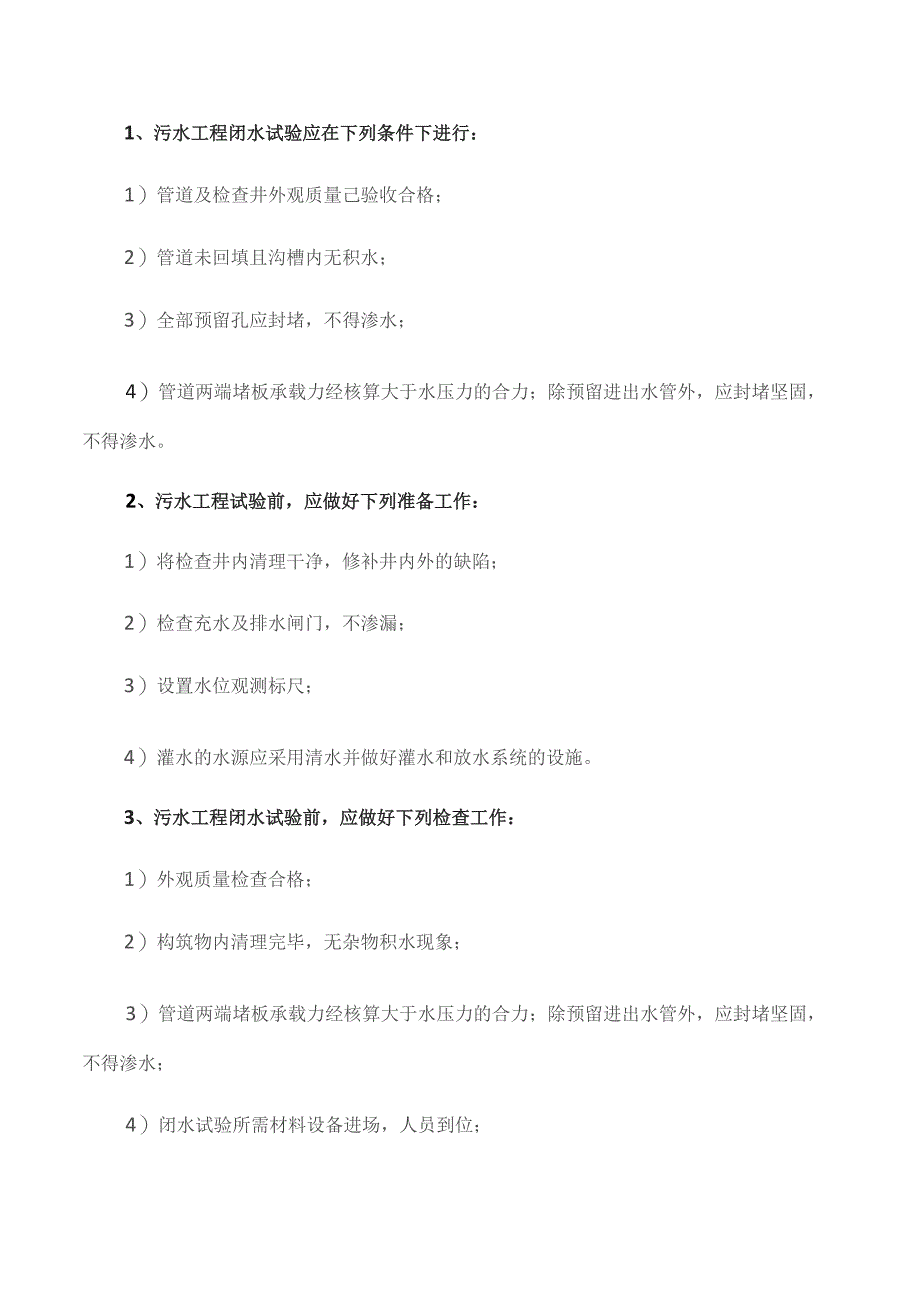

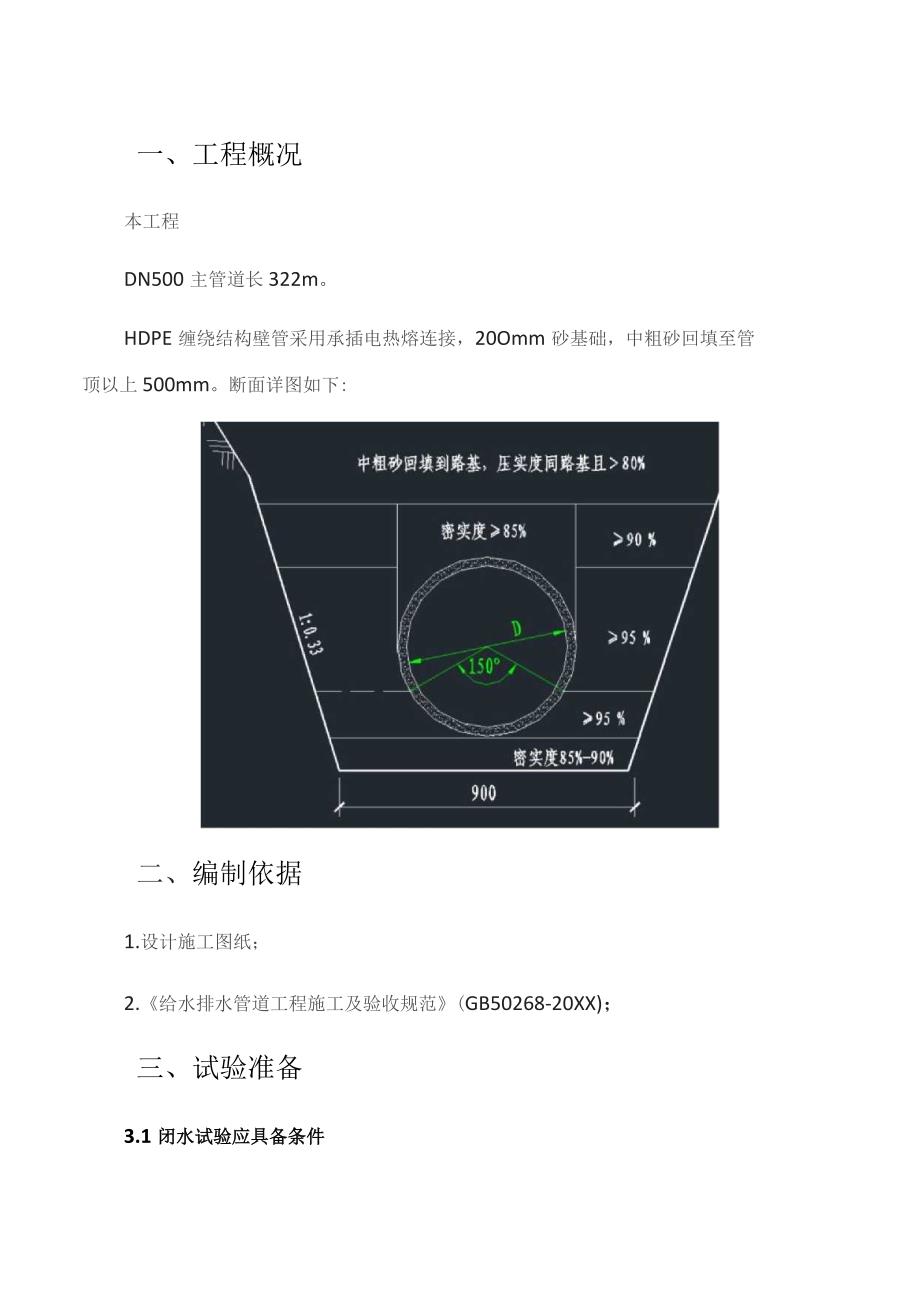

1、一、工程概况本工程DN500主管道长322m。HDPE缠绕结构壁管采用承插电热熔连接,20Omm砂基础,中粗砂回填至管顶以上500mm。断面详图如下:二、编制依据1.设计施工图纸;2.给水排水管道工程施工及验收规范(GB50268-20XX);三、试验准备3.1闭水试验应具备条件1、污水工程闭水试验应在下列条件下进行:1)管道及检查井外观质量己验收合格;2)管道未回填且沟槽内无积水;3)全部预留孔应封堵,不得渗水;4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。2、污水工程试验前,应做好下列准备工作:1)将检查井内清理干净,修补井内外的缺陷;2)检查充水及

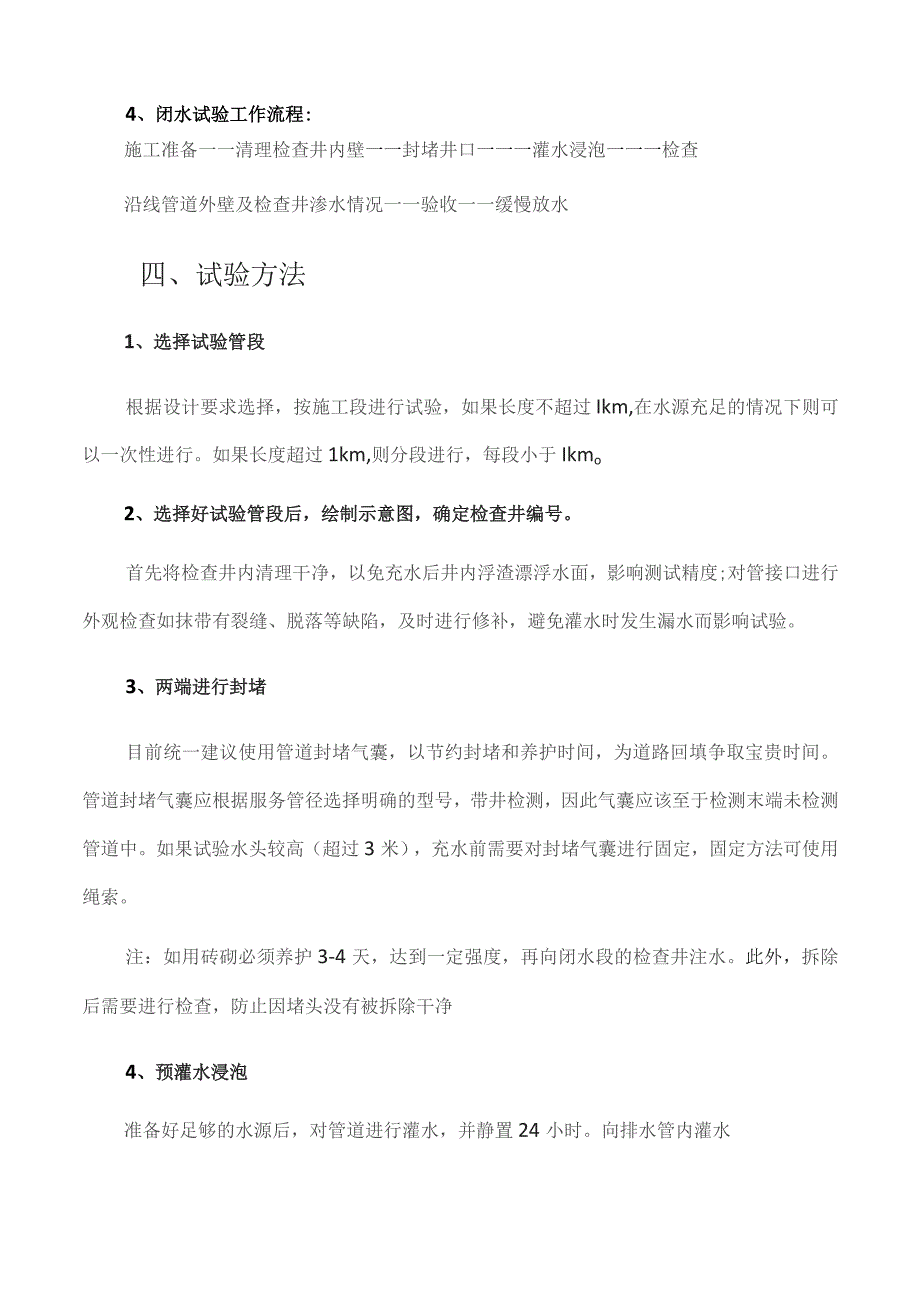

2、排水闸门,不渗漏;3)设置水位观测标尺;4)灌水的水源应采用清水并做好灌水和放水系统的设施。3、污水工程闭水试验前,应做好下列检查工作:1)外观质量检查合格;2)构筑物内清理完毕,无杂物积水现象;3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;4)闭水试验所需材料设备进场,人员到位;4、闭水试验工作流程:施工准备一一清理检查井内壁一一封堵井口一一一灌水浸泡一一一检查沿线管道外壁及检查井渗水情况一一验收一一缓慢放水四、试验方法1、选择试验管段根据设计要求选择,按施工段进行试验,如果长度不超过Ikm,在水源充足的情况下则可以一次性进行。如果长度超过1km,则分
3、段进行,每段小于Ikmo2、选择好试验管段后,绘制示意图,确定检查井编号。首先将检查井内清理干净,以免充水后井内浮渣漂浮水面,影响测试精度;对管接口进行外观检查如抹带有裂缝、脱落等缺陷,及时进行修补,避免灌水时发生漏水而影响试验。3、两端进行封堵目前统一建议使用管道封堵气囊,以节约封堵和养护时间,为道路回填争取宝贵时间。管道封堵气囊应根据服务管径选择明确的型号,带井检测,因此气囊应该至于检测末端未检测管道中。如果试验水头较高(超过3米),充水前需要对封堵气囊进行固定,固定方法可使用绳索。注:如用砖砌必须养护3-4天,达到一定强度,再向闭水段的检查井注水。此外,拆除后需要进行检查,防止因堵头没有
4、被拆除干净4、预灌水浸泡准备好足够的水源后,对管道进行灌水,并静置24小时。向排水管内灌水宜分三次进行:第一次灌水为设计水量的1/3;第二次灌水至设计水量的2/3;第三次灌水至设计水量。试验水头应符合下列规定:试验段上游设计水头不超过管顶内壁时,实验水头应以试验段上游管顶内壁加2m计;试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;计算出的实验水头小于IOm,但已超出上游检查井井口时,试验水头应以上游检查井井口高度为准;浸泡过程中,注意隔段时间往管段中补充水。5、进行测试预先准备好量筒,或有刻度的水桶、准备好记录用表、准备好计时用的表和稿纸。闭水试验管道充水时的水位可
5、用水位标尺测定。充水至设计水深进行渗水量测定时,应采用水位测针测定水位。水位测针的读数精度应达Imm。充水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h0开始计时,观察液位变化,当液位出现明显变化时,使用量筒量取水向检查井中添加,并记录添加的水量。测读水位的初读数与第二次读数的间隔时间通常取30mino时间到时,确保水位与开始无差别。累计30分钟内向管道中添加的的渗水量逐渐减少,可继续延长观测五、闭水试验标准1、计算实测渗水量应按下式计算:q=W(TL)式中:q实测渗水量L/(minm)W补水量(L)T实测渗水观测时间(min)1.试验管段的长度(m)注意公式中各变量的单位,需要的
6、话进行单位换算。2、管道闭水试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道闭水试验为合格:实测渗水量小于或等于下表“无压管道闭水试验允许渗水量”化学建材管道的实测渗水量应小于或等于按下式计算的允许渗水量。q=0.0046Di式中q允许渗水量m3(24hkm);Di管道内径(mm)。故结合本工程所用管材(HDPE缠绕结构B型管,DN3OO),本工程的排水管径为DN300,闭水试验允许渗水量为:9.01L/(minkm)3、闭水试验及时做好试验记录,填写下表管道闭水试验记录表,准确的填写表中各项空格,记录表格应符合表D.0.2的规定,将上述数值的允许渗漏量填入后,判断管道是否合格。
7、六、安全措施1、做好安全技术交底,严格执行安全技术操作规程,严禁违章指挥违章操作;2、施工范围内的过路口,以及沟、槽等危险部位,必须设置护栏,加盖等防护措施,并设置警示标志,夜晚要挂红灯;3、各机电设备应由专人看管,电气必须一机一闸,严格接地、接零和安漏电保护器,水泵和部件检修时必须切断电源,严禁带电作业;七、施工注意事项1、闭水试验是对各污水施工质量总检验的重要环节之一,必须引起足够的重视。渗水量的合格与否与施工过程中每一工序都有一定关系。2、加强试验前对检查每一个检查井及管道连接处的全面检查和整修。3、试验合格后,所堵管道口要在全线完工前打开,避免留下隐患。4、试验过程中,如遇较大面积的渗
8、水或漏水,应及时将管内水抽出,进行处理,待处理强度达到要求时,再次灌水试验,直至合格为准。1、新工人必须参加入场安全教育,考试合格后方可上岗。2?进入施工现场必须佩戴安全帽?3?进入施工现场必须遵守安全生产六大纪律?4、作业时必须根据作业要求。佩戴防护用品,施工现场不得穿拖鞋、高跟鞋等,衣着要灵便,严禁酒后作业,高处作业必须系好安全带,严禁向下抛掷工具材料。5、必须掌握必要的施工知识,并经考试合格,持证上岗,在准许的工作范围内作业。6、雨、雪及风力六级以上(含六级)等恶劣天气后应对供电线路、用电设施进行检查,确认安全后方可使用。7、施工用的电动机械和设备均须接地或接零并实行二级漏电保护,绝对不
9、允许使用破损的电线和电缆,严防设备漏电。8、熟练掌握触电紧急救护方法,发生事故后应采取措施,抢救伤员,并及时报告。9、施工中用的机具应经常检查、保养,发现不正常时,应及时修理或更换。10、使用运输工具时应检查是否存在隐患,经过检查,合格后方可使用。11、采用垂直运输设备上料时,严禁超载。运料小车的车把严禁伸出笼外,小车必须加车挡,各楼层防护门随时关闭。12、材料应堆放整齐,不得任意乱放。13、施工时还应注意防火,提供必要的灭火设备和防火监护人员。动火作业前应先办理动火令,取得后方可进行动火作业。1、新工人必须参加入场安全教育,考试合格后方可上岗。2?进入施工现场必须佩戴安全帽?3?进入施工现场
10、必须遵守安全生产六大纪律?4、作业时必须根据作业要求。佩戴防护用品,施工现场不得穿拖鞋、高跟鞋等,衣着要灵便,严禁酒后作业,高处作业必须系好安全带,严禁向下抛掷工具材料。5、必须掌握必要的施工知识,并经考试合格,持证上岗,在准许的工作范围内作业。6、雨、雪及风力六级以上(含六级)等恶劣天气后应对供电线路、用电设施进行检查,确认安全后方可使用。7、施工用的电动机械和设备均须接地或接零并实行二级漏电保护,绝对不允许使用破损的电线和电缆,严防设备漏电。8、熟练掌握触电紧急救护方法,发生事故后应采取措施,抢救伤员,并及时报告。9、施工中用的机具应经常检查、保养,发现不正常时,应及时修理或更换。10、使
11、用运输工具时应检查是否存在隐患,经过检查,合格后方可使用。11、采用垂直运输设备上料时,严禁超载。运料小车的车把严禁伸出笼外,小车必须加车挡,各楼层防护门随时关闭。12、材料应堆放整齐,不得任意乱放。13、施工时还应注意防火,提供必要的灭火设备和防火监护人员。动火作业前应先办理动火令,取得后方可进行动火作业。1、新工人必须参加入场安全教育,考试合格后方可上岗。2?进入施工现场必须佩戴安全帽?3?进入施工现场必须遵守安全生产六大纪律?4、作业时必须根据作业要求。佩戴防护用品,施工现场不得穿拖鞋、高跟鞋等,衣着要灵便,严禁酒后作业,高处作业必须系好安全带,严禁向下抛掷工具材料。5、必须掌握必要的施
12、工知识,并经考试合格,持证上岗,在准许的工作范围内作业。6、雨、雪及风力六级以上(含六级)等恶劣天气后应对供电线路、用电设施进行检查,确认安全后方可使用。7、施工用的电动机械和设备均须接地或接零并实行二级漏电保护,绝对不允许使用破损的电线和电缆,严防设备漏电。8、熟练掌握触电紧急救护方法,发生事故后应采取措施,抢救伤员,并及时报告。9、施工中用的机具应经常检查、保养,发现不正常时,应及时修理或更换。10、使用运输工具时应检查是否存在隐患,经过检查,合格后方可使用。11、采用垂直运输设备上料时,严禁超载。运料小车的车把严禁伸出笼外,小车必须加车挡,各楼层防护门随时关闭。12、材料应堆放整齐,不得
13、任意乱放。13、施工时还应注意防火,提供必要的灭火设备和防火监护人员。动火作业前应先办理动火令,取得后方可进行动火作业。1、新工人必须参加入场安全教育,考试合格后方可上岗。2?进入施工现场必须佩戴安全帽?3?进入施工现场必须遵守安全生产六大纪律?4、作业时必须根据作业要求。佩戴防护用品,施工现场不得穿拖鞋、高跟鞋等,衣着要灵便,严禁酒后作业,高处作业必须系好安全带,严禁向下抛掷工具材料。5、必须掌握必要的施工知识,并经考试合格,持证上岗,在准许的工作范围内作业。6、雨、雪及风力六级以上(含六级)等恶劣天气后应对供电线路、用电设施进行检查,确认安全后方可使用。7、施工用的电动机械和设备均须接地或
