《人工挖孔桩混凝土浇筑方案.docx》由会员分享,可在线阅读,更多相关《人工挖孔桩混凝土浇筑方案.docx(3页珍藏版)》请在第壹文秘上搜索。

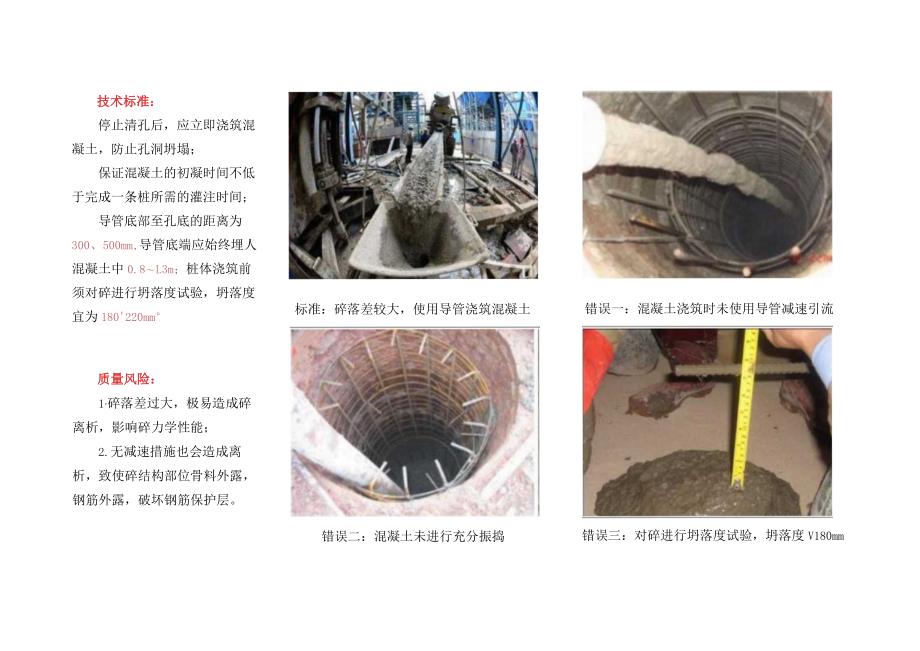

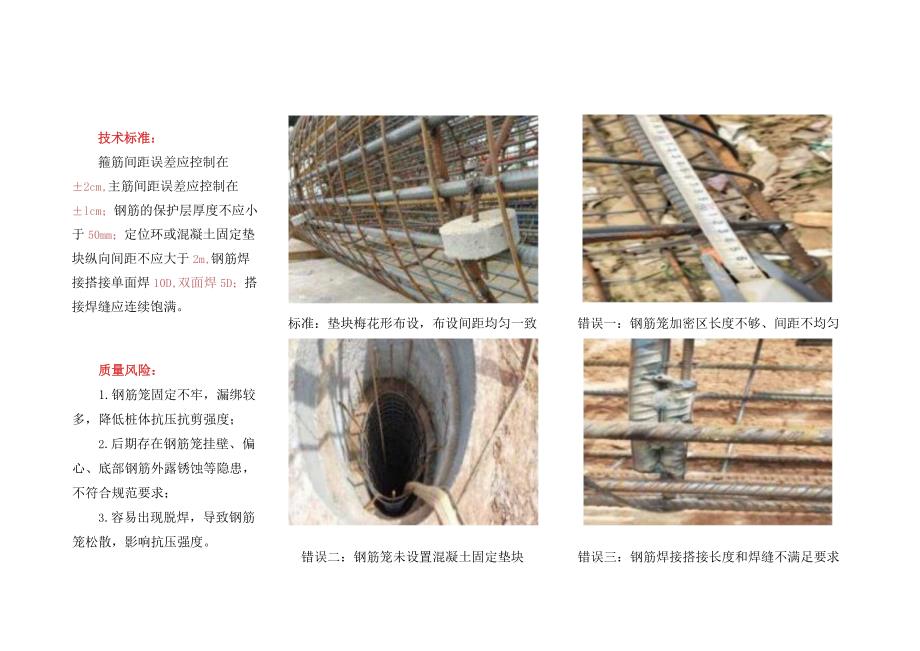

技术标准:箍筋间距误差应控制在2cm,主筋间距误差应控制在lcm;钢筋的保护层厚度不应小于50mm;定位环或混凝土固定垫块纵向间距不应大于2m,钢筋焊接搭接单面焊10D,双面焊5D;搭接焊缝应连续饱满。标准:垫块梅花形布设,布设间距均匀一致错误一:钢筋笼加密区长度不够、间距不均匀质量风险:1.钢筋笼固定不牢,漏绑较多,降低桩体抗压抗剪强度;2.后期存在钢筋笼挂壁、偏心、底部钢筋外露锈蚀等隐患,不符合规范要求;3.容易出现脱焊,导致钢筋笼松散,影响抗压强度。错误二:钢筋笼未设置混凝土固定垫块错误三:钢筋焊接搭接长度和焊缝不满足要求技术标准:停止清孔后,应立即浇筑混凝土,防止孔洞坍塌;保证混凝土的初凝时间不低于完成一条桩所需的灌注时间;导管底部至孔底的距离为300、500mm,导管底端应始终埋人混凝土中0.8L3m;桩体浇筑前须对碎进行坍落度试验,坍落度宜为180220mm标准:碎落差较大,使用导管浇筑混凝土错误一:混凝土浇筑时未使用导管减速引流质量风险:1碎落差过大,极易造成碎离析,影响碎力学性能;2.无减速措施也会造成离析,致使碎结构部位骨料外露,钢筋外露,破坏钢筋保护层。错误二:混凝土未进行充分振捣错误三:对碎进行坍落度试验,坍落度V180mm
