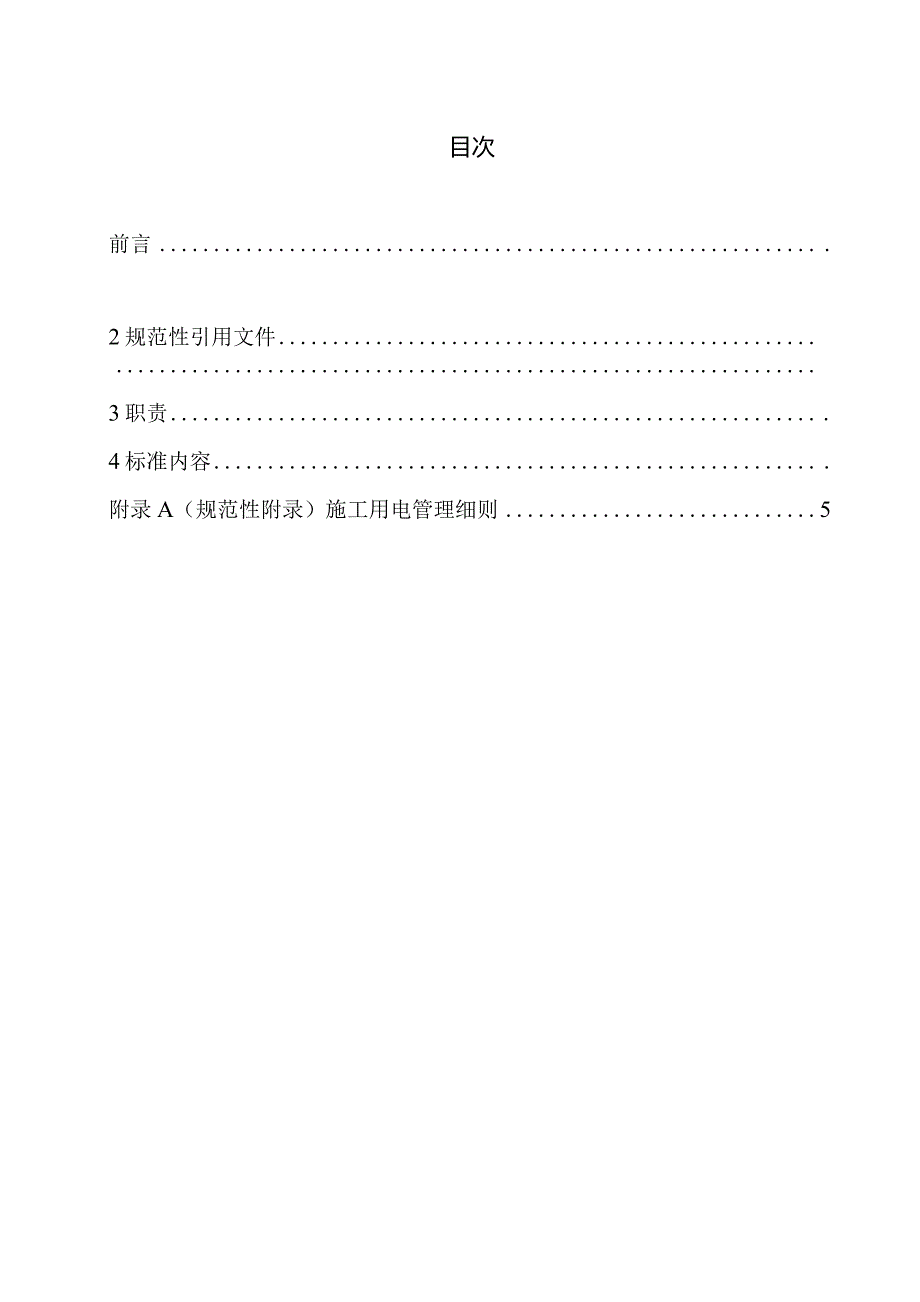

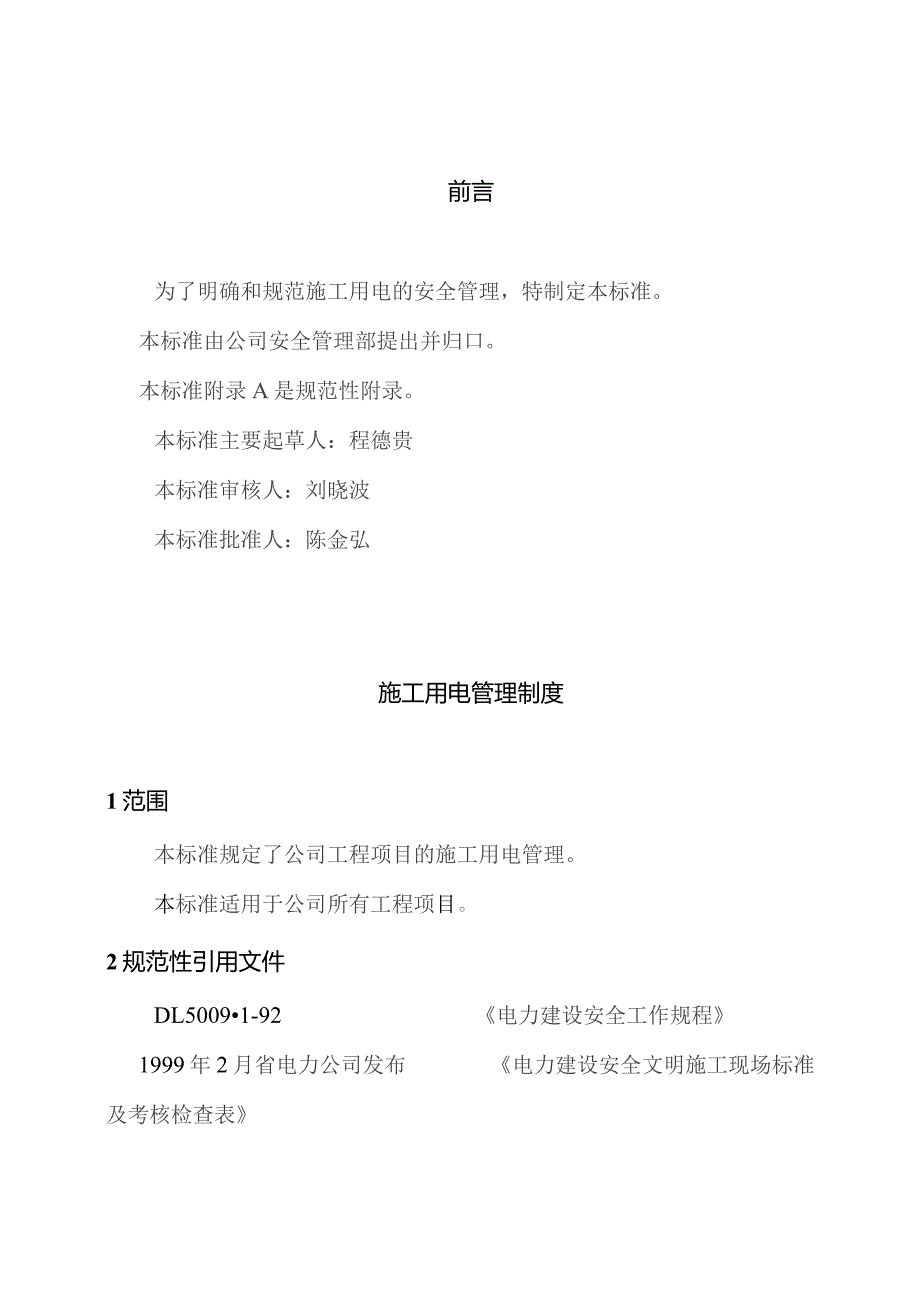

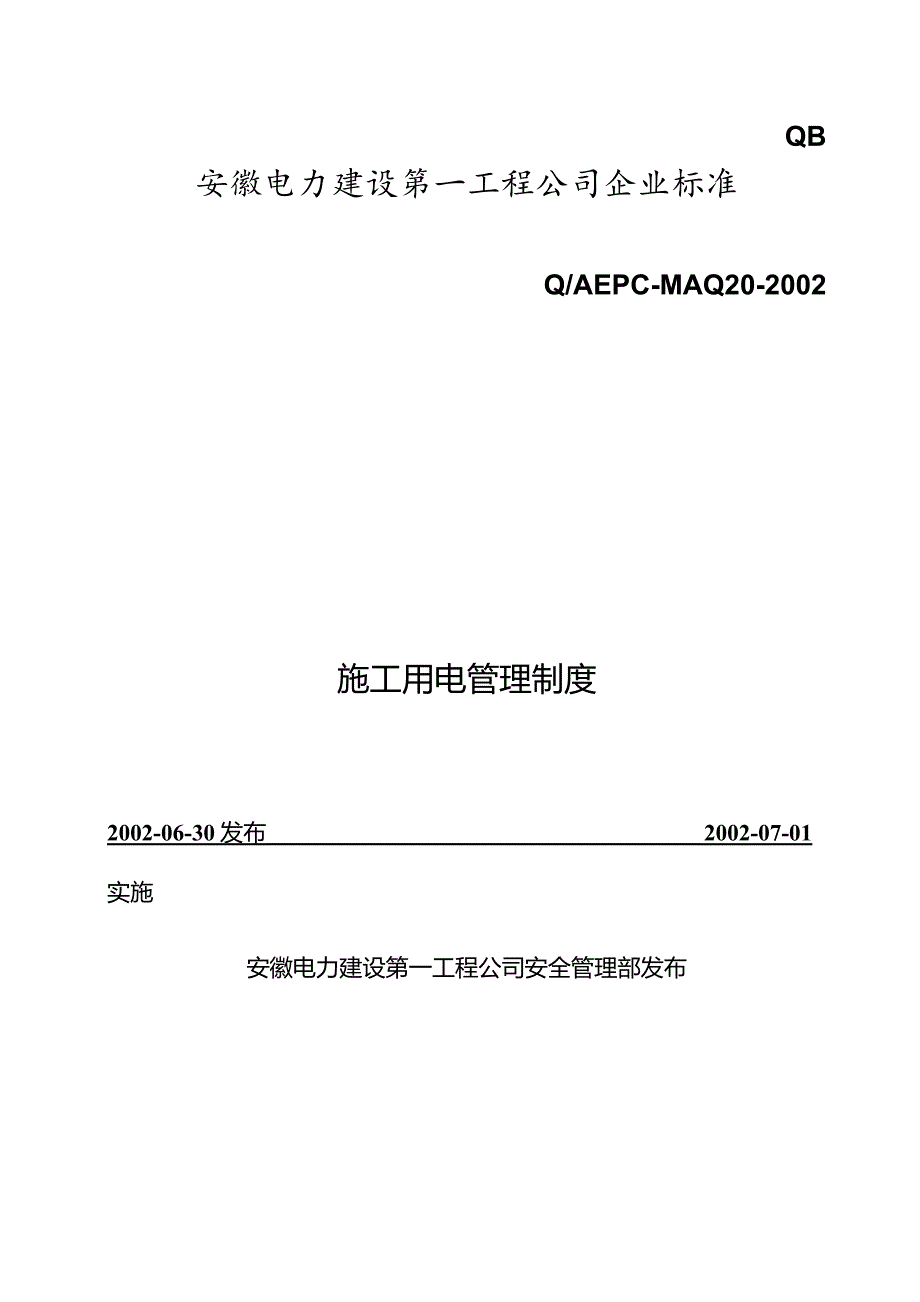

《施工用电管理制度(doc12).docx》由会员分享,可在线阅读,更多相关《施工用电管理制度(doc12).docx(14页珍藏版)》请在第壹文秘上搜索。
1、QB安徽电力建设第一工程公司企业标准Q/AEPC-MAQ20-2002施工用电管理制度2002-06-30发布2002-07-01实施安徽电力建设第一工程公司安全管理部发布目次前言2规范性引用文件3职责4标准内容附录A(规范性附录)施工用电管理细则5前言为了明确和规范施工用电的安全管理,特制定本标准。本标准由公司安全管理部提出并归口。本标准附录A是规范性附录。本标准主要起草人:程德贵本标准审核人:刘晓波本标准批准人:陈金弘施工用电管理制度1范围本标准规定了公司工程项目的施工用电管理。本标准适用于公司所有工程项目。2规范性引用文件DL50091-92电力建设安全工作规程1999年2月省电力公司发
2、布电力建设安全文明施工现场标准及考核检查表JGJ59-99建筑施工安全检查标准JGJ46-88施工现场临时用电安全技术规范编号:时间:2021年X月X日3职责3.1公司安全管理部指导、监督、检查各项目施工用电的安全管理。3.2项目总工程师a)负责审批本项目施工用电专业设计和施工用电作业指导书;b)组织安全技术交底;C)监督检查施工用电作业指导书的实施情况。3.3项目工程科a)负责审核本项目施工用电专业设计和施工用电作业指导书;b)协助总工组织安全技术交底;C)负责监督检查作业指导书实施情况。3.4项目安全科a)负责审核本项目施工用电专业设计和施工用电作业指导书;b)参加安全技术交底;c)监督检
3、查施工用电的安全管理情况。3.5电仪专业工程处技术负责人a)负责编制施工用电专业设计和施工用电作业指导书;b)负责按已批准的作业指导书进行交底,并有交底记录和受交底人签字;c)负责作业指导书的正确实施。3.6电仪专业工程处安环员a)参加安全技术交底;b)负责检查与落实安全防护设施和防护用品的正确配备及使用;c)监督检查施工用电的全过程安全管理情况。3.7班长a)负责带领班组人员按作业指导书的要求进行施工;b)负责对班组人员进行分工交底和作业过程的检查。4标准内容4.1工程开工后,项目施工前,由电仪专业处技术负责人根据项目组织设计编写项目施工用电专业设计,项目部工程科、安全科审核,项目部总工程师
4、批准后执行。4.2在项目施工开始前,由专业公司技术人员根据作业的项目和工程设计图纸,编写作业指导书和安全施工作业票,经项目部工程科、安全科审核,项目部总工批准后执行。4.3电仪专业处技术负责人根据已批准的作业指导书和安全施工作业票向施工人员进行技术交底。4.4施工时,由班长给施工人员分工并进行作业项目、地点和安全要求的交底。4.5施工人员到达作业地点开始作业前,确认作业环境合格,安全防护设施完善后,方可作业。4.6在施工过程中,安全科及专业公司安全员实施现场监督检查,对发现的不符合项开具整改通知单并督促整改和处理。4.7施工用电管理细则详见附录Ao附录A(规范性附录)施工用电管理细则施工用电管
5、理细则1施工用电责任区域的划分1.1电仪专业工程处a)负责供电系统IOKV高压输电线路至现场二级盘范围的安装与维护;b)施工现场集中广式照明及道路照明的安装与维护;c)根据施工组织设计布置施工用电点,并在实际操作中予以合理调整;d)根据专业工程公司的申请报告和现场实际情况增布施工布电点,合理安排供电设备的检修计划,提高施工用电的可靠性;e)公共范围内的供电与维护;D组织施工用电检查,促进安全文明施工。1.2其它专业工程工程处a)负责本作业区的用电施工与维护管理;b)本专业工程公司所管理的大型用电设备、大型电动机具的用电维护和管理:C)根据施工组织设计,向电仪专业提出用电申请,并提供用电负荷情况
6、,以便统一规划现场供电设备布置。2施工用电管理2.1施工用电的施工、维护人员必须具备下列条件a)掌握安全用电的基本知识,经考试合格并取得电工合格证书;b)经医生检查无不适于从事电气工作的病症;c)掌握触电急救法;d)熟悉工作范围内电气环境,电气设备的结构性能及特点;e)具有良好的职业道德,热爱本职工作,爱护设备。严禁非电工从事电气作业。D所有从事施工用电作业的人员,必须报安全部门备案。2.2施工用电管理模式施工用电采取三级供电,分级、分块管理模式(如图)。2.3施工用电的维护a)现场施工用电的维护与日常维护,必须遵守有关的电气规程规范和安全文明施工要求。一、二级盘的布置和电缆敷设的施工及工艺要
7、求,以电仪专业下达的有效图纸为准,由电维护负责安装供电、维护管理、用电部门需增设二级盘可向项目工程科提出申请,由电气专业策划,经工程科批准后交电维护施工。一、二级盘的拆移必须得到电仪专业的书面通知,电维护施工,其它部门和个人不得擅自拆移。b)各专业工程公司负责本专业工程公司施工范围的用电施工、维护、管理。用电施工仅限380V电源的插头连接及220V电源接线,380V电源接线与拆除委托电维护完成。若本专业工程公司不配专职电工,可委托电维护施工,并按有关规定进行结算。c)电维护负责电仪工程公司施工范围及公共部分用电的施工、维护、管理,并处理各部门的有关施工委托单。d)所有分包单位的施工用电,由其所
8、属专业工程公司统一进行管理。e)配电室、一、二级配电盘,现场大型用电设备,大型电动机具等供电设备应由责任单位明确责任人进行维护和管理。f)所有供、用电设备责任人,必须对各自管辖范围内的设备,进行日常维护工作,任何器件损坏都必须及时进行更换,保证设备完整,柜门完好,盘内接线整齐工艺美观,电缆不松动,确保设备可靠运行。g)配电室保持清洁整齐,通风良好,盘柜、母线、开关标识清楚,装置安装及配线整齐美观且符合规程要求,室内布置及盘柜的安装符合规程及安全运行的要求。成列盘两端应与重复接地线及保护零线做电气连接。h)变压器及一、二级盘周围应保持整洁,严禁堆放杂物,保留足够安全距离,做有明显的安全标示;配电
9、柜、盘内插座应标明电压等级,开关负荷名称应标示清楚;直埋电缆路径上应做明显标示。i)施工用电设施除经常性的维护外,还应在雨季及冬季前进行全面地清扫和检修;在暴雨、大雪等恶劣天气后,应进行特殊的检查、维护。j)施工现场使用的计量盘、动力盘、电焊机、机床及轨道式起重机械等均应按有关规定可靠接地,不得多台串联接地。k)用电设备及电气设备的绝缘必须良好,布线应整齐,设备的裸露带电部分应加防护。架空线路的路径应合理选择,避开易撞、易碰的场所,避开易腐蚀场所及热力管道。D现场直埋电缆的走向应按施工图或通知单的规定,沿主道路、组合场、固定的构筑物等的边缘直线埋设,埋设深度不得小于07M;转弯处应在地面上设明
10、显的标志;通过道路时应采用保护套管,管径不得小于电缆外径的L5倍,且不得小于IoOMM。电缆沿构筑物架空敷设时,其高度不得低于2M。接头处应有防水和防止触电的措施。m)行灯的电压不得超过36V,潮湿场所、金属容器及管道内的行灯电压不得超过12V。行灯电源线使用软橡胶电缆,行灯应有保护罩。n)电维护班组必须配齐必备的安全工器具,如绝缘鞋、绝缘手套、高压验电器等,并按有关规定定期进行电气性能试验及标识,电气绝缘工具严禁挪作它用。o)移动式电源盘一律使用合格的便携式电源盘(包括分包单位)。便携式电源盘由电维护统一配备管理,其它部门可向电维护办理借用,丢失或损坏按价赔偿。P)反施工用电习惯性违章,如:
11、直接从母线上或熔丝座上接电源;不用插头直接在插座上插线;闸刀上挂线;不规范使用熔丝等。Q)对私接乱接电源和破坏供电设备的违章人员,安全管理部门应根据有关规定给予处罚。r)用电施工作业必须两人以上进行,且至少一人监护;搬迁或移动用电设备必须先切断电源并作妥善处理后进行。S)配电室和一级盘停电必须事先向工程科申请,由工程科下达停电命令,电维护按照停电申请单执行停电操作,其它部门不得擅自停拉开关,停电时间不得无故拖延,如需延时送电必须得到工程科的同意。其它原因造成现场停电,电维护应尽快查明原因并反馈工程科。t)施工电源使用完毕后应及时拆除。各专业工程公司(专业工程处)委托电维护施工,必须注明使用时间
12、,使用完毕通知电维护进行拆除,如不注明时间就按一天计算,第二天电维护必须进行拆除,若专业工程公司需继续使用,要重新委托电维护施工。若专业工程公司委托单所注时间长于使用时间,且使用完毕后又没有通知电维护进行拆除,电仪工程公司将收取该委托单发生的全部人工材料设备费用。U)各专业工程公司委托电维护安装照明,必须在下午下班前1小时将委托单交电维护,否则电维护可拒绝施工。V)各专业工程公司委托电维护安装的照明,由各专业工程公司负责开关控制。电维护负责公用集中照明的开关控制,并每天对现场用电设备进行巡视检查。2.4检查与考核安全科将根据上级有关规程、标准要求,以及公司有关安全规定,对施工用电的施工、维护人员定期进行检查、考核,并按公司安全奖罚规定实施奖惩。
