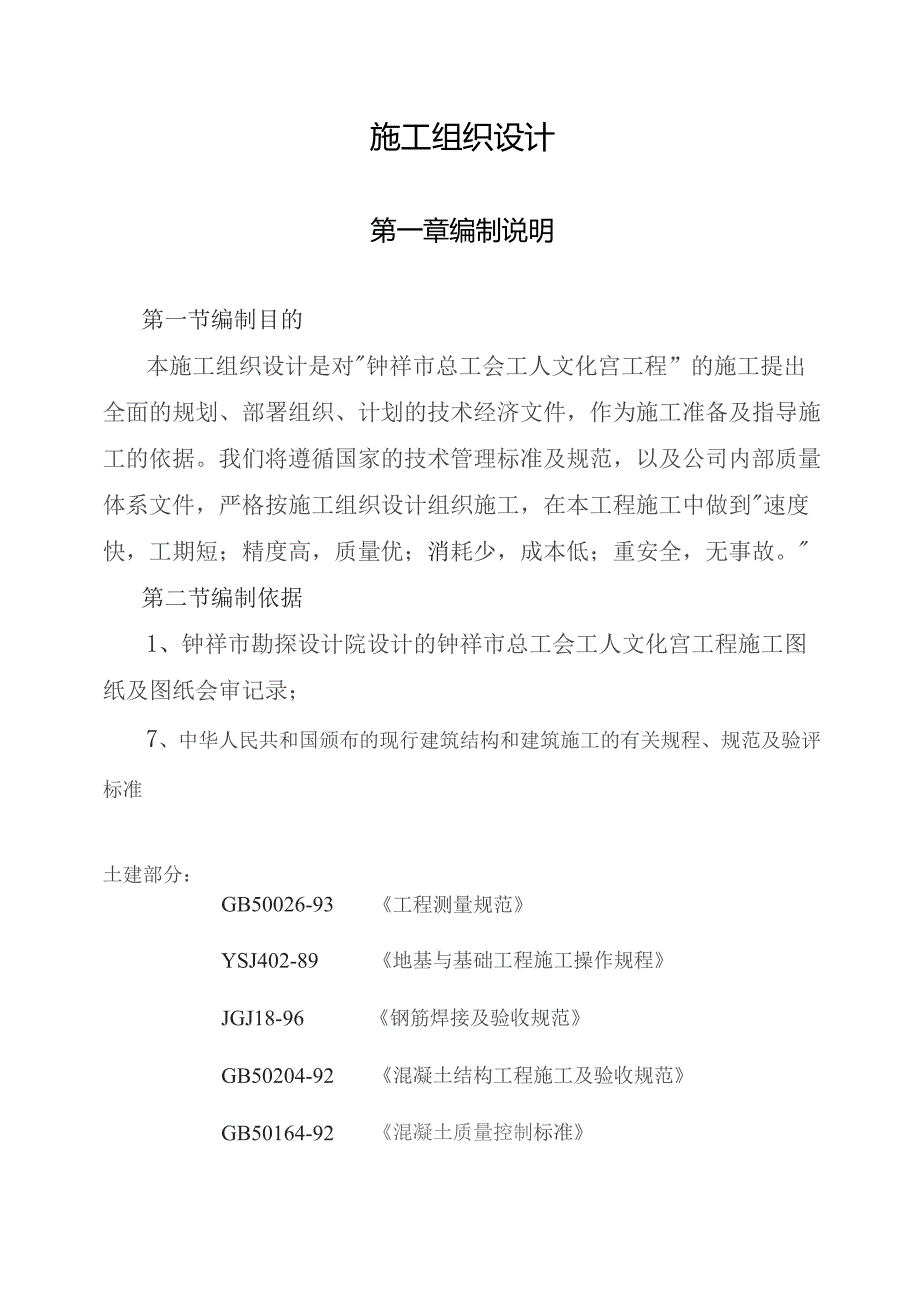

《施工组织设计土建范本.docx》由会员分享,可在线阅读,更多相关《施工组织设计土建范本.docx(73页珍藏版)》请在第壹文秘上搜索。
1、施工组织设计第一章编制说明第一节编制目的本施工组织设计是对钟祥市总工会工人文化宫工程”的施工提出全面的规划、部署组织、计划的技术经济文件,作为施工准备及指导施工的依据。我们将遵循国家的技术管理标准及规范,以及公司内部质量体系文件,严格按施工组织设计组织施工,在本工程施工中做到速度快,工期短;精度高,质量优;消耗少,成本低;重安全,无事故。第二节编制依据1、钟祥市勘探设计院设计的钟祥市总工会工人文化宫工程施工图纸及图纸会审记录;7、中华人民共和国颁布的现行建筑结构和建筑施工的有关规程、规范及验评标准土建部分:GB50026-93工程测量规范YSJ402-89地基与基础工程施工操作规程JGJ18-

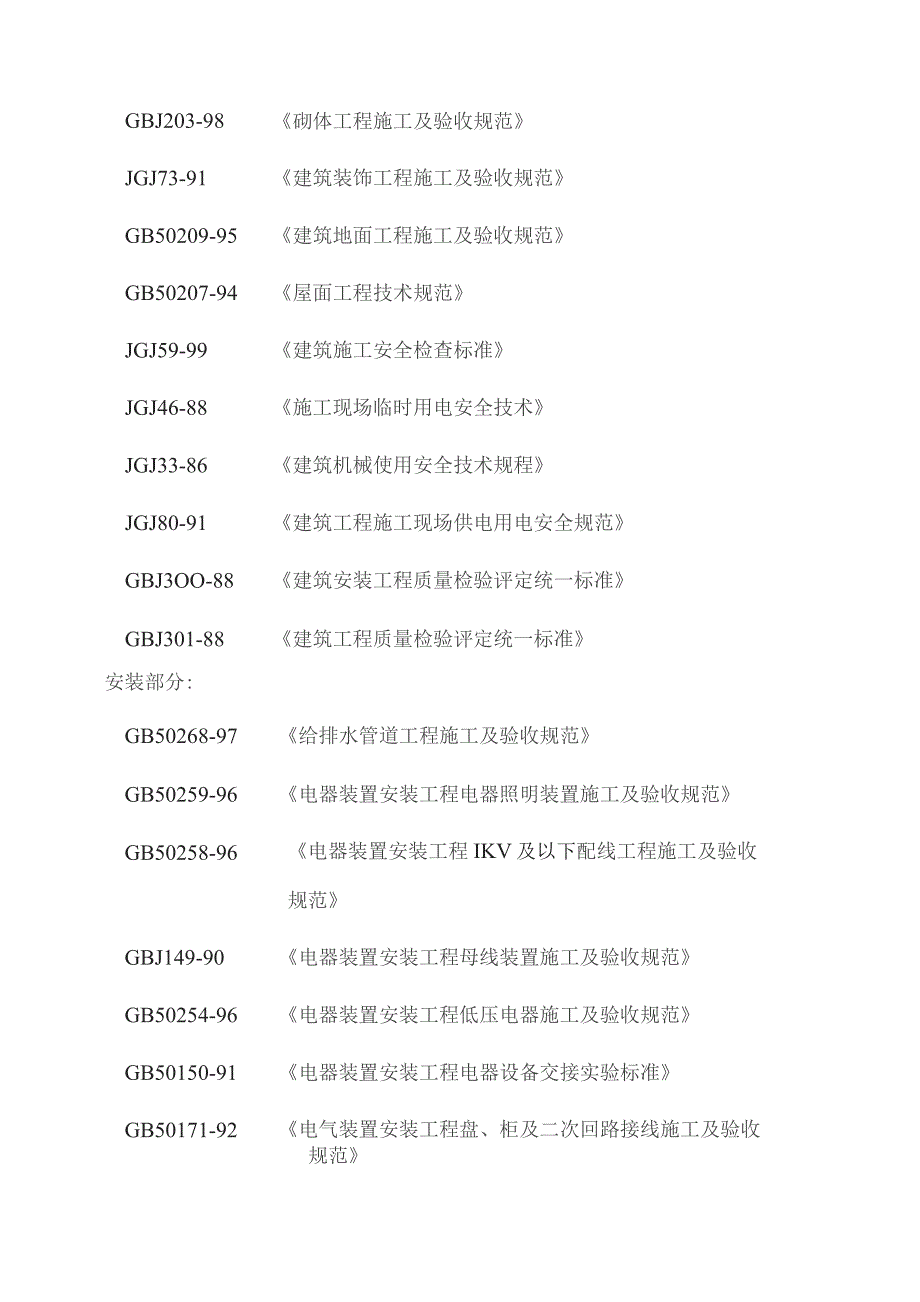

2、96钢筋焊接及验收规范GB50204-92混凝土结构工程施工及验收规范GB50164-92混凝土质量控制标准GBJ203-98砌体工程施工及验收规范JGJ73-91建筑装饰工程施工及验收规范GB50209-95建筑地面工程施工及验收规范GB50207-94屋面工程技术规范JGJ59-99建筑施工安全检查标准JGJ46-88施工现场临时用电安全技术JGJ33-86建筑机械使用安全技术规程JGJ80-91建筑工程施工现场供电用电安全规范GBJ3OO-88建筑安装工程质量检验评定统一标准GBJ301-88建筑工程质量检验评定统一标准安装部分:GB50268-97给排水管道工程施工及验收规范GB502

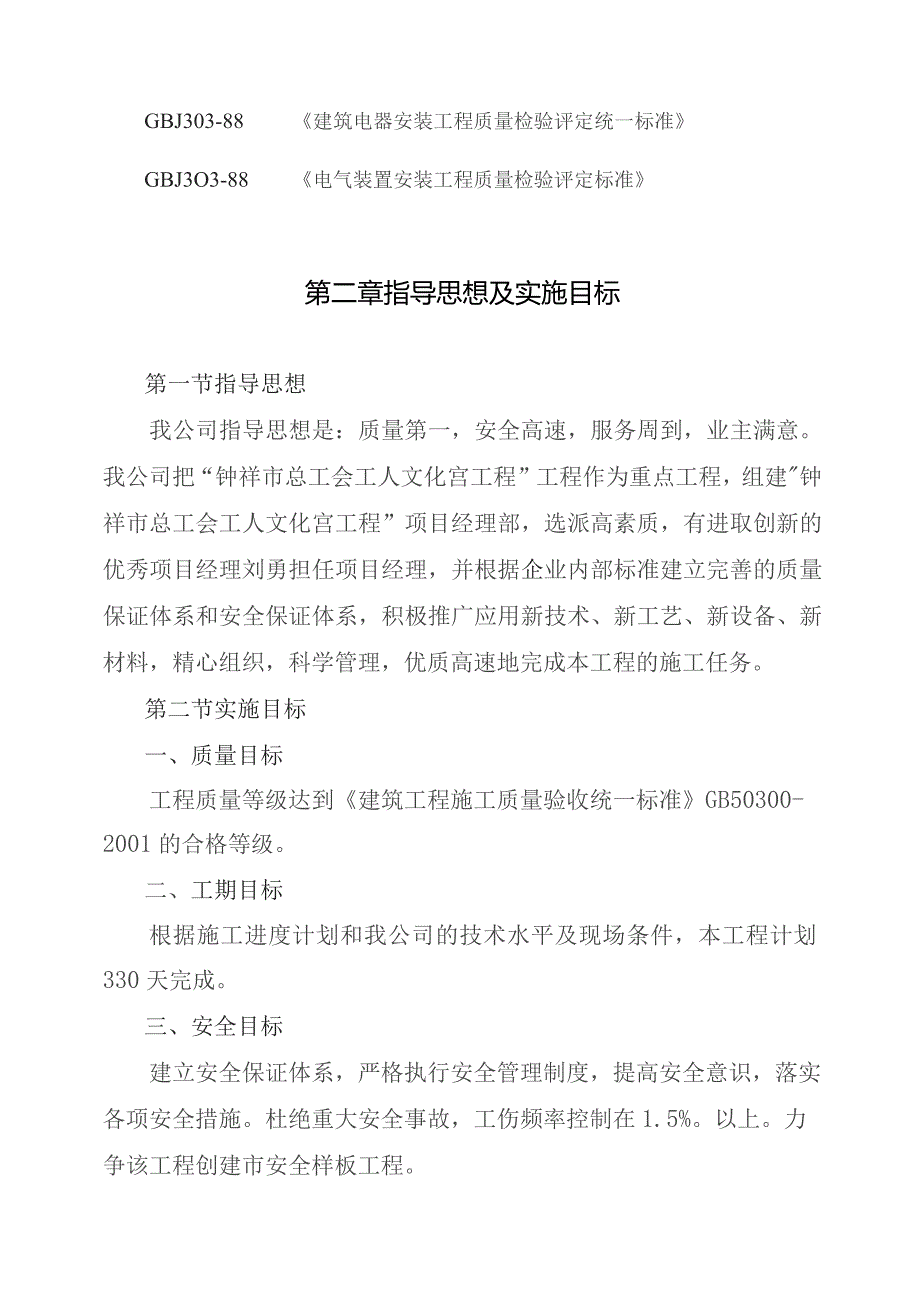

3、59-96电器装置安装工程电器照明装置施工及验收规范GB50258-96电器装置安装工程IKV及以下配线工程施工及验收规范GBJ149-90电器装置安装工程母线装置施工及验收规范GB50254-96电器装置安装工程低压电器施工及验收规范GB50150-91电器装置安装工程电器设备交接实验标准GB50171-92电气装置安装工程盘、柜及二次回路接线施工及验收规范GBJ303-88建筑电器安装工程质量检验评定统一标准GBJ3O3-88电气装置安装工程质量检验评定标准第二章指导思想及实施目标第一节指导思想我公司指导思想是:质量第一,安全高速,服务周到,业主满意。我公司把“钟祥市总工会工人文化宫工程”
4、工程作为重点工程,组建钟祥市总工会工人文化宫工程”项目经理部,选派高素质,有进取创新的优秀项目经理刘勇担任项目经理,并根据企业内部标准建立完善的质量保证体系和安全保证体系,积极推广应用新技术、新工艺、新设备、新材料,精心组织,科学管理,优质高速地完成本工程的施工任务。第二节实施目标一、质量目标工程质量等级达到建筑工程施工质量验收统一标准GB50300-2001的合格等级。二、工期目标根据施工进度计划和我公司的技术水平及现场条件,本工程计划330天完成。三、安全目标建立安全保证体系,严格执行安全管理制度,提高安全意识,落实各项安全措施。杜绝重大安全事故,工伤频率控制在1.5%。以上。力争该工程创
5、建市安全样板工程。四、文明施工目标建立文明标准化现场管理体系,制定现场总平面规划,制定文明施工措施,现场整齐干净,原材料堆放整齐。图示清晰明确、施工道路畅通,创建钟祥市文明施工现场工程。五、环境保护目标在确保工程质量和工期的前提下,树立全员环保意识,采取有效措施减少施工噪音和环境污染,自觉保护市政设施,最大限度减少对环境的影响。六、服务目标服务周到,信守合同,为业主提供优质服务。对于本工程的保修期为:地基基础工程和主体结构为设计文件规定的该工程的合理使用年限,即50年。屋面防水工程、给排水工程、房间和外墙防渗漏为5年。电气管线给排水管道、门窗制作安装和装修工程为二年。第三章工程概况及特点第一节
6、建筑概况本工程为钟祥市总工会工人文化宫一期工程,A、B两栋,框架结构六层;A栋全长46.62m,宽23.46M,面积4920.45武;B栋全长36M,宽23.46M,面积2914.39M)第二节结构概况本工程基础为预应力高强碎管桩,管桩规格PHC-A400-90,桩上采用碎独立桩承台,基础梁连接。基础碎垫层为C10,基础碎为C30o基础墙用MUlO灰砂砖,MlO水泥砂浆砌筑。主体结构为钢筋混凝土框架柱及框架梁,碎现浇板。围护结构用加气碎砌块M7.5混合沙浆砌筑。第三节装饰概况地面为泡沫塑料板保温地面,面贴钢化地病;楼面为水泥沙浆粉刷,面贴钢化地砖;内墙及天平为混合沙浆粉刷;外墙为缸砖饰面;屋面
7、为刚性屋面,采用SBS卷材防水;窗为塑钢窗。第四章施工组织机说明第一节项目经理部的设置为确保优质、高速、安全、文明地完成钟祥钟祥市总工会工人文化宫工程的建设任务,本工程中标后,按照项目法组织施工,项目经理部配备年富力强具有丰富管理和施工经验的二级项目经理刘勇同志担任项目经理,对工程施工进行组织、指挥、管理、协调等。项目经理部以科学管理、精干高效、结构合理的原则,下设项目总工程师和项目副经理各一名,并设五组一室一部,即工程管理组、工程技术组、质量管理组、资源管理组、安全监督组、办公室、保安消防。项目经理部组织机构图(见附图T)第二节施工机构职能1、项目经理职责:项目经理作为项目质量领导小组组长。
8、按时对整个工程的质量全面负责,并组织制定项目部和管理人员的岗位经济责任制。在保证质量的前提下,平衡进度计划,经济效益等各项指标完成并督促项目所有管理人员树立质量第一,信誉至上”的观念,确保质量计划的实施和落实。2、项目副经理职责:作为负责生产的主管项目领导,要把抓工程质量作为首要任务。在布置施工任务时,充分考虑施工难度对施工质量带来的影响,在检查生产工作时,严格按方案,作为指导进行操作检查,按规范标准组织自检、交接检的内部验收。3、项目工程师职责:作为项目的质量控制及管理者,首先要编制本项目的质量计划,负责本工程的质量工作全面管理,组织图纸会审,图纸设计交底和各工程的技术交底,并编制关键部位的
9、作业指导书。监督各施工管理人员质量职责的落实情况。4、质理管理组:对施工范围内的工程质量进行监督控制验收,对工程施工进行测量放线、沉降观测及按规范要求进行试验检验、计量管理。5、工程技术组:对施工范围内的工程质量、技术措施、进度等进行管理。协调土建与安装的交叉配合,解决图纸及设计上的问题,编制单项施工方案和技术交底,编制与调整周、旬、月施工进度计划。6、工程管理组:对施工现场进行全面管理,负责施工现场机械设备的调度及各工种作业组织与协调。7、资源管理组:对施工机械设备、临时用水、用电进行管理协调。负责工程材料及施工用材的采购、验收、保管、发放等管理工作。8、安全监督组:对施工过程中的生产安全、
10、文明施工进行综合管理,并负责施工中各项安全生产制度的执行,并对施工人员进行安全教育和安全交底。9、办公室:负责接待及后勤保障工作。10、保安消防部负责工程现场及周边地带的社会治安,并负责现场的防火和对消防器材的管理。第五章现场施工总平面布置第一节生产、生活临时建设施工布置根据现场实际情况和工程特点,生产、生活、仓库临时设施均设在现场。(详见总平面布置图)第二节垂直运输机械及常用机械设备本工程选用1台塔式起重机,作为垂直运输机械,常用机械为:1台搅拌机,2台砂浆搅拌机(详见附表)第三节临时水、电路布置场内运输可利用原永久性道路作为施工道路,水、电根据业主指定水源和电源布置。生活施工用污水及厕所污
11、水经现场临时排水沟排入附近的污水管道,临时用电设施严格按照施工现场临时用电安全技术规范设置和使用。第四节平面管理措施1、施工过程中原材料、半成品、设备必须按平面布置图所指定的位置堆放整齐,不得任意堆放。2、现场出入口悬挂标志及制度、安全警示牌一、场容管理条例、工程简介等,教育职工维持良好的工作秩序和纪律。3、现场设立专用消防箱、消火栓、随主体而升高。4、现场设专人打扫、清理,并定期检查,使现场管理制度得到有效执行。第六章施工部署第一节总体部署本工程的施工顺序先地下后地上,先土建后安装,先结构后装饰。”本工程将科学合理的组织生产,在分工、协作的基础上采用流水作业施工,以达到缩短工期,更好地运用和
12、调配人力与设备,节约人力、物力和降低成本的目的。第二节工程总施工程序第七章施工方法第一节施工测量、控制1、本工程拟投入的测量工具器材见下表:序号名称型号数量精度用途1经纬仪DJ21台角度垂直度测量2水准仪S321/1000沉降水准测量3钢卷尺50m2送检合格水平垂直距离测设4线锤15垂直度检验5钢卷尺5m10送检合格检验细部尺寸、水平尺寸6塔尺3m2测量标高2、定位放线(1)、进行定位放线前,应对场地进行平整。根据本工程具体情况,由建设方交代新建房屋的放线基点及本楼与建筑红线关系进行放线,确定轴线的位置。根据建筑平面图上各轴线的位置关系放线得到其它各轴线的位置。(2)、用直角座标法放线测出各定
13、位轴线桩及各轴线的交点桩后,用白灰放出各桩位线。(3)、在施工中必须层层分中弹线,浇筑完基础及各层现浇板后,应及时校对轴线和标高,使其偏差在允许范围内,同时控制建筑物的竖向高差在1/1000以内,总高差不大于20mm。3、标高控制将设计给定的高程引至施工现场进行控制,将引出的标高引至永久性物体上并作好标记,标记点均匀分布,且不少于4个,标出0.00标高,用卷尺控制水平线,向上引测点,测点不少于3处,并用水准仪对引上来的标高进行闭合检查。第二节基础工程一、预制管桩工程1).测量定位根据设计图纸编制工程桩测量定位图,并保证轴线控制点不受打桩时振动和挤土的影响,保证控制点的准确性。根据实际打桩线路图
14、,按施工区域划分测量定位控制网,一般一个区域内根据每天施工进度放样1020根桩位,在桩位中心点地面上打入一支66.5长约3040Cnl的钢筋,并用红油漆标示。桩机移位后,进行第二次核样,核样根据轴线控制网点所标示工程桩位坐标点(X、Y值),采用极坐标法进行核样,保证工程桩位偏差值小于10mm,并以工程桩位点中心,用白灰按桩径大小画一个圆圈,以方便插桩和对中。工程桩在施工前,根据施工桩长在匹配的工程桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩入土深度及记录每米沉桩锤击数。2).桩机就位为保证打桩机下地表土受力均匀,防止不均匀沉降,保证打桩机施工安全,采用厚度约23c
15、m厚的钢板铺设在桩机履带板下,钢板宽度比桩机宽2m左右,保证桩机行走和打桩的稳定性。桩机行走时,应将桩锤放置于桩架中下部以桩锤导向脚不伸出导杆末端为准。根据打桩机桩架下端的角度计初调桩架的垂直度,并用线坠由桩帽中心点吊下与地上桩位点初对中。3).管桩起吊,对中和调直(1)管桩应由吊车将桩转运至打桩机导轨前,管桩单节长W20m转运采用专用吊钩钩住两端内壁直接进行水平起吊,两点钩吊法符合施工规范要求。管桩单节长20m应采用四点吊法转运,吊点位置同样要符合施工规范的规定。管桩摆放采用两点支法。(2)管桩摆放平稳后,在距管桩端头0.2IL处,将捆桩钢丝绳套牢,一端拴在打桩机的卷扬机主动钩上,另一端钢丝绳挂在吊车主钩,打桩机主卷扬机向上先提桩,吊车在后端辅助用力,使管桩与地面基本成45。60角向上提升,将管桩上口
