1、长沙和美星城项目东区隔热断桥门窗项目工程施工组织设计长沙科瑞门窗有限公司二O一三年七月十二日长沙和美星城项目东区隔热断桥门窗项目工程施工组织设计工程概述(一)、工程名称长沙和美星城项目东区隔热断桥门窗项目工程(二)、承包工程内容本项铝合金门窗工程包括:供应、制作、安装长沙和美星城隔热断桥门窗的全部铝合金门窗。二专业概述技术要求1型材:本工程铝合金型材选用振升牌喷涂隔热断桥铝材。平开窗采用JNS50系列,窗料型材厚度1.4mm,平开门采用GPM50系列,门料型材厚度2.Omma推拉窗采用JN898系列,窗料型材厚度1.4mm,推拉门采用JTM80系列,门料型材厚度2.Ommo型材技术要求、外形尺

2、寸、化学成分及机械性能符合GB/T5237.1-2004的有关规定;铝型材表面喷涂和美星城专用”字样;2玻璃:门窗玻璃采用5mm+6A+5mm规格的中空透明玻璃,需使用双面钢化玻璃部分参照建筑安全玻璃管理规定,如:窗单块玻璃面积大于1.5m有框门单块玻璃面积大于0.5m1玻璃底边离最终装修面高度小于50Omm的落地窗,7层以上建筑的外开窗;3密封胶采用广州金砥柱牌硅酮胶,防水胶采用广州金砥柱牌透明防水胶:4预埋件及其它金属件:预埋件及其它金属件全部进行防腐处理,连接件表面均采用热渡锌处理;5配件:门窗五金件选用杨氏立新牌配件。其中推拉窗为月牙锁;推拉门为双面暗钩锁;平开门为单点带锁芯,双面执手

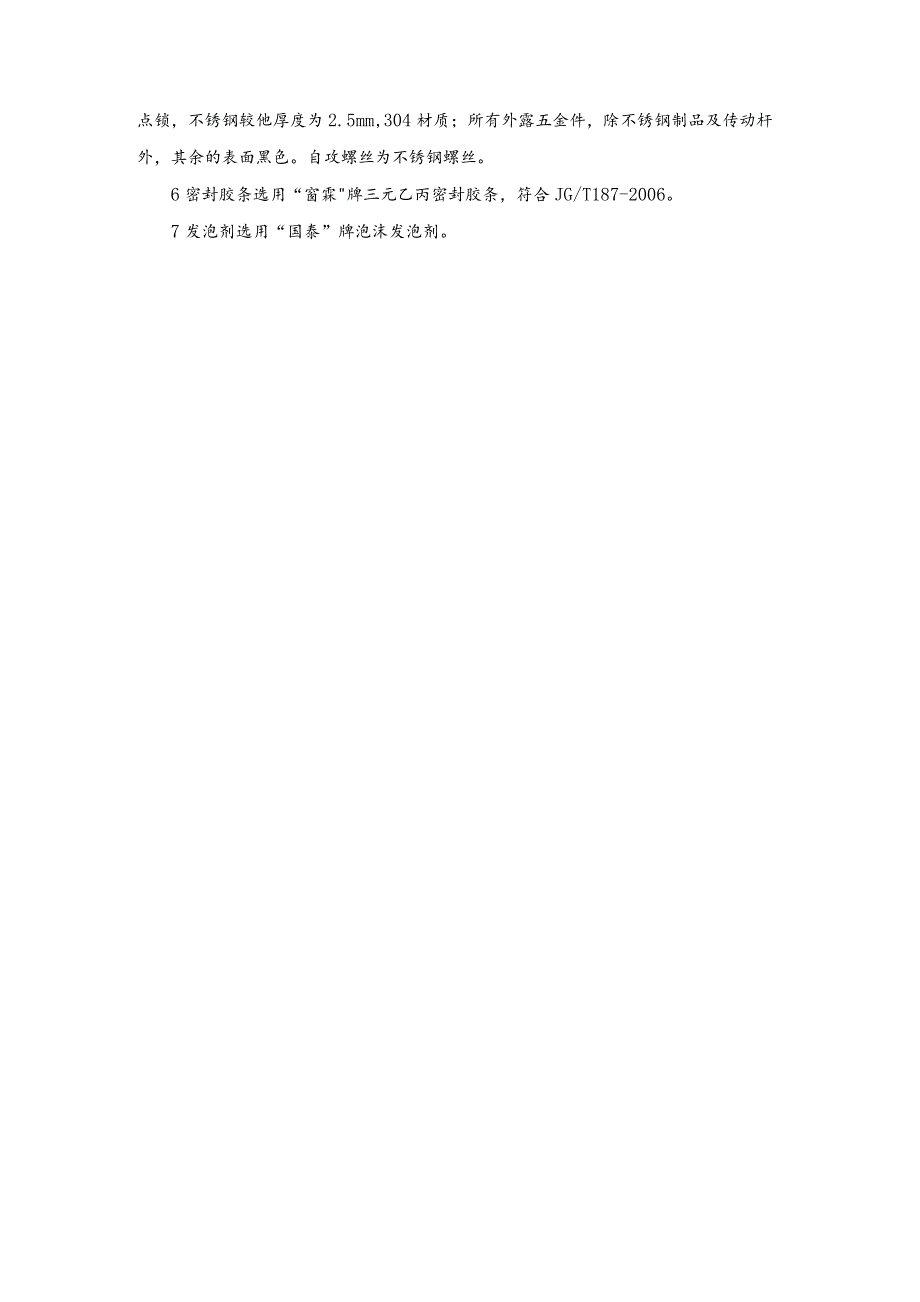

3、锁;平开窗选用不锈钢支撑,两点锁,不锈钢较他厚度为2.5mm,304材质;所有外露五金件,除不锈钢制品及传动杆外,其余的表面黑色。自攻螺丝为不锈钢螺丝。6密封胶条选用“窗霖牌三元乙丙密封胶条,符合JG/T187-2006。7发泡剂选用“国泰”牌泡沫发泡剂。二综合说明(一)、工程工期铝合金门窗工程施工进度(从合同签订材料进场起至验收合格止)以甲方签定开工指令为准。具体以不影响土建施工为前题,如果按照甲方总体计划,需要我司压缩工期,我司将增加劳动力、机械设备及财力,以确保严格按照甲方总体进度计划优质完成本工程。(二)、工程质量合格工程(三)、工程质量目标我们的质量目标为合格工程,湖南省建筑工程施工
4、安全质量标准化示范工程。工程竣工验收合格率100%,优良率100%。(四)、技术标准及验收规范本工程门窗材料选用、加工、制作、安装、施工验收遵照以下规范要求进行:铝合金门窗GB/T8478-2008推拉铝合金门GB/T8480-1987推拉铝合金窗GB/T8481-1987铝合金地弹簧门GB/T8482-1987建筑外窗气密、水密、抗风压性能分级及检测方法GB/T7106-2008建筑外窗空气隔声性能分级及检测方法GB/T8485-2008铝合金门窗工程设计、施工及验收规范DBJ15-30-2002建筑外窗采光性能分级及检测方法GB/T11976-2002铝合金建筑型材GB/T5237-200
5、4建筑玻璃应用技术规程JGJl13-2009浮法玻璃GB11614-2009玻璃幕墙工程技术规范JGJ102-2003建筑幕墙GB/T21086-2007建筑幕墙气密、水密、抗风压性能检测方法GB/T15227-2007铝合金窗粉末静电喷涂图层技术条件JB/T13066.1建筑结构荷载规范GB50009-2012中空玻璃GB/T11944-2002建筑用安全玻璃硅酮建筑密封胶建筑用硅酮结构密封胶镀膜玻璃建筑门窗用密封胶条平开铝合金窗执手铝合金窗不锈钢滑撑铝合金门插销铝合金窗撑挡铝合金门窗拉手铝合金窗锁铝合金门锁推拉铝合金门窗用滑轮运输包装收发货标志包装储运图示标志GB15763-2005GB/
6、T14683-2003GB/T16776-2005GB/T18915-2002JG/T187-2006GB/T9298GB/T9300GB/T9297GB/T9299GB/T9301GB/T9302GB/T9303GB/T9304GB6388GB191以及业主选定的其他相应标准。三施工部署(一)、施工组版主要人员职责:a、项目主管对整个工程进度和质量负责,计划调度、项目经理定期向其汇报过程情况,特殊难度问题由其协助解决。b、项目经理负责现场施工和与公司内部的协调工作。对整个工程进度和质量负责,对现场的资金、材料、人工进行科学、合理的安排,根据工程具体施工进度情况有权合理调配资金。(1)制定现场
7、施工进度计划;(2)与甲方、土建协调并作好施工准备;(3)协调公司各部门进度,负责本工程的安装质量及施工进度;(4)参加工地现场协调会,作好记录并解决问题;(5)制定现场安装方案,并将现场情况定期以书面形式向公司反馈。根据工程进度计划作出资金安排,并上报公司经理室。(6)根据工程进度计划作出资金安排,并上报公司经理会。c、内务部门(1)根据工期进度情况及项目经理施工计划制定工程整体生产进度计划;(2)负责公司内设计、生产,当工程的正常合同签订以后,计划控制工程的设计、生产、运输的顺序及时间;(3)组织各生产班组按计划进行成品、半成品加工,质监部负责检查购入及生产的半成品的质量;(4)组织采购完
8、成原材料及半成品的采购工作;(5)监督现场安装进度情况,并检查安装进度与工程整体计划是否一致;(6)对于工程施工中的临时性突变如抢工期或其他环节因素,作出临时计划修改,并落实到相应部门;d、现场技术员(1)对上岗人员的技术培训及关键部位的讲解;(2)现场技术文件、安装图纸、安装标准的贯彻执行;(3)协调解决现场安装时遇到的技术问题。e、现场材料员(1)对进入现场材料的清点、保管、发放I(2)负责现场材料的安全措施;(3)提出各种材料的破损、补缺情况。f、现场安全员(1)了解当地政府或具体工程的有关规章制度并贯彻执行;(2)制定并监督执行安全制度及安全操作规程;(3)对上岗人员进行安全培训、考核
9、,不合格不许上岗;(4)对现场环境、安全状况及时掌握、落实必要的安全保护器具。g、现场质检员(1)根据本工程的技术文件、图纸和行业标准、企业标准进行现场产品检验;(2)对上岗人员进行质量标准培训及考核;(3)对进场的半成品、材料进行检查,不是优等品不准进场;(4)对成品、半成品的保护措施的检查;(5)在安装过程中,对检验不是优等品的安装部分有权作返工的决定;(6)配合项目经理与监理公司、质检站完成分序工程及整体工程的质量验收工作。2.劳动力计划我司将派经验丰富的施工人员前往长沙和美星城隔热断桥9#T2#栋门窗项目工程进行施工。其中管理人员7人:项目经理1人,施工主管1人,技术主管1人,安全主管
10、1人,资料员1人,质检员1人,材料兼库管1人。施工人员21名,总共分3个队平行施工。期间的工作有工程深化设计、材料定货、加工制作、现场施工等。3.主要施工设备及机具安排为切实保证本工程施工进度和精度,我司采用工厂制作,现场安装的方案进行施工,制作安装主要机具如下:机具计划一览表序号设备及仪器名称型号/产地数量(台)自有或租赁1铝塑型材双角锯LJZ2-450G36002自有2铝塑型材V型锯LJVW-601自有3铝塑型材双头水槽轨LXCZ21自有1828铝型材冲压机SZ81自有5空压机HW150071自有6728铝型材冲压机7281自有7铝型材钱棒机DX1自有20铝型材V型切割机VJ300CV1自
11、有21铝型材液压组角机YZJ-21自有22空压机W-0.9/81自有23储气罐1立方1自有25铝合金型材数显精密切割锯床LJZ2-CNS-500*42001自有26铝合金重型角码自动切割锯床LJMJ-5OO1自有27铝门窗单头仿形钱LJAXF1-27O*1151自有28铝(塑)型材超效多用自动端面钱反LXDB-250W1自有29铝门窗重型组角机LMB-A-I201自有现场施工机械设备和用电负荷序号设备名称数量单位负荷(千瓦)总负荷(千瓦)1电焊机12.52.52冲击钻100.883手电钻100.334碘色灯100.494.95合计18.4主要检测设备表序号名称型号数量1水准仪AT-G752水平
12、尺203靠尺204角度尺105钢卷尺7.5m106深度尺107游标卡尺150mm108钢板尺200mm10(二)、施工准备阶段1、技术准备根据本工程所选择的门窗结构,我公司设计开发部选派经验丰富的工程师专门负责,严格按照国家有关技术规范要求、力学原理及国内外先进的工程设计经验并结合本工程实际进行设计控制,以保证门窗的各项性能指标达到规定的要求。深入消化建筑、结构施工图纸,了解建筑上关键位置,特殊部位的技术要求,预先对在即将开始的施工图设计中,可能出现的问题,做好技术储备.针对本工程的材料选择要求以及风荷载的要求,做好材料采购前的资料整理工作如玻璃、铝合金、密封胶等主要材料以及主要五金配件。项目
13、部对参加施工的全部人员,进行技术交底,并对现场有关的实际的技术进行讲解及技术培训。2,生产准备由生产部按照项目部提供的实际尺寸,制定出合理的生产计划。加工生产班组,按照设计部门下发的加工工艺文件,深入了解工艺重点和难点,准备好必要的加工设备。生产部安排好生产流水线,维护设备的正常运转以保证按计划完成生产任务。综合部按照材料采购计划,及时准确的将生产及施工所需的材料及配件采购到位。质量检验部门,按照有关的国家现行标准,对采购材料的质量和生产班组的加工质量进行首检和抽检。要保证本工程如期完工,首先要保证材料的充分,本工程材料供应有如下几项措施:a.玻璃供应:本工程所用玻璃其订购期约12天,此外其加
14、工期为5天,所以我司将在工程开工前17天之前下订购单,并且保证全部一次订购;b.铝材的供应:本工程采用的型材,为振升公司生产,均能无条件的满足工程需要.3、施工现场准备a.进场安装前,准备好临时设施(库房、办公、材料堆放场地)及工地所需工具,与有关单位协调好进场前的准备工作.b.布置好水电设施c.将所用工具在完好的情况下运到工地.d.把人员住宿、交通安排妥当.四主要施工方案及措施(一)、专业表述:本铝合金门窗安装采用先安装窗框后塞缝再注胶,在室内外墙体装饰结束、洞口抹好底灰后进行,这样能使铝合金表面免受污染,门窗框不受损伤。但要求土建施工预留洞口尺寸必须准确。铝合金安装是先立框,后装扇,铝合金窗框拼角时型材接先用橡皮锤把窗角校正位置,达到质量标准后再用组角连接成45度,
