施工组织设计的编制方法.docx

上传人:p** 文档编号:635450 上传时间:2023-12-15 格式:DOCX 页数:10 大小:38.86KB
下载 相关 举报
施工组织设计的编制方法.docx_第1页
第1页 / 共10页
施工组织设计的编制方法.docx_第2页
第2页 / 共10页
施工组织设计的编制方法.docx_第3页
第3页 / 共10页
施工组织设计的编制方法.docx_第4页
第4页 / 共10页
施工组织设计的编制方法.docx_第5页
第5页 / 共10页
施工组织设计的编制方法.docx_第6页
第6页 / 共10页
施工组织设计的编制方法.docx_第7页
第7页 / 共10页
施工组织设计的编制方法.docx_第8页
第8页 / 共10页
施工组织设计的编制方法.docx_第9页
第9页 / 共10页
施工组织设计的编制方法.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工组织设计的编制方法.docx》由会员分享,可在线阅读,更多相关《施工组织设计的编制方法.docx(10页珍藏版)》请在第壹文秘上搜索。

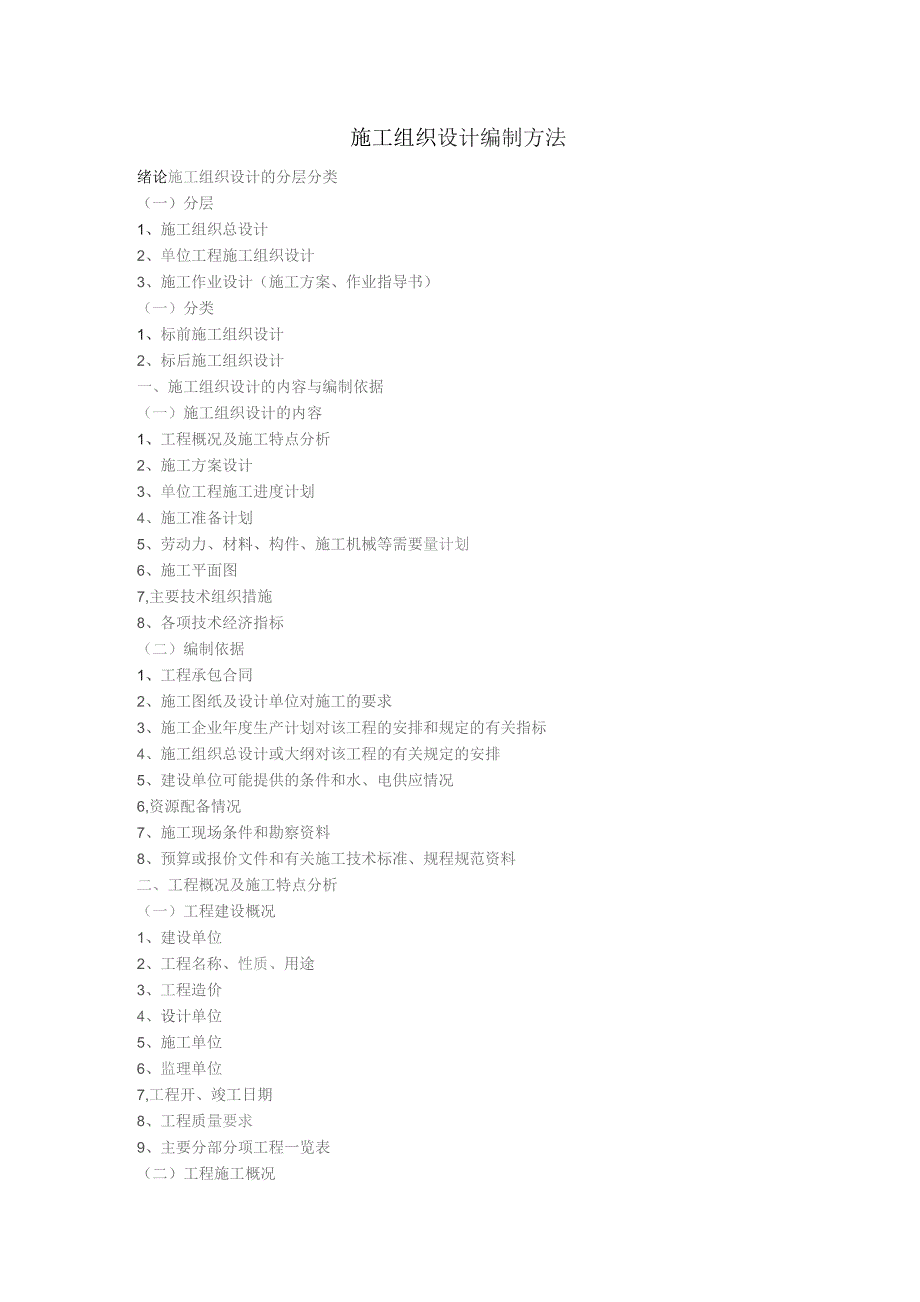

1、施工组织设计编制方法绪论施工组织设计的分层分类(一)分层1、施工组织总设计2、单位工程施工组织设计3、施工作业设计(施工方案、作业指导书)(一)分类1、标前施工组织设计2、标后施工组织设计一、施工组织设计的内容与编制依据(一)施工组织设计的内容1、工程概况及施工特点分析2、施工方案设计3、单位工程施工进度计划4、施工准备计划5、劳动力、材料、构件、施工机械等需要量计划6、施工平面图7,主要技术组织措施8、各项技术经济指标(二)编制依据1、工程承包合同2、施工图纸及设计单位对施工的要求3、施工企业年度生产计划对该工程的安排和规定的有关指标4、施工组织总设计或大纲对该工程的有关规定的安排5、建设单

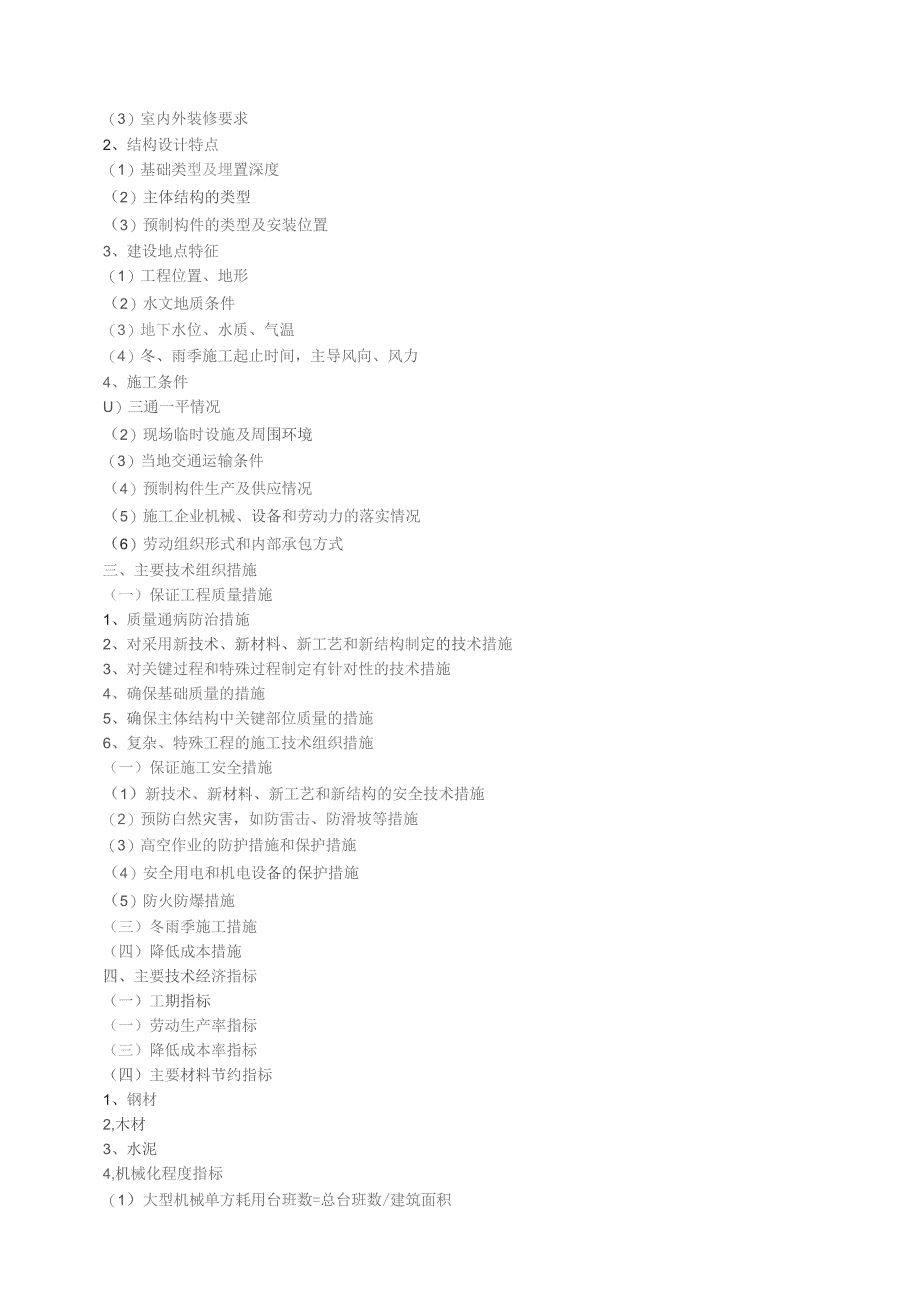

2、位可能提供的条件和水、电供应情况6,资源配备情况7、施工现场条件和勘察资料8、预算或报价文件和有关施工技术标准、规程规范资料二、工程概况及施工特点分析(一)工程建设概况1、建设单位2、工程名称、性质、用途3、工程造价4、设计单位5、施工单位6、监理单位7,工程开、竣工日期8、工程质量要求9、主要分部分项工程一览表(二)工程施工概况1、建筑设计特点(1)建筑面积、层数、总高度和标准层高度(2)平面形状和平面组合情况(3)室内外装修要求2、结构设计特点(1)基础类型及埋置深度(2)主体结构的类型(3)预制构件的类型及安装位置3、建设地点特征(1)工程位置、地形(2)水文地质条件(3)地下水位、水质

3、、气温(4)冬、雨季施工起止时间,主导风向、风力4、施工条件U)三通一平情况(2)现场临时设施及周围环境(3)当地交通运输条件(4)预制构件生产及供应情况(5)施工企业机械、设备和劳动力的落实情况(6)劳动组织形式和内部承包方式三、主要技术组织措施(一)保证工程质量措施1、质量通病防治措施2、对采用新技术、新材料、新工艺和新结构制定的技术措施3、对关键过程和特殊过程制定有针对性的技术措施4、确保基础质量的措施5、确保主体结构中关键部位质量的措施6、复杂、特殊工程的施工技术组织措施(一)保证施工安全措施(1)新技术、新材料、新工艺和新结构的安全技术措施(2)预防白然灾害,如防雷击、防滑坡等措施(

4、3)高空作业的防护措施和保护措施(4)安全用电和机电设备的保护措施(5)防火防爆措施(三)冬雨季施工措施(四)降低成本措施四、主要技术经济指标(一)工期指标(一)劳动生产率指标(三)降低成本率指标(四)主要材料节约指标1、钢材2,木材3、水泥4,机械化程度指标(1)大型机械单方耗用台班数=总台班数/建筑面积(2)单方大型机械费=计划大型机械台班费(元)/建筑面积(m2)五、施工方案设计(一)确定施工程序1.接受任务阶段(1)签订工程承包合同(2)确定工程分包方,签订分包合同2、开工前准备阶段(O图纸自审、会审(2)施工预算、施工组织设计已经得到批准并已经交底(3)场地已经清理平整(4)施工用水

5、电与排水可满足开工后生产和生活的需要(5)坐标点和水准点已经设置(6)材料、成品、设备已经落实,并陆续到位(7)施工机械已经进入现场,并能正常运转(8)开工报告已经得到批准3、全面施工阶段(1)先地下、后地上(2)先主体、后困护(3)先结构、后装饰(4)先土建、后设备4、竣工验收阶段(1)单位工程完工后,施工单位首先进行内部验收(2)竣工文件资料归档(3)监理单位会同建设单位、质量监督站交工验收(二)确定施工起点、流向1、划分施工段并进行编号2、结构由下而上施工,装修由上而下施工(三)确定施工顺序1、基础工程的施工顺序挖土-地基验槽-做垫层一一砌基础-铺设防潮层一一基础验收一一回填土2,主体结

6、构工程的施工顺序墙体砌筑-构造柱施工-搂面混凝土施工(每层施工完后屋面结构施工)-结构验收3、屋面工程施工顺序找平层一一隔气层一一保温层一一找平层-防水层一一保护层4,装饰工程施工顺序-室内装修墙面抹灰天棚抹灰地面抹灰门窗扇安装和油漆一一门窗安装玻璃-做墙裙、踢脚线-楼梯装修5、水暖电卫等工程的施工顺序(1)基础绑扎钢筋时按防雷设计要求将主筋连接(2)基础施工时完成埋管和防雷接地(3)主体结构施工时,应在砌Ii专墙和钢筋混凝土楼板中按设计预埋各种管道、埋件(4)装修过程中穿插施工室内管线(四)施工方法和施工机械选择1,施工方法与机械选择的内容(1)土石方工程1)计算土石方工程的工程量,确定方法

7、。选择施工机械2)确定放坡系数或基坑支护方法3)选择排水或降水方案4)确定土石方平衡方案(2)基础工程1)浅基础施工的技术要求2)桩基础施工方法与施工机械选择(3)砌筑工程1)墙体的组砌方法和质量要求2)弹线与皮数杆的控制要求3)确定脚手架的搭设方法及安全网的挂设方法4)选择垂直和水平运输机械(4)钢筋混凝土工程1)确定混凝土施工方案2)确定模板类型及支模方法,绘制模板配板图3)选择钢筋的加工、绑扎和加工方法4)选择混凝土的制备方案5)选择混凝土搅拌、振捣设备,确定施工缝的留设位置(5)屋面工程1)屋面各分项工程的施工操作要求2)确定屋面材料的运输方式(6)装饰装修工程1)各种装饰装修工程的操

8、作方法及质量要求2)确定材料的运输方式与储存要求3)确定所需机具设备2,选择机械设备注意事项(1)根据工程特点选择主导机械(2)辅助设备的能力应与主导机械设备匹配(3)从管理角度考虑,机械设备种类越少越好(4)尽量选用施工单位现有的机械设备(5)各分部工程垂直运输方案应统一考虑(五)施工方案的技术经济评价1、定性分析评价(1)工人在施工操作上的难易程度与安全可靠性(2)为后续工作能否创造有利条件(3)选择的施工机械设备是否容易取得(4)采用该方案是否有利于冬雨季施工(5)能否为现场文明创造有利条件2,定量分析评价(1)工期指标一一优先考虑缩短工期方案(2)劳动量消耗指标-劳动量消耗越小机械化程

9、度越高(3)主要材料消耗指标一一主要工程材料节约情况(4)成本指标一反应施工方案成本高低的指标(5)投资额指标一投资额指标越低越好六、单位工程施工进度计划和资源需要量计划(一)单位工程施工进度计划1、施工进度计划的表示方法(I)网络图法(2)横道图法2,编制内容与步骤(1)划分施工过程(2)计算工程量1)计算各分部分项工程量2)结合选定的施工方法和安全技术要求,计算工程量3)结合施工组织要求,分区、分段和分层计算工程量4)简单计算方法每100m2建筑含:桩IOm3,基础9m3,柱5m3,梁5m3,板9.5m2,剪力墙17m2,楼梯5.5vm2.砖墙17.5m3,门18m2,窗14m2,地面12

10、m2,搂面83m2,屋面13m2,外墙92m2,内墙250m2,天棚90m2(3)计算劳动量每100m2建筑定额佣工689个劳动日(4)确定各施工过程的施工天数1)根据工期要求道排进度2)根据配备人数或机械台班数计算天数(5)编制施工计划的初始方案1)确定主要分部工程并组织施工流水2)按各分部工程的施工顺序编排初始方案(6)检查调整计划,绘出正式计划图1)检查施工顺序以及平行、搭接和技术间歇是否合理2)初始方案的总工期是否满足规定工期3)主要工种工人是否连续施工4)各种资源需要量是否均衡(一)资源需要量计划1、劳动力需要量计划2、主要材料需要量计划每IoOm2建筑面积需要:钢材0.133钢筋4

11、,工程用料1.5m3,周转材料5.5m3,水泥22t,红fi$ll千块,碎石40m3,砂45m3,石灰13石米2t,玻璃16m2,瓷片1.2千块3,构件和半成品需要量计划一一按照图纸要求4,施工机械需要量计划七、单位工程施工平面图设计(一)施工平面图的设计内容1,平面图中己建和拟建的地上地下的一切设施的位置、尺寸2、测量放线标桩位置、地形等高线和土方取弃堆场3、生产和生活性福利设施的布置4、垂直运输设备开行线路或固定位置5,各种加工厂、搅拌站及材料堆场位置6,场内道路的布置和引入的铁路、公路位置7,临时给排水管线、供电线路等8、一切安全及防火设施的位置(二)平面图设计原则1、在保证施工顺利进行

12、的前提下布置尽量紧凑2、现场道路尽量环形布置3、尽量减少临时设施的数量,减少临时设施费用4,符合安全、环保和防火要求(三)施工平面图设计步骤1、确定垂直运输机械的布置(1)覆盖场地一切范围(2)尽量影响后期地下管线施工2,确定搅拌站、仓库、材料和构件堆场以及加工厂的位置(1)材料、构件堆场、搅拌站出料口应在塔吊有效服务范围内(2)砖石等材料宜沿建筑物四周布置,并距坑槽边0.5m以上(3)搅拌站所用材料应布置在搅拌站后台附近(4)混凝土搅拌站应有25m2面积,冬期施工应有50m2面积(5)砂浆搅拌站需要15m2面积,冬期需要30m2面积3、现场运输道路的布置(1)单行车道宽度3.5m以上,主干道

13、宽度6.0m以上(2)道路两侧设排水沟,深度0.4m以上,宽度0.3m以上4、临时设施的布置(1)生产设施布置在建筑物四周稍远位置(2)石灰仓库、淋灰池宜布置在搅拌站附近,并设在下风(3)办公室布置在工地入口处(4)生活区应离开现场,并处于上风位置5、水电管网的布置(1)施工水网的布置现场施工用水q=K1(Q1N1KJ/(8*3600)施工主要考虑浇筑砂的用水,包括模板冲洗和碎养护用水等,由于计划采用商品碎,主要考虑碎的养护、模板浇水湿润用水量,取浇筑碎的全部用水定额Nl=750(lm1),考虑施工影响因素每台班浇筑碎量约为150n?,故取:QI=150mi,取Kl=1.05,K2=1.5则q

14、1=1.05*150*750*1.5/(8*3600)=6.15(Ls)施工现场生活用水q2=P1N3K/(2*8*3600)+PzN,K1/(24X3600)Pi高峰期施工人数,Pi=141人P2施工现场居住人数,R=10人N3施工现场施工人员用水定额N3=20(L/人.天)M施工现场居住人员生活定额M=100(L/人.天)Ka、K4用水不均衡系数,K3 =1.3, K, =2.0q2=141*20*1.3/(2*8*3600)+10*2.0*100/(24*3600)=0.0868(Ls)消防用水qi=IOL/sql+%=6.15+0.0868=6.237(Ls)10(Ls)所以总用水量取Q=q3=IO(LZs)供水管径计算DN=(4Q(V100O)2取V=L5ms则DN=(4*10/(3.14*1.5*1000)2=0.092m现场需提供的配水总管DNIoO能满足用水要求。消火栓距道路2m以上,距建筑物外墙5m以上,25m以内,间距12Om以内,周围3m以内不准堆放建筑材料。(2)施工用电布置1)-般采用架空线路,与建筑物距离不小于IOm.与地面距离不小于6m,跨越建筑物,最小距离大于2.5m。2)尽量架设道路一侧,保持线路

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
