施工组织课程设计任务书_2.docx

上传人:p** 文档编号:635490 上传时间:2023-12-15 格式:DOCX 页数:49 大小:206.27KB
下载 相关 举报
施工组织课程设计任务书_2.docx_第1页
第1页 / 共49页
施工组织课程设计任务书_2.docx_第2页
第2页 / 共49页
施工组织课程设计任务书_2.docx_第3页
第3页 / 共49页
施工组织课程设计任务书_2.docx_第4页
第4页 / 共49页
施工组织课程设计任务书_2.docx_第5页
第5页 / 共49页
施工组织课程设计任务书_2.docx_第6页
第6页 / 共49页
施工组织课程设计任务书_2.docx_第7页
第7页 / 共49页
施工组织课程设计任务书_2.docx_第8页
第8页 / 共49页
施工组织课程设计任务书_2.docx_第9页
第9页 / 共49页
施工组织课程设计任务书_2.docx_第10页
第10页 / 共49页
亲,该文档总共49页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工组织课程设计任务书_2.docx》由会员分享,可在线阅读,更多相关《施工组织课程设计任务书_2.docx(49页珍藏版)》请在第壹文秘上搜索。

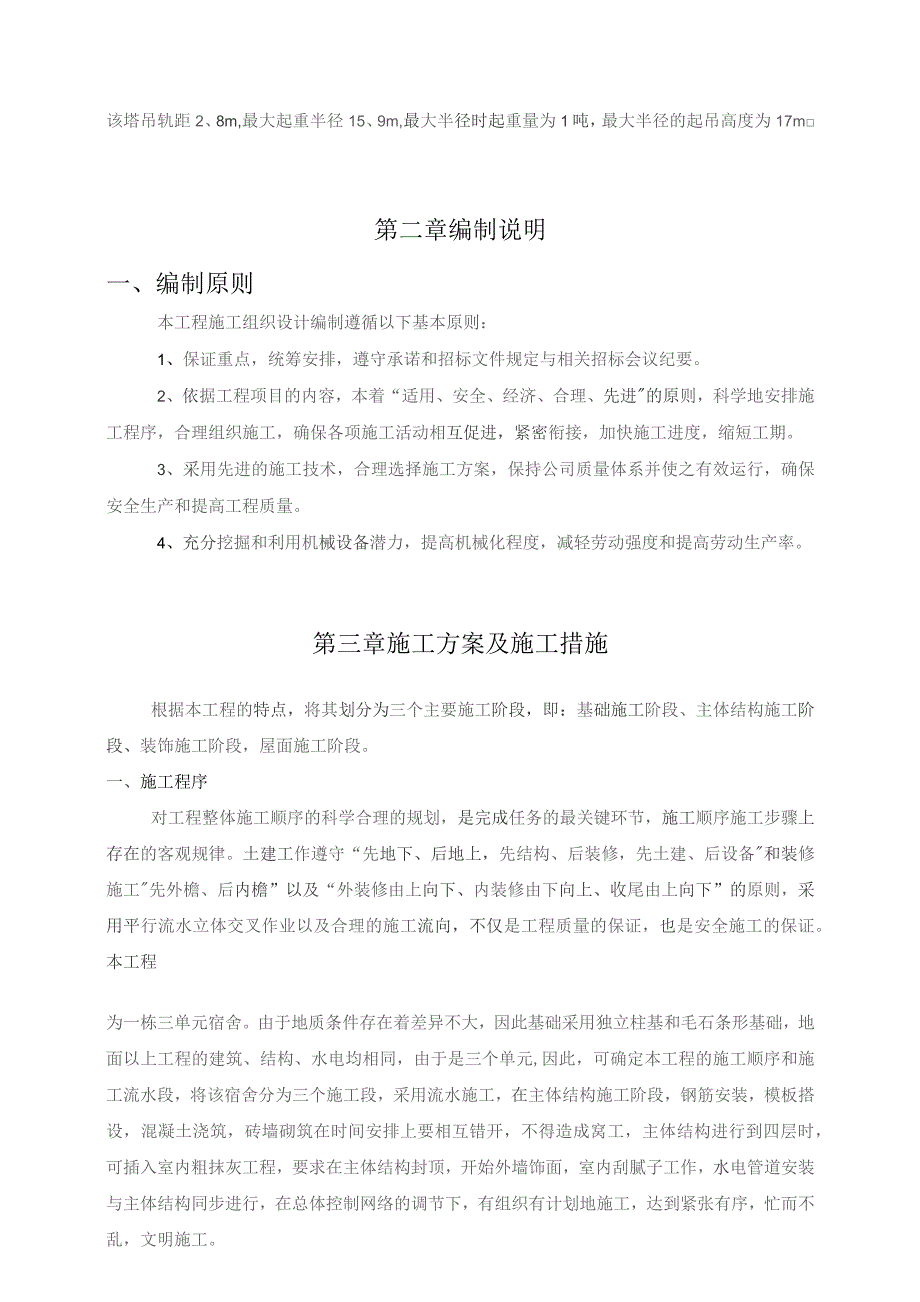

1、施工组织课程设计任务书班级:姓名:学号:指导教师:四川理工学院建筑工程学院二00年第一章工程概况、一、工程慨貌:本工程为西亭小区的X号宿舍楼,病混结构,面积为2244、8m、总投资为224、48万元。要求当年5月初开工,第二年1月底完工,总工期215天。二、建筑设计:本工程为一字型三个单元,标准层层高为3m。五层上有一楼梯问,层2、8m.整栋全长为56、7m,总高17、8m。室内外高差0、3m,室内底层标高0、00Om相当于绝对高程354、450m。该住宅楼朝向为坐北朝南。最大宽度为9、Omo外墙为水刷石面,内墙和顶棚为混合砂浆面罩乳胶漆,水泥砂浆地面。三、结构设计:羞础为等高式大放脚病基础,

2、一砖墙,预制空心楼板,最大预制板重量为0、45吨;现浇整体楼梯,层层设有圈梁。四、自然条件施工现场己经干整,表层土以下为3、4m厚的粘土,地下水位在地面下4、2m、对施工没有影响。施工期间主导风向为东南风、I月最大风力为5级,雨期在5月中旬至6月上旬。量高温度在7月中旬至8月中旬,达39-40C;最低温度在1-2月份,达-4-5C,对施工没有很大影响。五、施工条件施工现场东临中山大道,南依先锋路,交通运输比较方便;水电可直接与泸州市区水电管网连接、搅拌站和塔吊已有总公司安排、办公和生活临时设施己修建,施工条件基事具备。现场不必设变压器,施工现场开阔,现场己平整。各种预制构件均可在预制厂制作,可

3、随时供应。门窗己订货落实。劳动力、材料、机械均满足施工需要。吊装机械采用QTI型塔吊一台,该塔吊轨距2、8m,最大起重半径15、9m,最大半径时起重量为1吨,最大半径的起吊高度为17m第二章编制说明一、编制原则本工程施工组织设计编制遵循以下基本原则:1、保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。2、依据工程项目的内容,本着“适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。3、采用先进的施工技术,合理选择施工方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量。4、充分挖掘和利用机械

4、设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。第三章施工方案及施工措施根据本工程的特点,将其划分为三个主要施工阶段,即:基础施工阶段、主体结构施工阶段、装饰施工阶段,屋面施工阶段。一、施工程序对工程整体施工顺序的科学合理的规划,是完成任务的最关键环节,施工顺序施工步骤上存在的客观规律。土建工作遵守“先地下、后地上,先结构、后装修,先土建、后设备和装修施工先外檐、后内檐”以及“外装修由上向下、内装修由下向上、收尾由上向下”的原则,采用平行流水立体交叉作业以及合理的施工流向,不仅是工程质量的保证,也是安全施工的保证。本工程为一栋三单元宿舍。由于地质条件存在着差异不大,因此基础采用独立柱基

5、和毛石条形基础,地面以上工程的建筑、结构、水电均相同,由于是三个单元,因此,可确定本工程的施工顺序和施工流水段,将该宿舍分为三个施工段,采用流水施工,在主体结构施工阶段,钢筋安装,模板搭设,混凝土浇筑,砖墙砌筑在时间安排上要相互错开,不得造成窝工,主体结构进行到四层时,可插入室内粗抹灰工程,要求在主体结构封顶,开始外墙饰面,室内刮腻子工作,水电管道安装与主体结构同步进行,在总体控制网络的调节下,有组织有计划地施工,达到紧张有序,忙而不乱,文明施工。二、确定施工顺序施工顺序是指分部分项工程施工的先后次序。确定施工顺序时应考虑以下的因素:1、遵循施工程序2、符合施工工艺3、与施工方法一致4、考虑工

6、期和施工组织的要求5、考虑施工质量和安全要求。如外墙装修安排在屋面卷材防水施工后进行,以保证安全。再如楼梯抹面自上而下进行,以保证质量。6、受当地气候影响、如冬季室内装饰工程施工,应先安门窗后做其他装饰。施工顺序的确定,现以多层混合结构房屋的施工顺序为例予以说明。多层混合结构居住房屋的施工,通常可划分为基础工程、主体结构工程、屋面及装修工程这三个主要阶段。(1)基础工程的施工顺序基础工程阶段是指室内地坪(土0、OoO)以下的所有工程的施工阶段。其施工顺序一殷为:挖土一垫层一砌基础一铺设防潮层一回填土。施工时,挖土与垫层之间搭接应紧凑,以防积水浸泡或曝晒地基,影响其承载力,而且垫层完后一定要有技

7、术间歇时间,使其具有一定强度后,在进行下一道工序的施工。各种管沟的挖土和铺管工程,应尽可能与基础施工配合,平行搭接施工。基础工程质量达到优良,工期控制在30天以内。(2)主体结构工程的施工顺序主体结构工程阶段的工作通常包括:搭脚手架、砌筑墙体、安装门窗、安过粱、安预制楼板、现浇雨篷和圈粱,安楼梯、安屋面板等分项工程。其中砌筑墙体和安装楼梯是主导工程。现浇卫生间楼板、各层预制楼板的安装必须与墙体砌筑和楼板安装密切配合,一般应在砌墙和安楼板的同时或相继完成。主体结构划三个施工段流水施工,并紧密的安排组织流水施工。流水网络计划图见主体结构分段流水施工网络计划图。质量达到优良,工程控制在Ix天以内。脚

8、手架采用落地架,随主体上升而逐层向上搭设。(3)屋面和装饰工程的施工顺序屋面工程主要是指卷材防水屋面和刚性防水屋面。卷材防水屋面一般按找平层隔气层一保温层一找平层一防水层一保护层的顺序施工。一般情况下,屋面工程和装饰工程设计成平行施工。室内装饰工程的主要内容有:天篷、地面和墙抹灰、门窗安装和油漆、门窗玻璃安装和漆墙裙、做踢脚线和楼梯抹灰等。其中抹灰是主导工程。同一层的室内抹灰的施工顺序有两种:一是地面一天篷一墙面:二是天篷一墙面一地面。该阶段具有工作面宽、作业人员分散、多工种交叉作业、成品保护困难等特点,是本工程施工组织和管理比较困难的阶段。工期控制在70天以内。(4)、水、暖、电、卫等工程的

9、施工顺序水、暖、电、卫等工程不象土建工程那样分成几个明显的施工阶段,它一般是与土建工程中有关分部分项工程紧密配台、穿插进行的,其顺序一般为:a、在基础工程施工时,回填土前,应完成上、下水管沟,暖气管沟垫层和墙壁的施工。b、主体结构施工时,应在砌砖墙或现浇钢筋碎楼板时,预留上下水和暖气管孔、电线孔槽、预埋木砖和其他预埋件。c、在装饰工程施工前,安装相应的各种管道和电气照明用的附墙暗管、接线盒等。水、暖、电、卫等其他设备安装均穿插在地面或墙面的抹灰前后进行。但采用明线的时候,应在室内粉刷之后进行。注:在具体写施工组织方案时,应先将单位工程划分为若干个流水施工段。在按一定顺序写这些过程时,应具体写明

10、施工方法和技术措施。对于一些复杂的过程,有时还要附以图形表示,如现浇楼梯和圈梁模板的搭设情况。(5)清理竣工阶段该阶段工作量大,因此,安排X天用于工程的最后清理及竣工工作。水电安装的预埋及安装施工配合土建进行。以上一个施工阶段各有其特点,现场施工指挥人员应统筹考虑,抓住关键工序,对施工场地,周围材料及机构设备使用合理安排,避免出现资源浪费及延误工期。三、测量放线测量依据:建设单位提供的测量控制点(坐标及高程),施工图纸和有关规范。1、在施工场地南面的先锋站附近埋设一根控制桩,桩顶周围砌筑20Cm高的保护台。2、建立建筑物平面控制网:根据总平面图及实际情况,取1,B为主控制轴线,建立平面控制网。

11、3、轴线测设测量由主轴线交点开始,测量各轴线,最后将经纬仪移到对角点进行校核,闭合无误后,总体尺寸及开间尺寸复核准确,方可把轴线延伸到建筑物外的轴线上。在施工层楼板混凝土浇筑完毕后,将经纬仪分别架设在各主控制轴线控制点上,照准各相对应的轴线后视点,将轴线投测到楼板边缘或柱顶上。同时倒镜再标出一点,前后正,倒镜两点位置一致,若误差在允许范围内,则取其中点。当纵横主轴线均投测至施工层上面后,再将经纬仪架设在楼面上,用正倒镜法,将投测在楼板或柱顶上的各轴线的对应点连成一线,并在楼板面上弹上墨线,以此作为基线,其余轴线以此作为准绳,根据设计图上标注的尺寸,用钢尺丈量出来。在投测轴线的过程中,各主控制线

12、和校核线闭合或误差在允许范围时,即说明投测的轴线是正确的,若超过允许范围时,必须查明原因,进行重测,以保证轴线投测的精度达到规范的要求。4、高程控制和标高传递布置垂直高度控制网,采用内控和外控相结合的方法,在楼内分别设三个水准点,用水准仪进行两个测回测定水准点高程,使用时须检查各水准点间的高差,确认无误后方可使用,传递高程时注意每层标高应相对基点,并用吊锤,钢尺配合水准仪使用。根据建设单位提供的水准点,用水准仪引测定出现场的标高控制点和施工现场的标高控制桩,并利用标高控制点进行标高控制进行地下部分施工过程中的标高测量和控制。利用标高控制点,用水准仪精确测定出标高引测点在建筑物标边柱或外墙上,选

13、几点较方便向上丈量的点作为土0、000以上层的起始标高引测点,标高引测点的相对标高统一采用、0、500mo土0、000以上各层的标高引测采用30m钢尺向上引测,引测时,用钢尺沿铅直方向从标高引测点向上量至施工层,定出两点正(+)米数的标高点,然后将水准仪架设在施工层上,仪引测上来的两点标高点,一点作后视,一点作校核,进行抄平。施测出其余各点以作为施工的依据。为方便记忆和施工,每层标高均测定出本层结构楼面标高的、0、500m,以后各施工层均用此方法进行引测。5、沉降观测本工程沉降观测采用精密水准仪DS3,精度可达0、3三o沉降观测点的制作采用Xmm厚的钢板制成三角形状的钢板,焊接在设计要求的柱子

14、上,钢板上边用不锈钢焊条熔焊一个Xmm的半圆形,作为观测点,另外作上保护装置,以免破坏。在第一层结构施工完后即将沉降观测点安装就位,高度统一在+0、500m处。沉降观测点做好后,做第一次观测,做出第一次底段高程记录,往后结构每施工完一层做一次观测,结构封顶后每月做一次观测,并做好记录,绘制曲线图,如发现异常及时通知设计院和监理单位。6、垂直观测包括房间垂直度偏差观测及总高度垂直度偏差观测。此项工作结合轴线测量投点一并进行,以便观测检查,一旦发现轴线偏差大于3mm,并与视准线相交叉,则应考虑是偏差所致。观测时以准确的底层轴线位基准线,观测其最大偏差值,并做好记录以便分析情况,如发现异常及时报告监

15、理单位,并采取相应措施。四、土方工程1、挖土准备工作1、1技术准备工作1、1、1组织全体施工人员召开土方工程技术交底会议,明确土方开挖的技术要求和各项保证措施1、1、2制定土方开挖顺序,确定土方开挖标高的控制方法1、1、3在基坑四周设立防护结构,防护结构用048X3、5钢管搭设,高度不低于1、8m,设三道水平横杆,立杆间距不大于2m,立杆根部用碎固定牢固,防护栏杆用上遮安全网。1、2现场准备工作1、2、1沿建筑物四周开挖60Cm宽,1、5m深的探沟,若发现管线应立即停止开挖,通知业主,查明情况后方可继续开挖。1、2、2先放好坡顶线、坡底线,经复测及验收合格后开始开挖。1、2、3检查基坑四周的防

16、护措施是否完成。1、2、4落实安全、文明施工的保证措施。2、施工工艺2、1、1有地下室,土方采取大开挖。机械挖土挖至基础梁底标高。开挖至板底及基槽附近时,留15-20Cm的预留层,待准备工作齐备后,及时会同监理、勘察及设计部门有关人员到场验槽,验收合格后再用人工开挖至设计标高并立即浇筑垫层,进行基础施工,确保基底持力层不受浸泡和扰动。2、1、2一、二区挖土时,第一步先挖去面层渣土层至自地坪下-3、5m,自西向东进行。同时将东西向的基梁土方挖至梁底标高,预留20Cm土层人工清理,南北向基梁土方采用人工开挖,挖出的土方连同预留20Cm人工清理土层一同采用小推车运至塔基处,再用挖土机挖走。2、1、3三区部分梁筏基础、部分独立基础,两侧及圆弧部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
