《预应力管桩填芯技术措施.docx》由会员分享,可在线阅读,更多相关《预应力管桩填芯技术措施.docx(2页珍藏版)》请在第壹文秘上搜索。

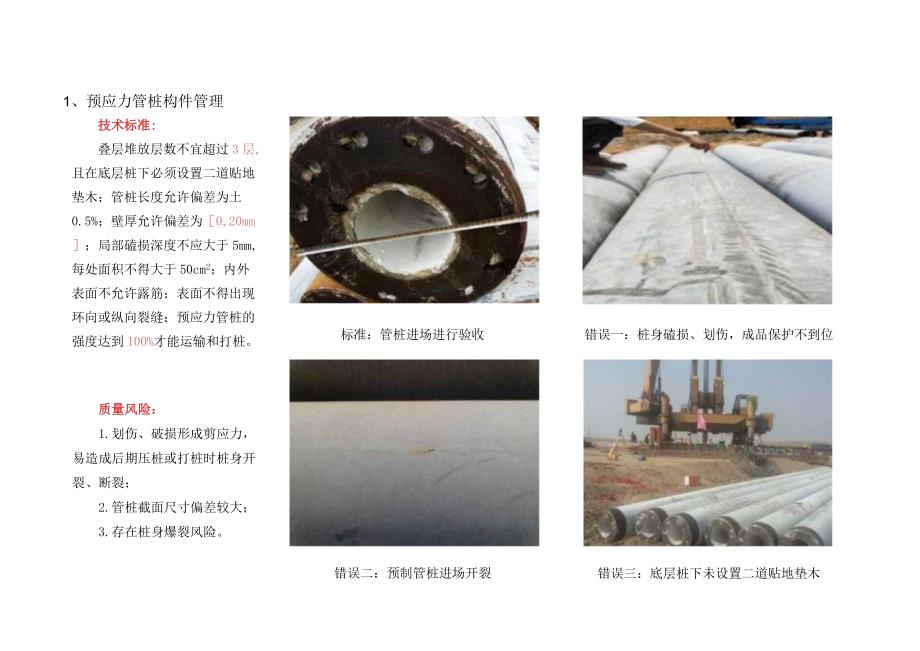

1、预应力管桩构件管理技术标准:叠层堆放层数不宜超过3层,且在底层桩下必须设置二道贴地垫木;管桩长度允许偏差为土0.5%;壁厚允许偏差为0,20mm;局部磕损深度不应大于5mm,每处面积不得大于50cm2;内外表面不允许露筋;表面不得出现环向或纵向裂缝:预应力管桩的强度达到100%才能运输和打桩。质量风险:1.划伤、破损形成剪应力,易造成后期压桩或打桩时桩身开裂、断裂;2.管桩截面尺寸偏差较大;3.存在桩身爆裂风险。标准:管桩进场进行验收错误一:桩身磕损、划伤,成品保护不到位错误二:预制管桩进场开裂错误三:底层桩下未设置二道贴地垫木技术标准:桩顶内设置托板及放入钢筋骨架,桩顶填芯混凝土高度H=2m,与承台或基础梁相同混凝土等级,建议使用微膨胀混凝土。桩顶需进入承台内不少于50mm。主筋为6中18,锚入承台长度IaE,螺旋箍为8200。桩芯混凝土同筏板或者承台梁混凝土。(具体以设计为准)标准:填芯混凝土密实,钢筋与水平面成75错误一:钢筋笼截面尺寸偏小质量风险:1.管桩桩芯未清理干净;2.桩芯钢筋笼截面尺寸,钢筋长度不符图纸;3.桩芯钢筋深入承台铺固长度不够;4.桩芯混凝土振捣不密实。错误二:桩芯泥土未清理干净错误三:钢筋笼深入承台不足锦固长度
